豊橋市 K様邸 新築工事

豊橋市 注文住宅

タイプ別にみる|すべて

建築中レポート

1. 2022年08月22日

ROOM TOUR動画

ママのお眼鏡に叶ったのはウッドワンのスイージー:グレーでマットな無垢の扉が気に入りました。家事楽サニタリーやおしゃれだけど機能的なこだわり設備が満載の「白ガルバのおとな可愛いお家」。Yogiboで一息ライブラリースペースにも大満足です。

2. 2022年05月26日

お引渡し

本日お引渡しをさせていただきました。約1年前に出会ってから無事にこの日を迎えられとても嬉しく思います。新居での生活、楽しんでください♪誠におめでとうございます!

3. 2022年04月16日

施主検査

お施主様による検査を行いました。息子さんは「嬉しい!満足!」とおっしゃってくださって私共も一安心です。お引渡しまでもうしばらくお待ちくださいね♪

4. 2022年04月15日

社内検査

本日、社内検査を行いました。女性社員を含め隅々まで細かくチェックさせて頂きました。

5. 2022年04月09日

タイル施工

本日洗面所のタイル施工をしております。左官職人のYさんが主演男優賞並みにかっこよく作業してくださっております。「出演料はいくらかな~?」なんて仰っていました笑(ごめんなさい、タダです笑)ガラスタイル用の接着剤のインテリアフレックスをぬっています。出来上がりはお楽しみに~♪
タイル・・・LIXIL パールミックス DTL-R/PEX-1

6. 2022年04月08日
洗面化粧台が付きました!

洗面化粧台が付きました!

本日洗面化粧台が取り付けられました!
照明・・・DAIKO小型ペンダント DPN-41361Y
洗面化粧台・・・サンワカンパニー フィオレット(スノー)
三面鏡・・・サンワカンパニー ホテルミラーインウォールW900 KT03929N
水洗・・・サンワカンパニー ボトリー引出式混合水栓 TA05319
鏡と洗面の間にタイルが貼られれば完成です!楽しみですね♪

7. 2022年04月05日

階段手すり

階段に手すりが付きました!アイアンの手すりが素敵ですね♪

8. 2022年03月19日
クロス工事完了

クロス工事完了

クロス工事が完了しました!クロス屋さん泣かせのアール壁もキレイに完成しました!笑

9. 2022年03月15日

クロス貼り

クロス工事が施工中です。家が明るくなってきましたね。

10. 2022年03月13日

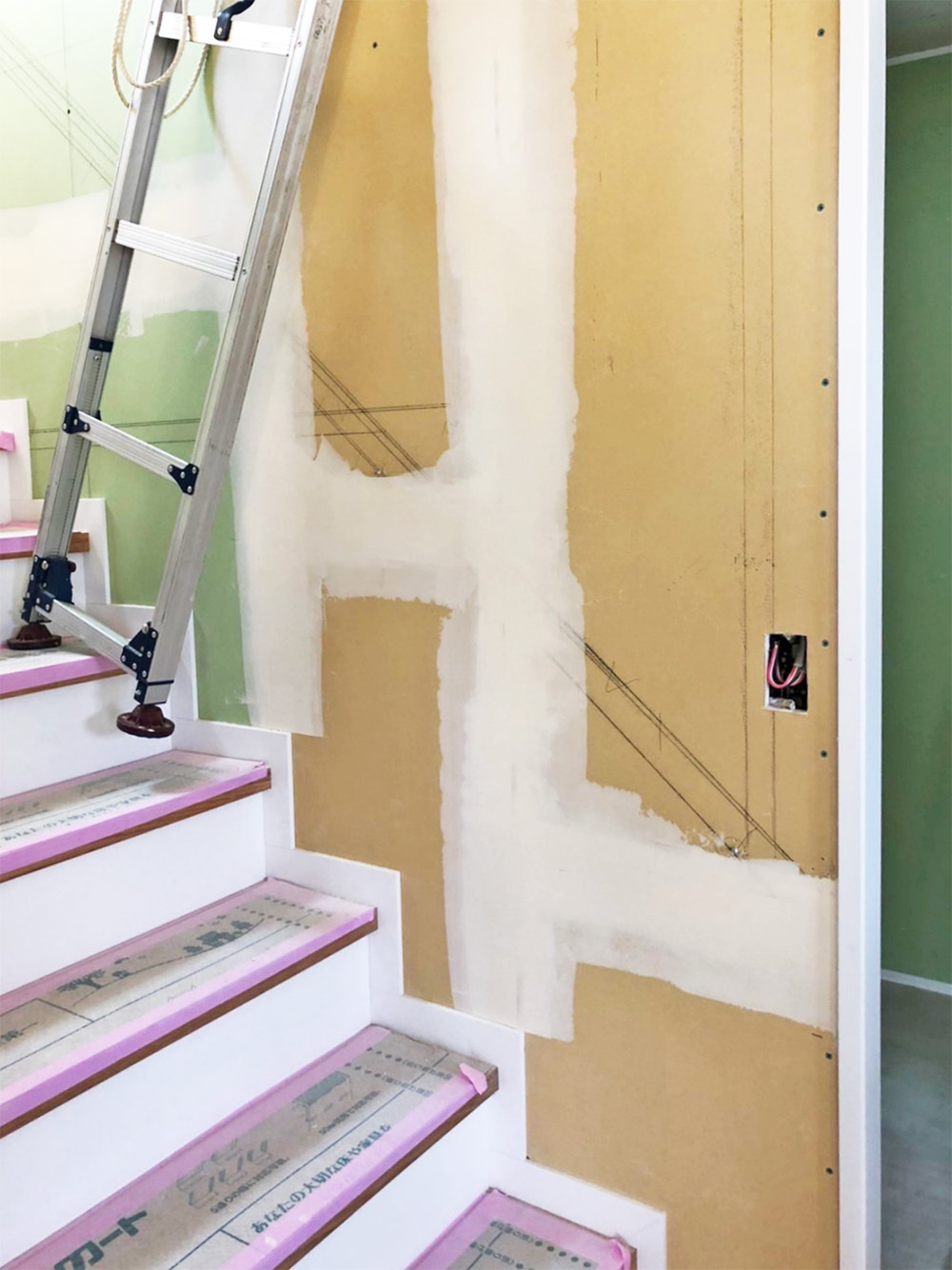

パテ処理

パテ処理

石膏ボードのつなぎ目やくぎが打ってある箇所をパテ処理しています。このように壁や天井をたいらにしてからクロスを貼っていきます。

11. 2022年03月08日

玄関ポーチタイル貼り

玄関ポーチのタイルを貼っています。タイルは名古屋モザイクのネイチャーII(MSY-R3040)300角平を使用しています。玄関ドアはLIXILのジエスタ2 D34型チーク(HC)を使用しています。玄関ドアとタイルの色合いが素敵ですね。

12. 2022年03月08日
サニタリースペースの収納取付工事

サニタリースペースの収納取付工事

サニタリースペースの収納を取付工事をしています。引出収納にはタオルなど、扉収納には洗濯洗剤など充分な容量が入ります。こちらはウッドワンの既製品です。

13. 2022年03月05日

ポーチベース作り

玄関ポーチのベース作りをしております。この上に名古屋モザイクのタイルを貼っていきます。

14. 2022年03月04日
基礎立上部分刷毛(はけ)引き完了

基礎立上部分刷毛(はけ)引き完了

基礎の立上り部分の刷毛(はけ)引きが完了しました。土跳ねなどで汚れないように養生してあります。

15. 2022年03月03日
カップボード天板設置完了

カップボード天板設置完了

キッチン裏のカップボードの天板の設置が完了しました。4mを超える一枚板となっております。

16. 2022年03月01日
下駄箱取付

下駄箱取付

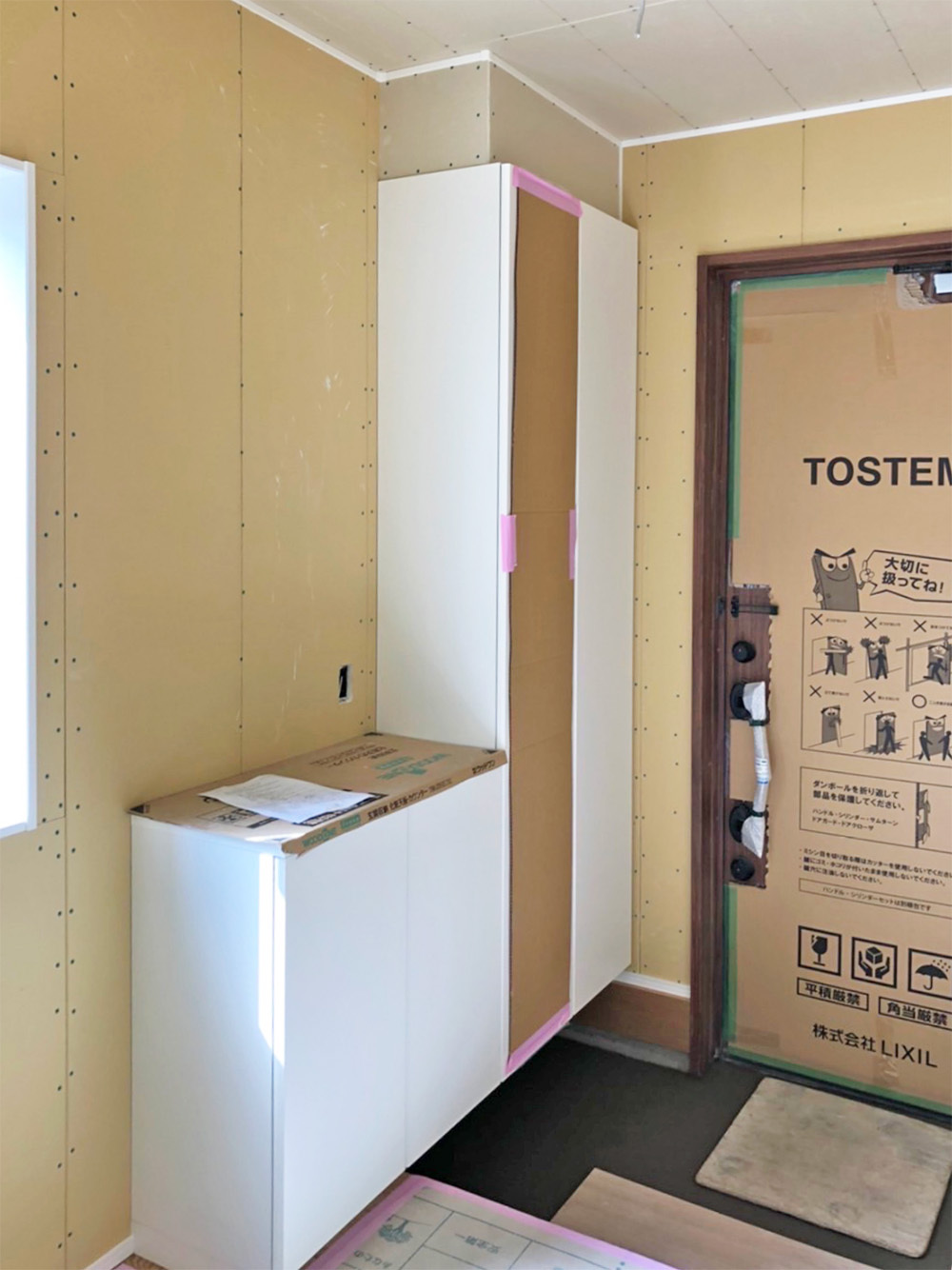

ウッドワンの下駄箱が取り付けられました。

17. 2022年02月28日
キッチン取付け

キッチン取付け

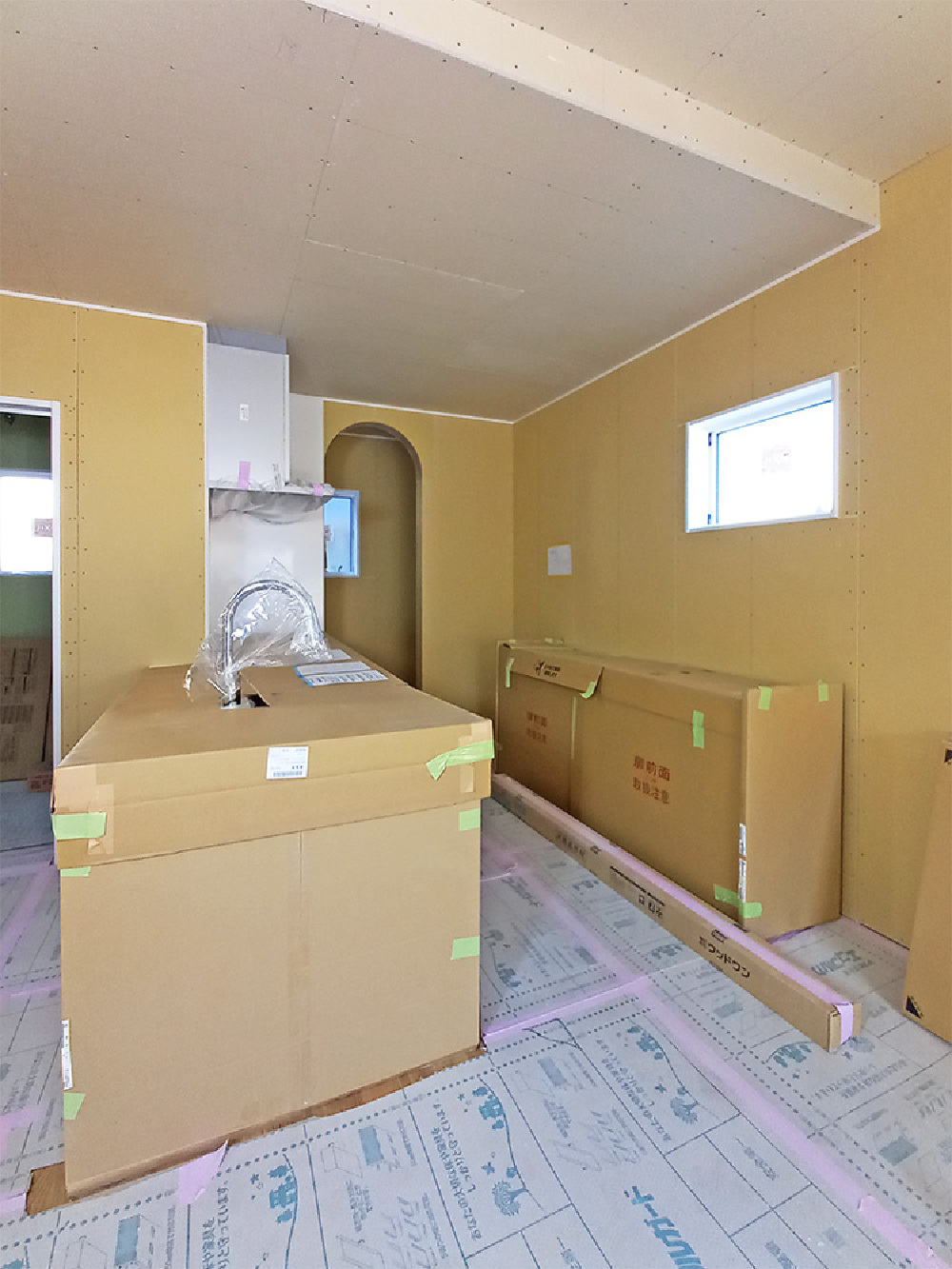

本日キッチンの取り付けが完了しました。写真では傷が付かないように養生されていますが、ウッドワンのスイージーが設置されています。お披露目までもう少々おまちください♪

18. 2022年02月11日

石膏ボード

壁の下地となる石膏ボードが施工されています。茶色のものは普通の石膏ボードで、緑色のものは耐水用としてキッチンなどの水回りに使用しています。

19. 2022年02月05日

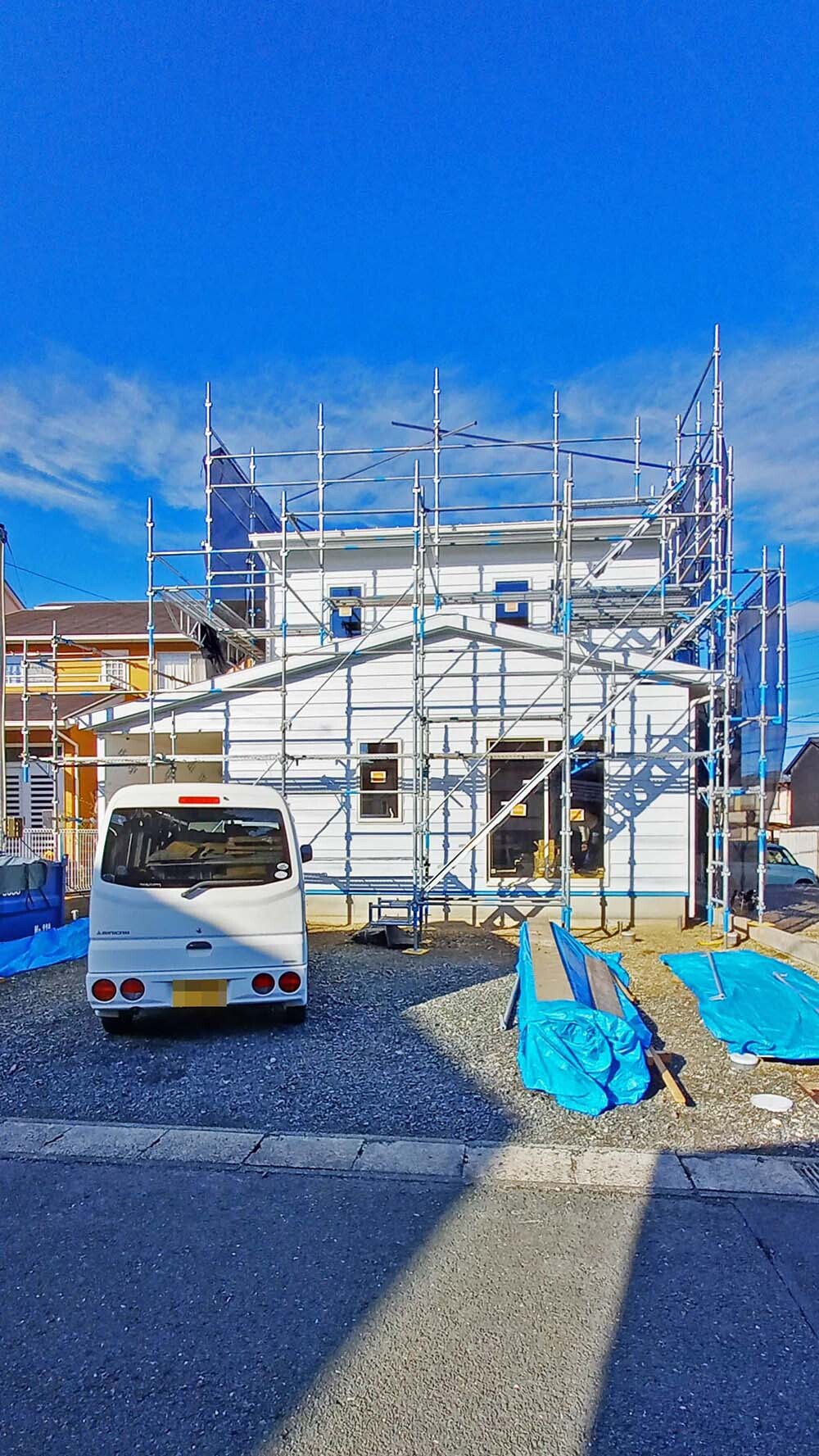

足場が外れました

足場が外れました

足場が撤去されて外観がお披露目されました!白いガルバがキラキラしてとても素敵です♪

20. 2022年02月04日
階段

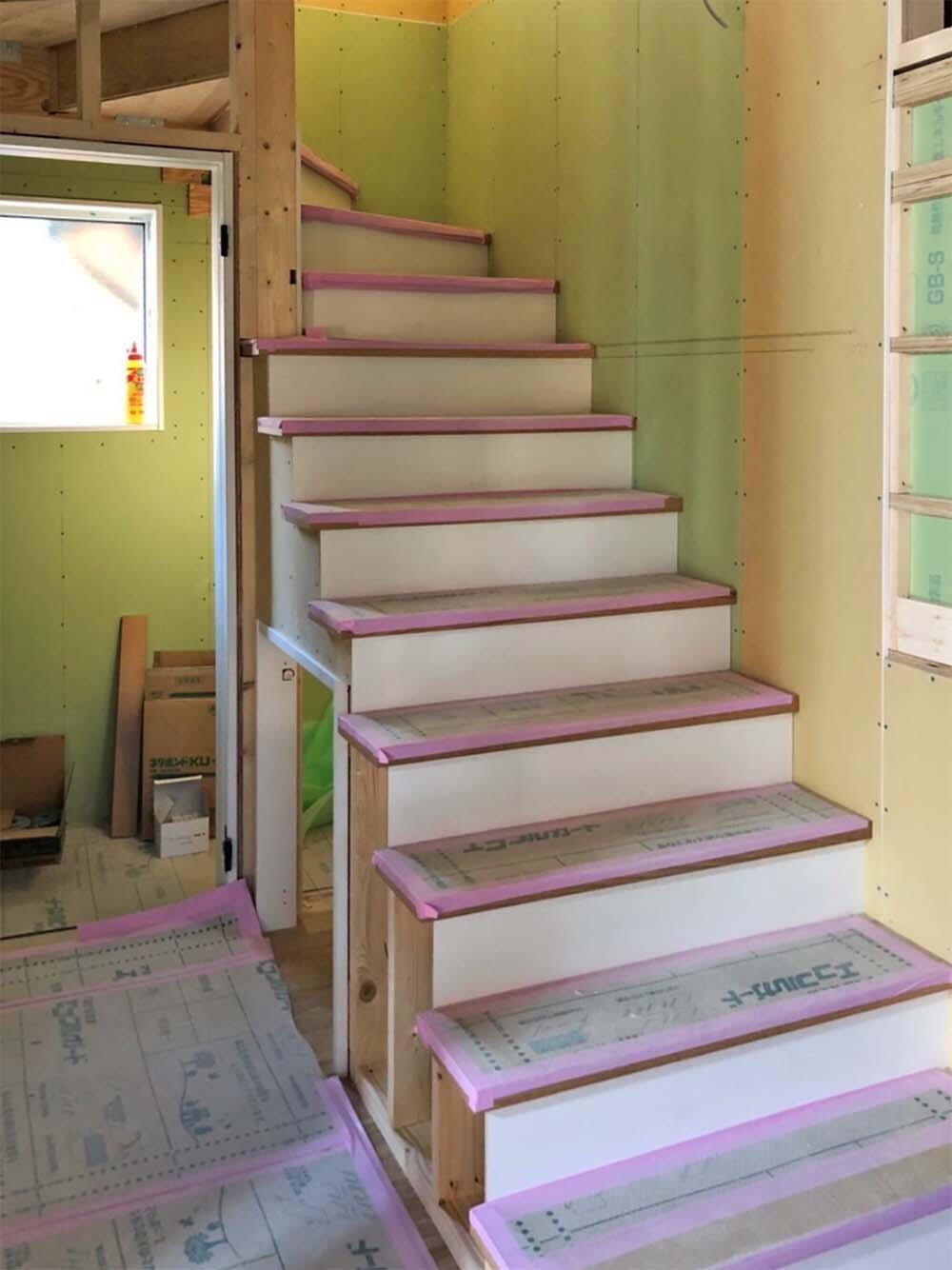

階段

階段施工中です。今まではハシゴでしたが、これでやっと安全に上り下りができるようになりました♪

21. 2022年02月01日
サイディング施工

サイディング施工

玄関ポーチ部分のサイディング施工が完了しました!白いガルバと相性バツグンですね♪

22. 2022年01月29日

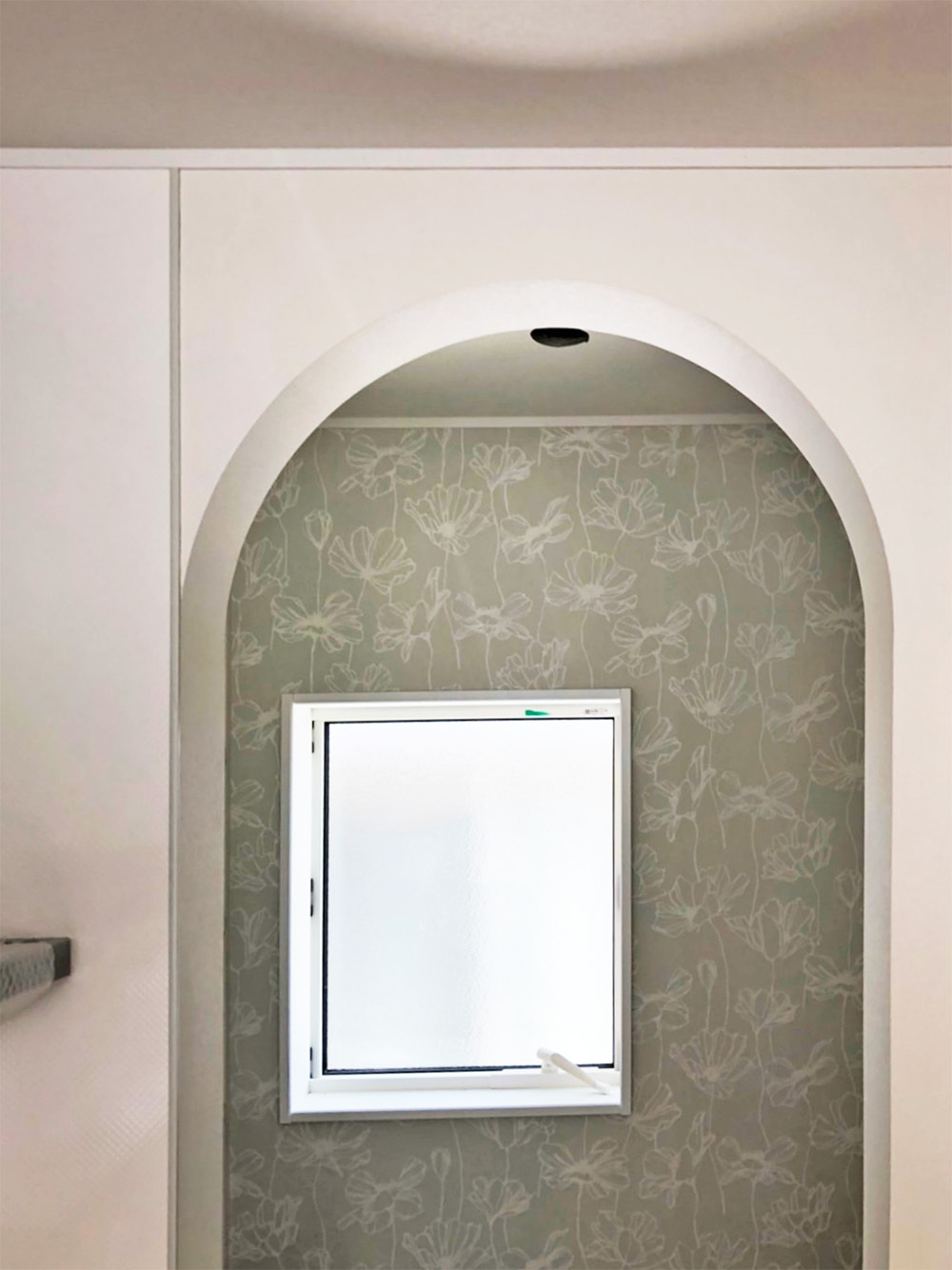

パントリー

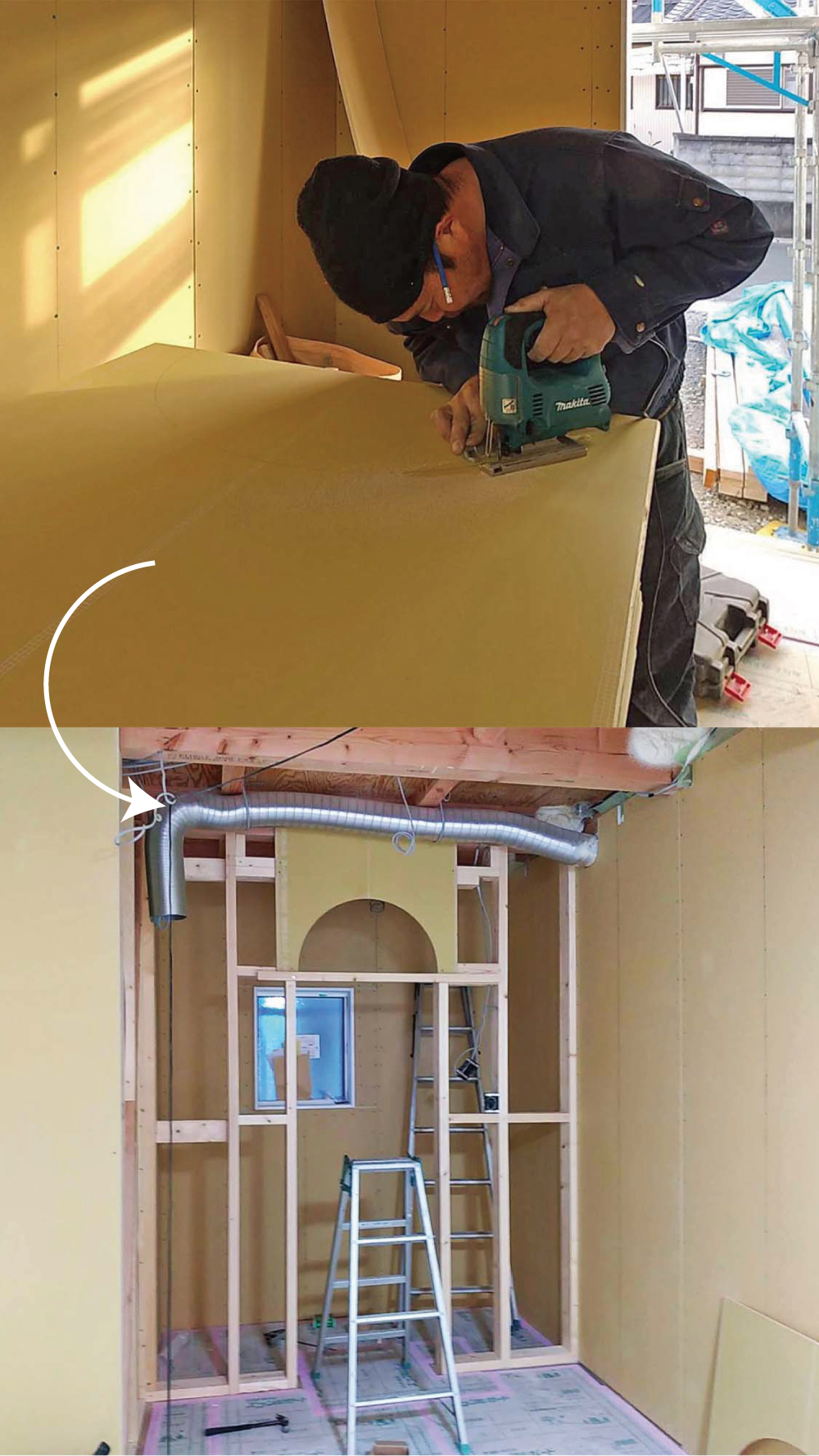

パントリー

キッチン奥のパントリーのアーチ部分を作っています。職人さんがアーチ状に切ってくださいました。アーチ状にすることでやさしく、やわらかい印象が生まれ、空間に動きがでます^^

23. 2022年01月28日

クロス・照明器具等打ち合わせ

クロスや照明器具などの打ち合わせをしました。インテリアコーディネーターの方とも相談して悩んで悩んで決めました!長時間お疲れ様でした。

24. 2022年01月27日

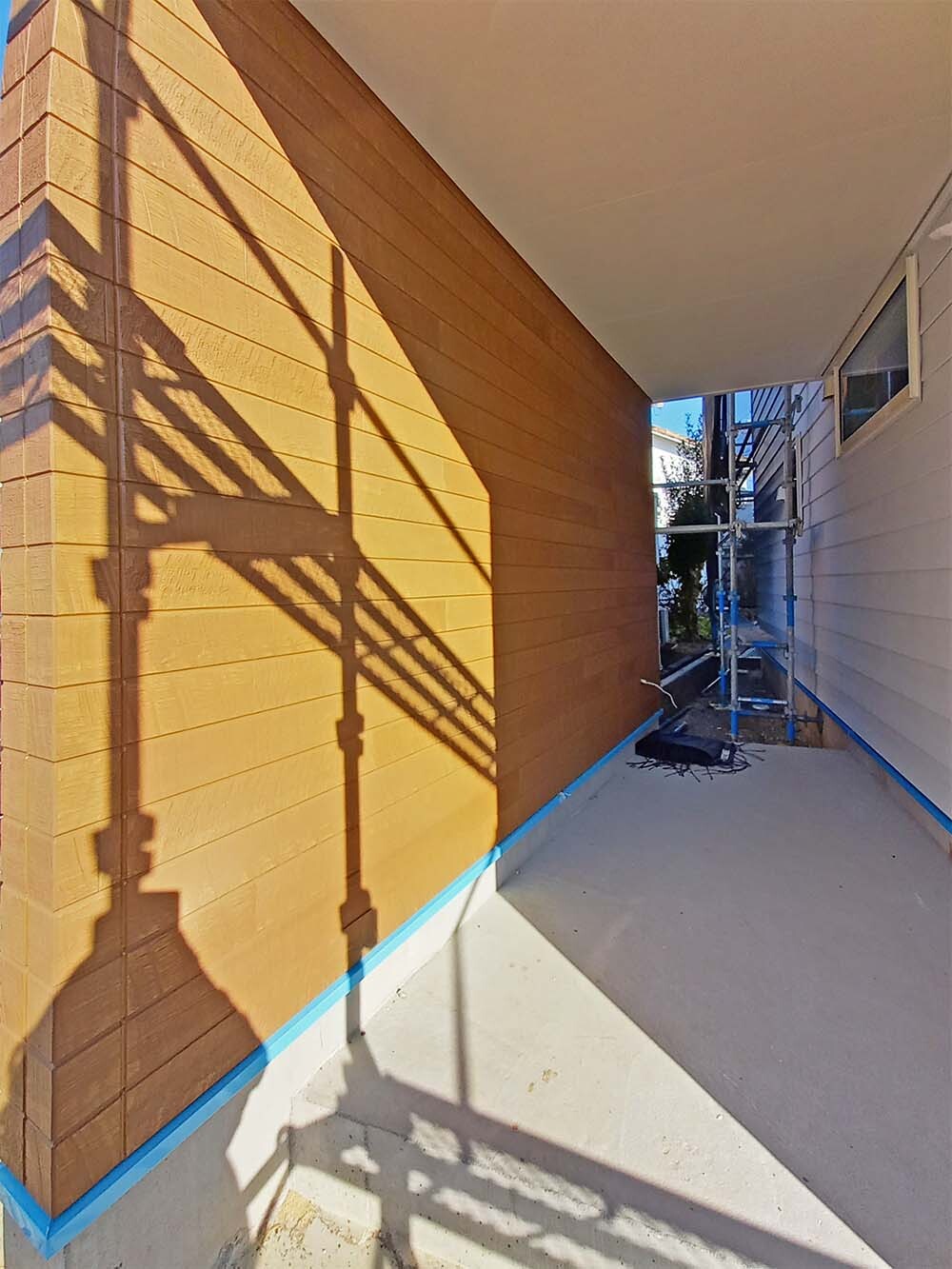

サイディング施工

ポーチ部分のサイディング施工が始まりました。
外壁は白のガルバリウムでポーチ部分は木目調のサイディングとなっています!素敵に仕上がっています♪

25. 2022年01月24日
外壁(ガルバリウム鋼板)工事 完了

外壁(ガルバリウム鋼板)工事 完了

外壁(ガルバリウム鋼板)工事が完了しました。
白い外壁に白い屋根でとても素敵に出来てきましたね。
時々、息子さんのK君が現場を見に自転車で来てくれます♪
外観の足場がもうすぐ取れますので、また来てくださいね^^

26. 2022年01月22日
ユニットバス

ユニットバス

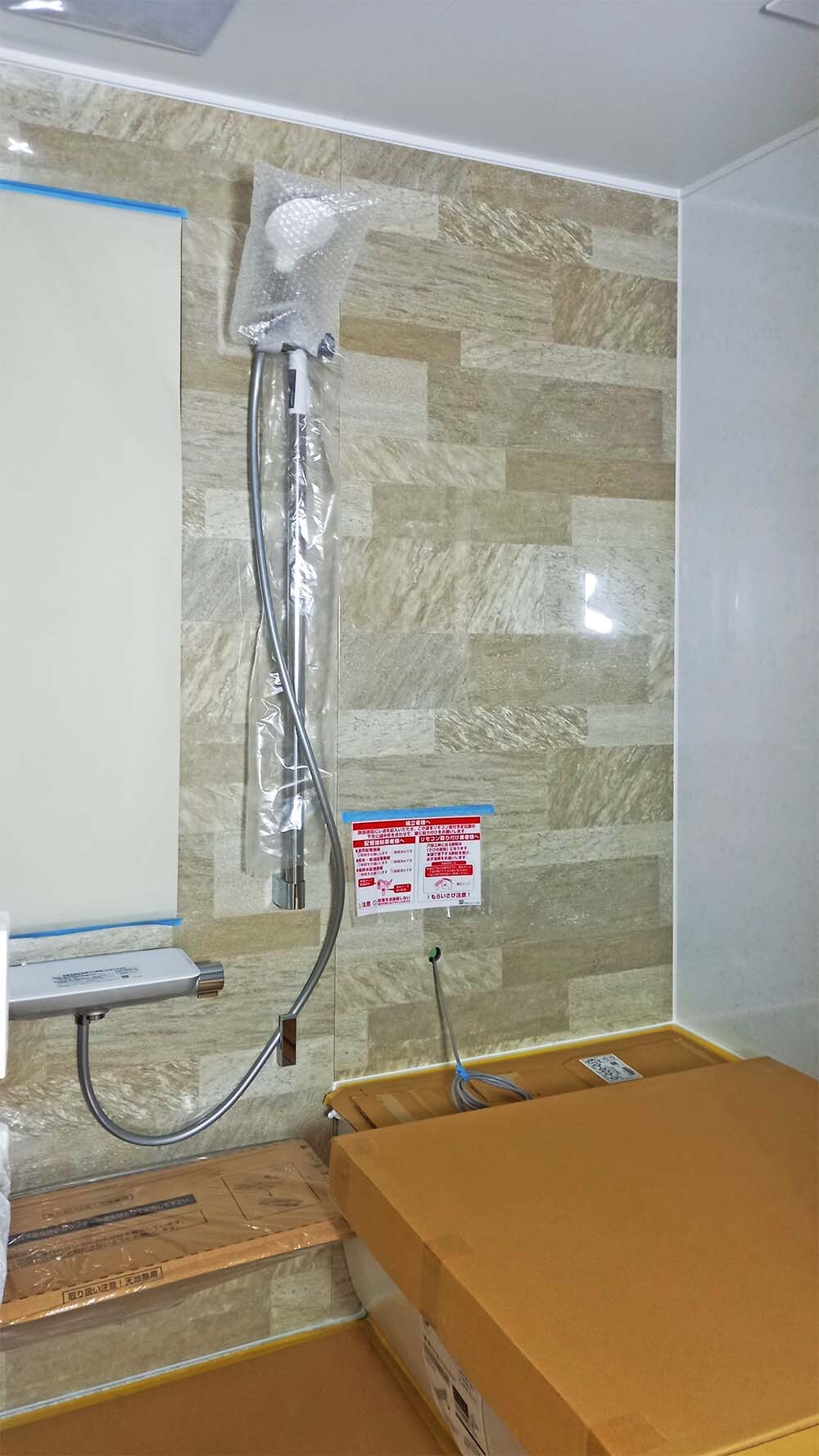

TOTOのユニットバスが設置されました。
傷がつかないように養生されています。

27. 2022年01月17日

外壁(ガルバリウム鋼板)工事

軒天の施工が終わり、外壁のガルバリウム鋼板も施工が始まりました。
屋根も外壁もホワイトでとても素敵な仕上がりになると思います。
完成が待ち遠しいですね(^^♪

28. 2022年01月13日

フローリング(無垢床)施工

無垢材は呼吸をしているので季節によって伸縮し、変化します。
大工さんが施工をする時はスペーサー(青いシート)というもので意図的に床材の間に隙間を空けて貼っていきます。

29. 2022年01月12日

気密測定

気密測定を行いました。
機械で室内を負圧状態にさせて測定します。
結果はC値0.3!数字が小さければ小さいほど高気密です。
いい結果に、立ち会っていたK様も安心しておりました。

30. 2022年01月08日

フローリング(合板)施工

フローリングの施工が始まりました。
施工後は傷がつかないようすぐに養生をします。

31. 2021年12月29日

断熱工事

屋根と壁に断熱材が吹き付けられました。
厚めに吹き付け、余分なところは削っていきます。

32. 2021年12月25日

外部胴縁工事・透湿防水シート

外壁にタイベックという透湿防水シートが貼られました。
「透湿」で湿気を通し木材を常に乾燥状態に保ち「防水」で水の侵入を防ぎます。
その上には通気胴縁が施工されています。
構造材と外壁材の間に通気層を作り構造材を乾いた状態に保ちます。

33. 2021年12月21日

サッシ・玄関ドア設置

サッシ・玄関ドア設置

サッシの取り付け工事が完了いたしました。
玄関ドアも付きましたが、養生されているため、お披露目は後日となります。

34. 2021年12月19日

コンセント打ち合わせ

コンセントの位置の確認を現場でさせていただきました。
K様お疲れ様でした。

35. 2021年12月16日
屋根

屋根

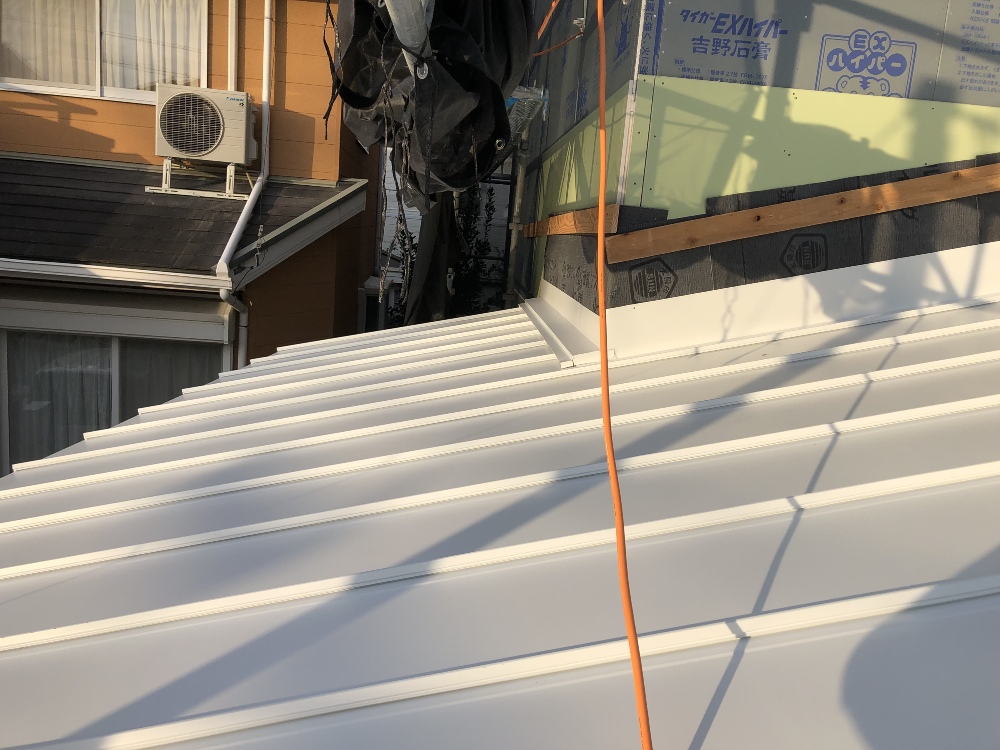

屋根が葺き終わりました。
K様邸は白い屋根のお家なんです。
白い屋根は遮熱効果が高いので2℃~5℃くらい温度が下がり、夏を涼しく過ごせます。

36. 2021年12月13日

建方工事2

K様邸上棟いたしました!
誠におめでとうございます!
いよいよ形になってきました、これから先は長いですが楽しみですね♪

37. 2021年12月13日

建方工事1

建方工事中です。
大工さんたちがせっせと作業を進めています!

38. 2021年12月11日

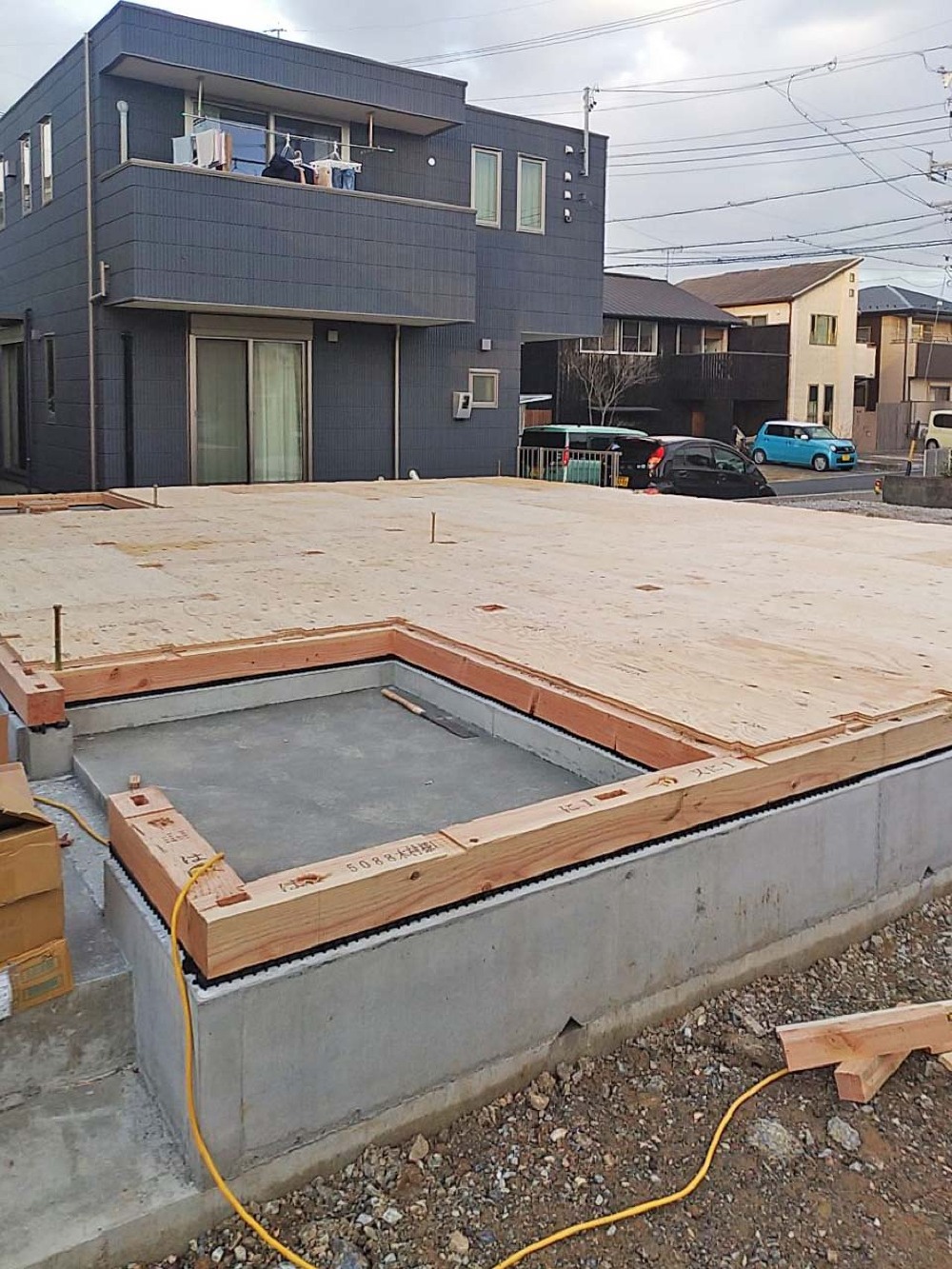

土台伏せ

土台伏せ

基礎の上に建物の土台を敷く作業を行います。
土台を敷き終わったら、床下の断熱材を敷き詰め、床合板を貼ります。
土台伏せ作業が終わりました。いよいよ上棟となります。

39. 2021年12月04日
基礎工事5

基礎工事5

型枠が外れて給水、給湯、排水工事中です。

40. 2021年11月28日

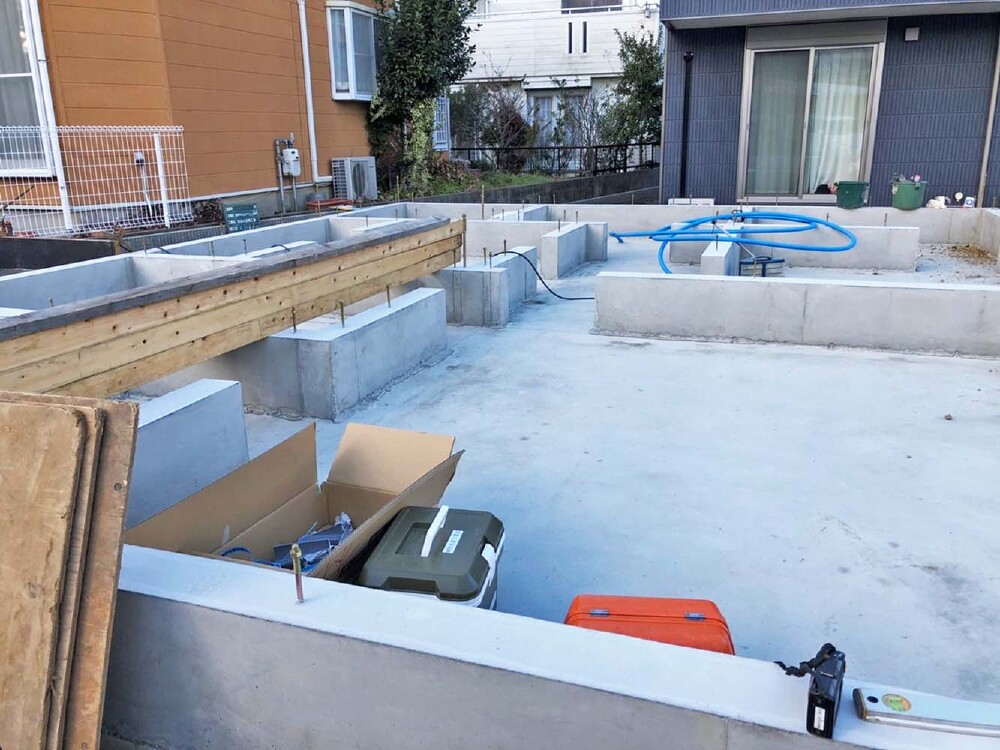

基礎工事4

基礎の立ち上がりコンクリート打設が完了いたしました。
コンクリートがしっかり乾いて型枠が外れれば基礎工事が完了です。

41. 2021年11月26日

基礎工事3

基礎のベースを打ちました。

42. 2021年11月20日

基礎工事2

基礎配筋工事が進んでいます。
配筋が全て終わると、来週には図面通りに施工されているかどうか住宅瑕疵担保責任保険による検査が行われます。

43. 2021年11月19日

基礎工事1

防湿シートと捨てコンクリートの打設が行われました。
白色のシートが防湿シートです。地面から基礎に湿気が流れ込むのを防ぐ効果があります。
たった一枚のシートですが、建物の耐久性に大きく影響される大事な作業です。

44. 2021年11月16日

水盛遣方&地ならし

水盛遣方(建物を建てるために施工する、基準となる仮設工作物です。具体的には「建物の水平方向の高さ」と「建物の配置」「壁・柱の位置」を規定します。)が終わり地ならしをしています。

45. 2021年11月14日
完成イメージ

完成イメージ

外観の打ち合わせをして、少し仕様変更させていただきました。

46. 2021年11月13日

外観・内観 仕様決め

造作収納やニッチなどの設備も含めて打ち合わせをしました。
何か所かショールームに行って設備を決めます。
打ち合わせは大変ですが、夢も膨らみますね♪

47. 2021年10月26日

地鎮祭

本日K様邸の地鎮祭が執り行われました。
K様、おめでとうございます!
心配していたお天気も晴天でした。建物配置の確認もしていただき、
これから着工していきます!宜しくお願い致します。

48. 2021年10月25日

地鎮祭準備

いよいよ地鎮祭が明日になりました。
地鎮祭とは、建築で、基礎工事にかかる前に土地の神を祭り、工事の無事を祈る祭事のことです。
準備のために地縄を貼って、テントの準備をしました。明日は晴れるといいですね♪

49. 2021年10月08日
完成イメージ

完成イメージ

50. 2021年10月04日
地盤調査

地盤調査

地盤の地耐力(支持力、沈下量)を調査し基礎仕様、改良の可否を判断をします。
地盤調査は適正な調査結果・判定、それに基づいた施工をし万一の場合に建物が保証されることが大事なのです。
