新しい家づくりのかたち「セレクト住宅」HIROGALIE(ヒロガリエ)アトリエ建築家設計の【えんがわハウス】【植田町モデルハウス HIROGALIE】

豊橋市 太陽の建売 提案住宅

タイプ別にみる|すべて

建築中レポート

1. 2022年08月22日

ROOM TOUR動画

第3の家づくりの新提案HIROGALIE(ヒロガリエ)のモデルハウス

2. 2022年08月05日

お引渡し

本日、お引渡しをさせて頂きました!誠におめでとうございます。太陽住宅より、観葉植物を進呈させていただきました。「ポトス エメラルド」という観葉植物です。お家と一緒に育てていってください。今後とも永いお付き合いよろしくお願い致します。

3. 2020年02月03日
完成

完成

HIROGALIE植田完成いたしました!いよいよ今週末(2020年2月8日)オープンハウスが始まります!

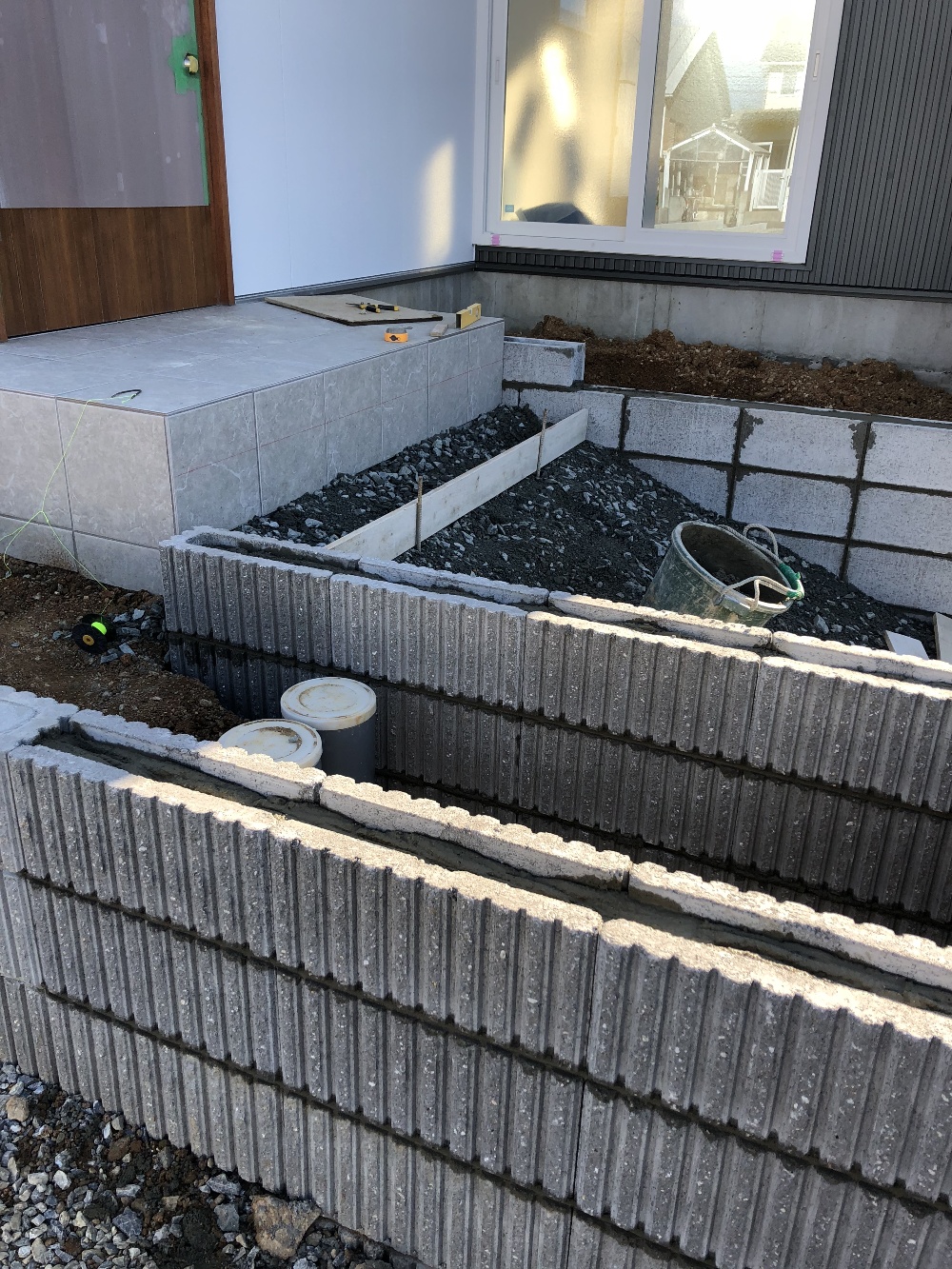

4. 2020年01月20日
外構工事2

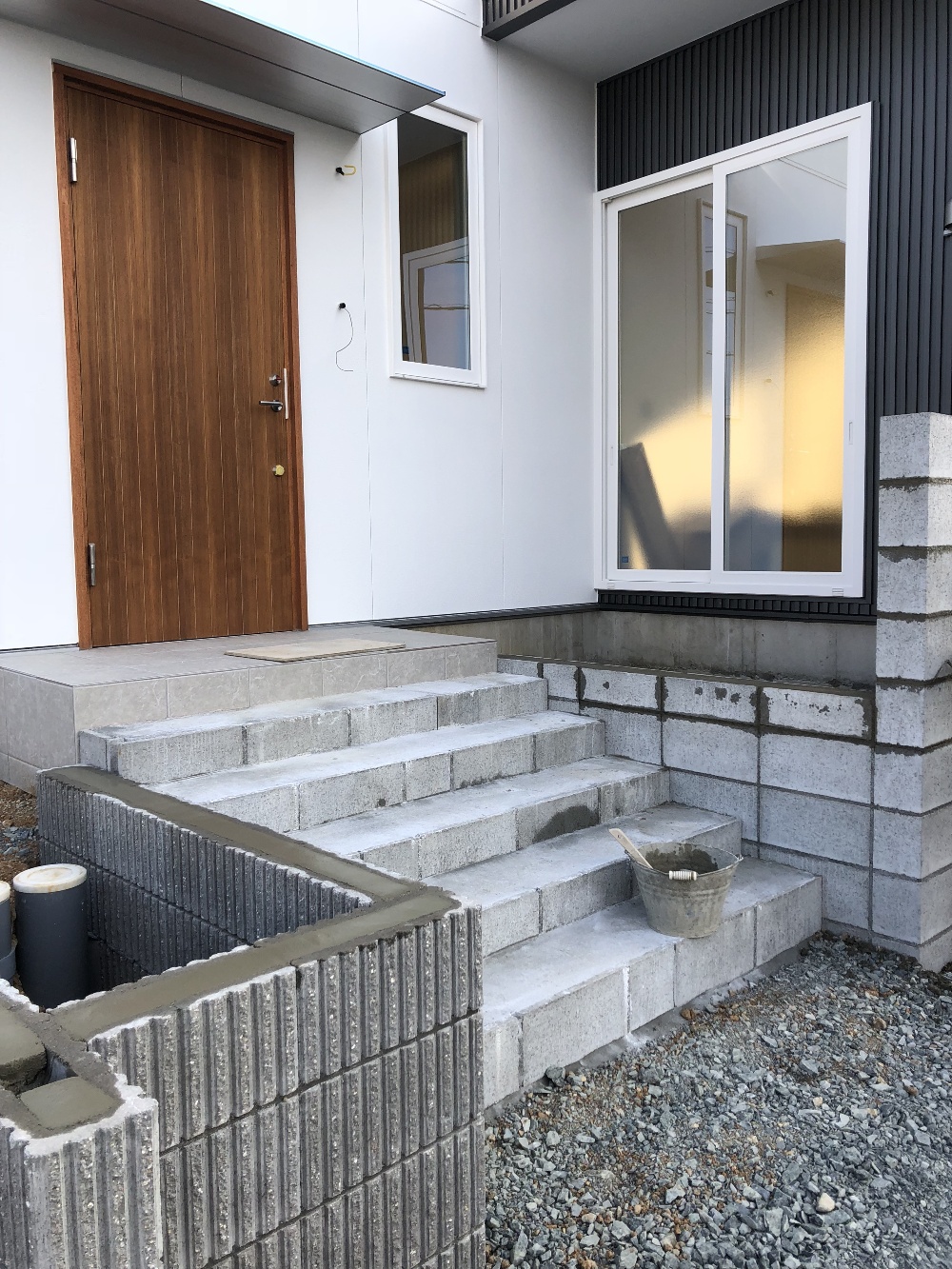

外構工事2

外構工事が進んでいます。

5. 2020年01月18日
家具搬入

家具搬入

家具の搬入が完了いたしました。

6. 2020年01月15日
外構工事1

外構工事1

外構工事が始まりました。

7. 2020年01月12日
クロス1

クロス1

写真は2階の子供室です。2階から順次クロスが貼られていきます。ハイドアで下がり壁や見切りが無いので天井のクロスを貼るのはとても大変なようですがきれいに施工されていました。職人さんありがとうございました。

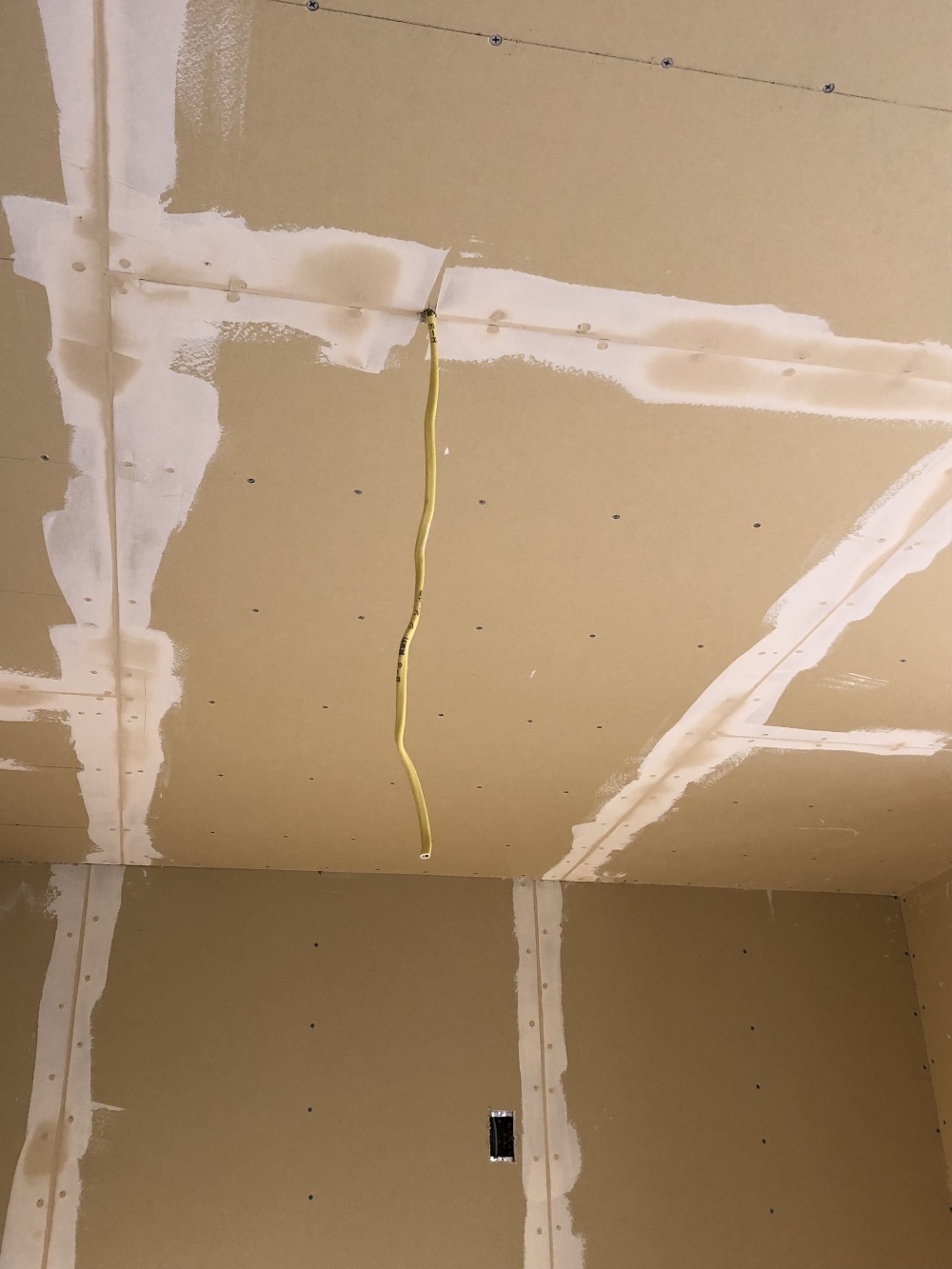

8. 2020年01月06日
パテ処理

パテ処理

石膏ボードのつなぎ目やくぎが打ってある箇所をパテ処理しています。このように壁や天井をたいらにしてからクロスを貼っていきます。

9. 2019年12月20日
キッチン

キッチン

ダークブラウンのキッチンが設置されました。

10. 2019年12月18日
足場撤去

足場撤去

足場が撤去され外観があらわになりました。

11. 2019年12月17日
アトリエ

アトリエ

アトリエのタイルが施工されました。

12. 2019年11月29日
外壁2

外壁2

リシン吹き付けが完了いたしました。

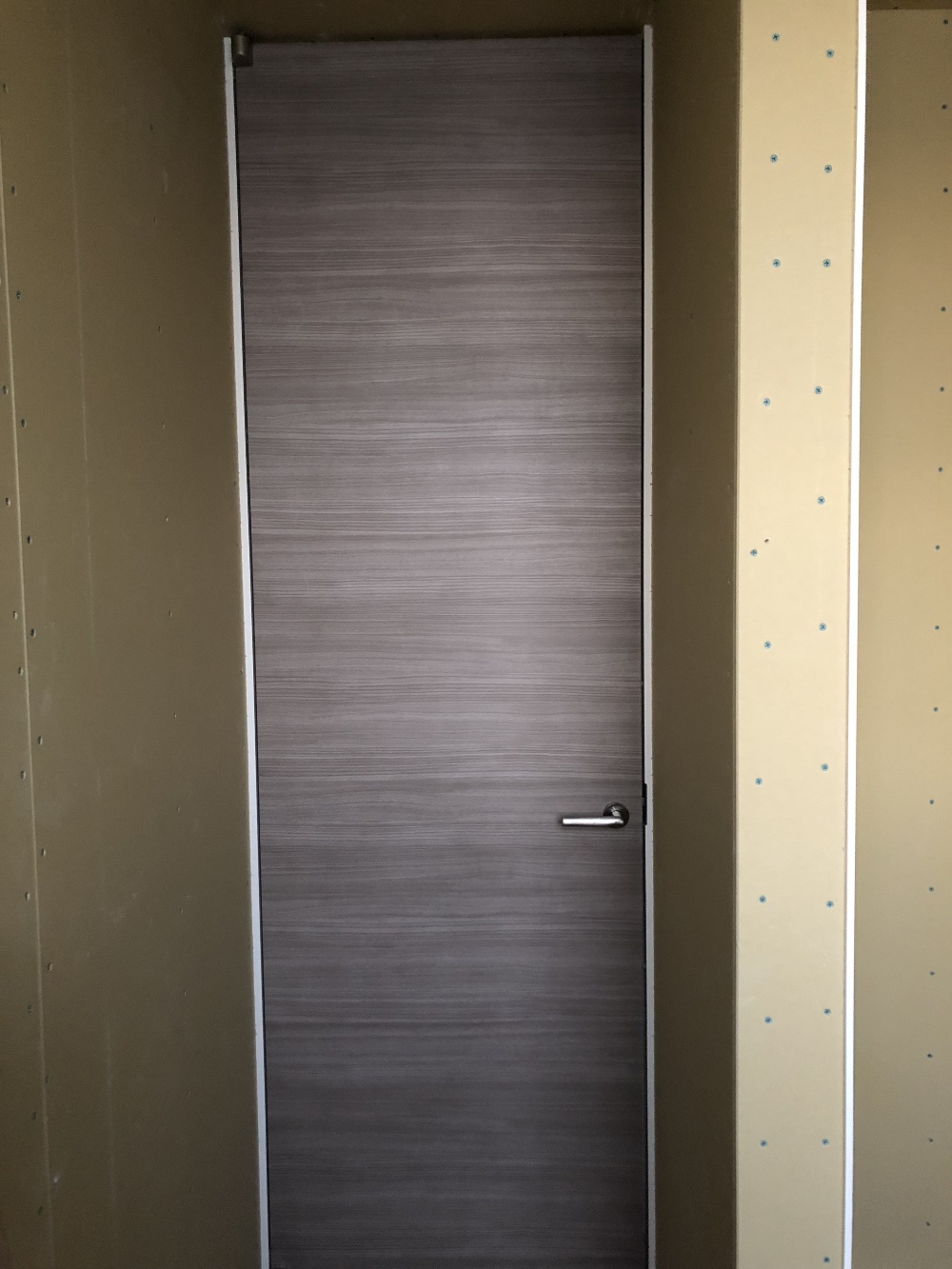

13. 2019年11月21日

室内建具

室内建具

室内建具の取り付けをしております。ハイドア(天井まで高さがあるドア)なので、一般的なドアと違い下がり壁が無い分とてもスッキリしてみえます。

14. 2019年11月20日
階段

階段

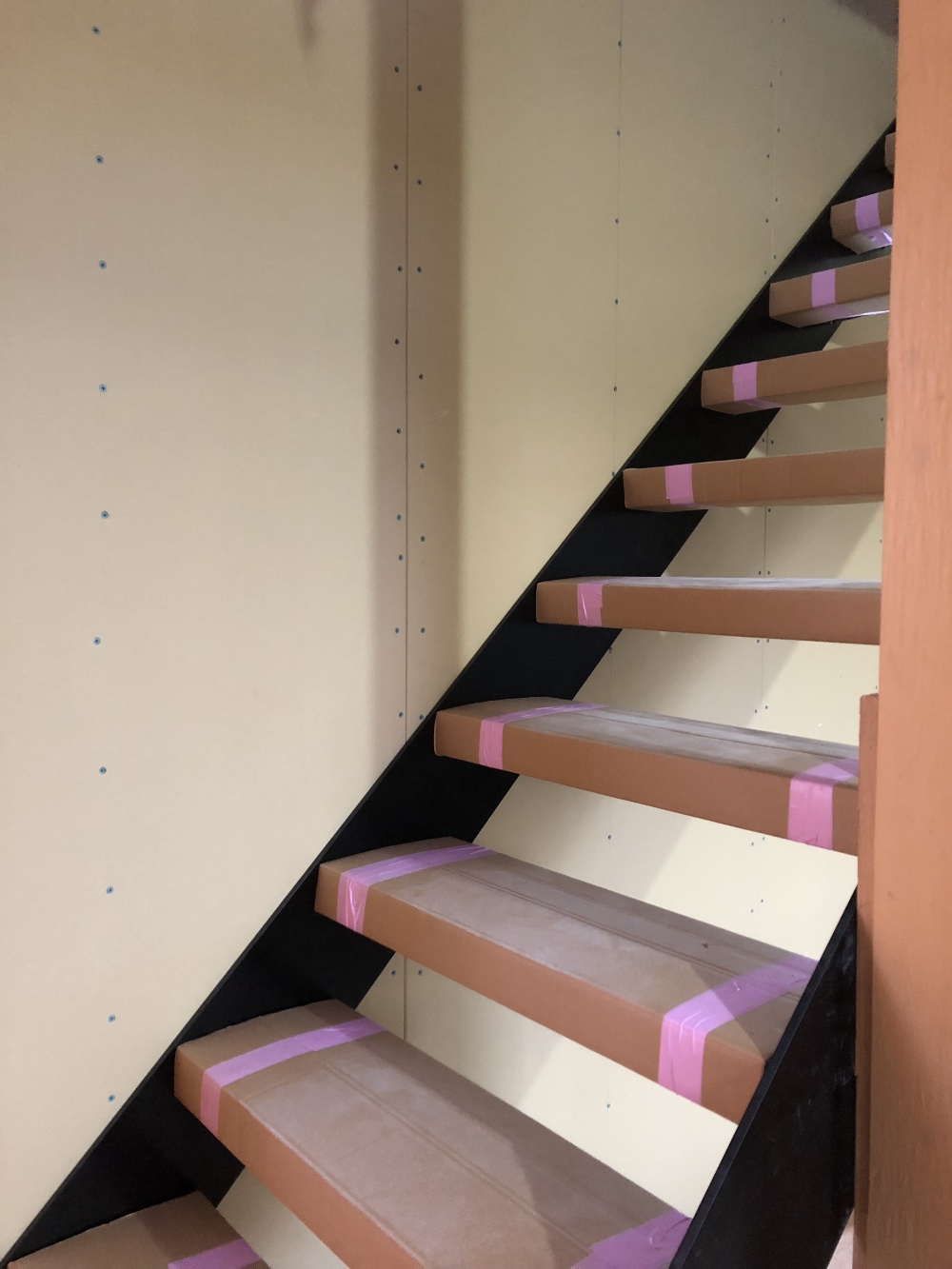

階段が設置されました。傷がつかないようすぐに養生します。今まではハシゴで上り下りをしていましたがこれでやっと安全に上り下りができるようになりました。おしゃれなデザインでありながら圧迫感のないスケルトン階段です。

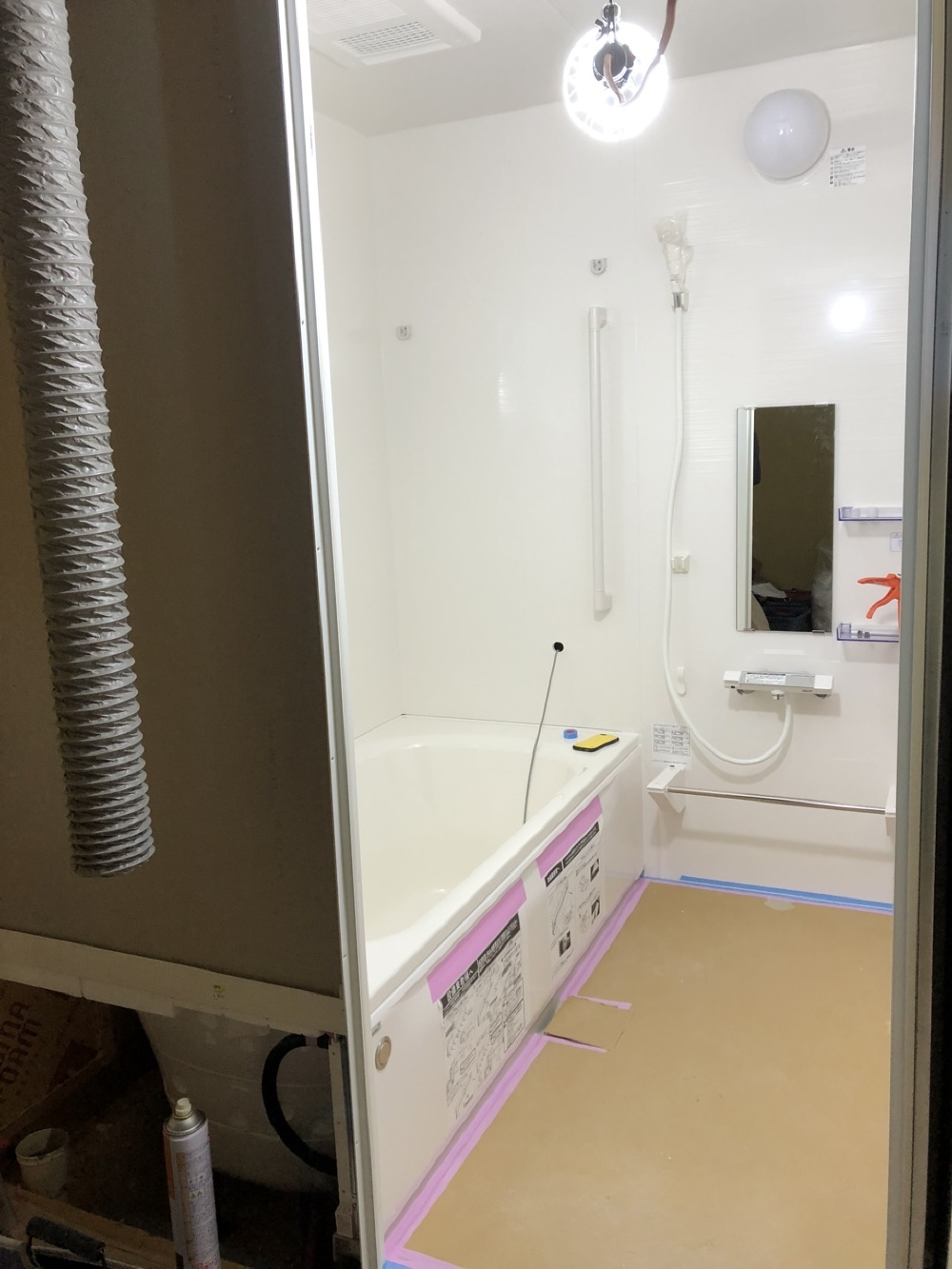

15. 2019年11月05日
ユニットバス

ユニットバス

ユニットバスを設置しています。

16. 2019年10月30日
外壁

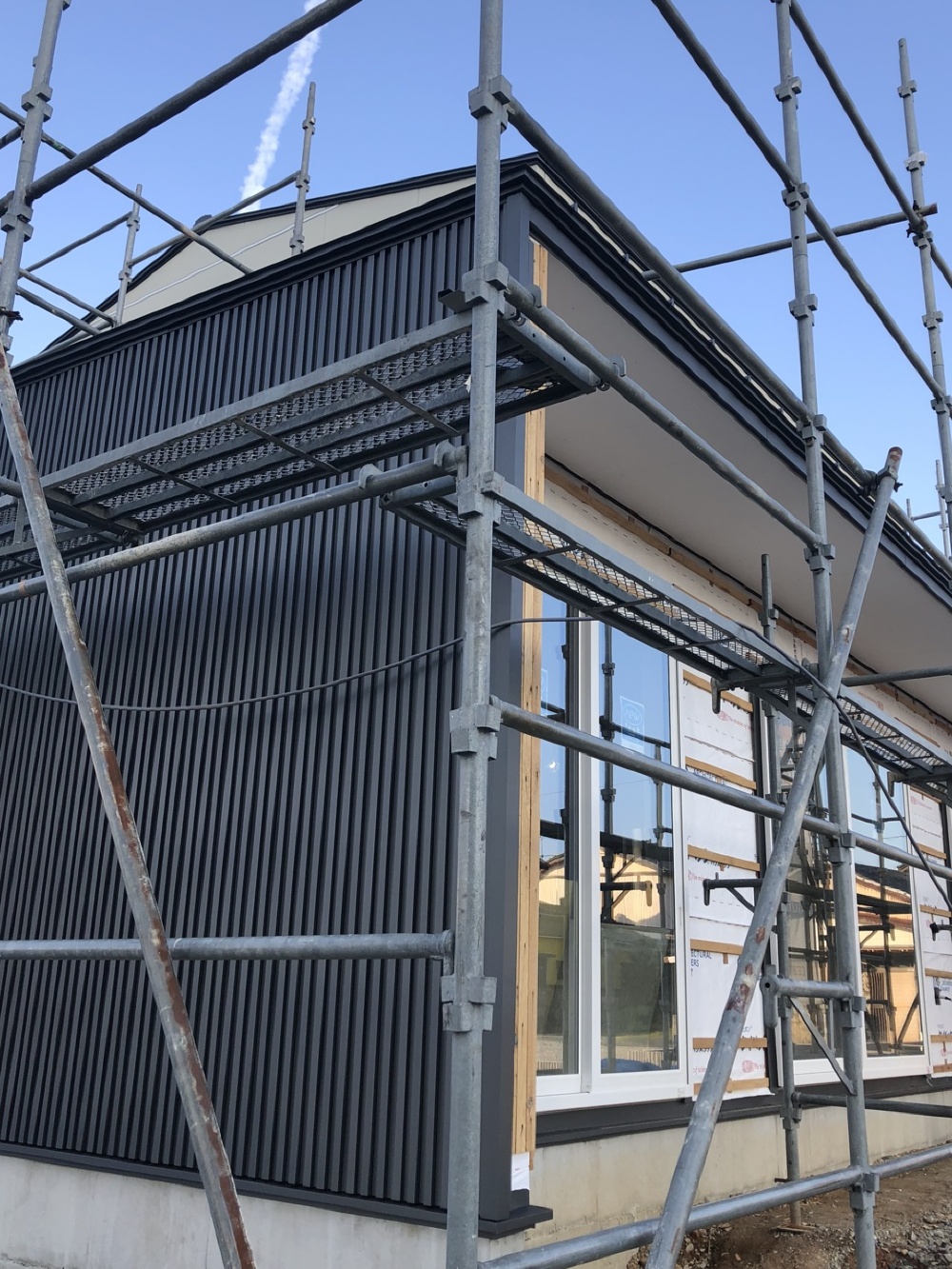

外壁

外壁のガルバリウム鋼板の施工が始まりました。写真ではブラックに見えますがギングロという色です。とても素敵な色です。

17. 2019年10月21日
フローリング

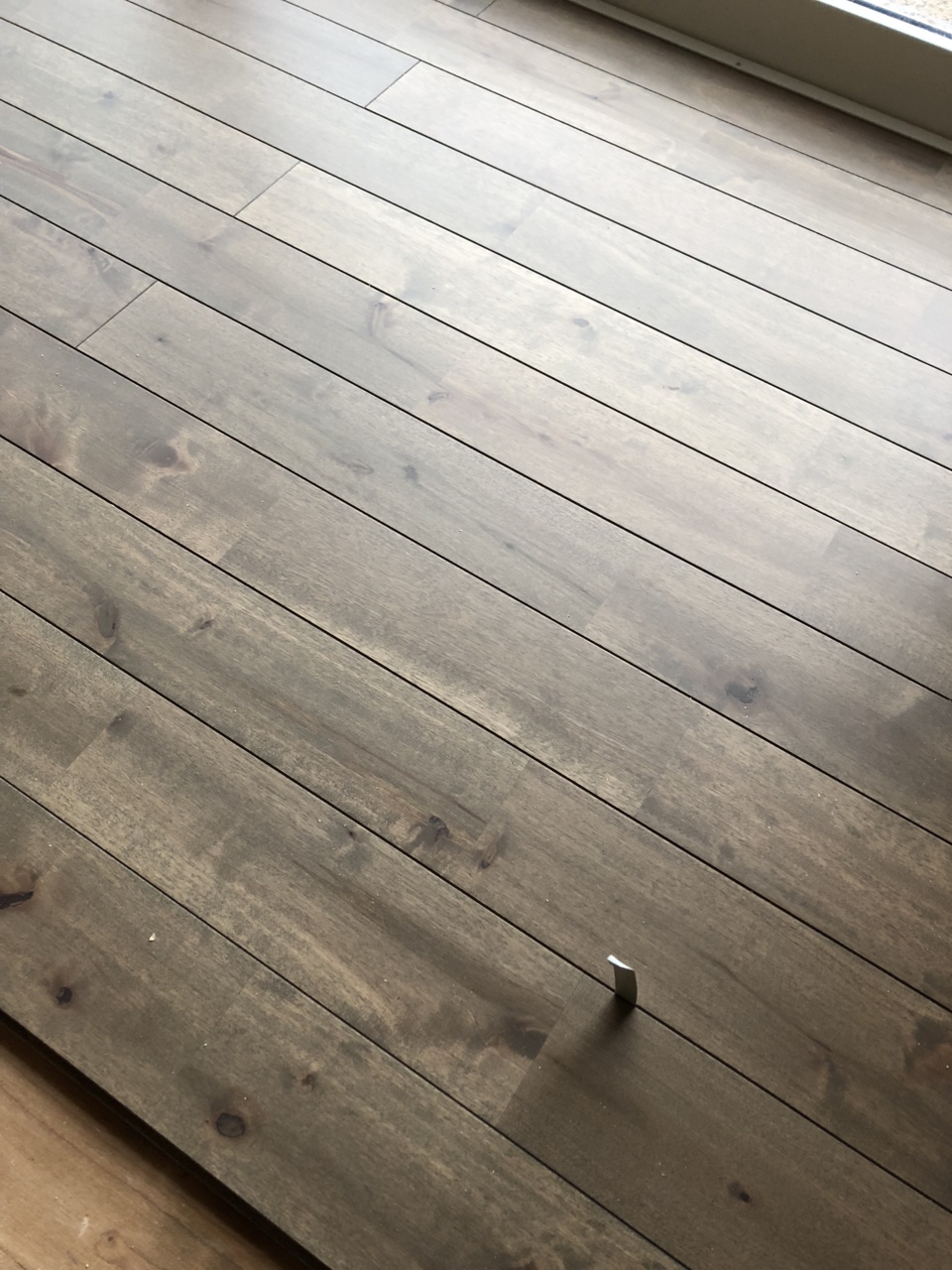

フローリング

フローリングの施工が始まりました。

18. 2019年10月17日
石こうボード

石こうボード

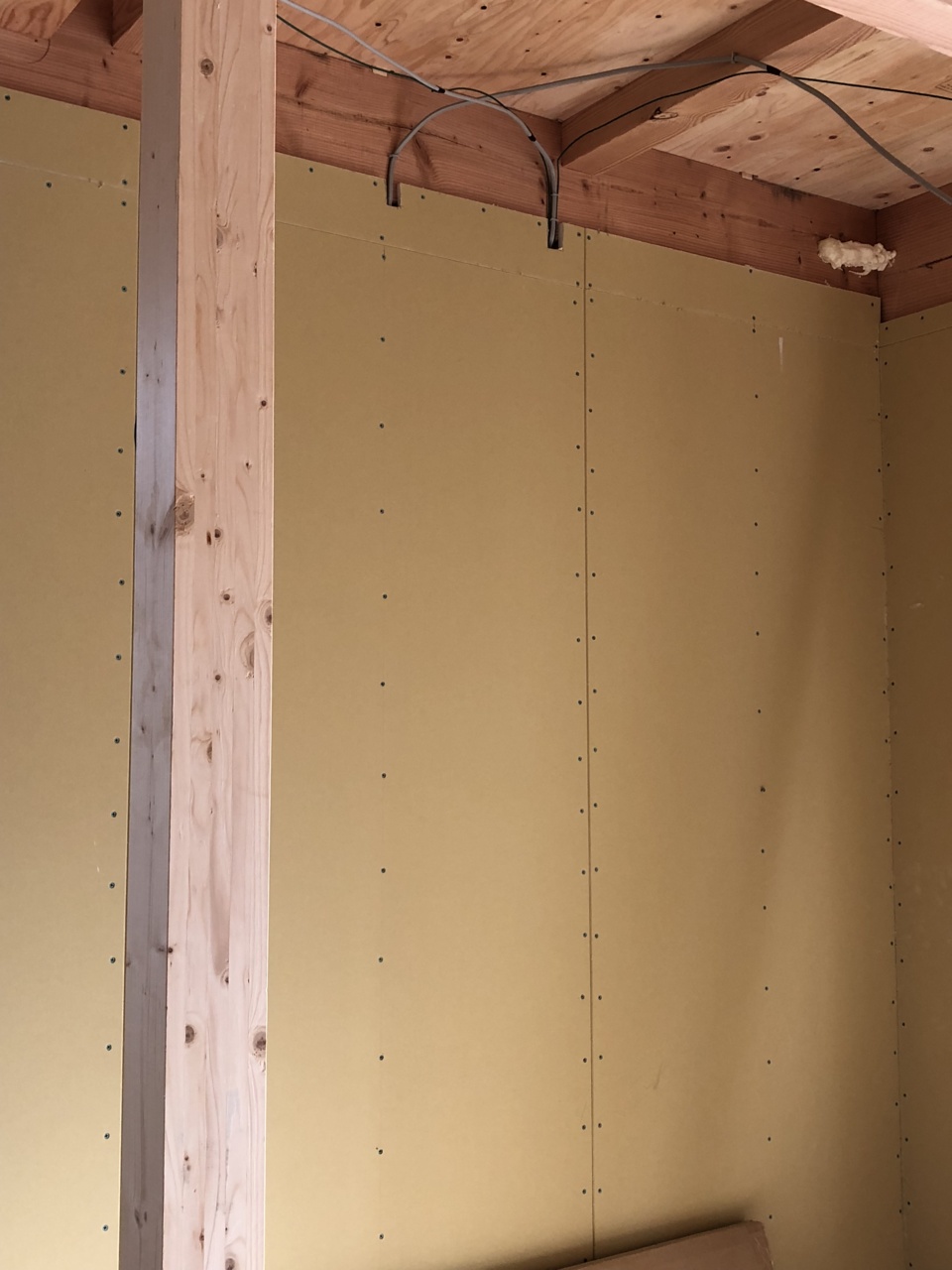

石こうボードの施工をしております。石こうボードは耐火性に優れています。

19. 2019年10月15日
軒天

軒天

軒天の施工をしております。

20. 2019年10月11日
気密測定

気密測定

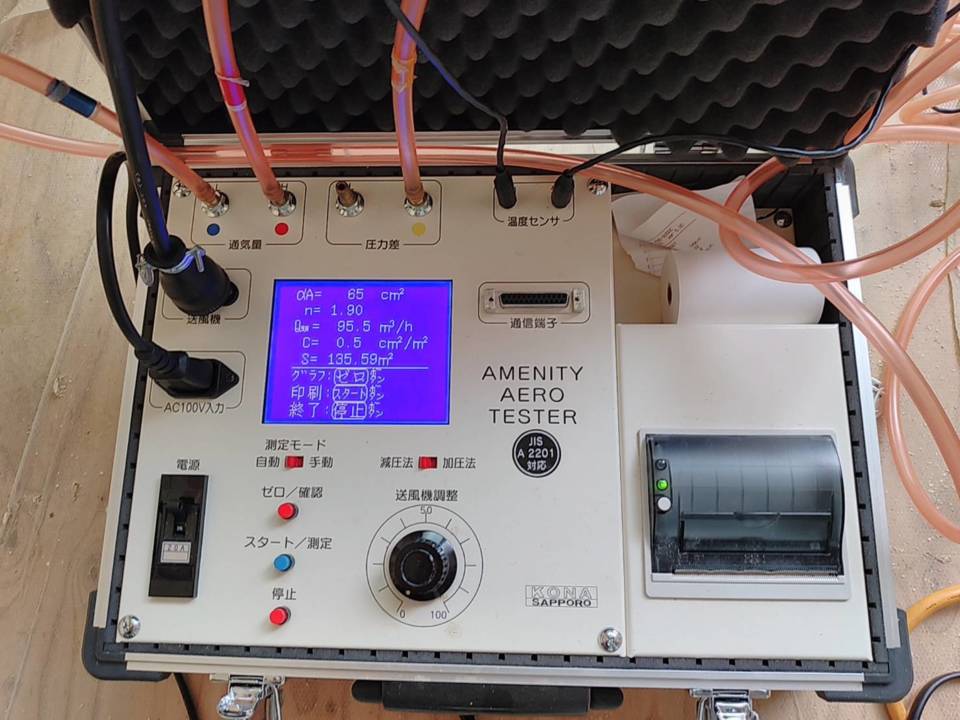

家の気密性を測定する「気密測定」を行いました。機械で室内を負圧状態にさせて測定します。数字が小さいほど高気密で毎度1.0より良い数値が出るようにしてきました。結果はC値0.5!完成前の気密測定でこの数値はすばらしいです!

21. 2019年10月10日
吹付断熱

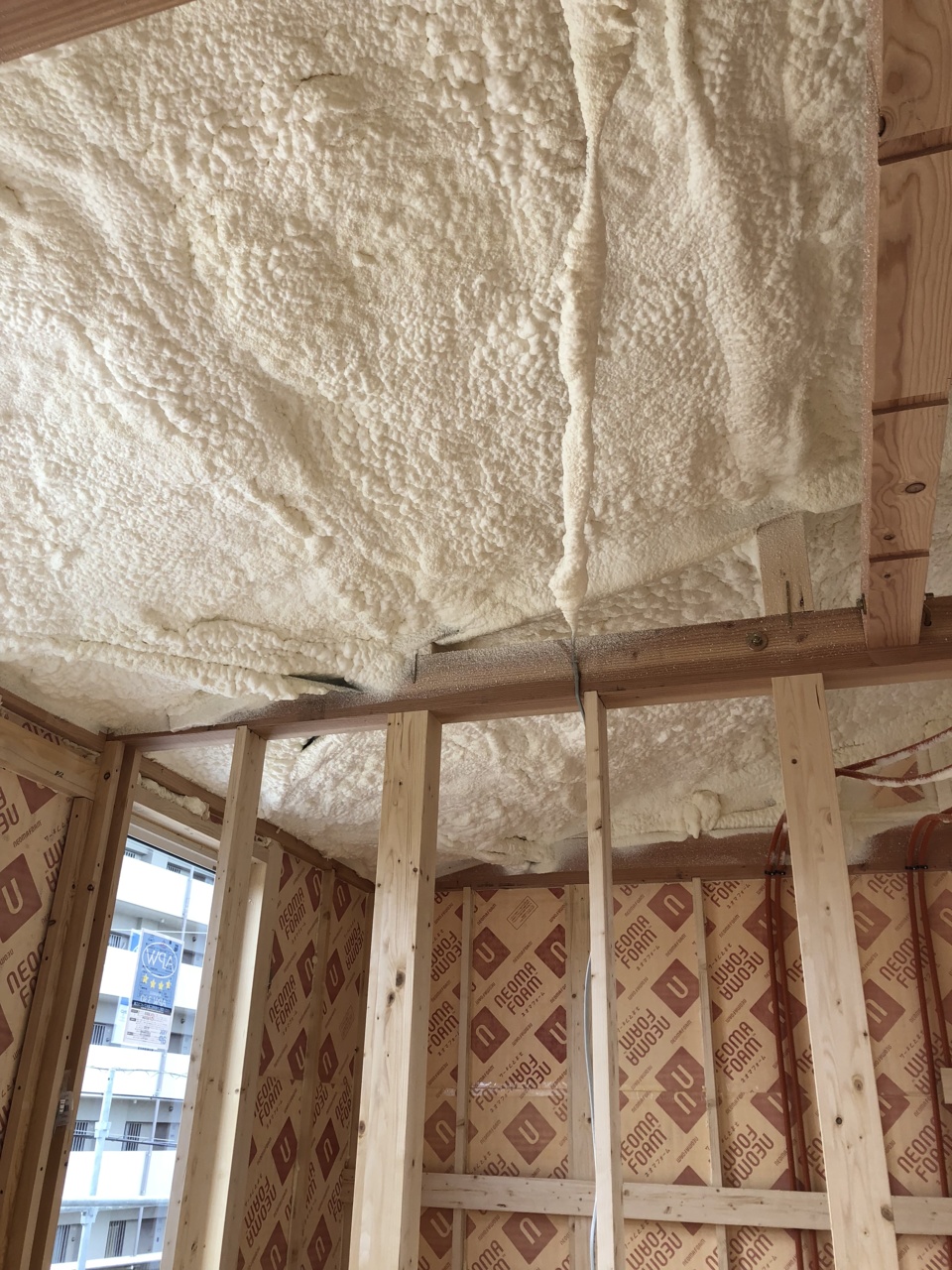

吹付断熱

屋根の断熱施工が完了いたしました。隙間なくウレタンの断熱材が吹き付けられています。

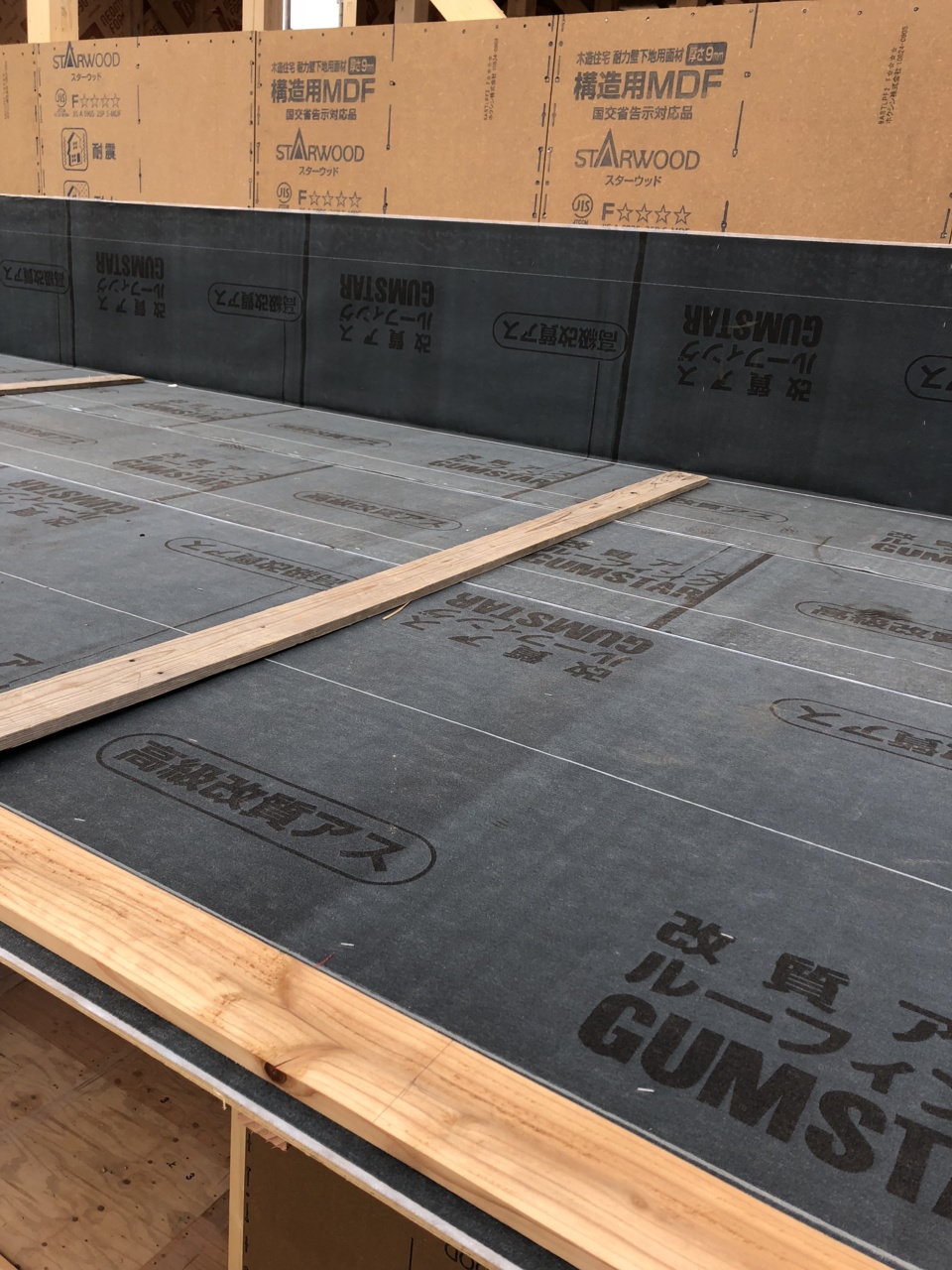

22. 2019年10月07日
透湿防水シート

透湿防水シート

外壁にタイベックという透湿防水シートが貼られました。「透湿」で湿気を通し木材を常に乾燥状態に保ち「防水」で水の侵入を防ぎます。軽くて耐久性にも優れてます。外壁仕上げをしてしまうと見えない部分になりますがしっかり施工をしています。

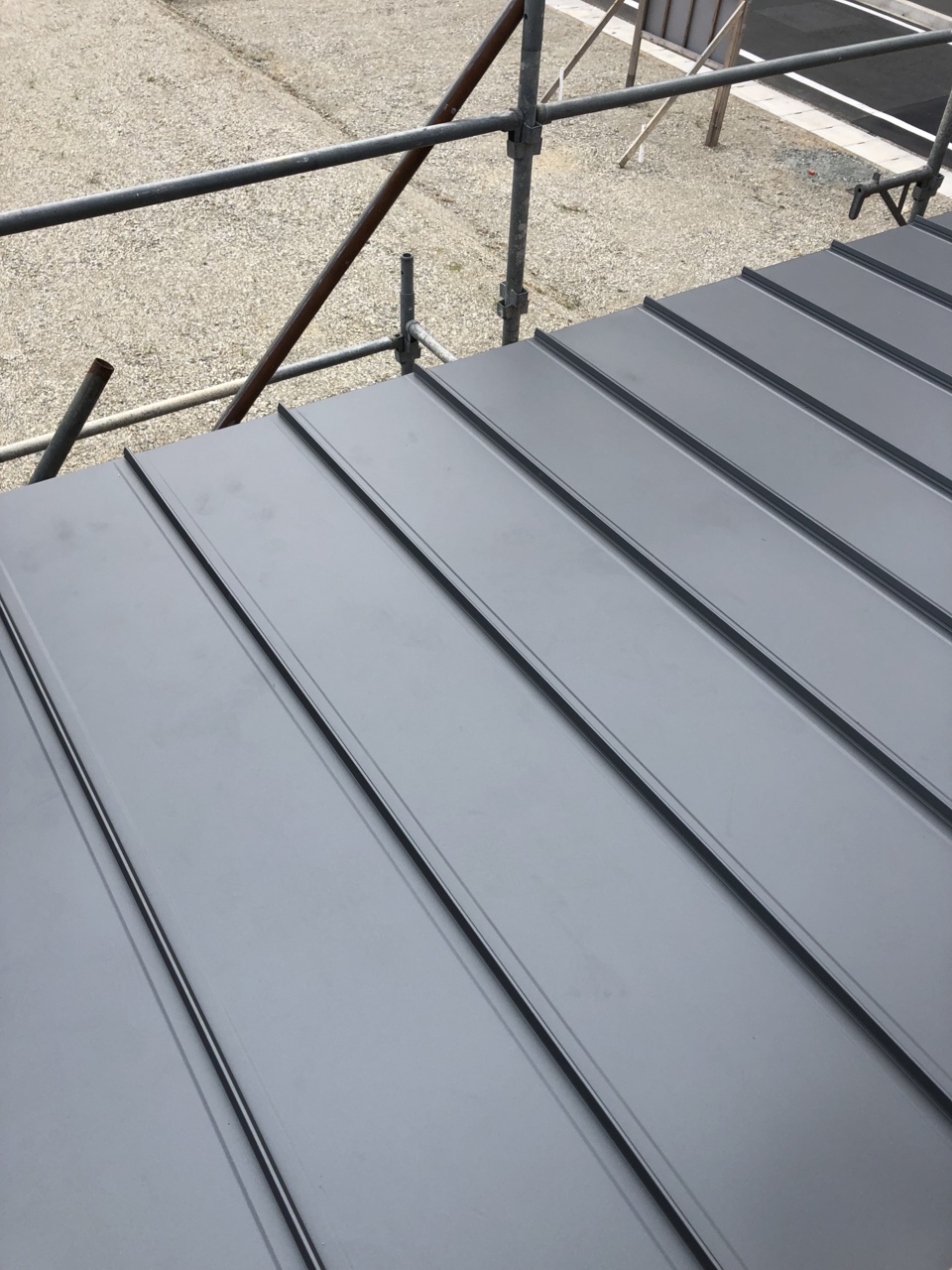

23. 2019年10月03日
屋根

屋根

屋根のガルバリウム鋼板の施工が終わりました。

24. 2019年10月01日
サッシ

サッシ

サッシの取り付けが始まりました。大工さんは重量のあるサッシを軽々と持ち上げ、慣れた手つきで取り付けていました。

25. 2019年09月27日

防水シート

防水シート

屋根に防水シートを施工しました。写真は下屋部分です。

26. 2019年09月26日
下地施工

下地施工

工事は着々と進んでいます。こちらは南側です。大きな窓がたくさんあり明るさと解放感に期待できそうです♪

27. 2019年09月25日
断熱材

断熱材

HIROGALIE植田では断熱材がついている下地を使用します。下地と断熱材が同時に施工ができることで現場の効率がアップします。

28. 2019年09月24日

建て方工事2

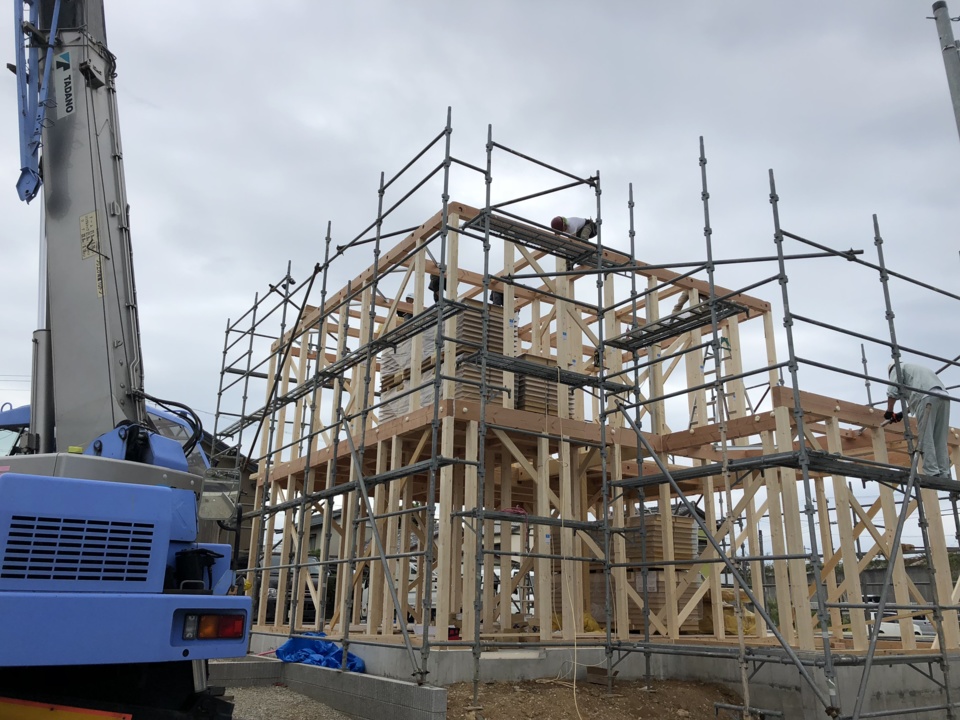

建て方工事2

17時ごろの様子です。大工さん6人でここまで進みました。小屋組みまで完成し外壁の下地を施工しています。

29. 2019年09月24日
建て方工事1

建て方工事1

本日は建て方工事です。写真は11時ごろの様子です。既に2階まで進んでいます。

30. 2019年09月20日
土台・床合板

土台・床合板

土台の据付と床合板の施工しています。同時に防蟻処理もしっかりとしました。まもなく建て方工事が始まります。

31. 2019年09月19日

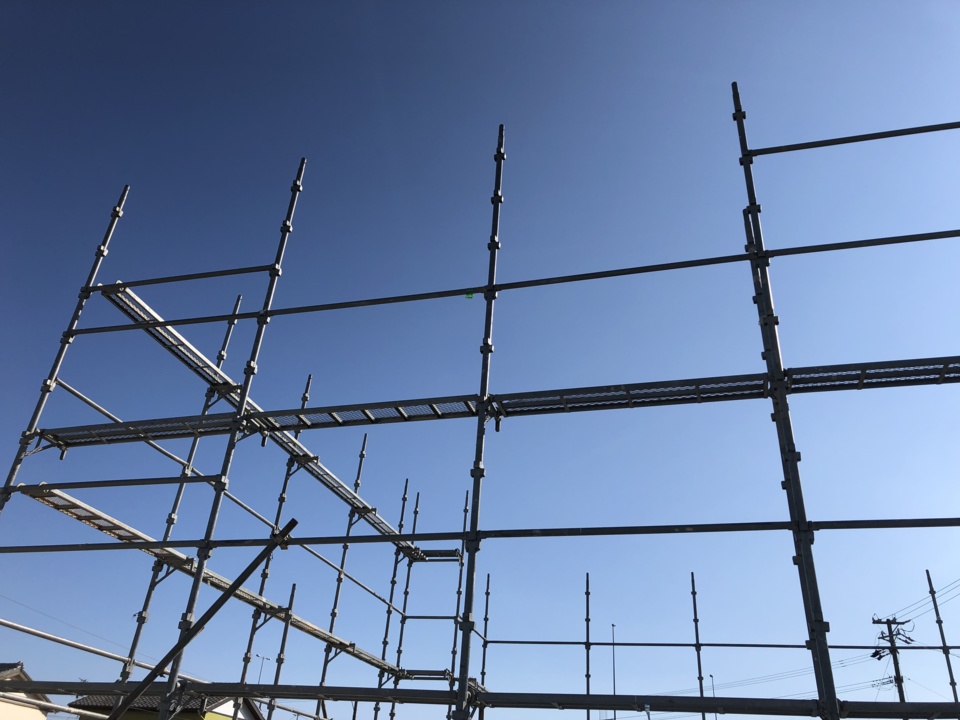

足場

足場

足場を組んでいます。

32. 2019年09月13日
基礎工事完了

基礎工事完了

基礎の型枠が外れました。これで基礎工事は完了です。基礎の断熱も一緒に施工されています。

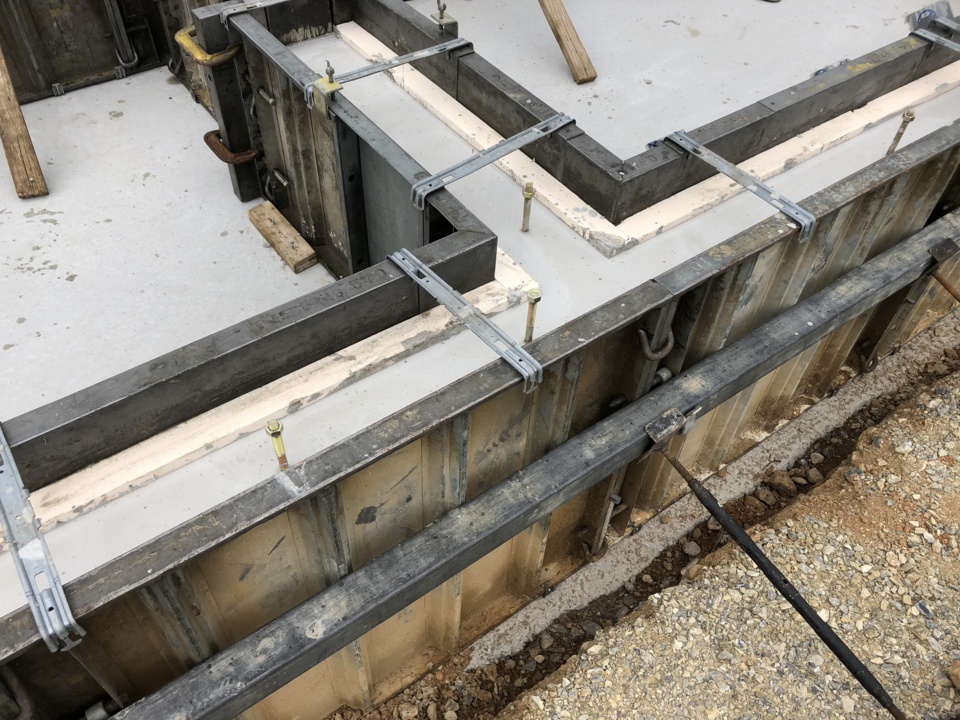

33. 2019年09月12日
基礎工事4

基礎工事4

基礎立ち上がり部分にもコンクリートが打設されました。

34. 2019年09月06日

基礎工事3

基礎工事3

基礎立ち上がりの型枠を設置しています。立ち上がり部分にもしっかり鉄筋が組まれています。建物を支える基礎の強度はこうした部分から確保されています。

35. 2019年09月04日

基礎コンクリート打ち

基礎コンクリート打ち

ベースコンクリート打ちをしております。職人さんが生コンの空気を抜きながらトンボを使い平らしていきます。

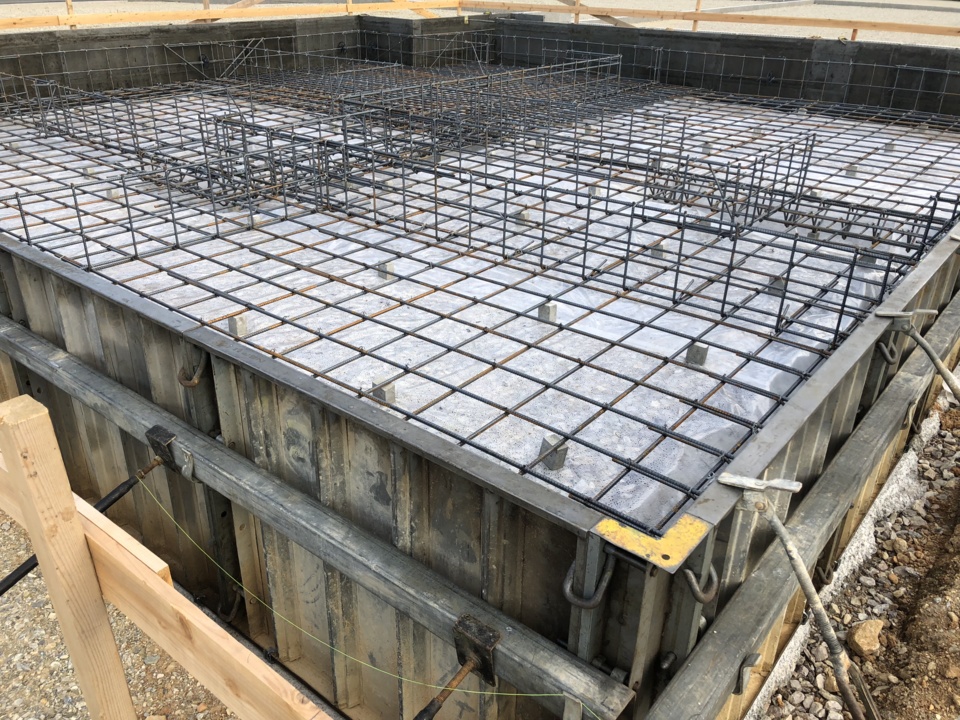

36. 2019年09月03日
基礎配筋工事

基礎配筋工事

基礎配筋工事が完了しました。図面通りに施工されているかどうか住宅瑕疵担保責任保険による配筋検査が行われます。

37. 2019年08月31日

基礎工事2

基礎工事2

基礎の型枠工事中です。

38. 2019年08月26日
基礎工事1

基礎工事1

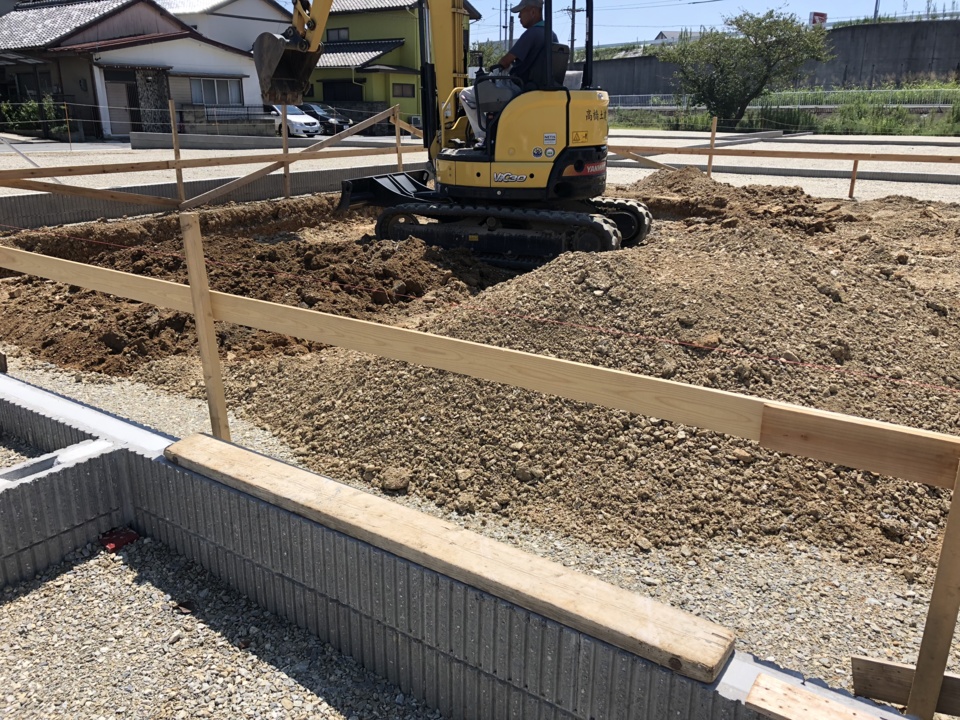

基礎工事に入りました。基礎を施設するために土を掘っています。

39. 2019年08月19日
水盛遣方

水盛遣方

HIROGALIE植田モデルハウスいよいよ着工です。
まずは水盛遣方という建物の位置や水平を正確に出す工事です。今後の工事のためにもとても重要です。
