上質素材に溢れた、ペットと暮らすこだわり満載!シックモダンコートハウス

建築中レポート

1. 2016年02月29日
完成予定パース

完成予定パース

2. 2016年03月01日
地鎮祭

地鎮祭

本日、S様邸の地鎮祭が執り行われました。お二人のご家族にもご参加いただき、工事の無事や安全を祈願いたしました。S様、誠におめでとうございます。今までお打合せさせていただいた内容が形になっていく工程を楽しみにしていてください。お見逃しがない様、しっかりと現場リポートをしていきたいと思います。

3. 2016年03月04日

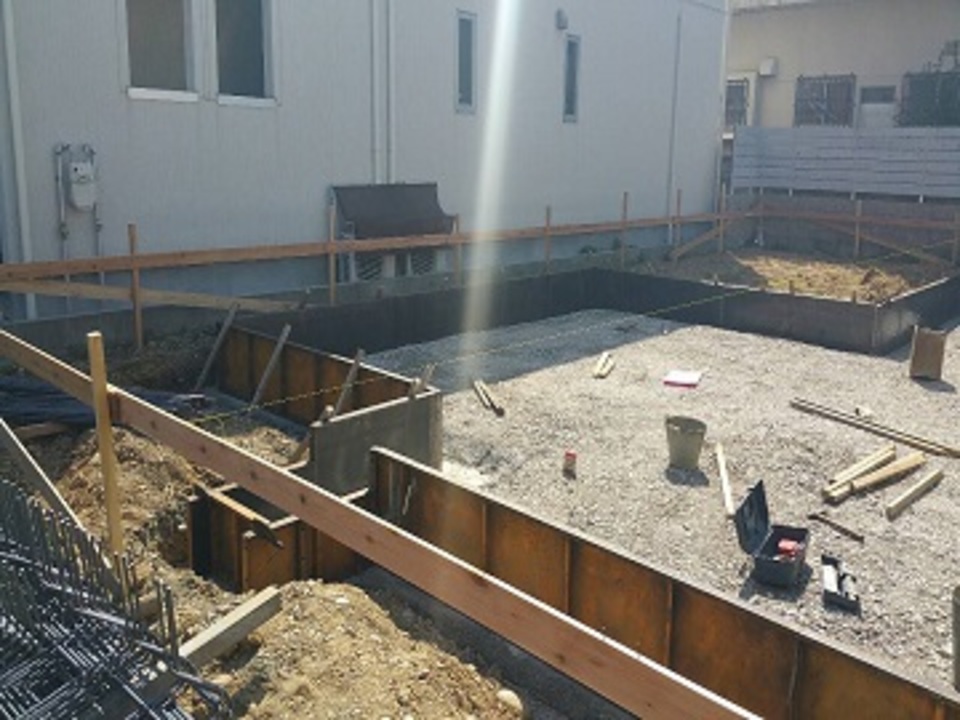

基礎工事

基礎工事

家づくりの最初の工程となる基礎工事が始まりました。地盤を掘削し、砕石を敷いた後しっかりと転圧をしていきます。建物の基礎となる重要な工事ですので丁寧に行っていきます。基礎工事から建て方工事は外から見ていただいても現場が進んでいく様子がよく分かります。

4. 2016年03月08日
配筋検査

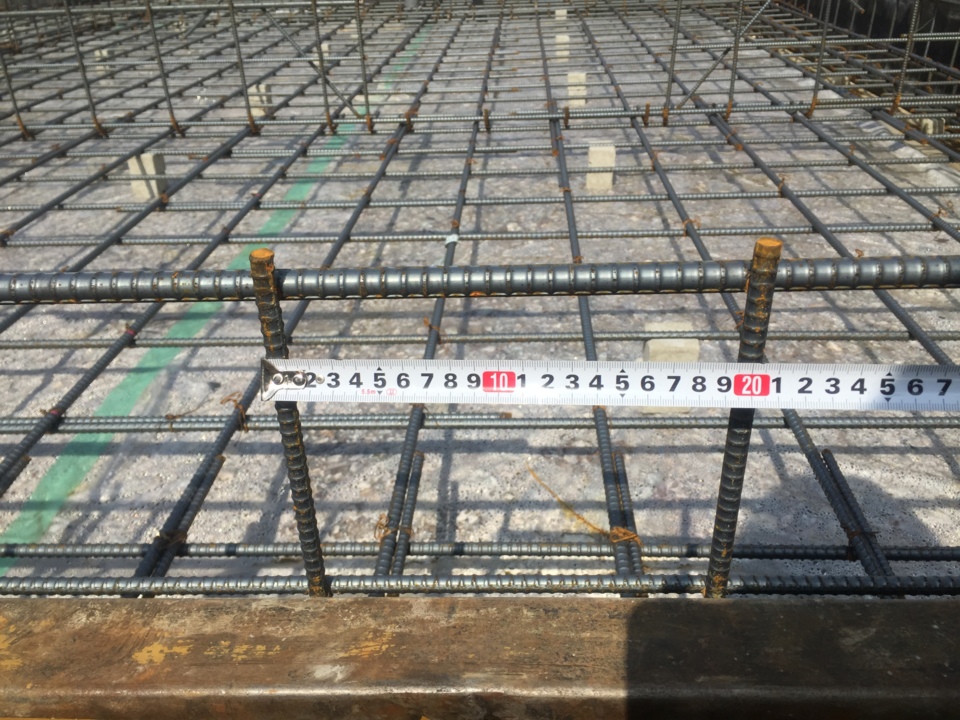

配筋検査

昨日、第三者機関による基礎の配筋検査が行われました。図面通りに配筋されているかをしっかりとチェックしていきます。学生の頃コンクリート強度実験を行ったことがあります。コンクリートは両側から引っ張ると割れてしまいました。引張りに弱く、圧縮に強いコンクリートと引張りに強く、圧縮に弱い鉄筋、、、またサビに弱い鉄筋をコンクリートで覆っています。お互いの強い部分を取り合った鉄筋コンクリートは建物の基礎に最適ですね!

5. 2016年03月15日
見本決め

見本決め

S様、先日はお打合せお疲れ様でした。素材が一つずつ決まる度に理想の完成イメージに近づいている感じがしてとても楽しい時間を過ごすことができました。来週からはいよいよ平面上だったものが立体的になっていきます。家づくりの工程を見れるのも注文住宅ならではですので私の方もしっかりリポートしていきたいと思います。

6. 2016年03月19日
基礎パッキン

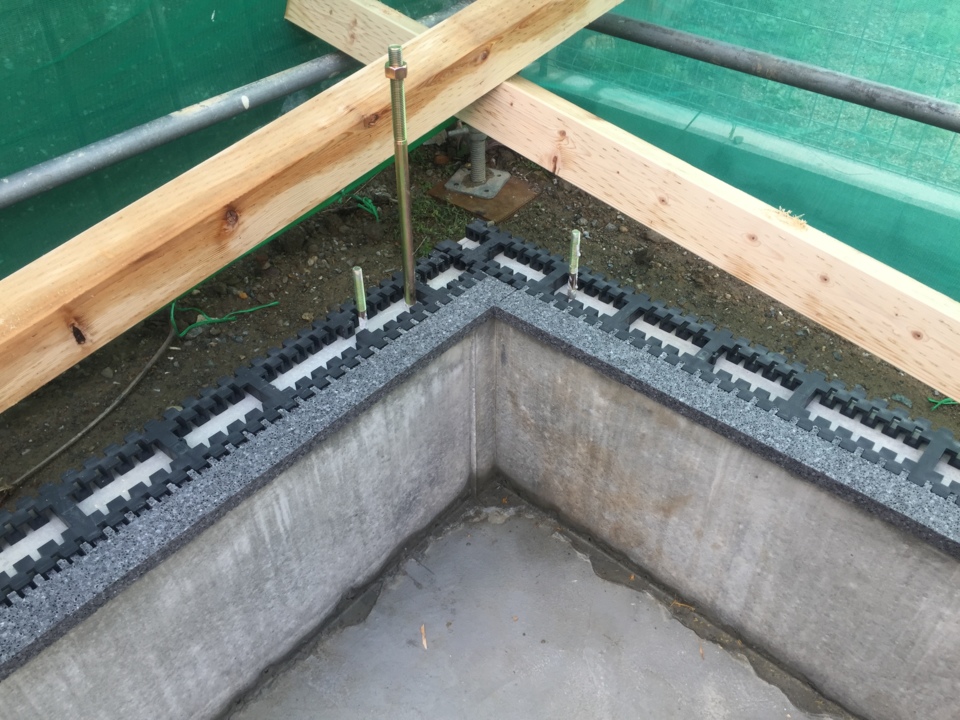

基礎パッキン

基礎工事が終わり、いよいよ建て方工事に入りました。土台を据える前に基礎パッキンを施工していきます。写真はユニットバス周りの断熱タイプです。他の場所は床下に断熱材が施工されますがユニットバスは基礎周りで断熱していきます。家の天敵、シロアリは湿気を好むため、基礎パッキンを施工することで床下の風通しを良くします。基礎パッキンを施工することでシロアリの保証が10年ついてきますのでご安心ください。ここから上棟までは現場が毎日変化していきます!

7. 2016年03月22日

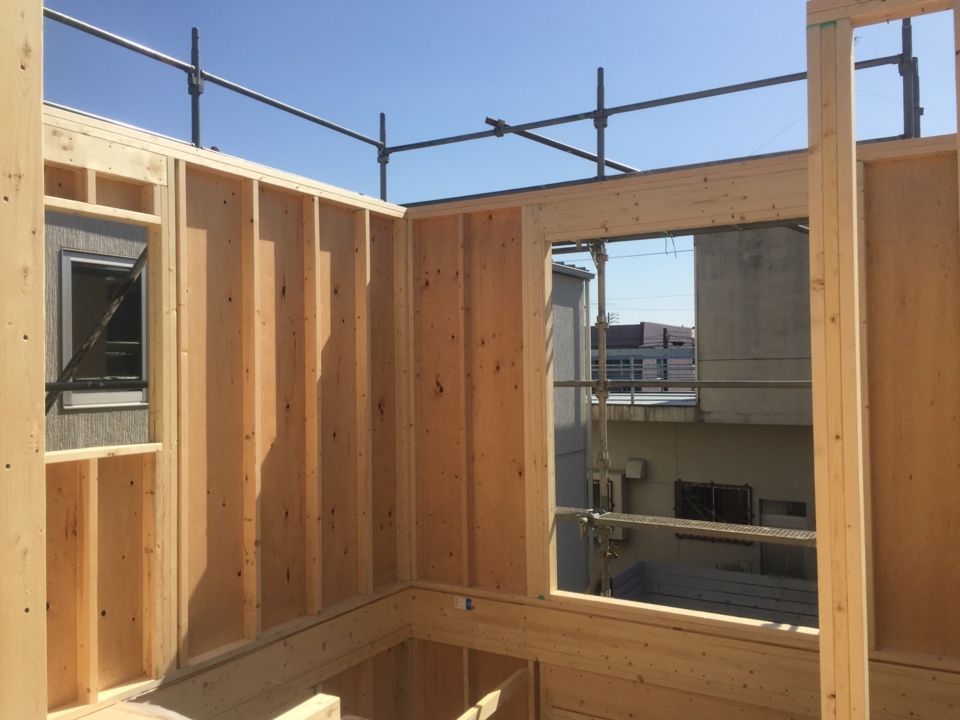

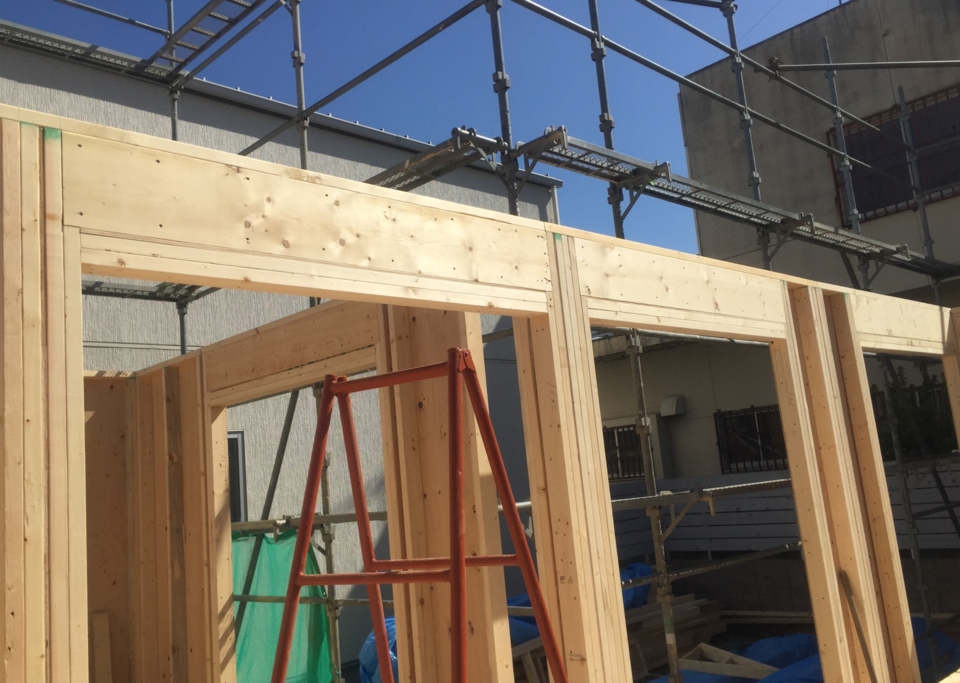

1階壁枠組

1階壁枠組

1階の壁を立ち上げています。

8. 2016年03月24日
2階床枠組

2階床枠組

2階の床が貼られています。

9. 2016年03月26日
2階壁枠組

2階壁枠組

2階の壁を立ち上げています。

10. 2016年03月30日
2階屋根

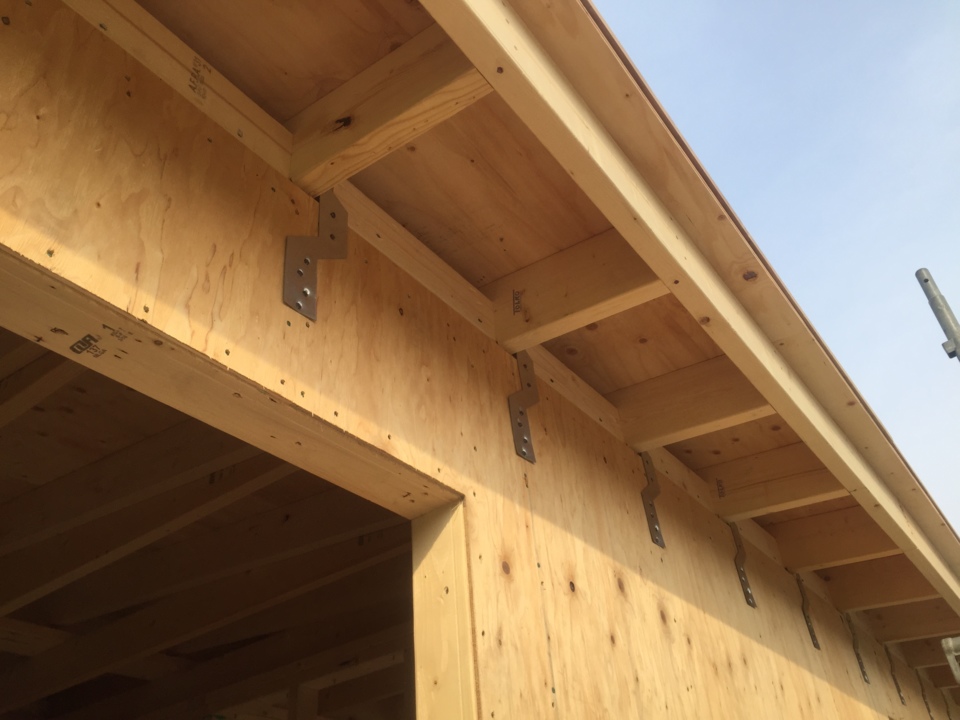

2階屋根

2階の屋根が出来上がり、道路から見ると家の顔となる部分が形になりましたね!写真は軒先になります。ひねり金物は屋根が風圧で吹き上がらないようにしっかりと緊結していきます。屋根と壁の間に隙間が空いているのは、小屋裏の風の通り道になります。空気の通り道を作ることで夏場の熱を外に逃がす役割をしています。

11. 2016年04月03日
コンセントお打合せ

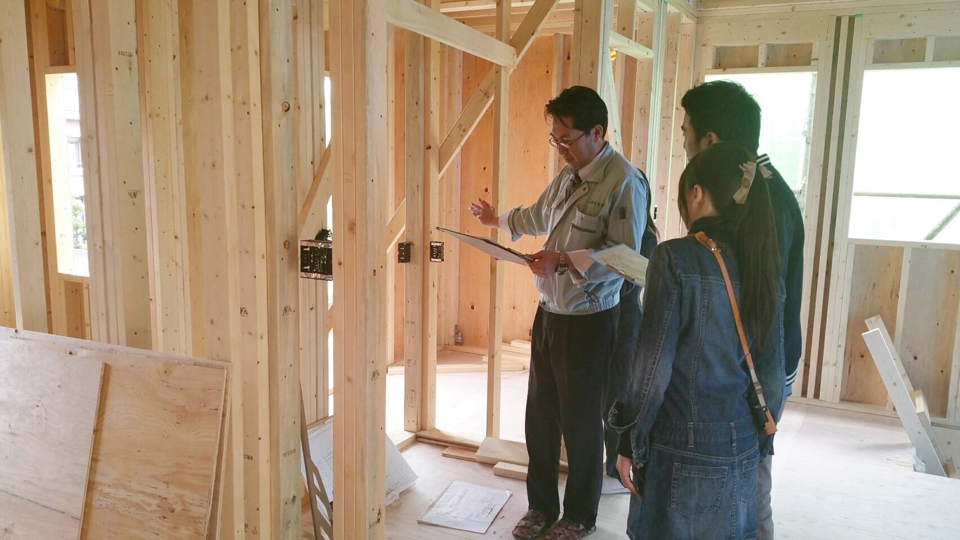

コンセントお打合せ

昨日はコンセントのお打合せをありがとうございました。LDKへの光の入り方や吹抜とのつながりなど、少しずつ形になっていくのがとてもワクワクしますね!お打合せで変更された場所は間違いのないように進めていきますのでご安心ください。

12. 2016年04月04日

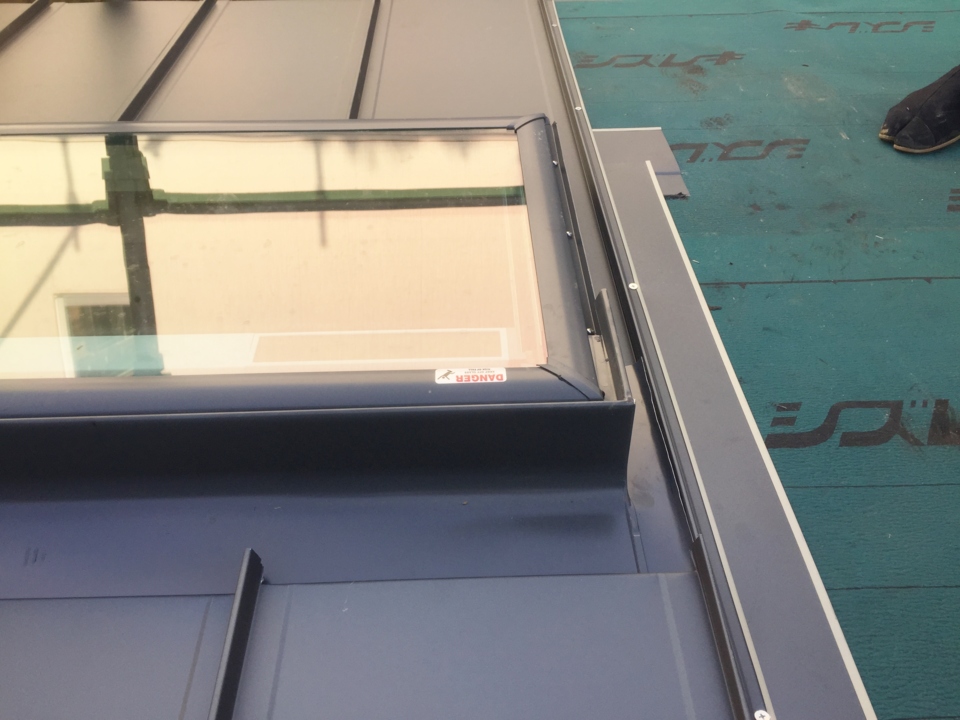

屋根工事

屋根工事

1階部分の屋根の施工をしています。軽量で防水性に優れたガルバリウム鋼板でトップライトの周りにも最適です。板金屋さんにトップライトの周りは2重でガルバを張ったから丈夫だよ~と教えていただきました。写真の一番右側の板が一枚目でその上から仕上げのガルバを張っています。

13. 2016年04月09日
上棟式

上棟式

S様、本日は上棟おめでとうございます。多くのご親族の方にお越しいただき、賑やかでとてもいい日になったことを嬉しく思います。天気も良く、少し暑いくらいでしたね!来週から外壁工事に入るとよりS様がイメージされている形により近づいていきます。私もとても楽しみです!これからもお時間がありましたら、ぜひ現場にお立ち寄りいただき変化をご覧になっていただきたいと思います。

14. 2016年04月17日

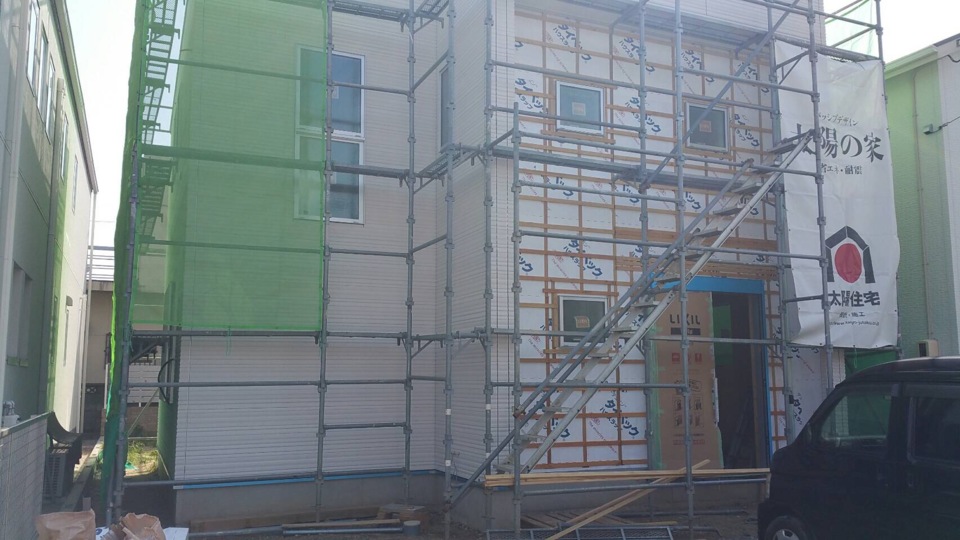

外壁工事

外壁工事

この一週間で外壁が貼られました。1枚1枚丁寧にカットして施工しています。S様が一目惚れされたサイディング…さすがです!箱型のファサードに横スリットの柄がとてもマッチしていました。16㎜にしたことで、通気金具工法になり釘の数も減り、高耐候塗料で長持ちする仕様となりました。

15. 2016年04月20日
床施工

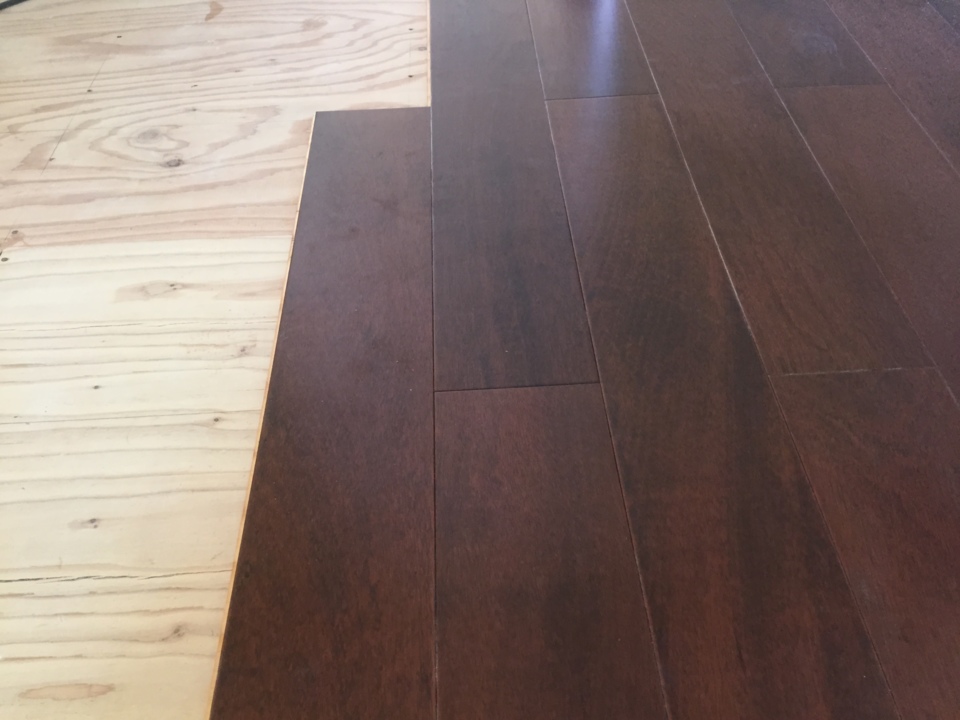

床施工

本日から床の施工が始まりました。2階から順に施工していきます。S様が一番悩まれた床材…イメージ通りの雰囲気になっていると思います。傷がつかないように養生をしていくのでお披露目はもう少し先になりそうです。S様だけのオンリーワンハウスが着々と進んでいます!!

16. 2016年04月20日
ユニットバス施工

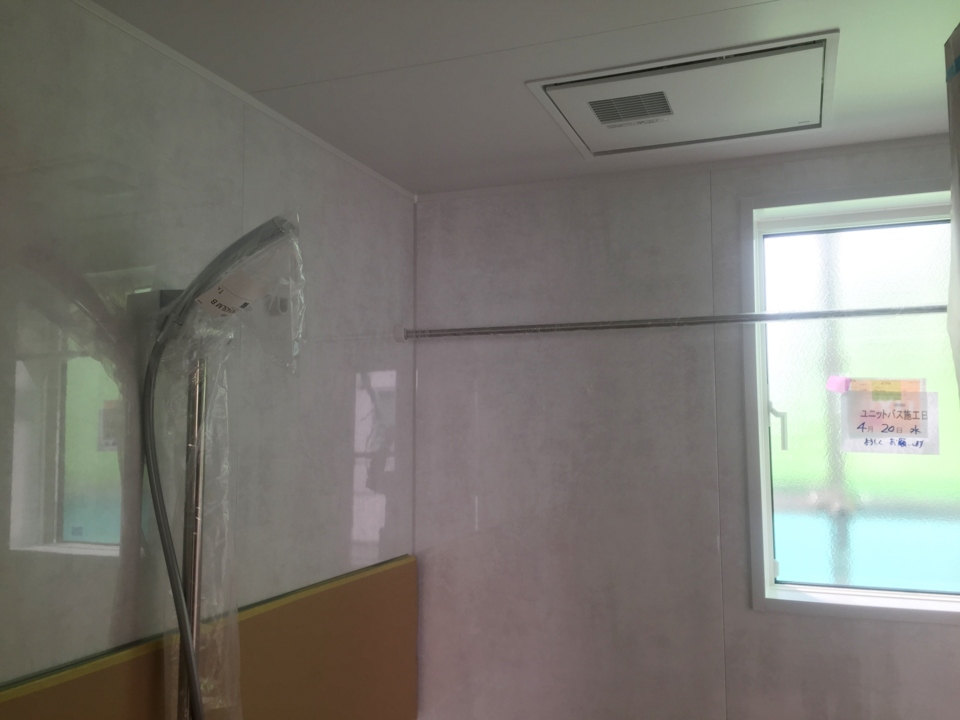

ユニットバス施工

ユニットバスの設置が完了しました。透明強化ガラス戸やワイドミラーは養生をしていますが、外れた時がとても楽しみです。洗面室との繋がりでさらに広い空間が生まれそうです。

17. 2016年04月28日
通気胴縁

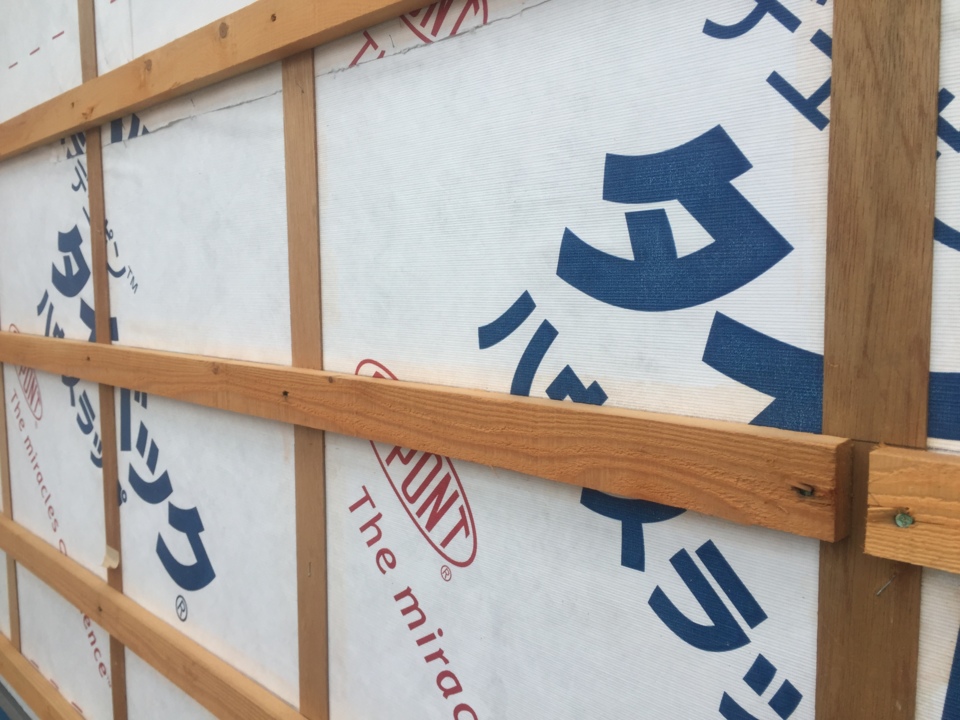

通気胴縁

先日はお打合せお疲れ様でした。前もって決めてきてくださり、とてもスムーズに進みました。S様とのお打合せはいつも笑いがあり、家づくりの楽しさを毎回実感いたします♪いよいよ明日外壁の杉板を施工します。中が見えなくなる前にレポートです。透湿防水シートの外側に壁体内通気をするために木の胴縁をいれます。縦に入っているものは厚さが2.7㎜で少しだけ隙間を作っています。万が一雨が上から侵入した場合、横胴縁だけですと水が溜まってしまうため、水を逃がすための通り道を作っています。また、上下間の風の通気にもなっています。

18. 2016年04月30日
外壁工事2

外壁工事2

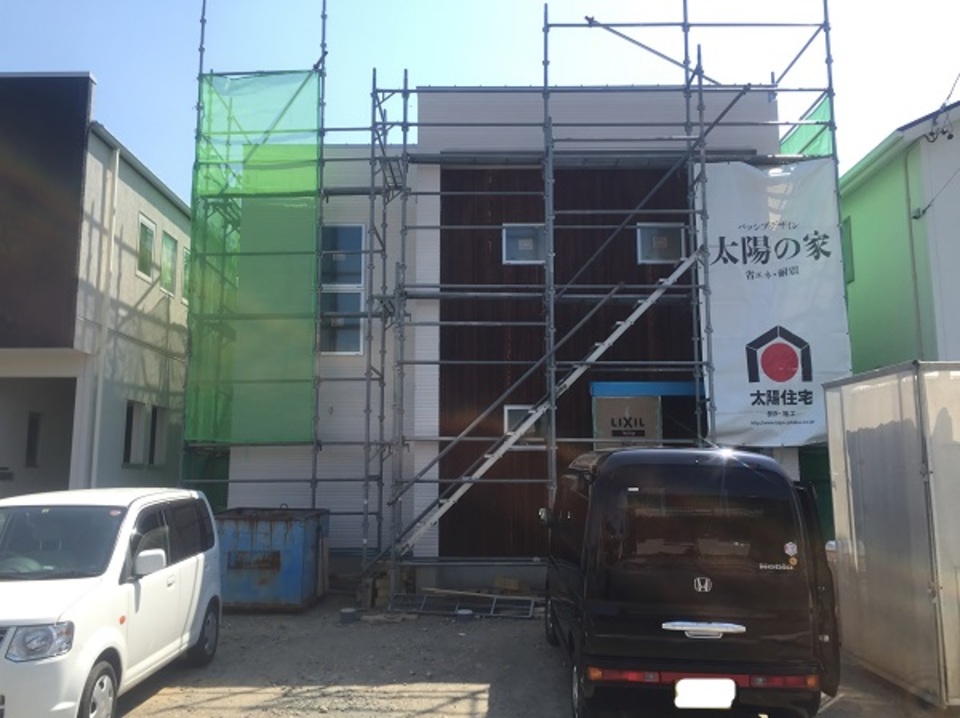

外壁の杉板が張られました。サイディングとの相性も良く、杉板を引き立たせてくれていました。「本物」ならではの経年美化が楽しめ、その分メンテナンスもしていただくことになります。本物でしか表現することのできない一枚一枚の表情の違いなど、これから時間が経っていくにつれて愛着のわく外観です。足場が取れるのが楽しみですね!

19. 2016年05月07日
石膏ボード施工

石膏ボード施工

大工さんの手によって造作工事が順調に進んでおります。室内の壁,天井には全て石膏ボードが施工されます。名称の通り“石膏”でできており、約20%の結晶水を含んでいます。火災時にはこの結晶水が熱分解し、水蒸気となって徐々に放出され、温度の上昇を遅らせる働きをします。水廻りには緑色の石膏ボードが張られ、防水処理が施されています。

20. 2016年05月15日

カウンター類施工

カウンター類施工

本日はお打合せお疲れ様でした。仕様がほぼ全て決まり、あとは出来上がるのを待つのみです。素敵な和室になりますので楽しみにお待ちいただきたいと思います。工事はカウンターや二階納戸の吊押入れなどが施工されています。少しずつ完成の形に近づいてきています。お写真は2階ホールのカウンターです。今月は大工さんもおりますのでぜひご覧になってください。

21. 2016年05月26日

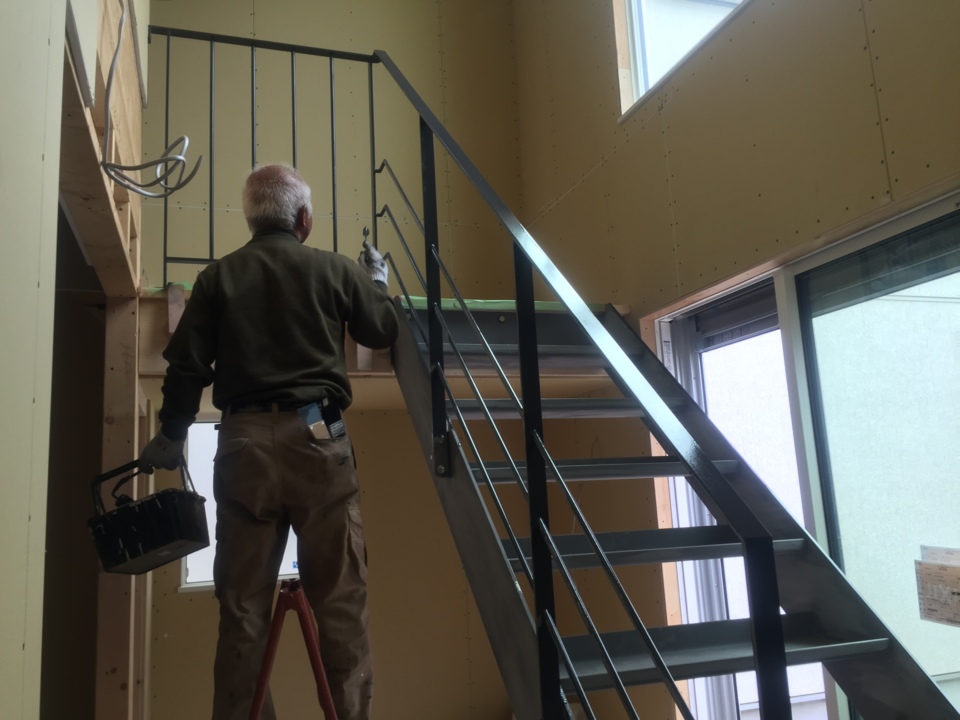

鉄骨階段施工

鉄骨階段施工

昨日鉄骨階段の施工が完了しました。3つのパーツに分けて搬入し、現場で溶接をしました。本日は現場で職人さんと色の打合せをしました。見本帳と照らし合わせながら、黒色と白色を調合していきます。床材やクロスが張られた時をイメージしながら塗料を決定しました。これでカーペットの色もより決めやすくなったかと思います。

22. 2016年05月30日
カンナ掛け

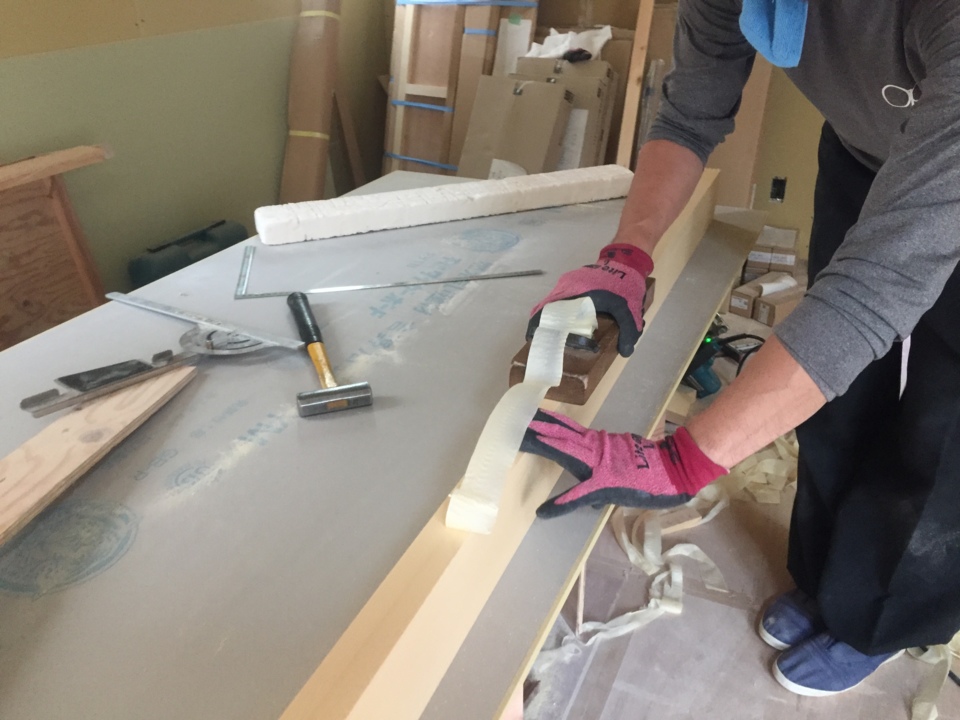

カンナ掛け

造作工事が順調に進んでいます。ちょうど大工さんがカンナ掛けをしている所に立ち会えました。納品された木はパッと見では分からないくらいのほんの少しの凹凸やざらつきがあります。そこにカンナを掛けることで木本来の美しさや艶が出てきます。最近ではここまでキレイに仕上げることが少ないそうです。和室のこだわりの一つになりそうですね!ぜひご覧になってください。

23. 2016年06月07日

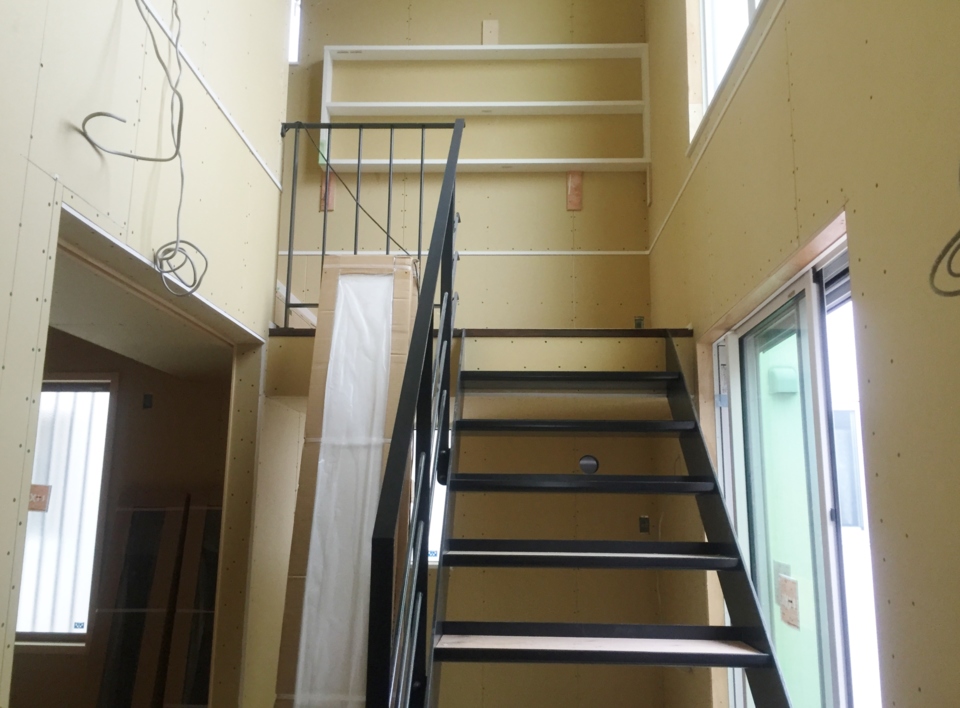

階段ホール

階段ホール

造作工事も大詰めを迎えています。本日は階段ホールの棚を設置しました。大工さんと打合せをし、金物が見えないスッキリとした納まりにしていただきました。こちらの棚はプランのお打合せをしている時に奥様が植物を飾る場所が欲しい!とおっしゃられていたのを覚えています。植物たちを鑑賞しながら上り下りする階段をS様に早く体感していただきたいです。大工さんの工事は明日で終わる予定です。

24. 2016年06月14日

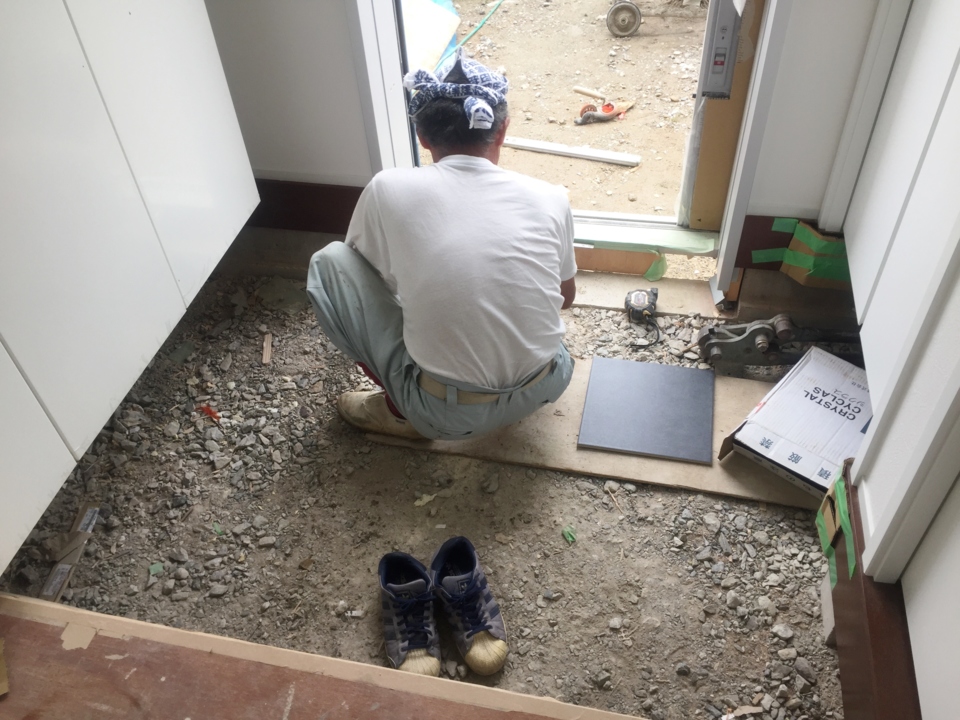

タイル工事

タイル工事

玄関ポーチのタイルを張り始めました。タイルの割付がキレイにできるように確認をしてから施工していきます。ポーチの階段ができると玄関らしくなるので楽しみにしてください!

25. 2016年06月14日
パテ処理

パテ処理

内装はパテ処理が終わり、クロス張りが始まっていました。石膏ボードの継ぎ目やくぎ打ちした箇所をパテで埋めていきます。この作業がとても重要でクロスがキレイに貼れるかが決まってきます。しっかりと処理をいたしましたのでご安心ください。

26. 2016年06月14日
クロス工事

クロス工事

壁紙が貼られると雰囲気がガラリと変わります。真っ白の壁に濃色の建具や格子が映えており、モダンな玄関ホールになっていました。お選びいただいた建具の取っ手がお店の入口のような感じでとてもかっこよかったです!クロス工事は今週中で終わる予定になっています。

27. 2016年06月17日
クロス工事②

クロス工事②

天窓部分にもクロスが貼られました。隣家に囲まれた立地でも自然光を最大限に生かすことができます。本日は青空が望むことができ、とても気持ちの良いLDKとなっていました。

28. 2016年06月17日

エコカラット

エコカラット

エコカラットの施工が完了しました。エコカラットはデザイン面だけでなく、機能面でとても優れています。まずお部屋の湿度を安定させてくれます。特に今はジメジメとして不快に感じることが多い時期ですのでエコカラットは大活躍ですね!また臭いを低減させてくれる機能もありますのでわんちゃんを飼っているS様にはピッタリの機能ですね!

29. 2016年06月21日
クロス工事③

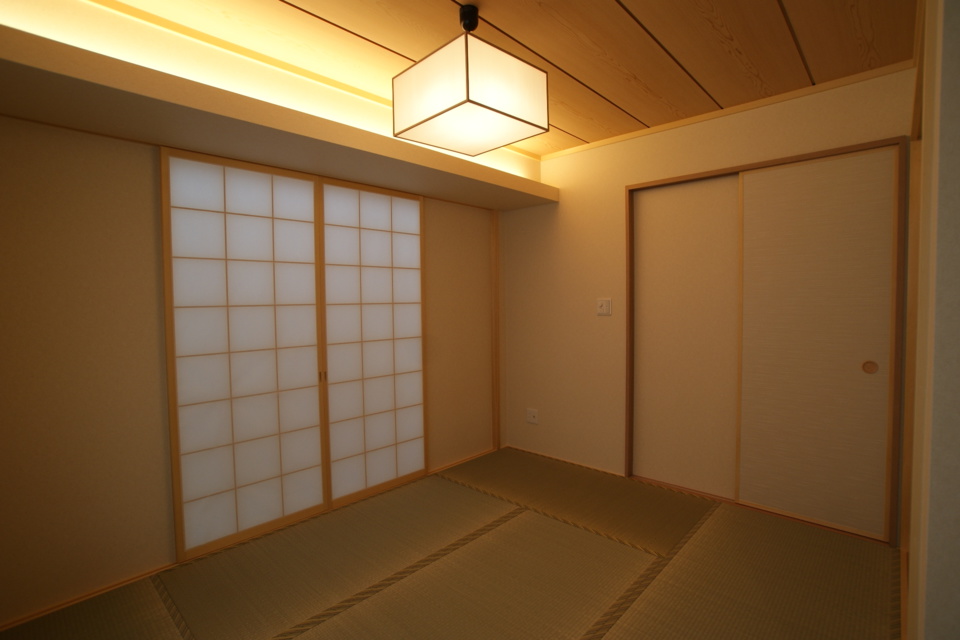

クロス工事③

クロス工事が完了しました。一番悩まれ、こだわられた和室がとってもいい感じになっていました。S様にお選びいただいたクロスが竹と合っていました。オンリーワンな和室が出来上がりましたね!

30. 2016年06月21日
照明器具取付

照明器具取付

照明器具の取付が完了しました。和室のコーブ照明です。キレイに光が広がっていました。目透し天井をより際立たせてくれていますね。

31. 2016年06月29日
建具取付

建具取付

襖の取付が完了しました。建具の傾きや歪みは現場でカンナを使い調整していきます。長年の職人さんにしかできない微調整により枠にぴったりと納まっています。

32. 2016年06月29日
コーニス照明

コーニス照明

壁に光を照らす照明をコーニス照明、天井に光を照らす照明をコーブ照明といいます。LDKはコーニス照明で調光することができます。夜になると昼間とは違ったリラックスできる空間に生まれ変わりますね!

33. 2016年07月15日
社内検査

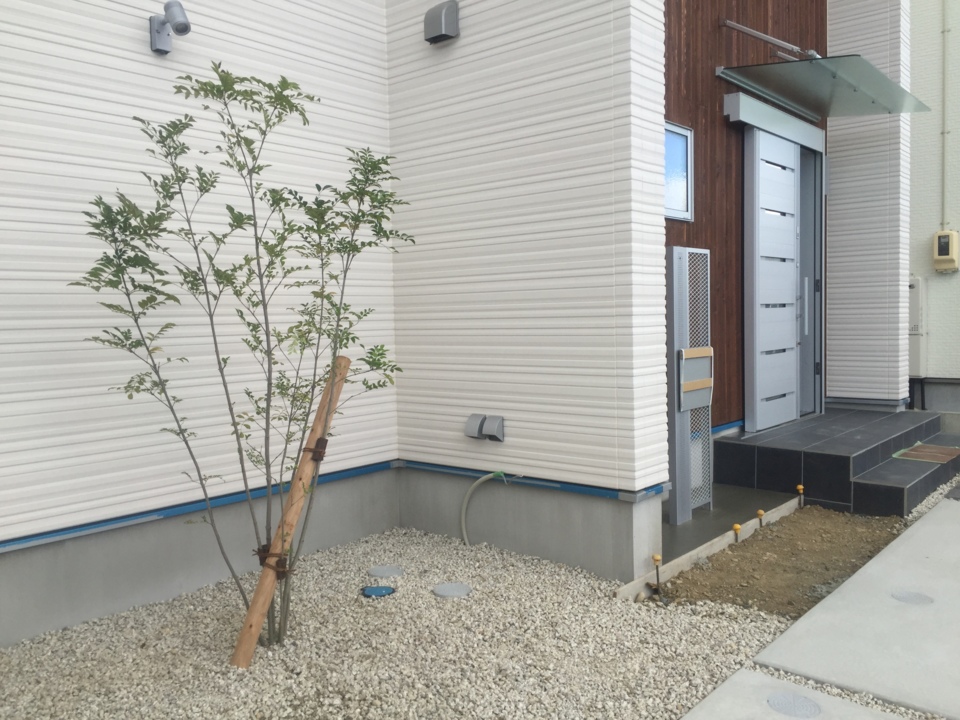

社内検査

社内検査を行いました。フローリングや壁紙に傷や汚れがないかを細かな所まで確認させていただきました。きれいな状態でお引渡しをさせていただくためにしっかりと手直しをしていきます。外構も順調に進んでおります。植栽が入りとてもいい雰囲気になりました。

34. 2016年07月30日
お引渡し

お引渡し

本日、無事お引渡しの日を迎えることができました。S様誠におめでとうございます。プライバシーが守られたお庭から降り注ぐ光が階段ホールから、天窓から、窓から…と優しい光に包まれたLDKとなりました。時間をかけてお打合せをしたからこそ出来上がった世界に一つだけの空間です。素敵なお家で、素敵な思い出をたくさん積み重ねていって下さい。そして、今日からが本当のお付合いの始まりです。今後とも末永くよろしくお願い致します!!

35. 2016年08月08日
竣工写真

竣工写真

36. 2016年08月08日
竣工写真

竣工写真

37. 2016年08月08日
竣工写真

竣工写真

38. 2016年08月08日
竣工写真

竣工写真

39. 2016年08月08日
竣工写真

竣工写真

40. 2016年08月08日
竣工写真

竣工写真

41. 2016年08月08日
竣工写真

竣工写真

42. 2016年08月08日
竣工写真

竣工写真

43. 2016年08月08日
竣工写真

竣工写真

44. 2016年08月08日
竣工写真

竣工写真

45. 2016年08月08日
竣工写真

竣工写真
