外はグリーンのガルバ中はボルドーパインの無垢床・メンテナンス性も考えた玄関大容量収納の家
豊橋市 注文住宅
タイプ別にみる|すべて
建築中レポート
- 1. 2016年06月22日
-
完成予定パース
- 2. 2016年06月30日
-

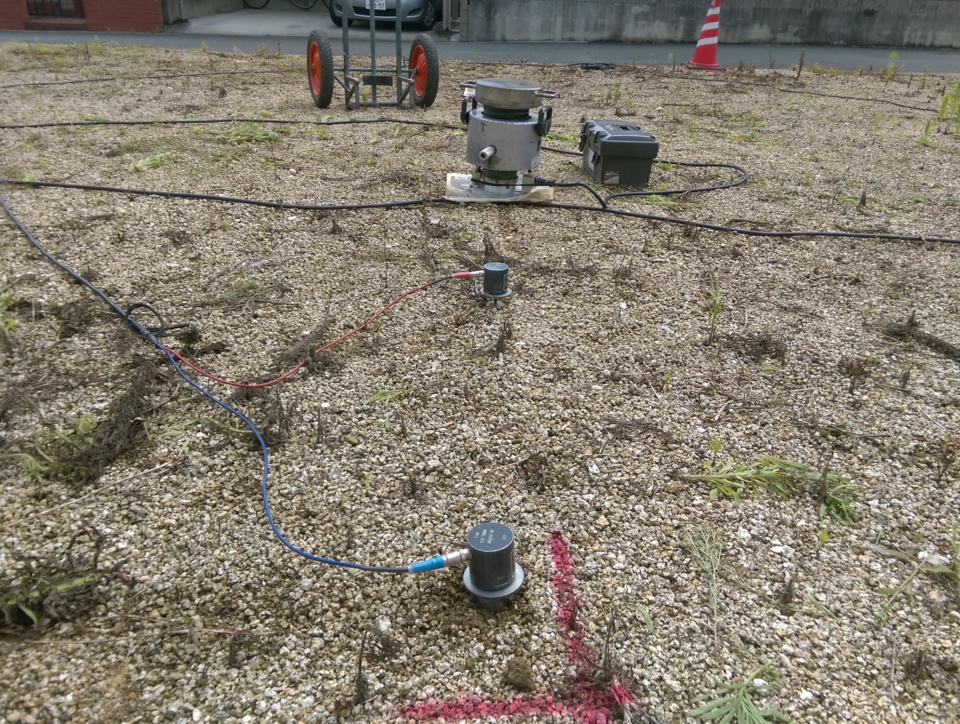

地盤調査 表面波探査法
地盤調査が行われました。
地盤の地耐力(支持力、沈下量)を調査し基礎仕様、改良の可否を判断をします。
表面波探査の原理では硬い土質ほど表面波が速く伝わります。
すぐに必要量のデータが取れたO様邸地盤ですが、調査結果を少々お待ちください!
- 3. 2016年07月02日
-

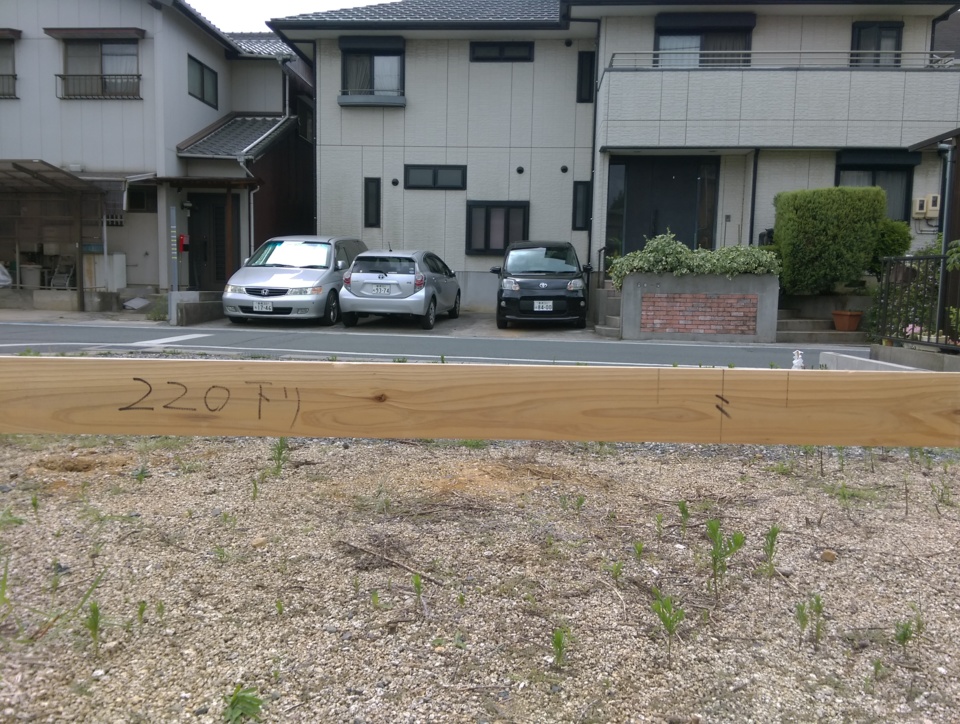

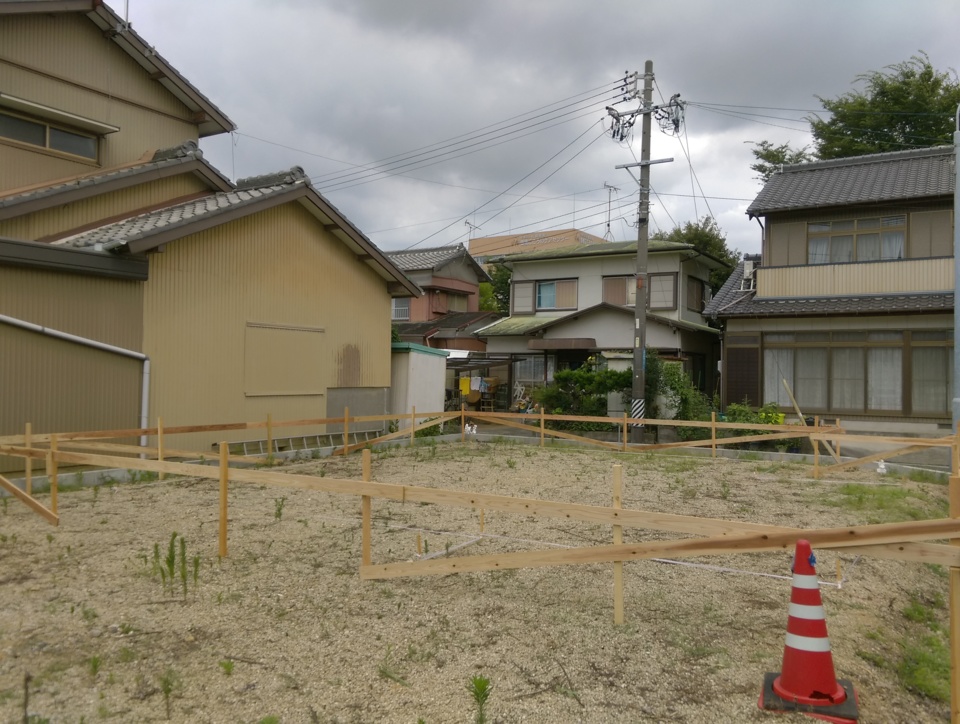

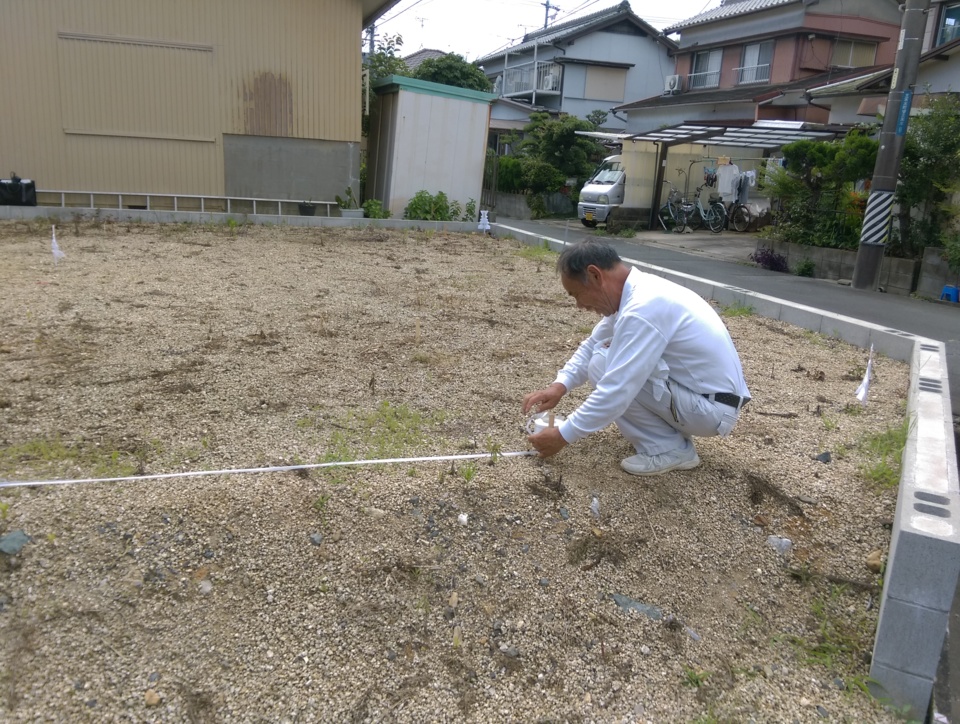

建物位置確認
地縄張りを行い、建物の配置・境界からの距離を確認していただきました。
O様邸は日当たり抜群の敷地です!
- 4. 2016年07月02日
-
地鎮祭
本日、O様邸の地鎮祭を執り行いました。
土地の神様を祀り、工事の安全を祈願しました。
O様ご家族の思いの詰まったお家を心を込めて建築させていただきます。
本日は地鎮祭誠におめでとうございます。
- 5. 2016年07月22日
-
水盛遣方①
O様、いよいよ工事が始まります!
建築物の位置、通り、高さ、水平を決めていくある意味一番重要な工事です。
暑い中、職人さん達3人で水杭、水貫、筋交いを付けていきました。
- 6. 2016年07月22日
-
水盛遣方②
基礎壁芯、基礎幅、基礎天端高さを図面をもとに正確に墨出しをし、間違えがないかチェックいたしました。
- 7. 2016年07月22日
-
基礎工事(根切り)
根切りとはコンクリート基礎を施設するために土を掘ることです。
梅雨が明けお天気も良いので、どんどん工事を進めていきます!
根切り深さもばっちりです。
- 8. 2016年07月24日
-
見本決めお打合せ
O様、お打合せお疲れ様でした。
ご家族のイメージがしっかり一致しているので、とてもスムーズに外観、内装の一部を決める事ができました。
『こんな所まで決めるの?』そうです!それが注文住宅の楽しさです♪
- 9. 2016年07月25日
-

砕石地業
砕石地業完了しました。
地業とは基礎を支えることが出来るよう地面を加工することです。
基礎の底盤の下に砕石を敷き詰めしっかり転圧をかけて締め固めています。
砕石の厚みは120mmです。
- 10. 2016年07月27日
-

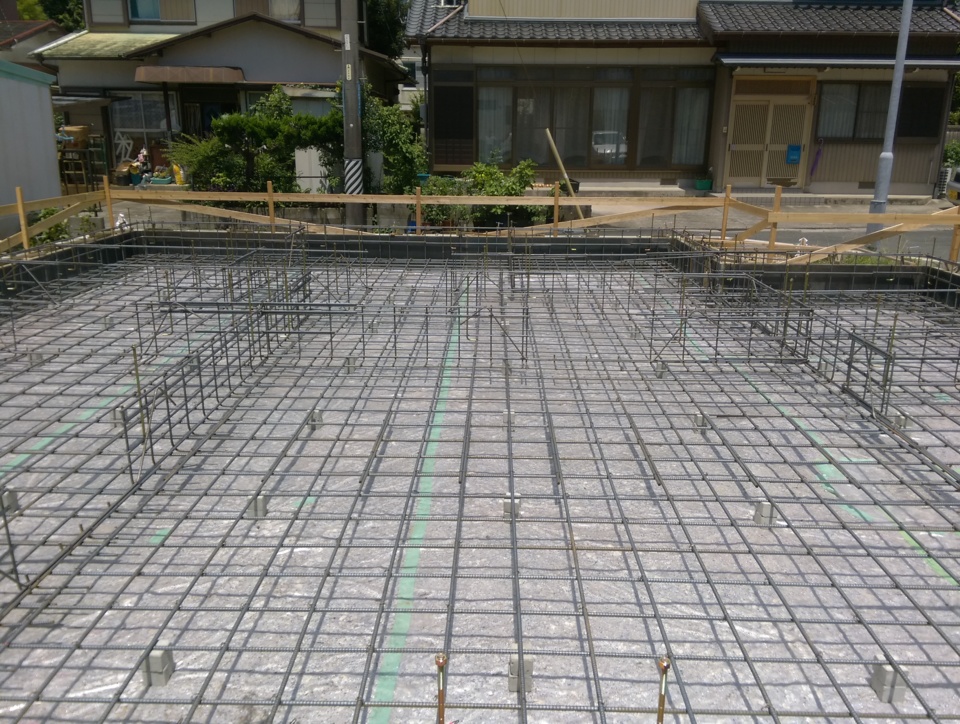

基礎配筋工事中
基礎配筋状況です。
図面を基に配筋作業を進め、耐圧盤の打設前に配筋検査を行います。
鉄筋のピッチや被り厚さを確認しながら進めてまいります。
- 11. 2016年07月29日
-
基礎配筋工事完了
基礎配筋が完了しました。
アンカーボルト、ホールダウン金物も必要な位置に取り付け完了!
第三者機関の検査に合格した後、ベースのコンクリート打設へと進んでいきます!
- 12. 2016年08月01日
-

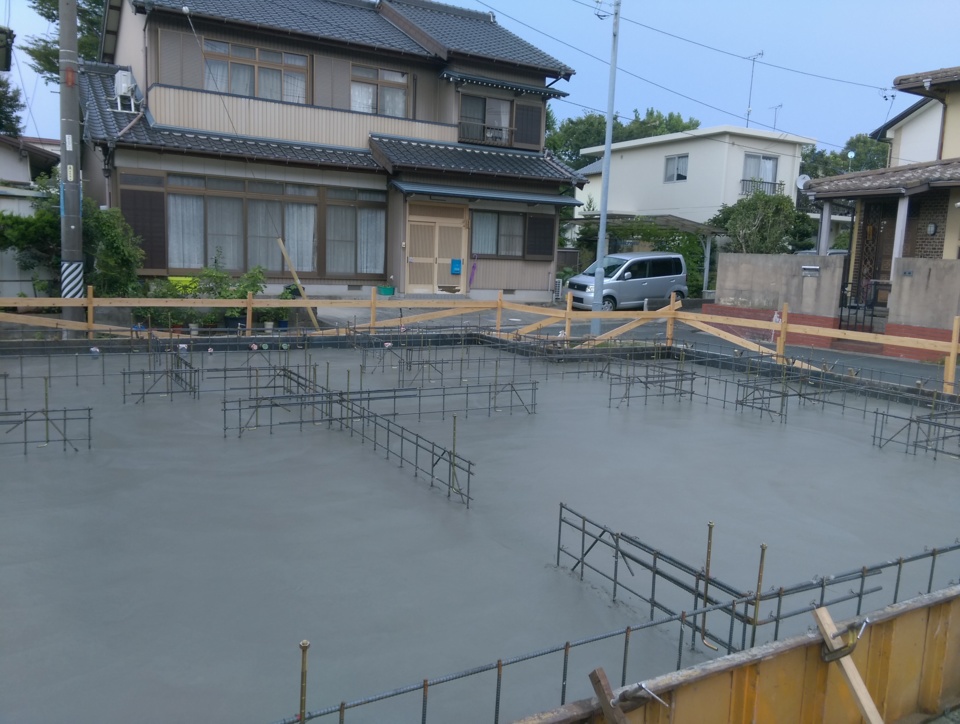

基礎コンクリート打ち①
ベースコンクリート打ち完了です。
職人さんがトンボを使い平らに均し生コンの空気を抜きます。
その後金ゴテで押え少し硬化してきたら再度綺麗に仕上げていきました。
- 13. 2016年08月04日
-

基礎コンクリート打ち②
立上りコンクリート打設も完了です。
基礎の上端は基礎パッキン、土台と乗ってくるのでセルフレベリング材という流動性のあるセメントを流して基礎天端部分を水平に仕上げていきます。
- 14. 2016年08月12日
-

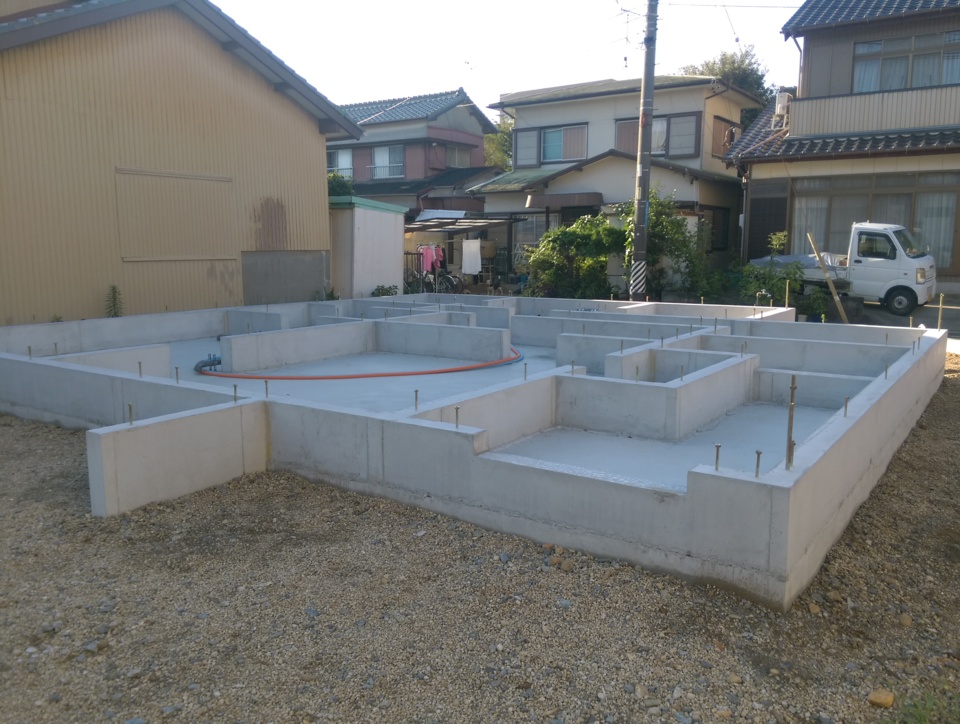

基礎工事完了
型枠が外され基礎工事が完了しました。
クラックや空洞の有無などをチェックしました。
建物のスケール感も分かりやすくなってきたのではないでしょうか?
- 15. 2016年08月16日
-

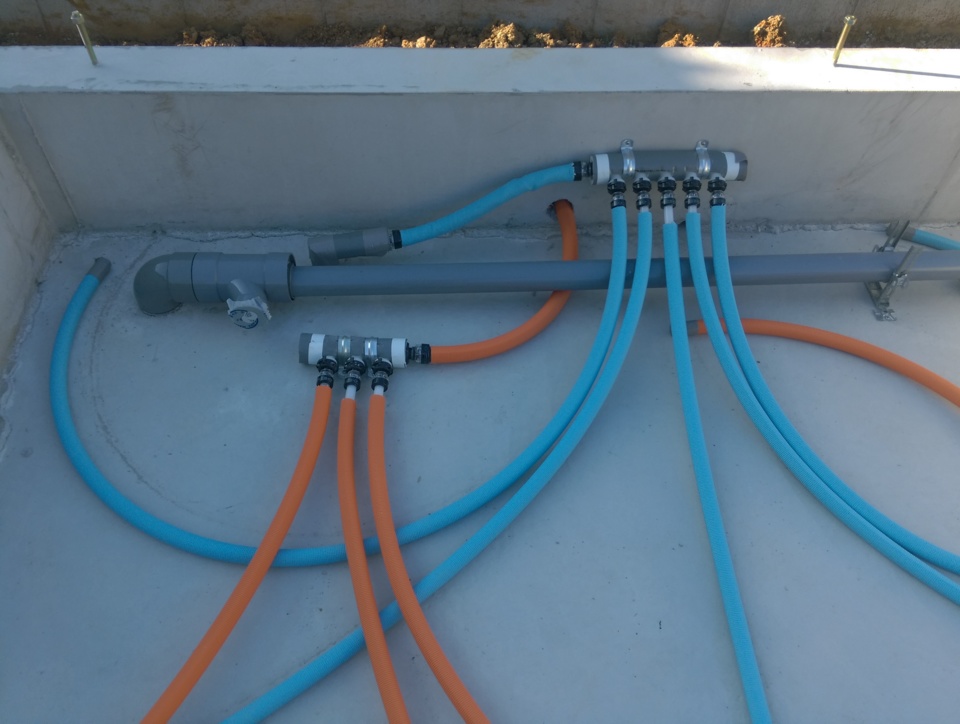

水道配管工事
オレンジ色の樹脂管(架橋ポリエチレン管)が給湯配管、水色が給水配管です。
従来の先分岐配管方式の工法とは異なり、ヘッダーを給湯器やパイプシャフト周辺に設け、あらかじめヘッダーから各給湯器までタコ足状に敷設した『さや管ヘッダー工法』を採用しています。
- 16. 2016年08月19日
-

1階床組完了
1階床、構造用合板28mmを敷き終えました。
床全体を一体化するために釘の種類やピッチも決められています。
もちろんこの下には断熱材がきちんと施工されています。
お天気が良ければ22日に一気に工場でパネル化されたものを組み立てていきます。
それまで雨で濡れないよう養生をしておきます。
- 17. 2016年08月25日
-

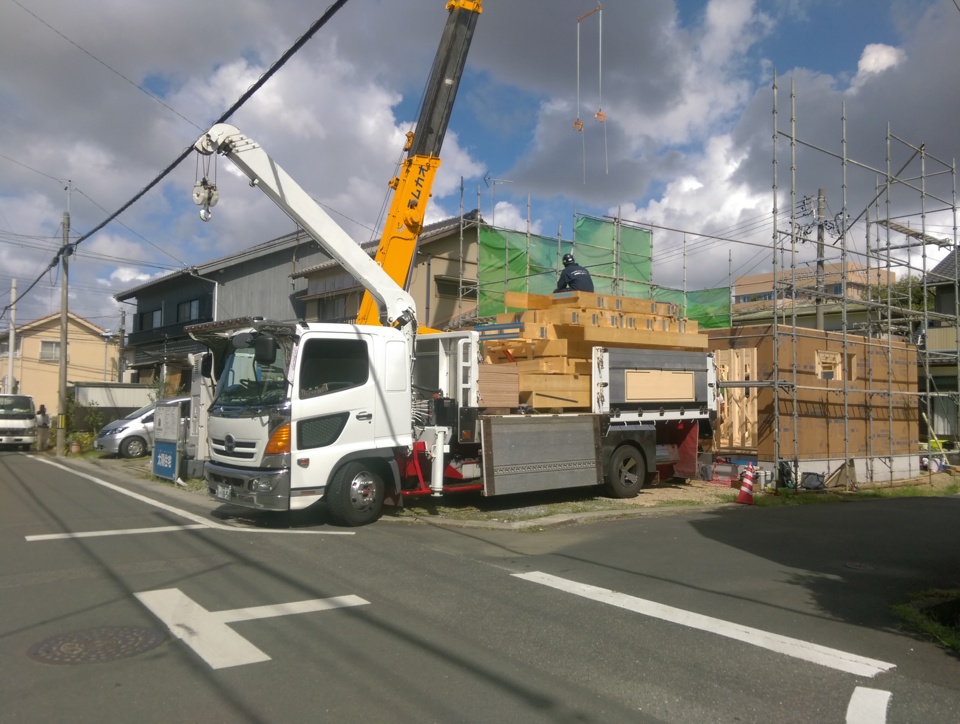

建て方工事中①

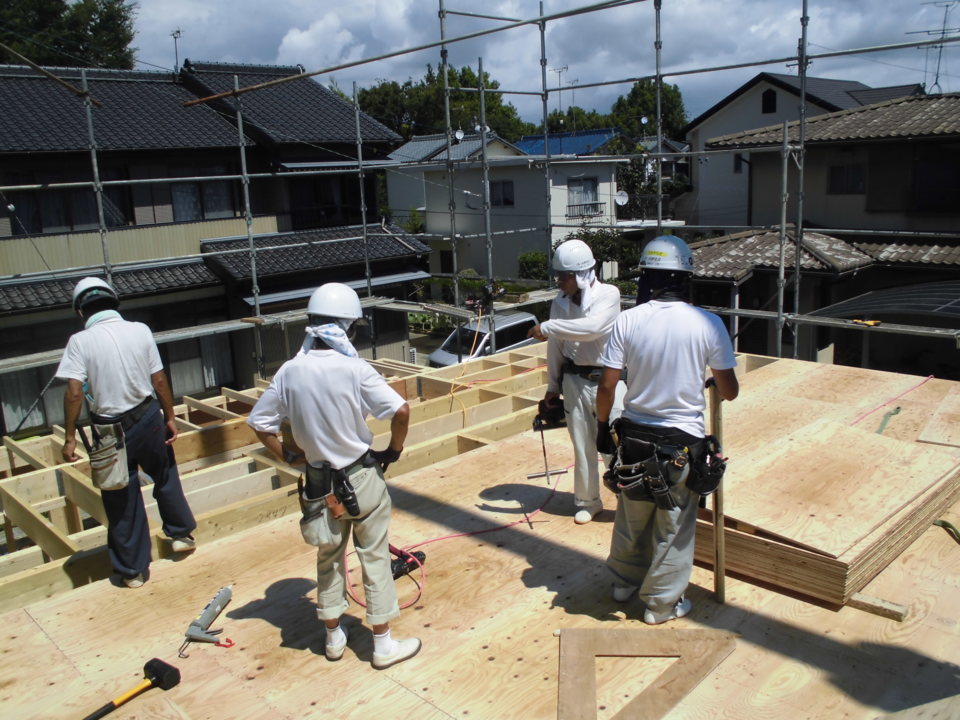

9:00の様子です。
暑い中、職人さん方、段取り良く組み立てております。
- 18. 2016年08月25日
-
建て方工事中②
12:00の様子です。
2階の床を貼っています。
- 19. 2016年08月25日
-
建て方工事中③
17:00の様子です。
垂木までかかりました。
O様、ここまで形になりましたよ♪

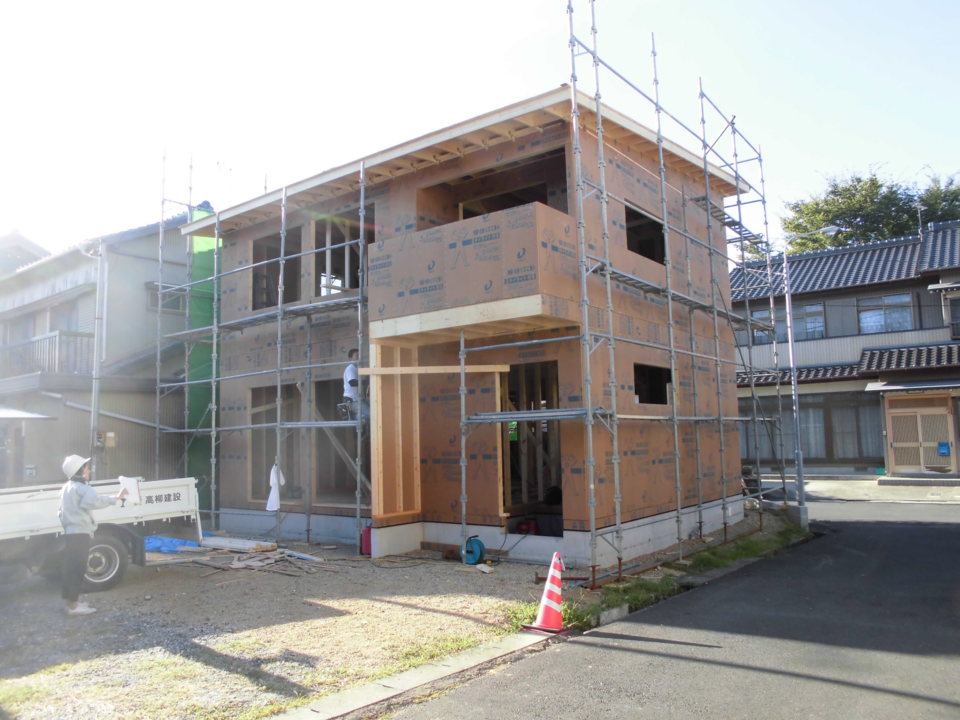

- 20. 2016年08月26日
-

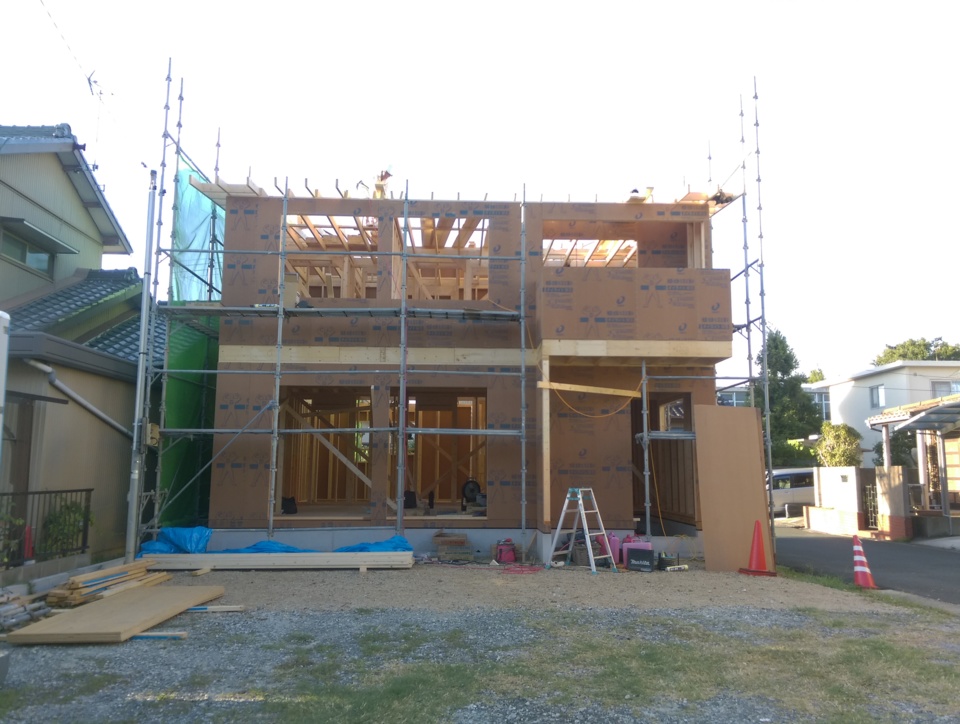

建て方工事中④
金物をつけて建て方工事終了です。
屋根屋さんも現場入りでアスファルトルーフィングを張り終えました。

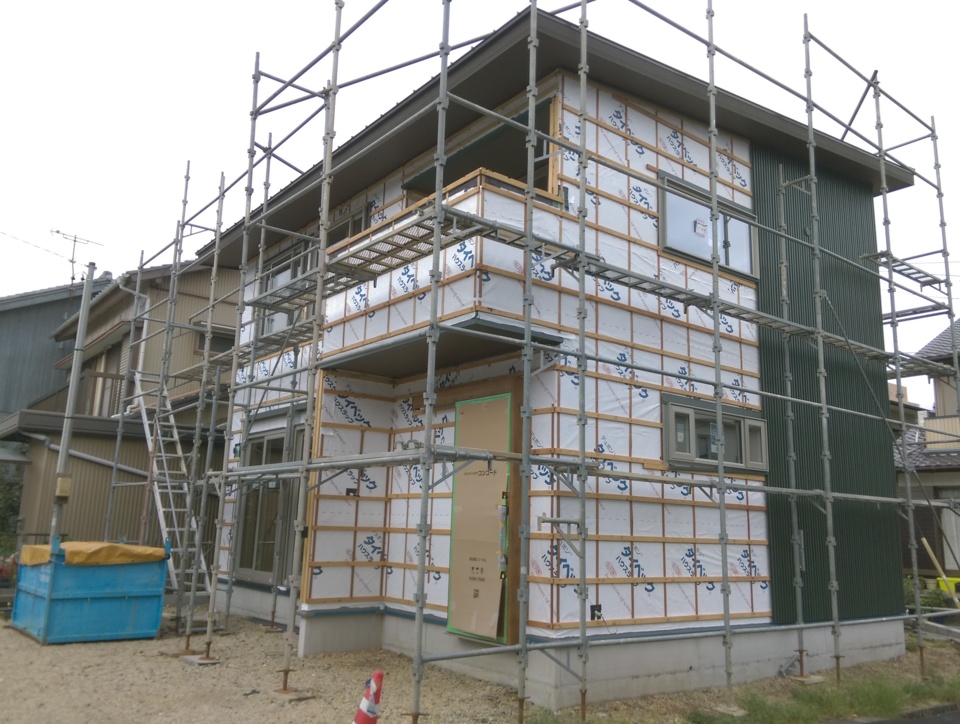

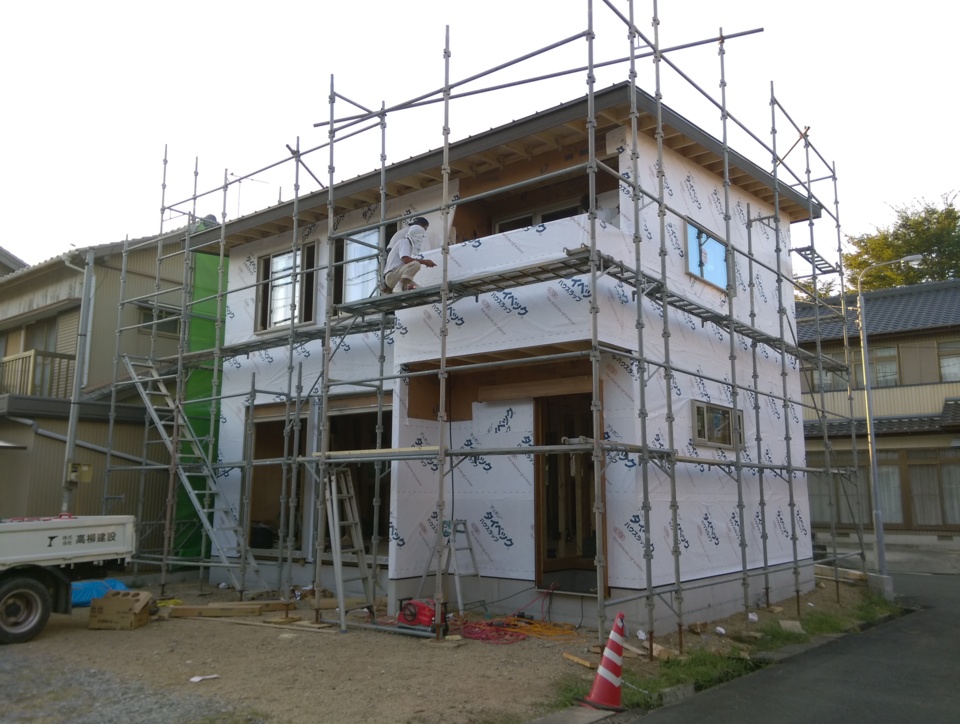

- 21. 2016年08月29日
-
建て方完了
金物も設置され建て方が完了しました。
今夜からの雨に備えて、ぐるっと建物を覆うように養生をしました。
- 22. 2016年08月31日
-
コンセント・照明の打ち合わせ
O様、上棟誠におめでとうございます。
コンセント、スイッチ、照明位置決めのお打合せを致しました。
部屋のどの位置に何口のコンセントが付くのかなど、一つひとつ確認していく作業となります。
ご要望を分かりやすく図面に描いてきてくれるO様ご主人、決断力が早い奥様。
格好いいご夫婦です♪
- 23. 2016年09月01日
-

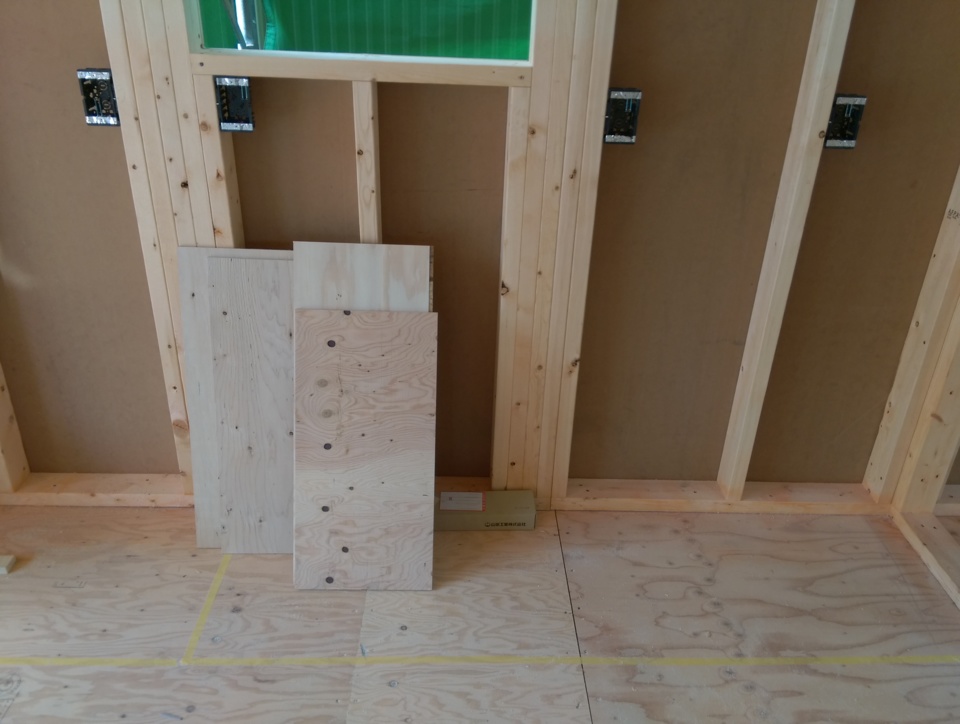

電気配線工事中
昨日のお打合せの内容で、電気配線を進めています。
断熱施工、天井・壁をふさいで配線できなくなってしまう前に逃げておきます。
- 24. 2016年09月02日
-

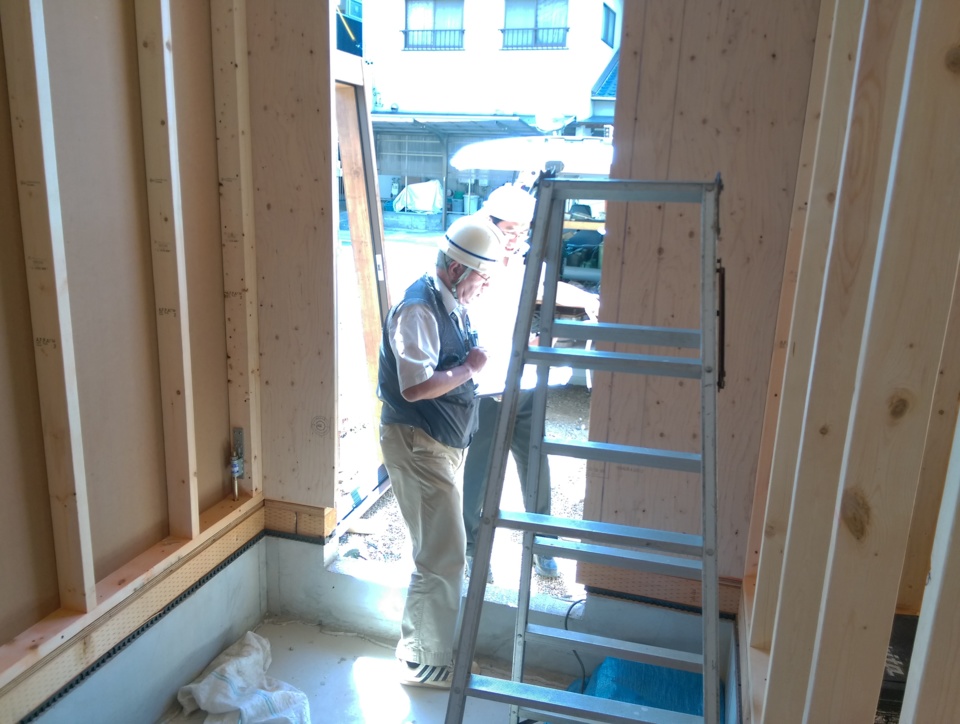

第三者躯体検査
住宅瑕疵担保履行法に対応するために第三者機関による躯体検査が行われました。
図面通りに金物で補強されているかなど細かく一つ一つチェックしていきます。
検査は合格です。
- 25. 2016年09月02日
-
透湿防水シート張り中
透湿防水シートを張っています。
名前の通り、湿気(水蒸気や空気)は浸透(通過)するけど、水は防ぐという優れものです。
これで雨の日も水の浸入を防ぎ、同時に木材の放出する湿気は外に排出できますので、構造材が乾いた状態をキープできます。
O様邸、現場は段取りよく進んでおります!
- 26. 2016年09月06日
-

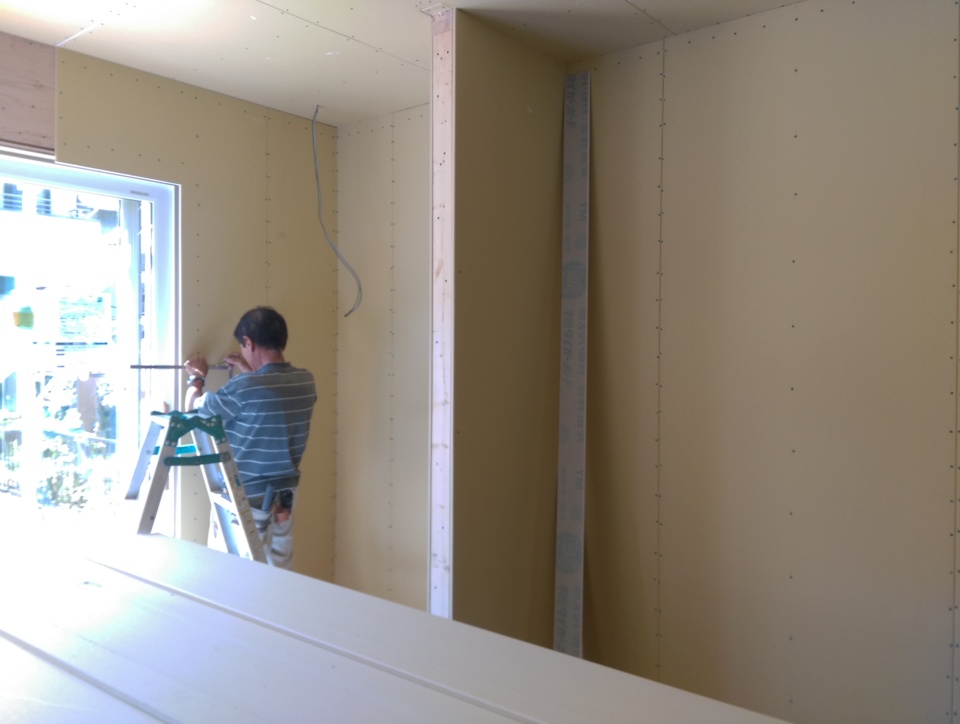

現場吹付け断熱工事②

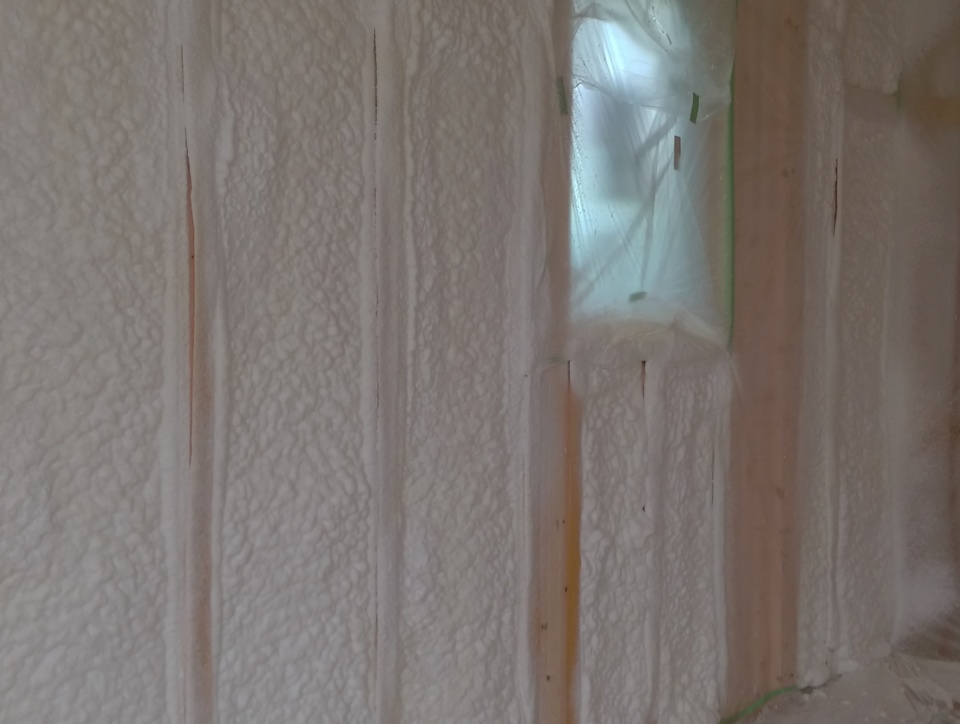

吹付現場発泡スプレー断熱工法で隙間なく施工していきます。
- 27. 2016年09月06日
-

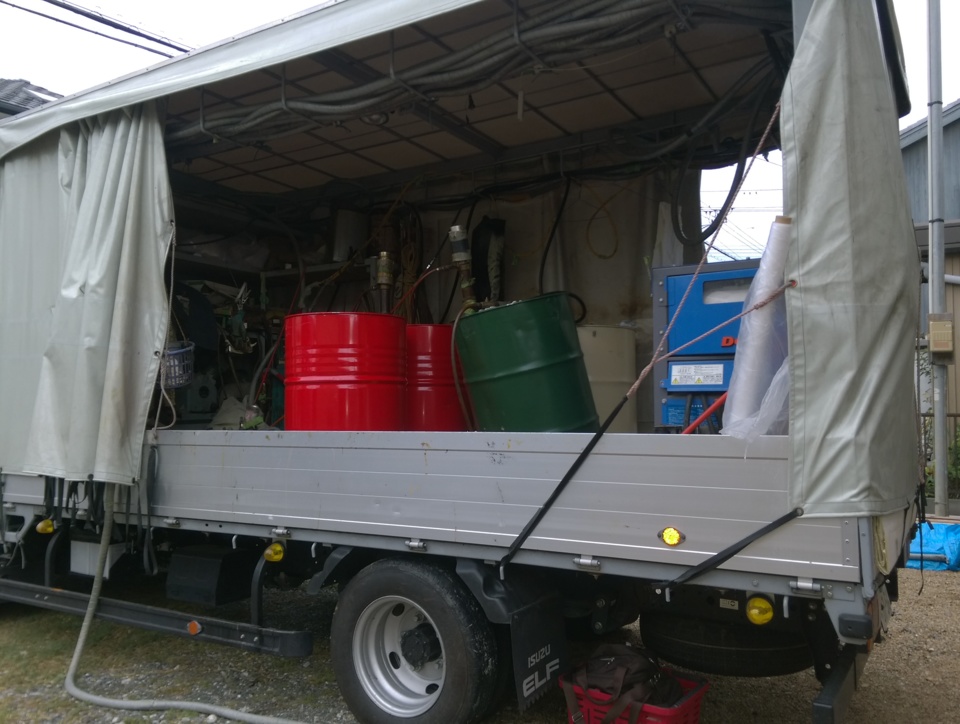

現場吹付け断熱工事①
原料やコンプレッサーを車に積んだまま施工が行なわれ、作業の効率化が図られています。
- 28. 2016年09月09日
-
石膏ボード施工
石膏ボードは結晶水(水分)を含んでいて炎や熱に触れると水が蒸発して空気中に放出されて熱を吸収します。
耐火性にとても優れた建材です。
壁紙の下地材でもあります。
- 29. 2016年09月12日
-
床張り工事
上り框を取り付けています。
O様、いよいよ造作工事が始まります!
- 30. 2016年09月12日
-
床張り工事

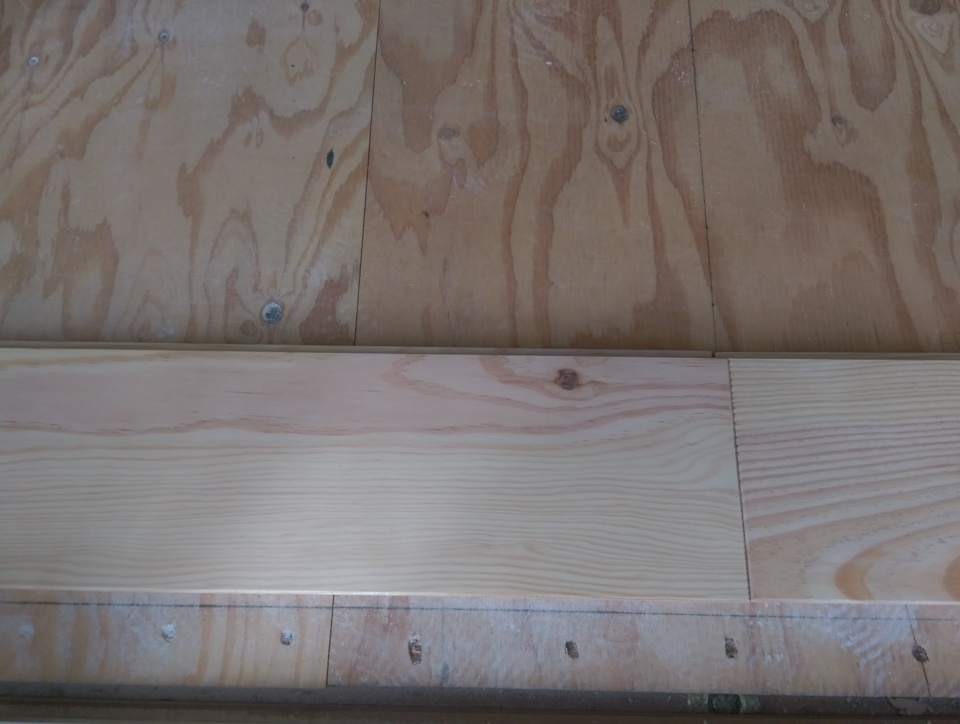

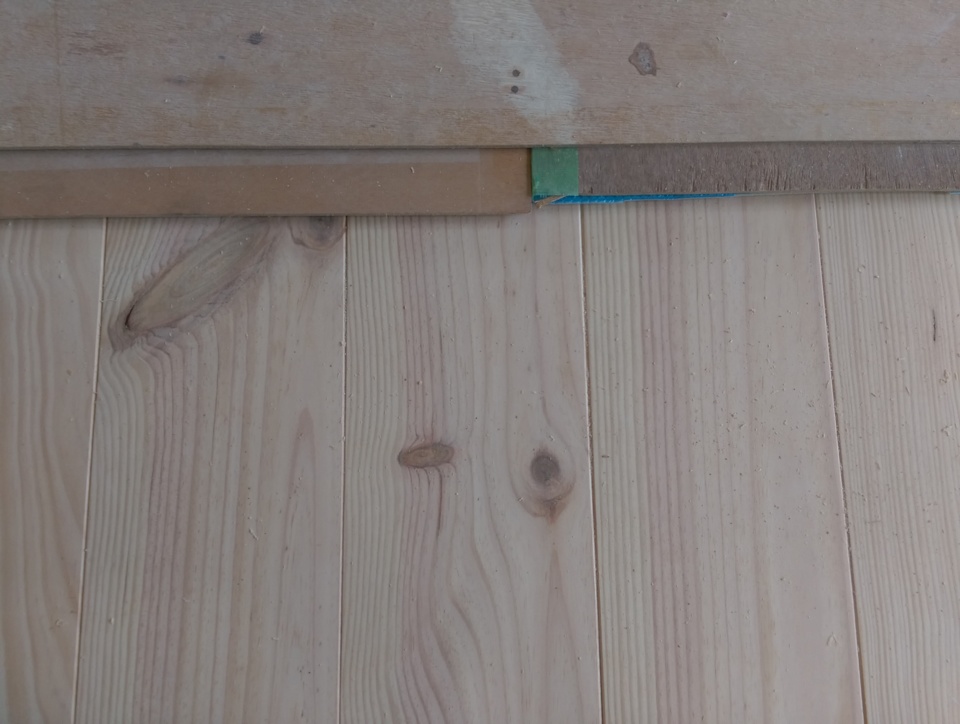

O様邸の床材は、厚さ20mmのボルドーパインフローリングです。
ワインで有名なボルドー地方が原産で比較的硬く耐久性の高いパイン材です。
堂々としたその表情をお披露目できるまで、少しお待ち下さいね♪
- 31. 2016年09月15日
-

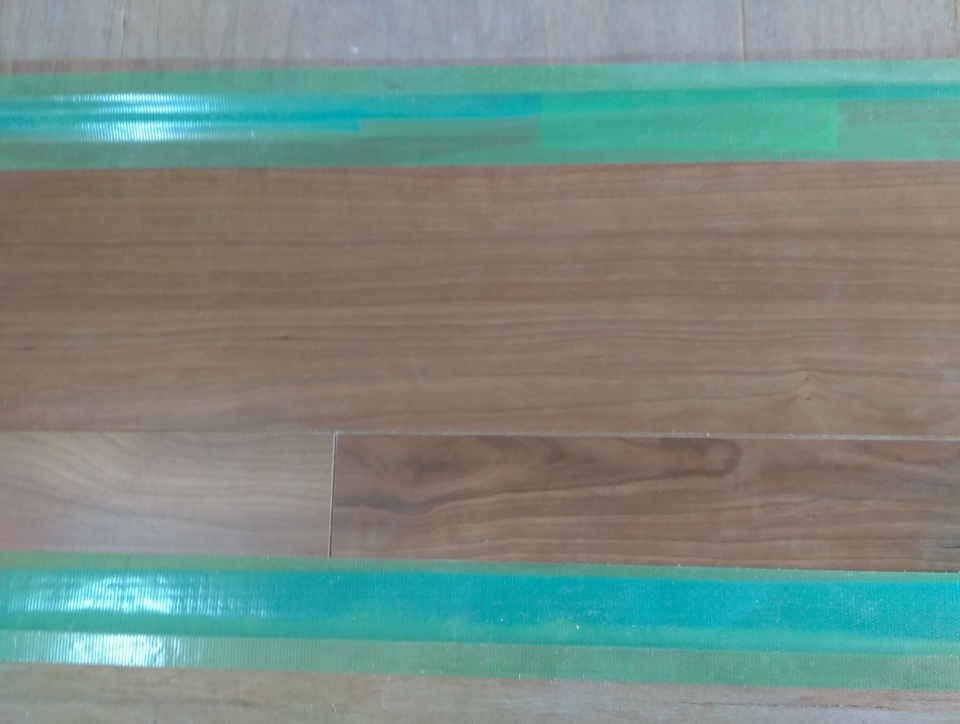

床張り工事完了
2階の床も張り終えました。
1,2階とも傷が付かないようにすぐに養生をしてしまうので、ちらっとしかお見せ出来ず・・・
O様、楽しみにお待ち下さい!
- 32. 2016年09月15日
-
床張り工事完了
O様家族が長く過ごされる1階は無垢のボルドーパインフローリングです。
厚さ20mmとあって踏んだ時の足ざわりは何とも言えない心地よさがありますよ!
- 33. 2016年09月16日
-

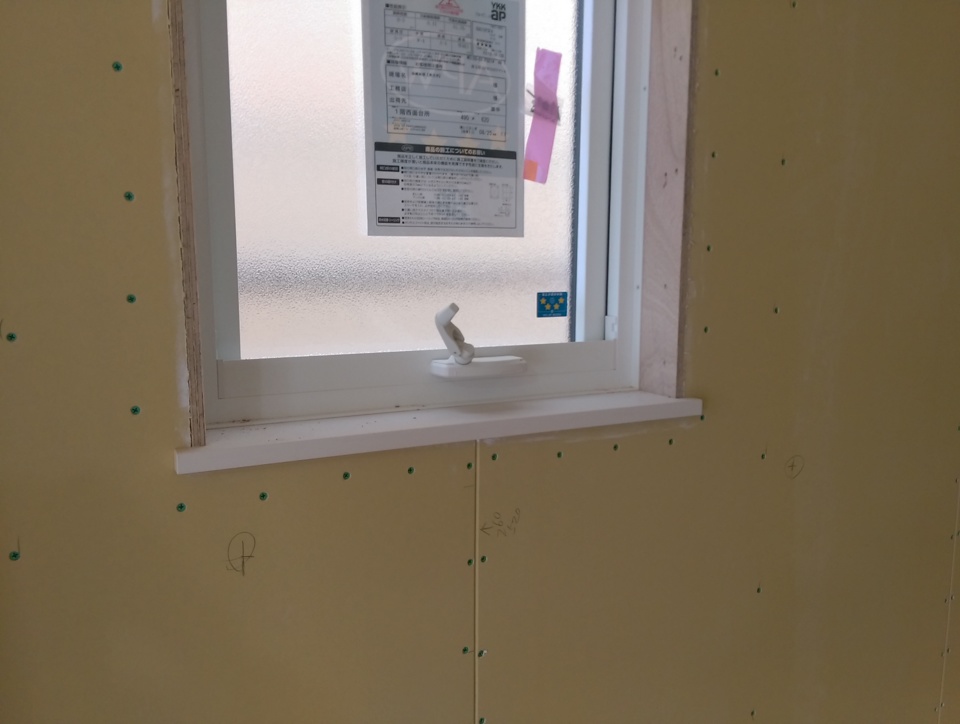

窓台取付完了
窓台の取付完了です。
窓の三方はクロスを巻き込みスッキリ仕上げます。
- 34. 2016年09月19日
-
軒天井張り完了
厚み12mm、不燃材の軒天井材を張り終えました。
落ち着いたブラウンです。
- 35. 2016年09月20日
-

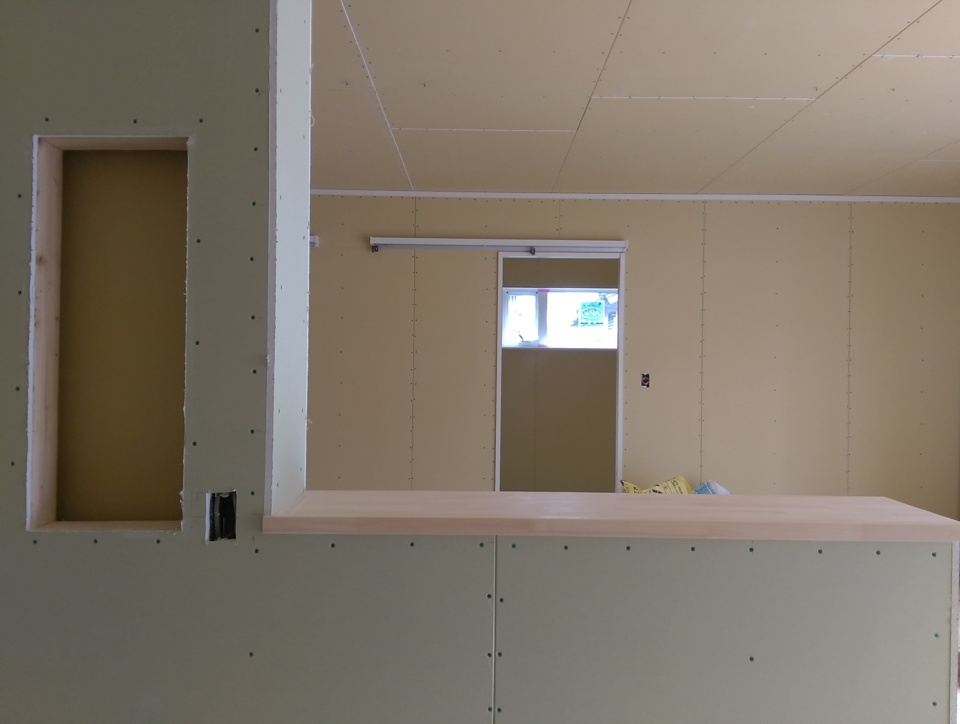

造作工事

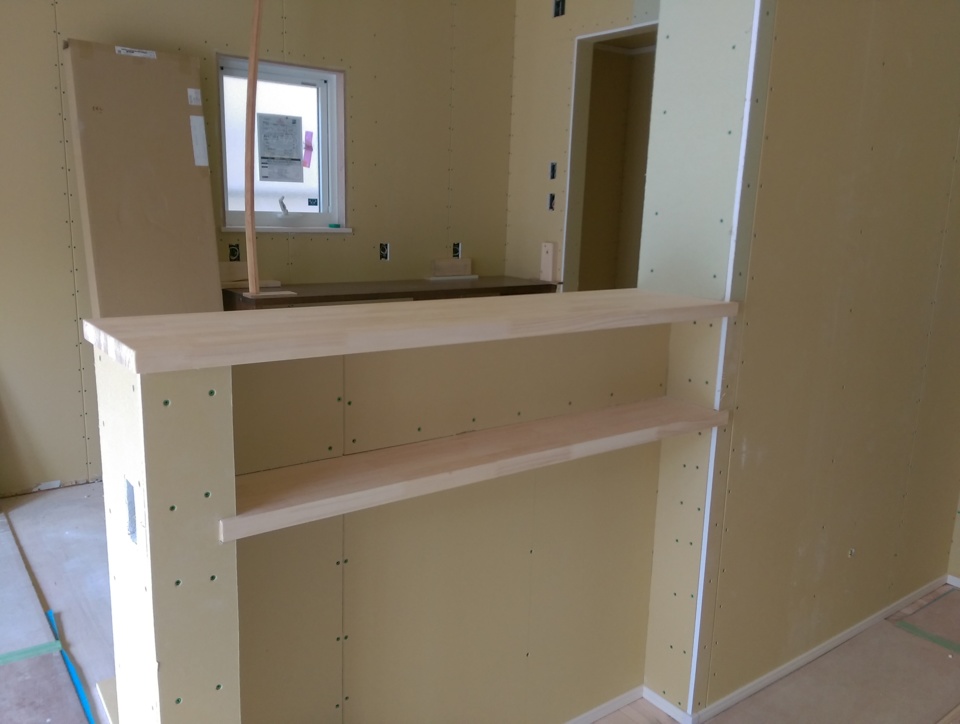

パソコン、季節の飾りを置く予定のカウンターです。
上部の孔はエアコンのスリーブです。エアコンを設置したときに、エアコンの出が目立たないように少し凹ませています。
- 36. 2016年09月21日
-
造作工事
奥様とお打合せして決めたシンプルなカウンター。
仕切りの片側はゴミ箱が入ります。もう片方は可動の棚が設置されます。
その奥はパントリーになります。
O様はこの家で家族の歴史を刻むにあたって本当に必要・重要なことが明確です。余計な設備や仕様は不要である、など等身大で家造りをされる姿がいつも素敵です!
- 37. 2016年09月21日
-
造作工事
キッチン前のカウンターです。
その横には調味料入れが造作されます。
引出しから調味料をとる、ではなく目の前からさっととる(笑)かなり便利ですよ。
キッチン上もごちゃごちゃしません。
- 38. 2016年09月21日
-
造作工事
キッチンを居間側から見ると、このようになっています。
- 39. 2016年09月23日
-

造作工事
階段を真下からみたところ。
養生がしてあるので雰囲気だけ感じてくださいませ♪
- 40. 2016年09月23日
-
造作工事
リビング階段です。
居間から無垢の階段踏板と手摺がみえます。
やはり無垢はいいです♪
- 41. 2016年09月23日
-
造作工事
シューズクローゼットに棚が付きました。
多趣味なご夫婦が気持ちよく休日を過ごせれるように、物の配置はしっかり決めて。
O様とお打合せしまして棚の幅、高さ等を決めています。
- 42. 2016年09月24日
-

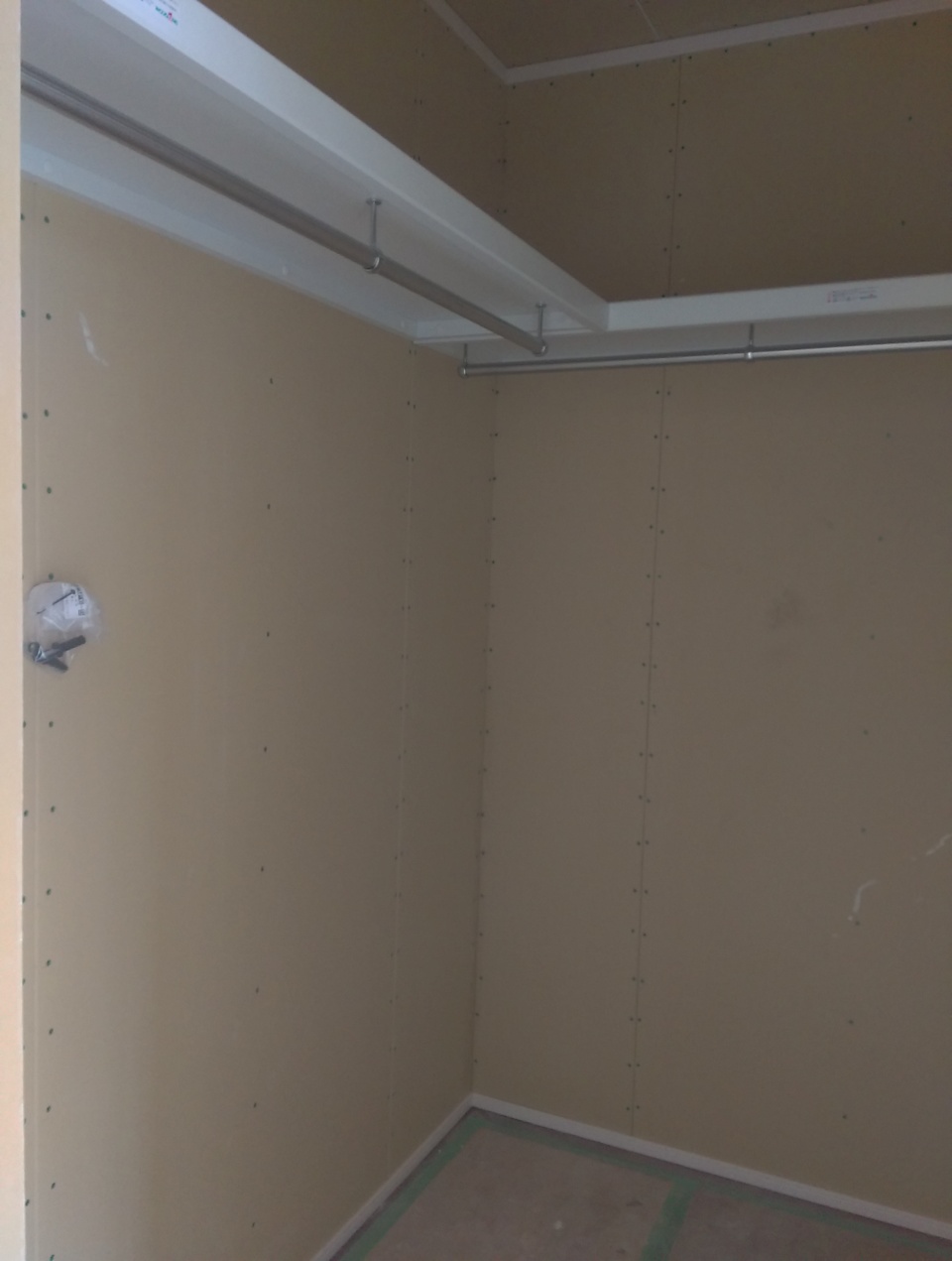

造作工事
各物入、クローゼットに中段、枕棚、パイプがつきました。
O様邸はやみ雲に収納スペースをとるのではなく適所に収納を設けています。

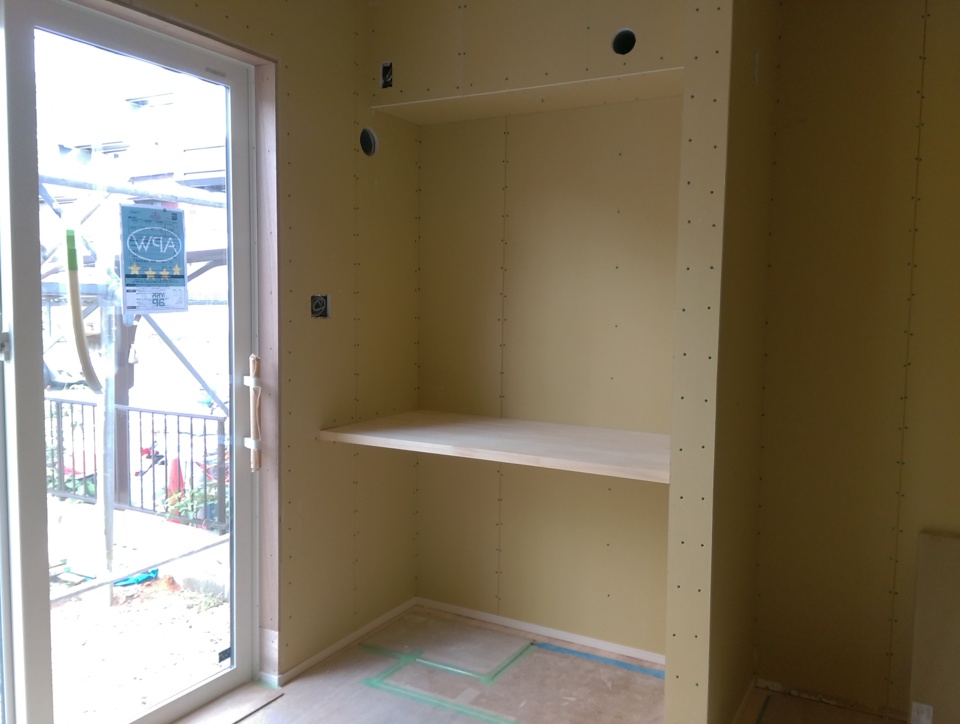

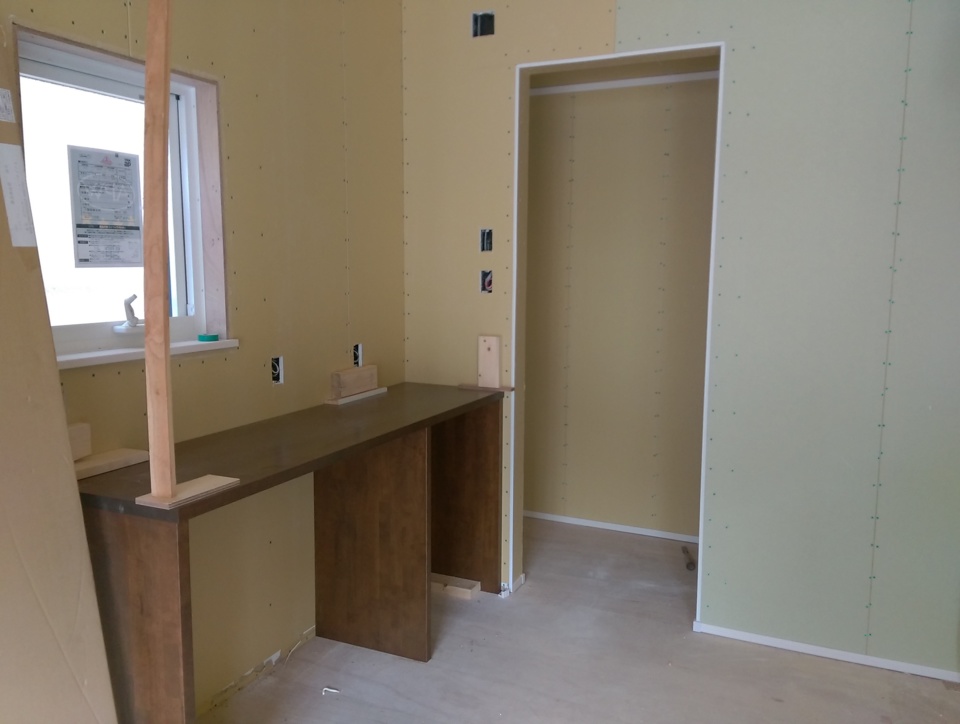

- 43. 2016年09月28日
-
板金工事
O様邸の外壁はガルバリウム鋼板です。
足場が取れてモスグリーンの外壁があらわになるまで、あと少しですよ♪
- 44. 2016年10月05日
-
パテ処理

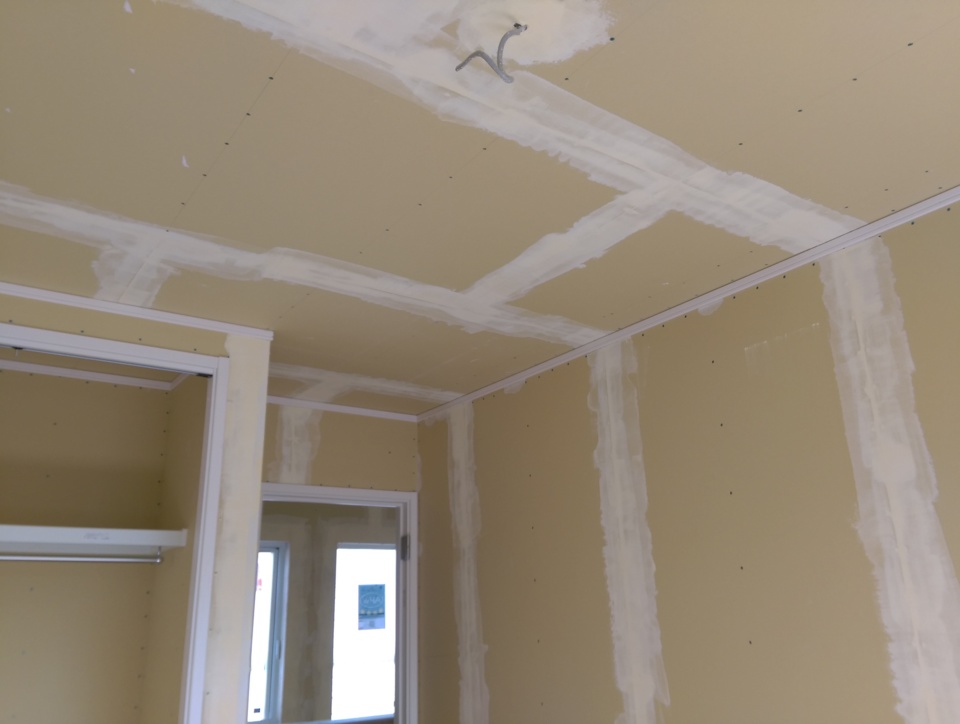

内装工事でパテ処理をしています。
石膏ボードの継ぎ目やくぎ打ちした箇所をパテで埋めていきます。
この作業がとても重要でクロスがキレイに貼れるかが決まってきます。
しっかりと処理をいたしましたのでご安心ください。
- 45. 2016年10月07日
-
クロス張り
お打合せで決めた壁紙を張っていきます。

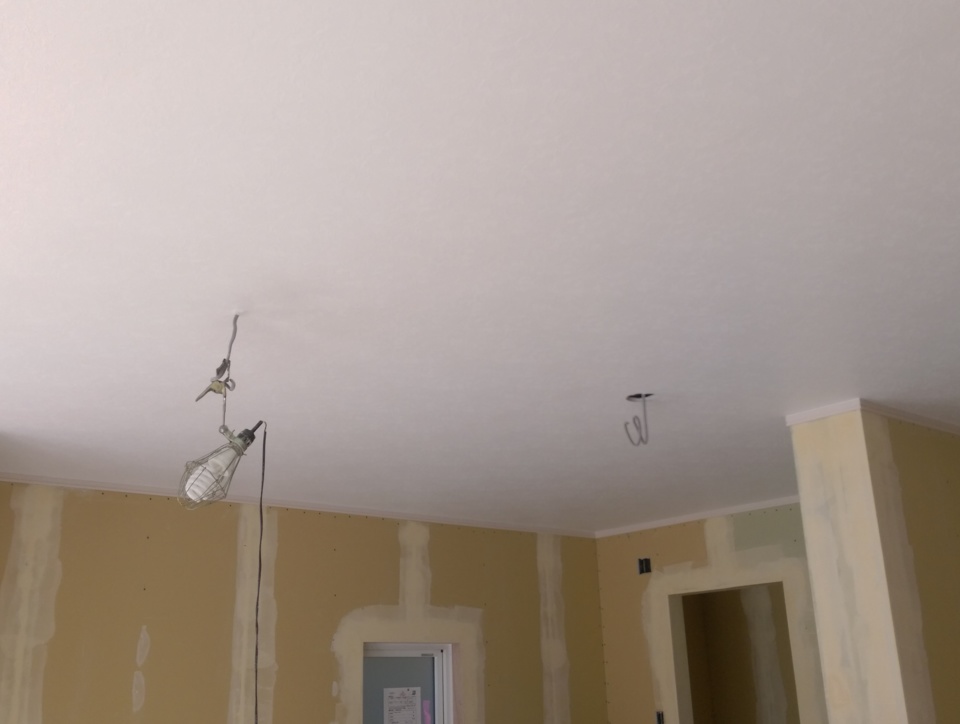

まずは天井から。
雰囲気がガラリと変わりますよね。
- 46. 2016年10月08日
-
足場撤去

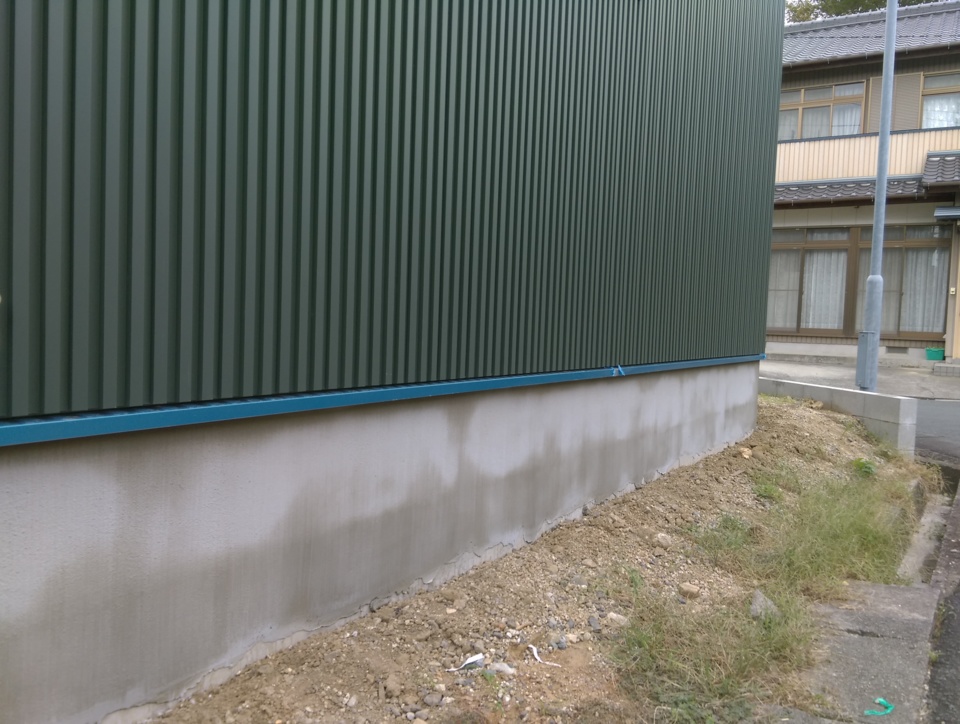

足場が撤去されました♪
グリーンのガルバリウム鋼板が印象的な外観です。
- 47. 2016年10月11日
-
クロス張り
2階のクロス施工が完了しました。
O様邸、どんどん進んでいきます!
- 48. 2016年10月12日
-

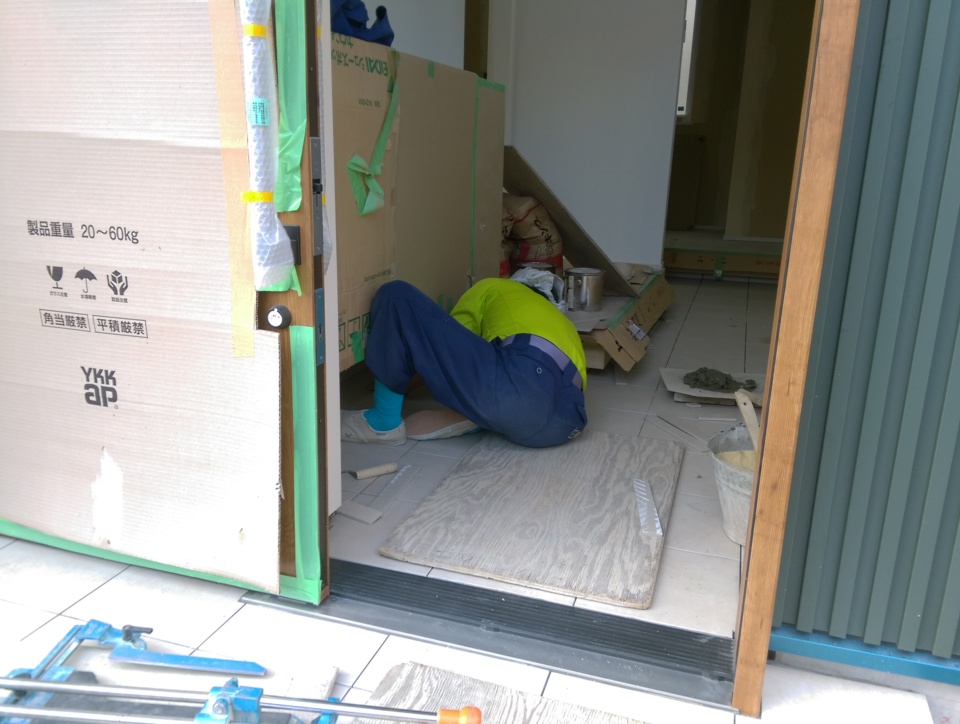

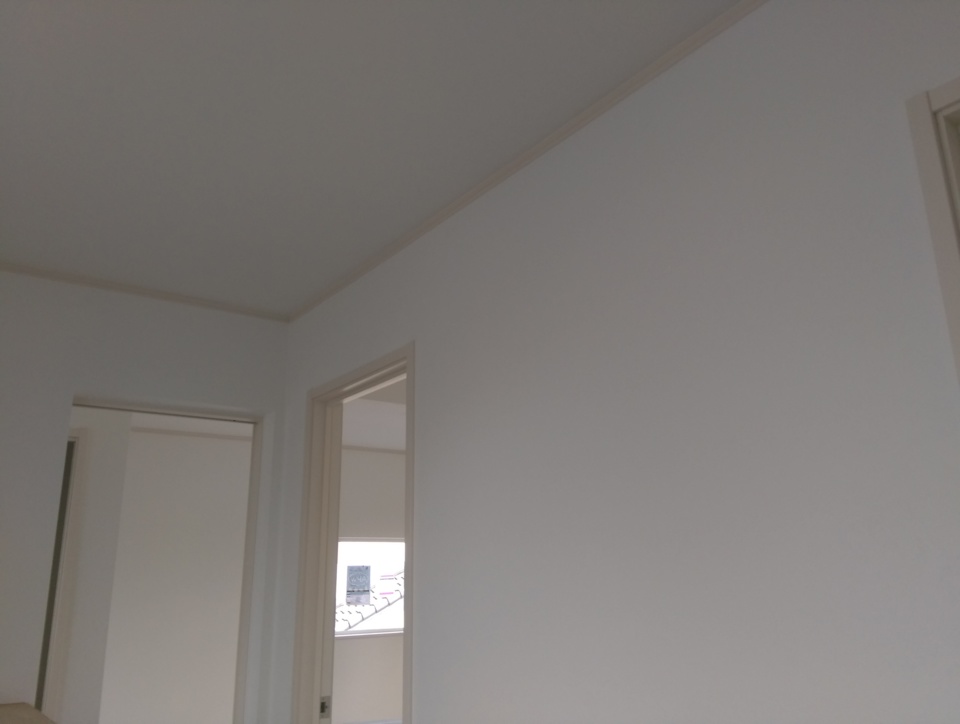

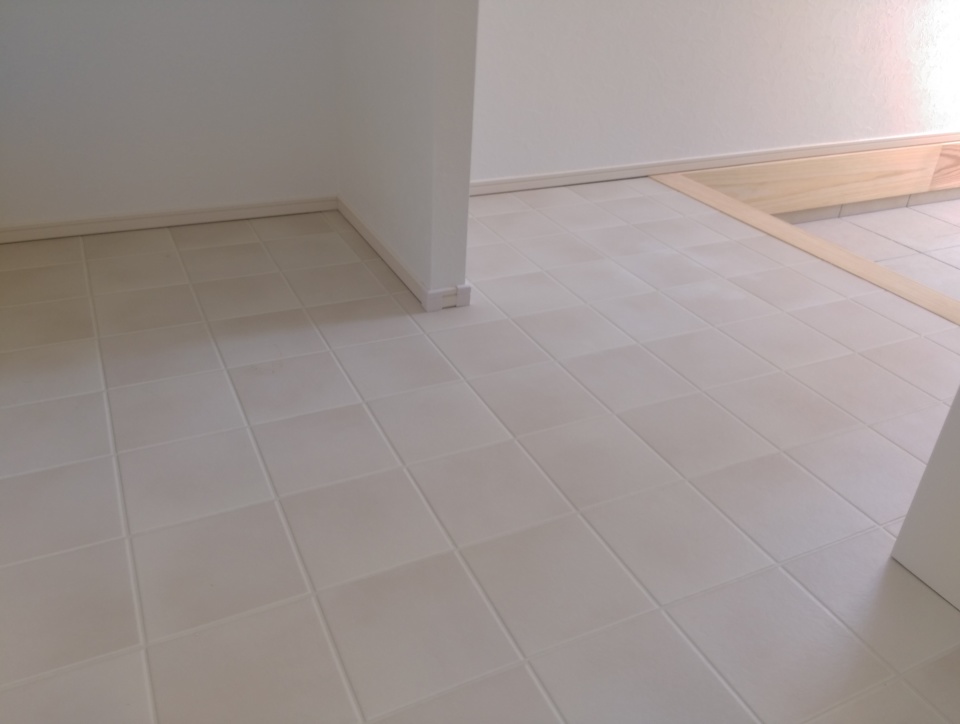

タイル工事
玄関・ポーチのタイル貼りも細かい箇所を残すのみ!
明るいタイルのお色で広い玄関がますます広く見えます。
- 49. 2016年10月13日
-
クロス張り
一部壁をアクセントとして色を変えてあります。
落ち着いた雰囲気になりました。

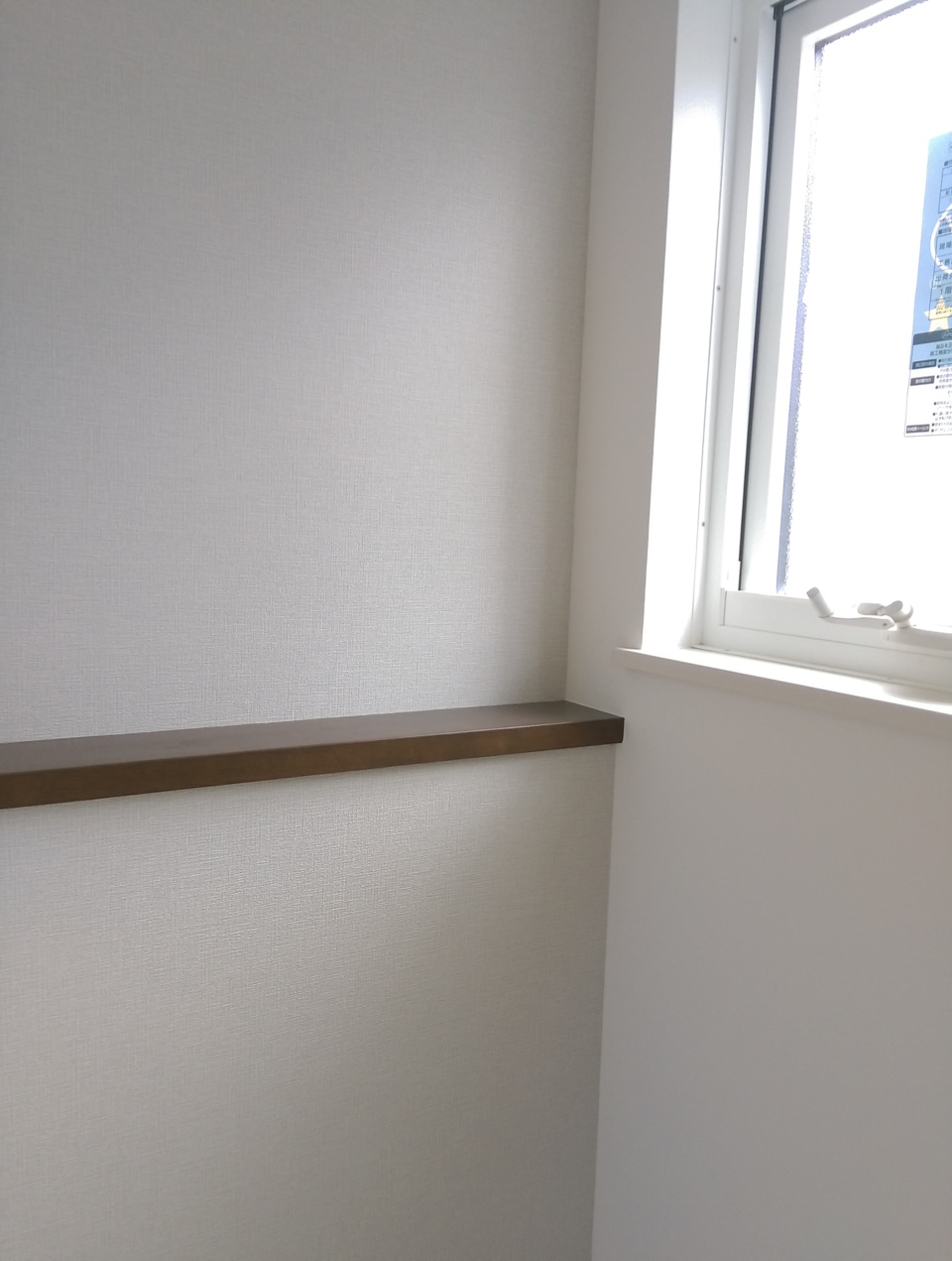

- 50. 2016年10月13日
-

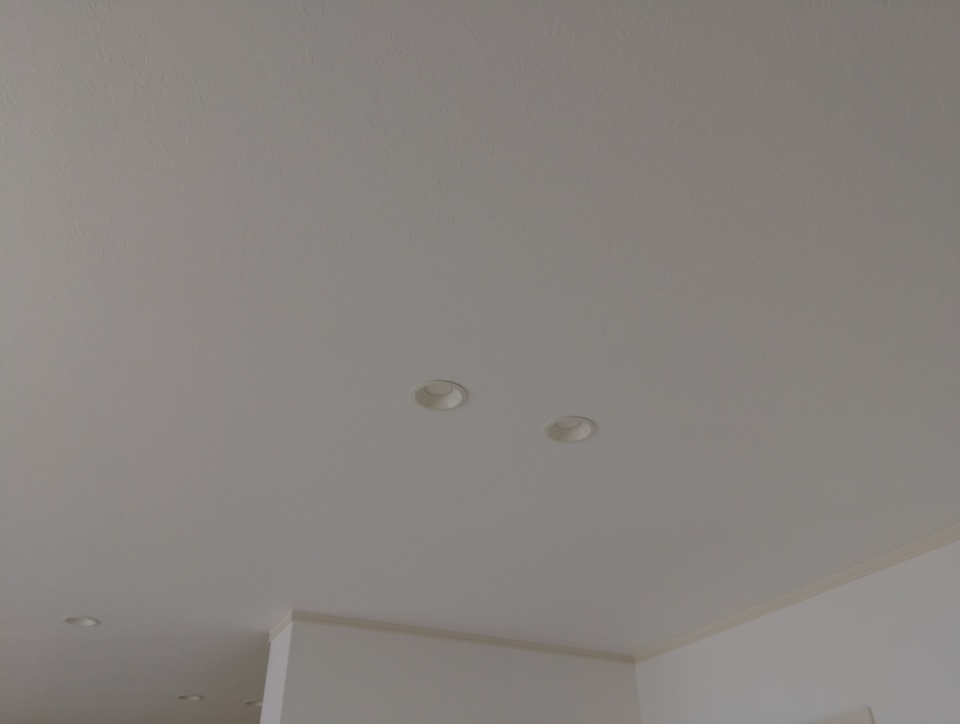

照明器具設置
照明器具も設置し始めました。
- 51. 2016年10月13日
-
左官工事
基礎の立ち上がり部分に『モルタル刷毛引き仕上げ』をしています。
まだ仕上げたばかりの状態です。
- 52. 2016年10月14日
-
内装工事
シューズクローゼット内の床、クッションフロアも張られました。
テラコッタタイル調で飽きのこない上品は雰囲気になりました。
- 53. 2016年10月16日
-

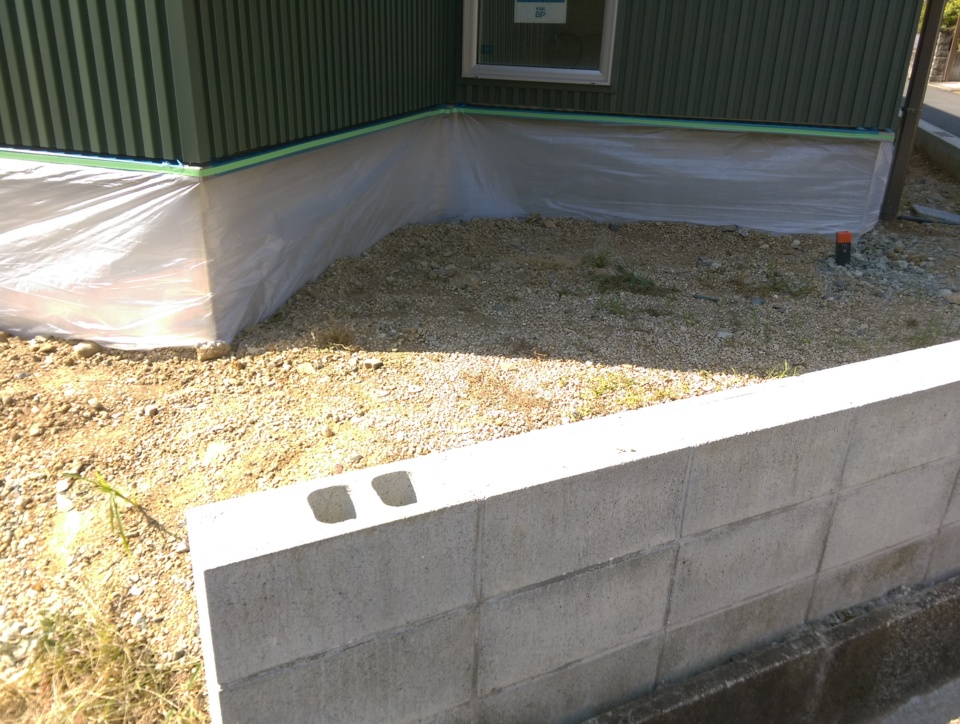

外構計画打合せ
いよいよ工事も大詰めになり、外構の打合せをさせてもらいました。
外構が完成すれば、いよいよお引渡しです!
- 54. 2016年10月26日
-

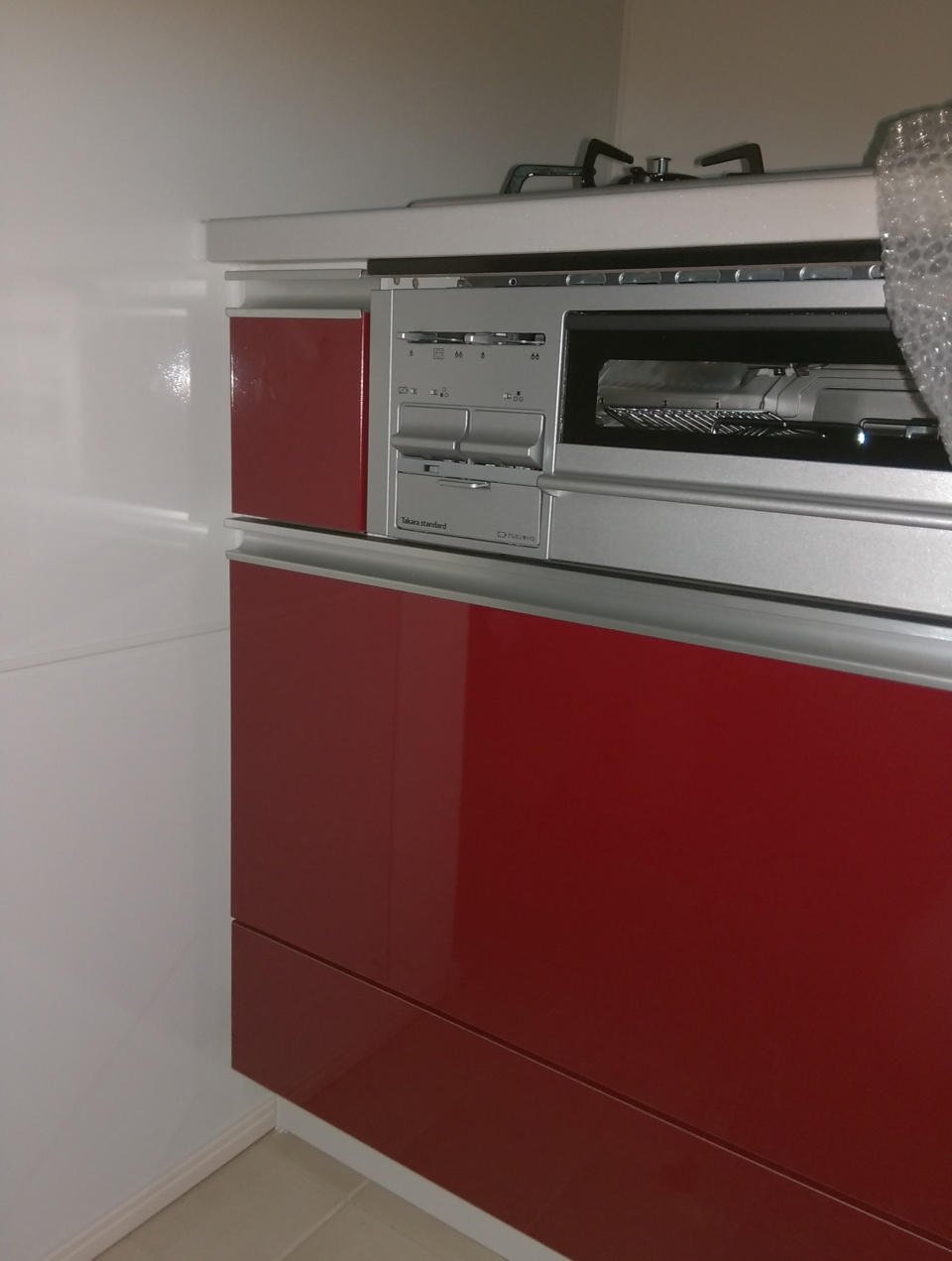

キッチン据付完了
キッチンの据付が完了しました。
養生を少し外してお見せします!
落ち着いた赤がLDKのアクセントになっています。
毎日、キッチンに立つのが楽しくなりそうです♪
- 55. 2016年11月01日
-

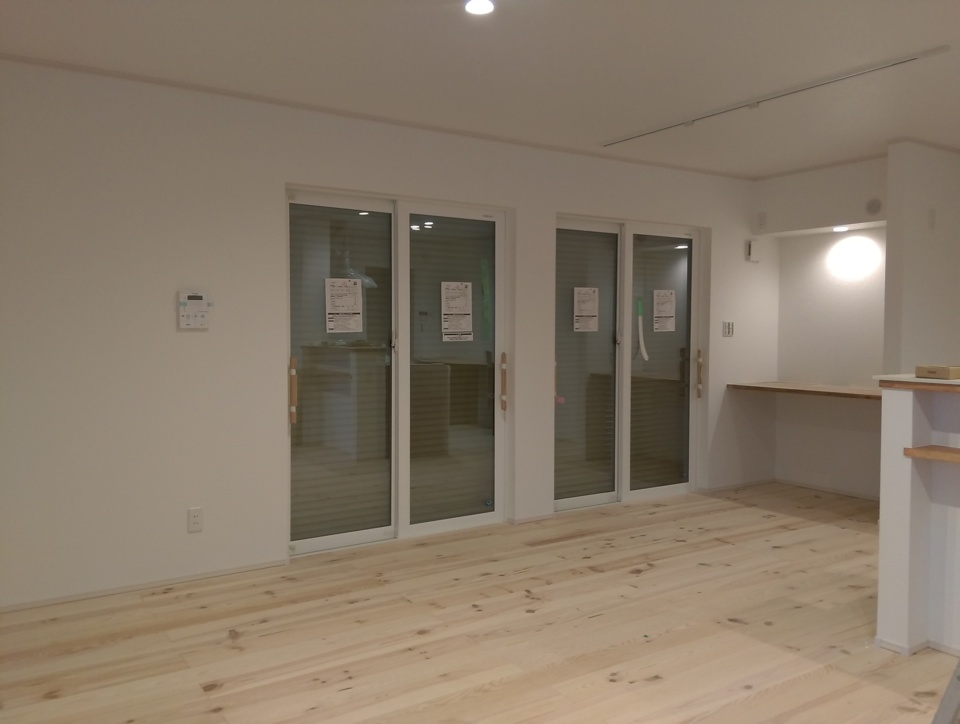

塗装工事開始

床の養生を外し、いよいよ塗装工事に入ります。
写真はボルドーパインの素地です。
塗装後が楽しみですね♪
- 56. 2016年11月01日
-

洗面脱衣室棚設置
広々な洗面脱衣室に棚が設置されました。
たくさん収納出来ます!
- 57. 2016年11月02日
-

外構工事開始
お引渡しに向けて外構工事も始まりました。
まずは境界ブロックから。
お天気をみながら工事を進めていきます。
- 58. 2016年11月02日
-
塗装工事完了
塗装工事が完了しました。
撥水性、耐候性をもたせつつ木目を引き立たせる天然塗料を使用しています。
- 59. 2016年11月02日
-

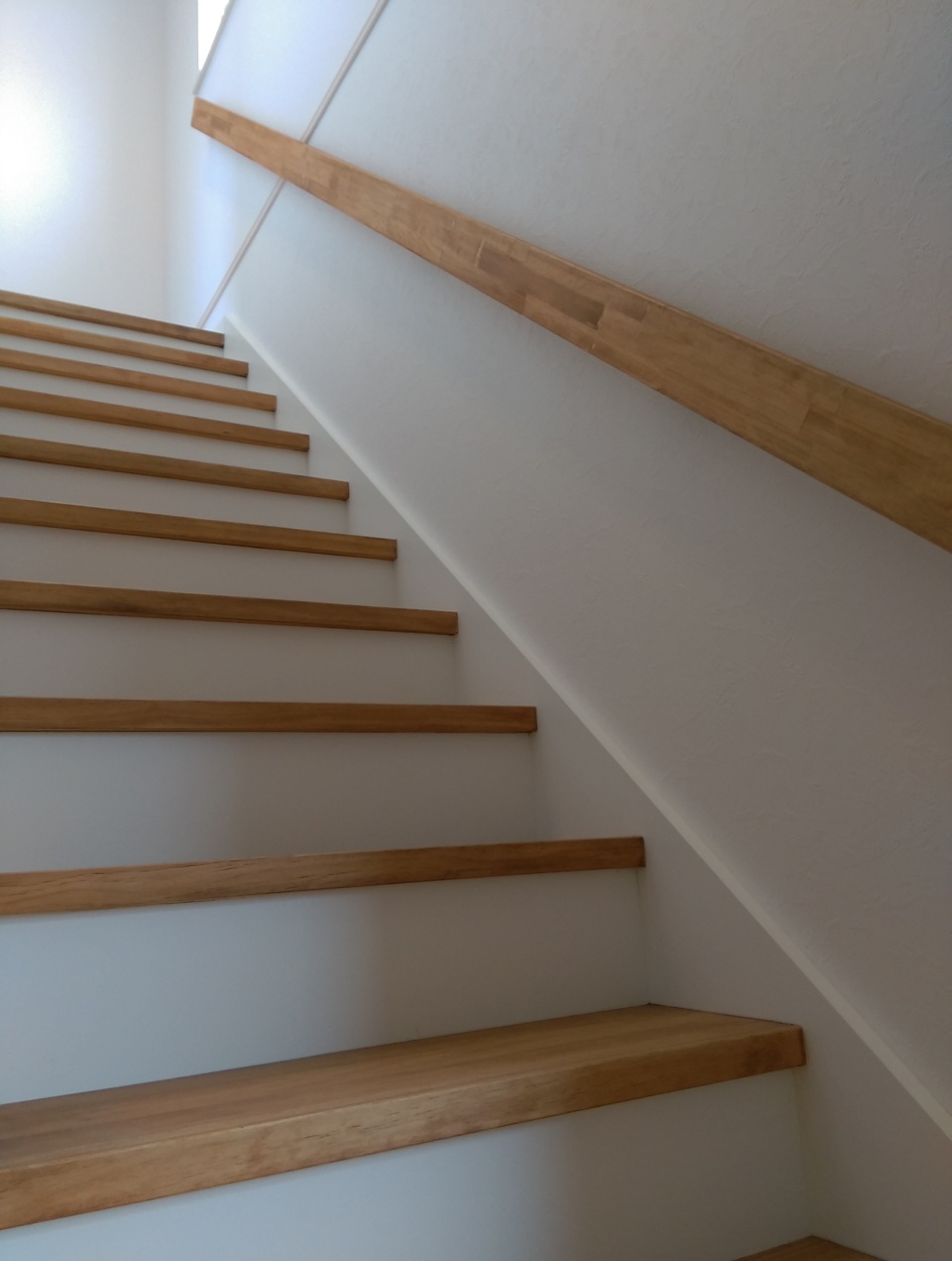

塗装工事完了
階段踏板、手摺も塗装完了!
O様邸は色が統一されていて綺麗にどの空間もまとまっています♪

- 60. 2016年11月04日
-

外構工事
駐車場のコンクリートを打つ前の状態です。
- 61. 2016年11月04日
-
外構工事
境界ブロック、綺麗に仕上がりました♪
建物周りの砕石も敷き終えました。
- 62. 2016年11月07日
-
外構工事

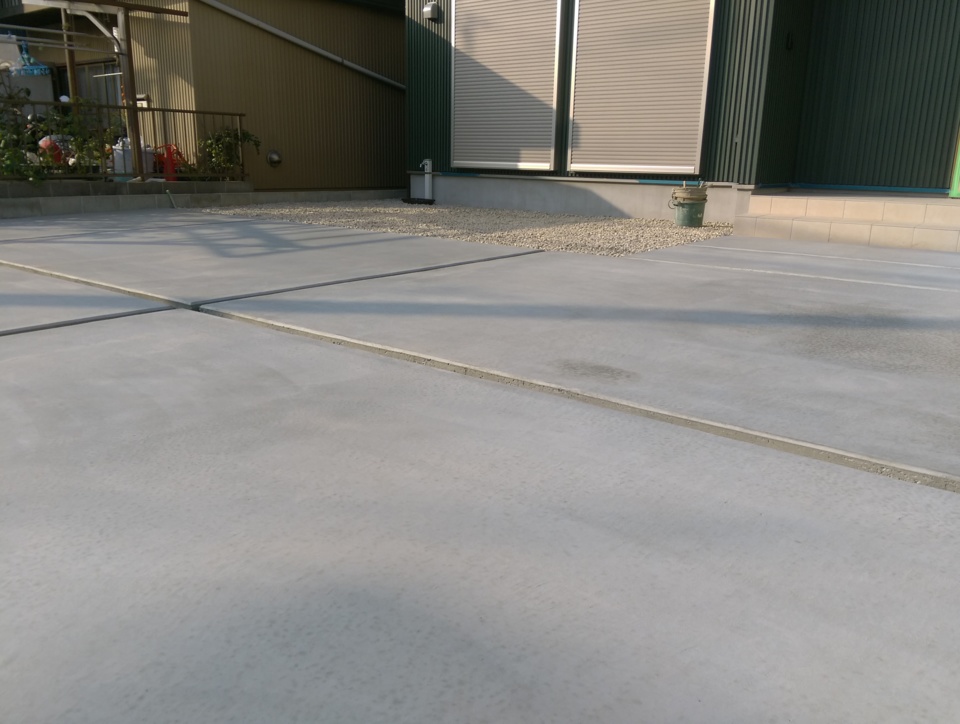

駐車場のコンクリート打ち完了です。
- 63. 2016年11月10日
-

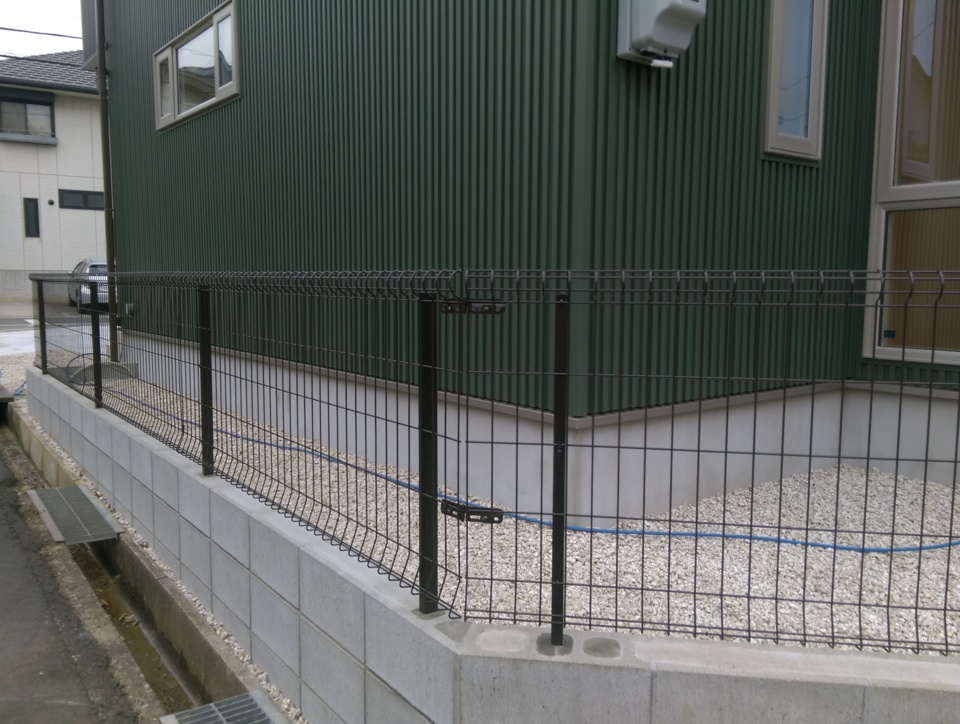

外講工事
フェンス設置も完了しました!
あとはポストと表札の取付で終了です。
- 64. 2016年11月14日
-

社内検査
本日、社内検査を行いました。
手直しを少々しまして、いよいよお引渡しです♪
- 65. 2016年11月19日
-
お引渡し

本日、お引渡しを行いました。
O様、心よりお慶び申し上げます。
ご家族の楽しい思い出をたくさん創っていただきたいと思っています。
そして、当社との本当のお付き合いが本日よりスタート致します。
末永くよろしくお願い致します。
- 66. 2016年11月19日
-
お引渡し
各担当者から取扱い説明、注意事項などご説明をいたしました。
お時間のあるときに少しづつ目を通して下さいね。
