無垢の床とおしゃれなアトリエスペースのあるナチュラルモダンな家

豊橋市 注文住宅

タイプ別にみる|すべて

建築中レポート

1. 2015年08月31日

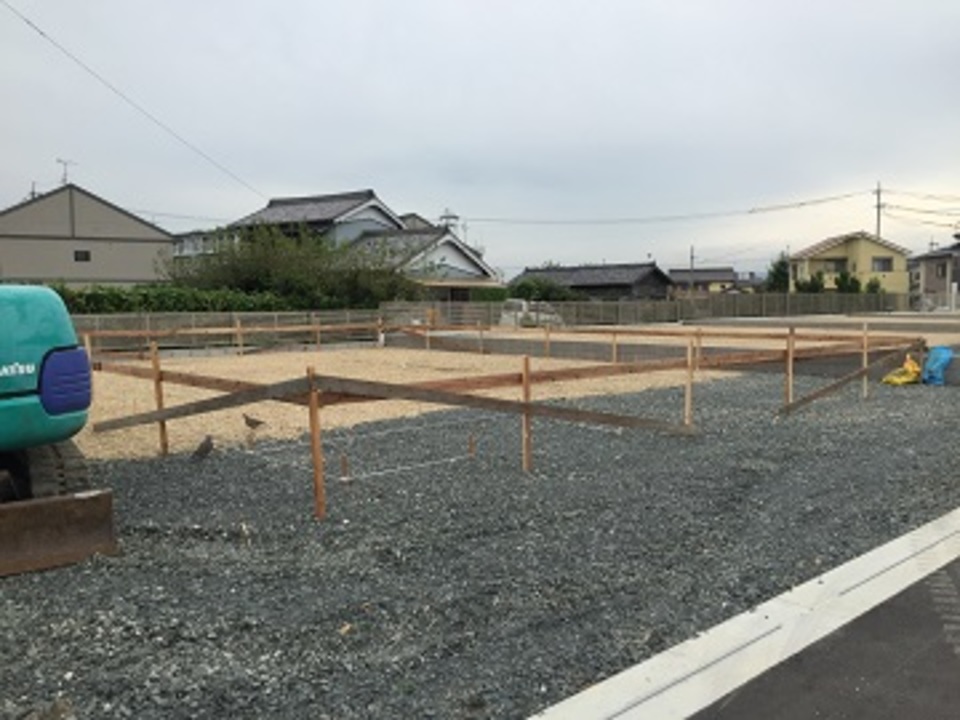

遣り方

遣り方

先日、地鎮祭が無事に終わりました。K様、おめでとうございます。少し雨も降りましたが、「雨降って地固まる」ということわざがあるように雨は縁起がいいそうです。地縄で建物位置をお客様に確認していただき、いよいよ着工です。

2. 2015年09月06日

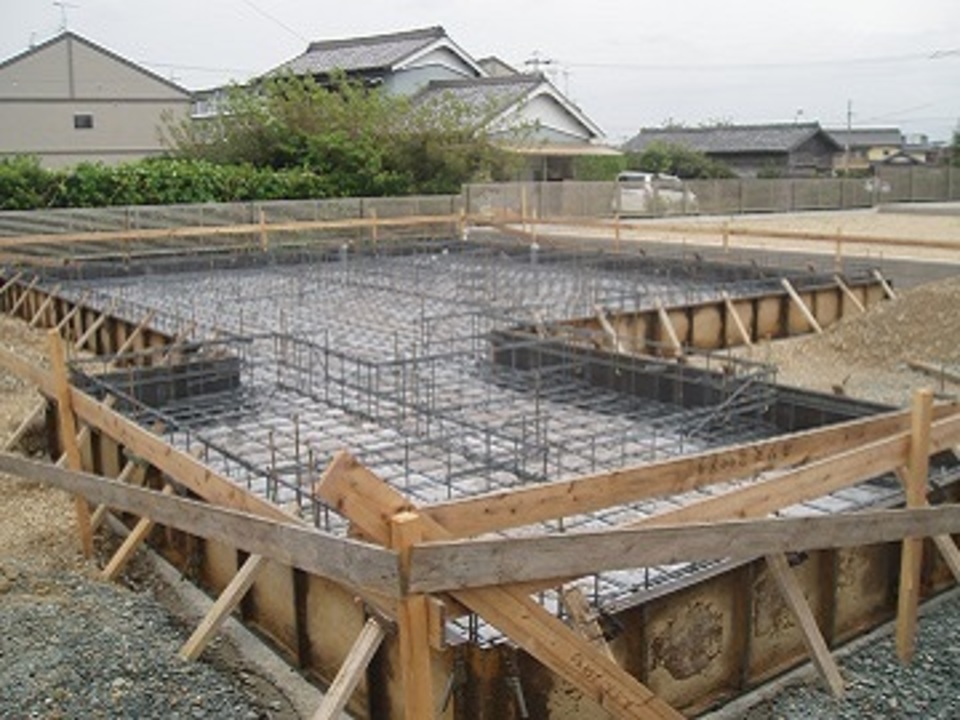

基礎配筋状況

基礎配筋状況

基礎配筋が完了しました。配筋検査で鉄筋の間隔などを細かくチェックしていきます。次の工程ではコンクリートを型枠の中に流し込んでいきます。

3. 2015年10月02日
建て方中

建て方中

秋晴れが続き、工事は順調に進んでいます。1階床→1階壁→2階床→2階壁…と順に立ち上がっていきます。色決めではたくさんの種類から一つのものを選ぶのでとても悩みますがこれも家づくりの楽しさの一つです。

4. 2015年10月13日

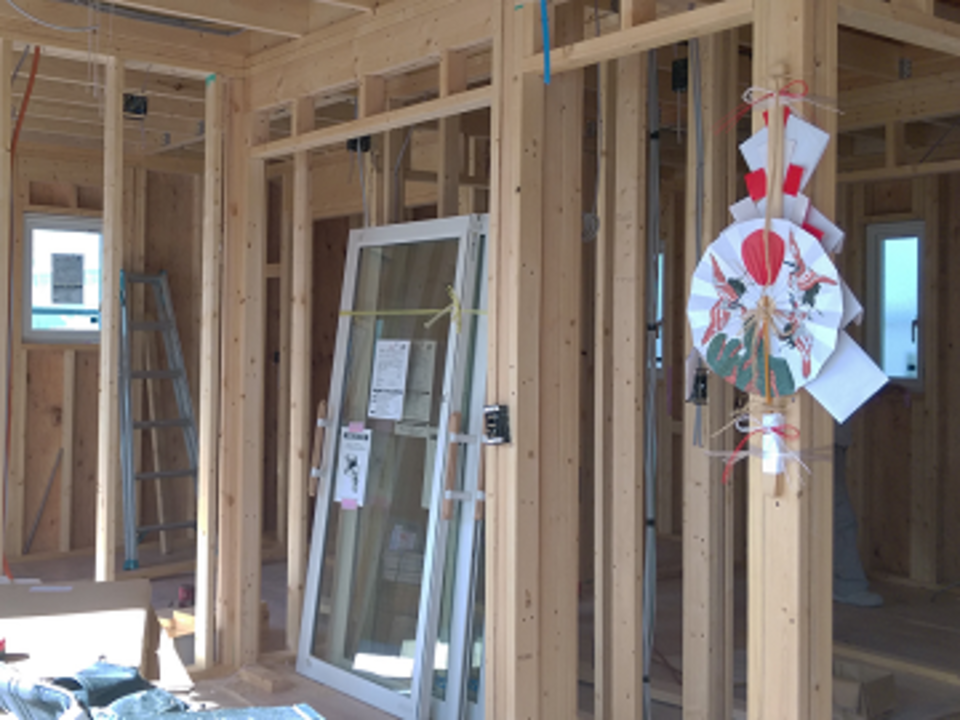

上棟

上棟

先日、上棟式を行いました。K様おめでとうございます!上棟式後、完成前のリビングでお寿司や手作りのお料理をいただきました。とっても美味しかったです。たくさんのおもてなしありがとうございました。これからもよろしくお願いいたします。

5. 2015年10月18日
制振ダンパー

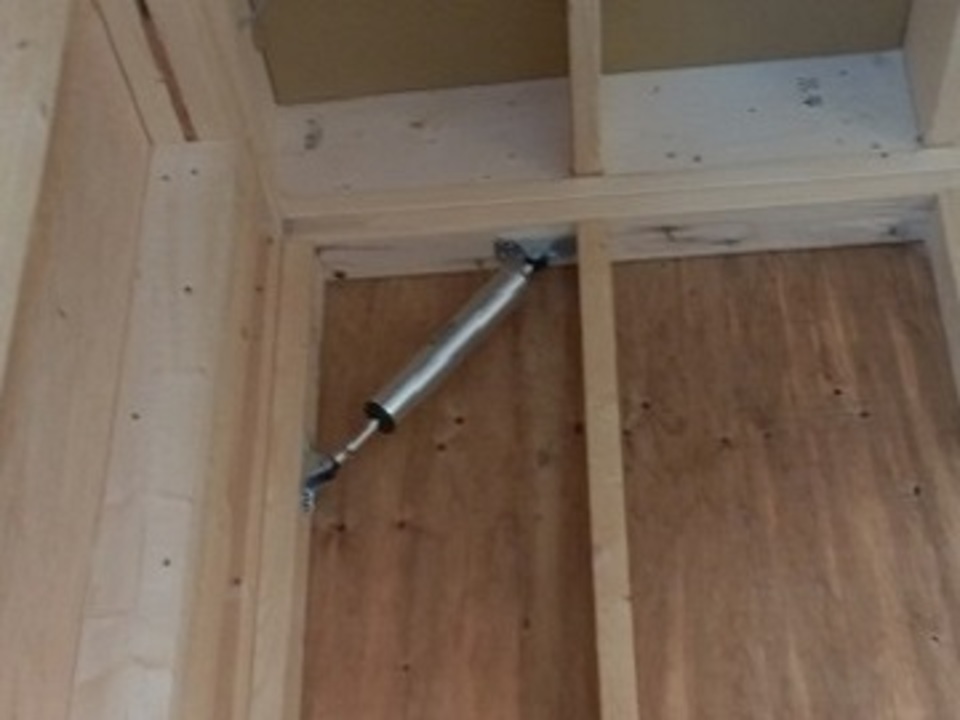

制振ダンパー

制振ダンパーを取付けました。耐力計算で必要な場所に配置していきます。家の見えない部分こそ大切です。「耐震」は建物の強さで「制振」は建物の揺れを抑えます。耐震+制振でより丈夫な家が出来上がっていきます。

6. 2015年10月20日
透湿防水シート貼完了

透湿防水シート貼完了

透湿防水シートとは名前の通り湿気は通り、雨水は通さないという優れものです。木材の乾燥を保ち、結露を防ぎます。

7. 2015年10月24日

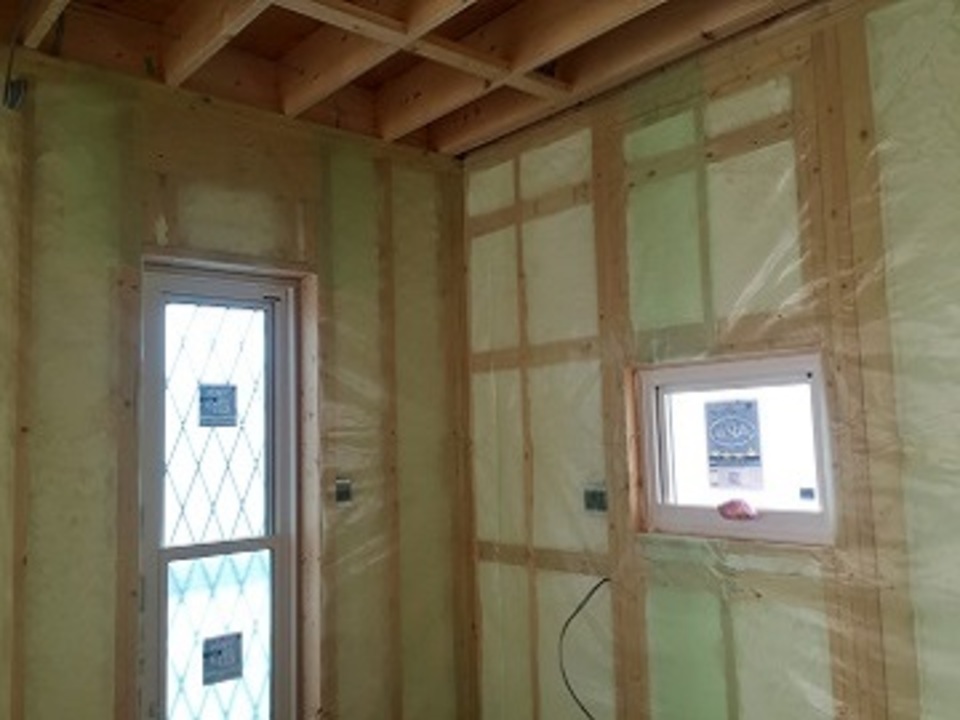

断熱材施工完了

断熱材施工完了

断熱材は吹付断熱です。現場で発砲するため隙間がなく、より高い断熱性能を保ちます。最初は液体で発砲するとモコモコと膨らんで発砲スチロールのように固まります。室内側には気密シートを貼り、建物内部に湿気が入らないようにします。

8. 2015年11月07日

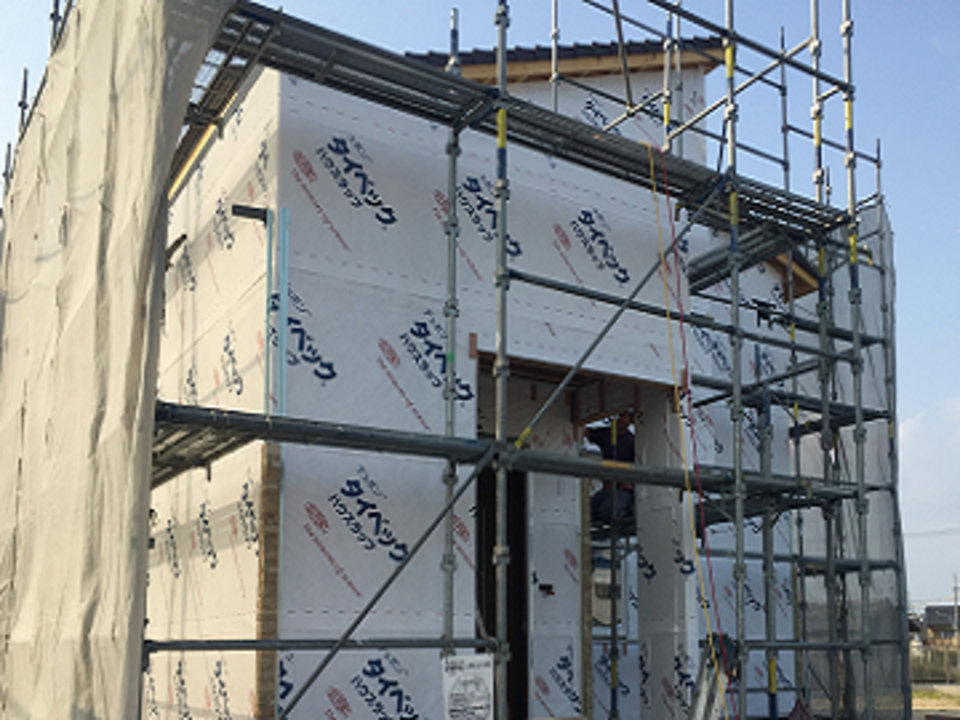

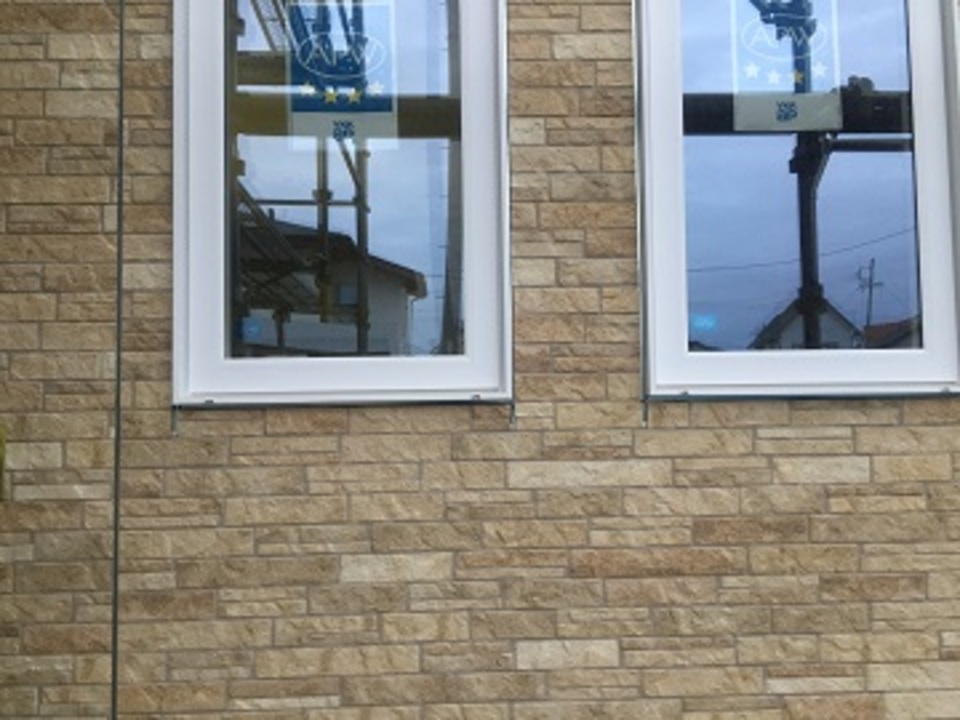

外壁工事

外壁工事

外壁は1階部分は出来上がりました。明るく、温かみのある色合いがイメージ通りです。外壁は全て通気金具工法ですので釘頭がありません。足場がはずれるのが楽しみです!

9. 2015年11月16日
無垢フローリング施工

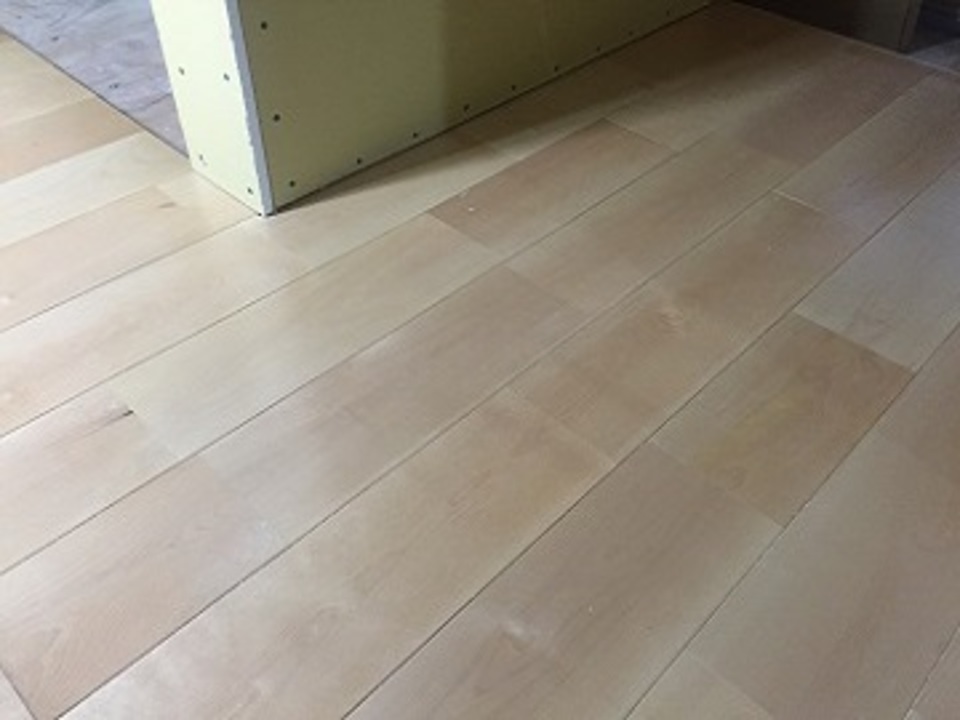

無垢フローリング施工

1階の床を貼っています。樹種はカバザクラでUV塗装をしています。木目が美しく、色合いが優しいのでとてもきれいです。同じ樹種でも塗装により雰囲気が異なります。UV塗装は色合いや木目はそのままで耐久性が良くなるでいいとこ取りですね!

10. 2015年11月20日
造作工事

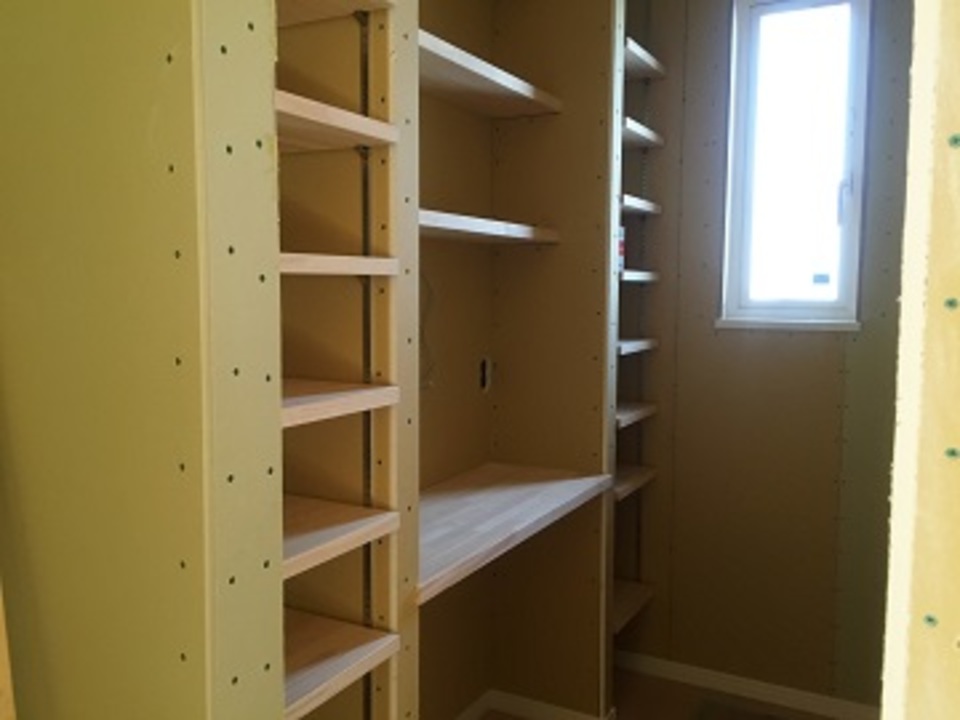

造作工事

図書スペースの棚が取付けられました。「本に埋もれて読むイメージ」通り、幅も狭くしてあります。棚は全て集成材を使用しており、木のぬくもりを感じられます。

11. 2015年11月26日
階段造り

階段造り

階段の多くはプレカットされた状態で現場に届きます。コンピュータで計算されるので規格品以外はできないと言われてしまいます。そういった時でも大工さんの手でキレイに出来上がるように仕上げていきます。改めて大工さんのすごさを実感します。

12. 2015年11月30日

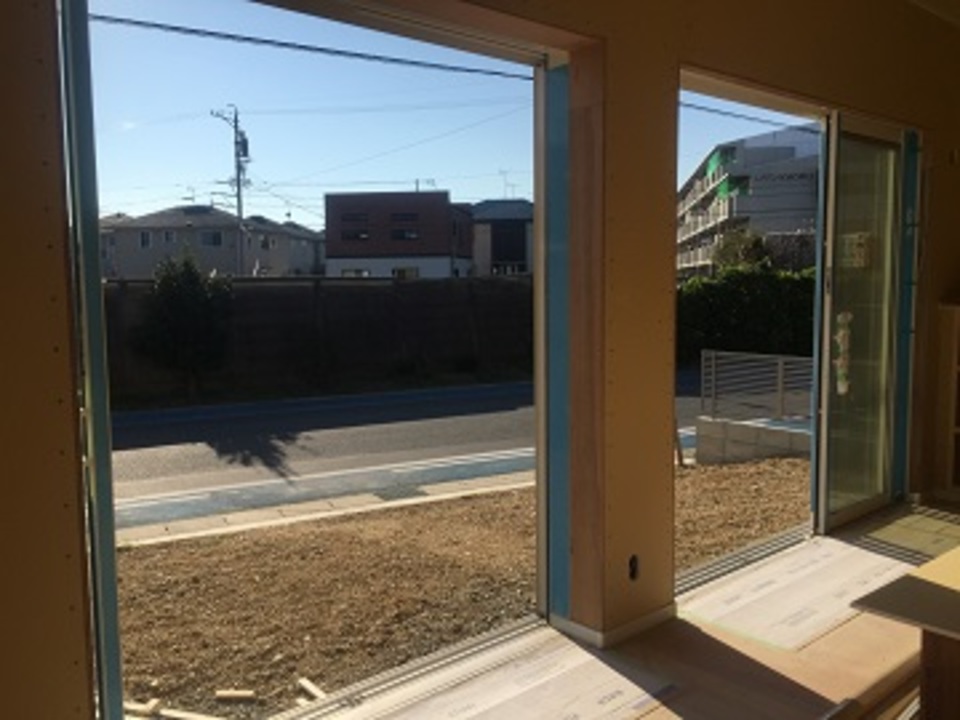

大開口サッシ

大開口サッシ

足場が取れ、LDKに暖かい日差しが入りました。南面に全開放引込窓を設置しました。風も心地よく入り、とても気持ちが良いです。南面ガラスは断熱ガラスを使用していますので、冬は日差しを入れ、夏は上部のバルコニーで日差しを遮り、エアコン時には高い断熱性能を維持します。

13. 2015年12月07日
パテ処理

パテ処理

壁紙を貼る前に下地処理をします。凹凸があると壁紙がキレイに仕上がりませんので職人さんが細かいところまでしっかりとパテ処理をしていきます。

14. 2015年12月07日

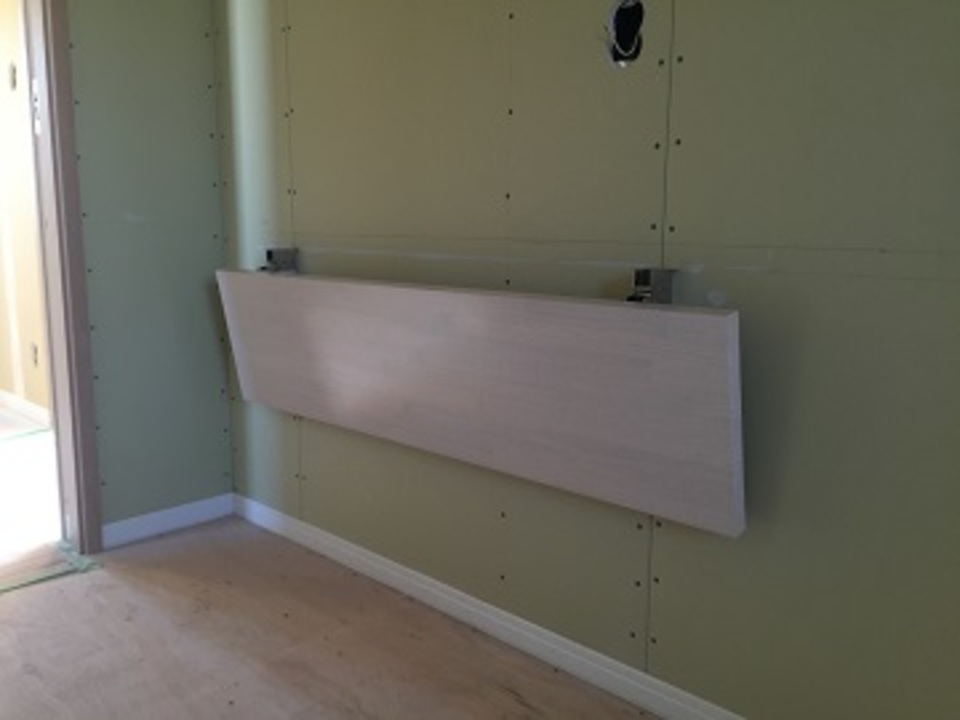

家事動線

家事動線

洗面脱衣室はなんと4帖もあります!そこに折り畳み式の棚がつきました。普段は広く使い、洗濯物をたたんだり、作業をする時には手前に持ち上げテーブルにします。とても使い勝手が良さそうです。

15. 2015年12月12日

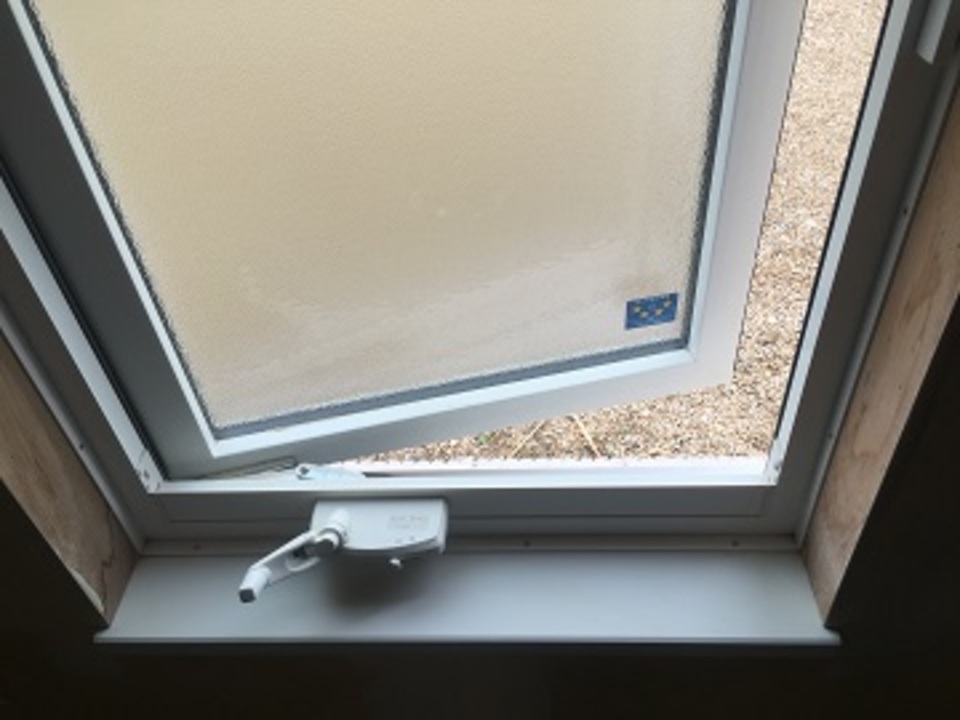

オペレーターハンドル

オペレーターハンドル

YKKの樹脂サッシにオペレーターハンドルが出ました。水回りの窓は洗濯機やトイレが置かれ、手を伸ばせない場所が多いのでとても重宝します。

16. 2015年12月21日

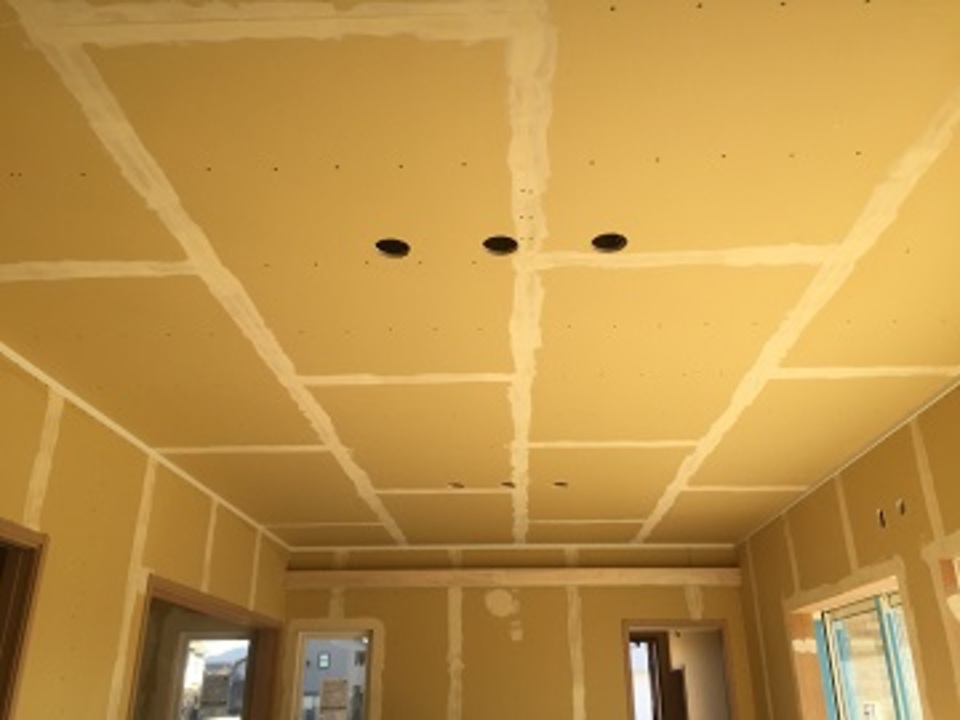

クロス工事

クロス工事

壁紙が順調に貼られています。洗面脱衣室のクロスは上品な花柄でK様らしい空間に仕上がっていました。光の当たり方で表情が変わり、とてもキレイでした!

17. 2015年12月24日
クロス工事2

クロス工事2

クロス工事が完了しました。ご自宅でお仕事をされる奥様のアトリエは他の部屋とは少し違い、海外のような色使いのおしゃれな内装になりました。さすがです!完成に向けて工事は順調に進んでおります。

18. 2016年01月09日
クリーニング完了

クリーニング完了

先日お掃除屋さんが入り、窓ガラスや棚の上など細部までお掃除が完了していました。キッチン前の建具も取付ができ、K様が購入された照明もとても合っていました。お引渡しの日が近づいてきましたので残りの工事もしっかりやらさせていただきます。

19. 2016年01月15日
お引渡し

お引渡し

本日、無事にお引渡しをさせていただきました。初めてお会いした時のK様の家づくりへの思いが現実となり、私たちも嬉しく思います。完成した時の満足感は、土地に何もない状態から見ているからこそだと思います。K様邸で豊かに育つRちゃんが目に浮かびます。K様、今後ともどうぞよろしくお願いいたします。

20. 2016年01月16日
竣工写真

竣工写真

21. 2016年01月16日
竣工写真

竣工写真

22. 2016年01月16日
竣工写真

竣工写真

23. 2016年01月16日
竣工写真

竣工写真

24. 2016年01月16日
竣工写真

竣工写真

25. 2016年01月16日
竣工写真

竣工写真
