1. 2017年06月23日
Y様邸

完成予定パース

2. 2017年06月24日
Y様邸

地鎮祭

本日Y様邸の地鎮祭を執り行いました。
梅雨の晴れ間となり幸先が良いですね。
いよいよ工事が始まります。
4か月後、ご満足いただけるお家の完成を目指して努めてまいりますのでよろしくお願いいたします!
本日はおめでとうございます!!!

3. 2017年07月02日
Y様邸

見本決め お打合せ

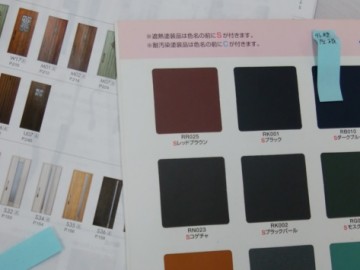

本日、仕様決めのお打合せを行いました。
外壁、屋根、建具・・・仕様や色などを決めていきました。

4. 2017年07月18日
Y様邸

砕石地業

地業とは基礎を支えることが出来るよう地面を加工することです。
基礎の底盤の下に砕石を敷き詰めしっかり転圧をかけて締め固めています。
砕石の厚みは120mmです。

5. 2017年07月20日
Y様邸

基礎配筋工事

アンカーボルト、ホールダウン金物も必要な位置に取り付け完了!

6. 2017年07月21日
Y様邸

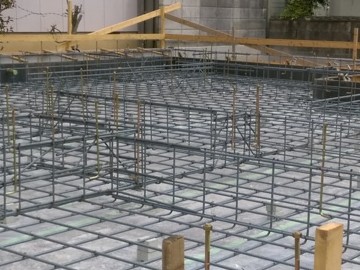

基礎配筋状況

基礎配筋工事が完了しました。
住宅瑕疵担保責任保険による検査も行われました。
図面通り、適確に施工されています。

7. 2017年07月24日
Y様邸

立上り型枠

ベースコンクリート打ちが完了し立上りの型枠を設置しています。

8. 2017年07月26日
Y様邸

基礎立上りコンクリート打ち

立上りコンクリート打設も完了です。
基礎の上端は基礎パッキン、土台と乗ってくるのでセルフレベリング材という流動性のあるセメントを流して基礎天端部分を水平に仕上げていきます。

9. 2017年07月31日
Y様邸

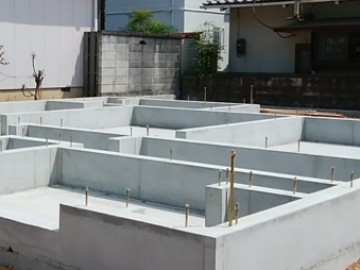

基礎工事完了

型枠が外され基礎工事が完了しました。
クラックや空洞の有無などをチェックしました。

10. 2017年08月08日
Y様邸

配管工事

水道屋さんによる外周部配管工事が行われました。
給排水の設備配管、雨水管を埋設しました。

11. 2017年08月17日

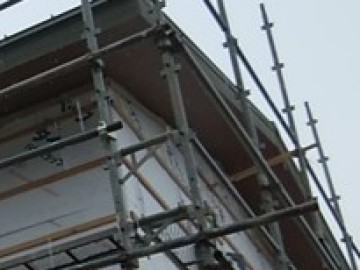

Y様邸

足場組立

明日からの土台据付、建て方に先行して足場を組んでいます。

12. 2017年08月18日
Y様邸

土台据付

土台据付を行いました。
土台下の基礎パッキンは全周で床下の換気をし付随的に『シロアリ』の被害も防止していきます。

13. 2017年08月23日
Y様邸

建て方①

建て方開始です。
13:30 天井根太に取り掛かろうとしています。
5人の職人で作業をしています。

14. 2017年08月23日
Y様邸

建て方②

17:00 野地板を張って終了です。
暑い中、お疲れさまでした。

15. 2017年08月24日
Y様邸

建て方③

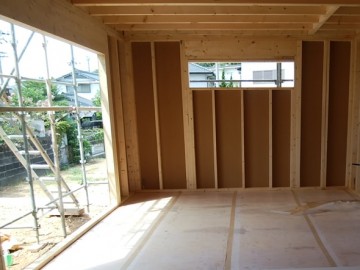

内部の様子です。
明るいリビングです。

16. 2017年08月28日
Y様邸

上棟式

無事上棟式を執り行いました!
本当におめでとうございます!!
この後の工程もしっかり安全に努めご家族を守る素敵な建物をお届けすべく励んでいきます!!!

17. 2017年08月28日
Y様邸

制振ダンパー取付け

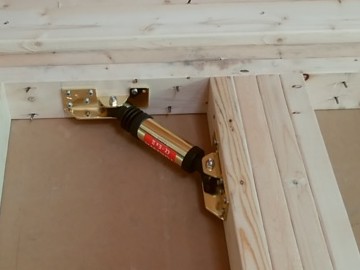

Y様支給の制振ダンパーを取付けました。
繰り返しの地震を効果的に吸収し地震の揺れから住まいを守ります。

18. 2017年08月28日
Y様邸

樹脂サッシ取付け

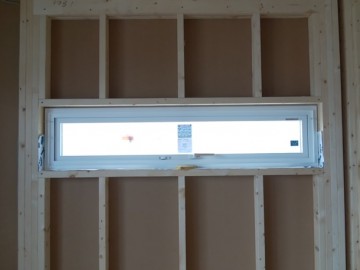

サッシの取付けが行われました。
太陽住宅の標準は樹脂サッシです。
窓の性能は家の性能に大きく関わってきます。

19. 2017年08月29日
Y様邸

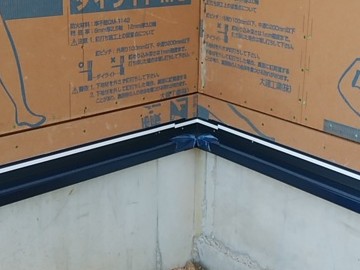

土台水切り取付け

板金屋さんが土台水切りの取付けを行いました。
通気の基礎パッキンと通気土台水切りを合わせて用いることで床下の換気をします。
白アリの保証もします。

20. 2017年08月29日
Y様邸

通気スペーサー・屋根断熱通気

断熱層の外気側に通気層を設け床下から上がってきた空気を棟から出し換気させます。
屋根・外壁通気層は住宅の耐久性と快適性向上のためには非常に重要な役割を果たします。

21. 2017年08月30日
Y様邸

電気配線工事中

Y様とコンセント等の位置を現場でご確認いただきまして電気屋さんが配線工事を行っています。

22. 2017年09月06日
Y様邸

現場吹付け断熱工事

断熱工事が完了しました。
断熱材はウレタンの現場吹付断熱です。壁と天井に隙間なく施工することができます。

23. 2017年09月07日
Y様邸

外部胴縁

透湿防水シートを張り終えました。
本日は大工さんが胴縁といわれる下地材を付けています。

24. 2017年09月11日
Y様邸

軒天張り完了

木目調の軒天を張り終えました。
とても感じが良いです。

25. 2017年09月14日
Y様邸

石膏ボード施工

石膏ボードを張り終えました。
石膏ボードは結晶水(水分)を含んでいて炎や熱に触れると水が蒸発して空気中に放出されて熱を吸収します。
耐火性にとても優れた建材です。
壁紙の下地材でもあります。

26. 2017年09月16日
Y様邸

UB据付工事

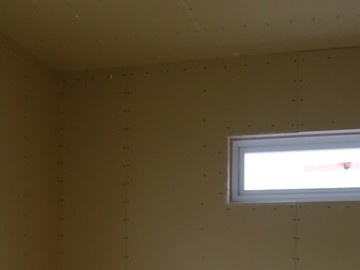

ユニットバスの据付を行っています。
このようにUBは割と早い工程で据え付けられます。

27. 2017年09月16日
Y様邸

床張り工事

2階の床を張り始めました。
傷が付かないようにすぐに養生をしてしまうので最後の最後まで楽しみにお待ち下さい!

28. 2017年09月17日
Y様邸

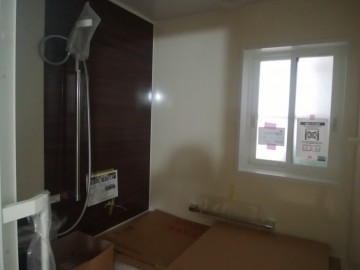

UB据付完了

UBの据付が完了しました。
毎日の疲れを癒す浴室は落ち着いた色味で大正解ですね。

29. 2017年09月20日
Y様邸

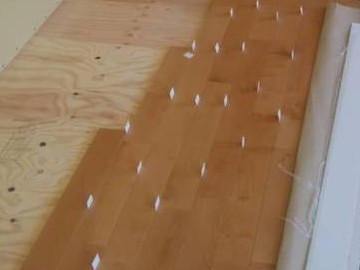

1階無垢フローリング施工

1階の床材=カバ桜フローリングを張り始めました。
とても上品で足触りもやさしく素敵な雰囲気になりそうです。

30. 2017年09月22日
Y様邸

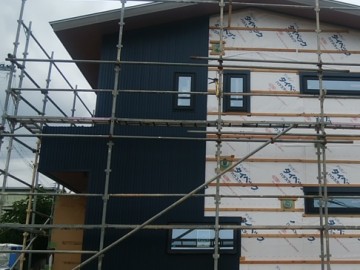

外壁=ガルバリウム鋼板張り

役物、見切材、水切り材が取り付き外壁のガルバリウム鋼板を張りはじめました。
ダークブルーにブラックのサッシが格好いいです。

31. 2017年09月22日
Y様邸

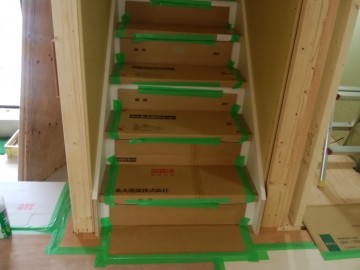

階段取付け完了

階段が取り付きました。
これで次回の現場でのお打合せは梯子を上らずに安全に2階へご案内できます。

32. 2017年09月23日
Y様邸

窓台取付け

窓台を取付けはじめました。
Y様邸大工工事、どんどん進んでいきます。

33. 2017年09月25日
Y様邸

外壁下見板張り

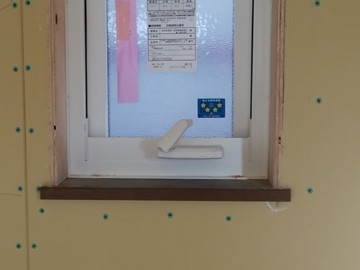

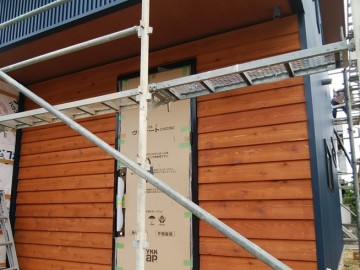

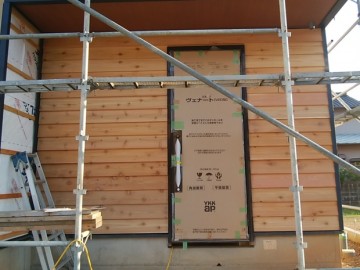

Y様邸の玄関の外壁はアクセントとして米杉の下見板張りです。
深い陰影のある強調された水平ラインがとても素敵です。
この後、軒天と同色の塗装を施していきます。

34. 2017年09月26日
Y様邸

外壁塗装

玄関の下見板張りに塗装をしました。

35. 2017年09月27日
Y様邸

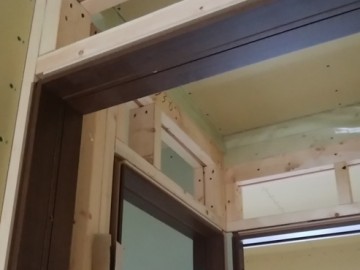

建具枠取付け

建具枠を取付けています。

36. 2017年10月01日
Y様邸

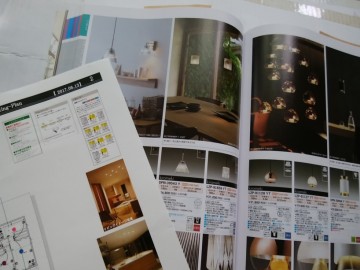

クロス決め打合せ

内装材や照明器具のお打合せを現場でいたしました。
決断力のある大変仲の良いご夫婦でサクサク決まっていきす。
外構の打合せも同時にし段取りも上手です。

37. 2017年10月03日
Y様邸

棚取付け

クローゼットなどに棚が付きました。
Y様邸は、たくさん収納できます。

38. 2017年10月04日
K様邸

階段手摺壁

階段手摺壁が付きました。
大工工事も大詰めとなってきました。

39. 2017年10月10日
Y様邸

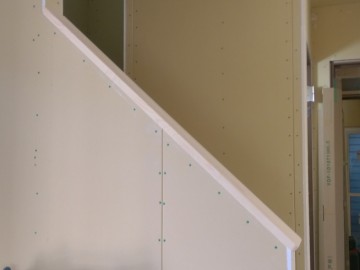

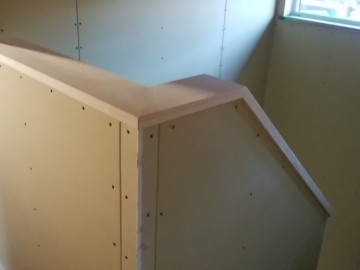

階段手摺壁

1階の階段手摺壁です。
玄関ホールが広く見えるようにしています。

40. 2017年10月11日
Y様邸

キッチン腰壁

キッチンの腰壁も施工されました。
アクセントクロスを貼っていきます。仕上がりが楽しみですね♪

41. 2017年10月11日
Y様邸

窓手摺設置中

窓に落下防止の手摺を取り付けています。
終了すればいよいよ足場を撤去していきます。

42. 2017年10月12日
Y様邸

足場撤去

足場が外れました。
ブルーのガルバリウム鋼板の外壁にアクセントとしての米杉の下見板張りがとても印象的です。

43. 2017年10月12日
Y様邸

照明器具取付準備

電気工事で天井埋め込み照明器具の穴あけを開始しました。

44. 2017年10月13日
Y様邸

キッチン据付完了

キッチンとカップボードの据付が完了しました。
まだ養生中ですので外れるまで少々お待ちください。

45. 2017年10月16日
Y様邸

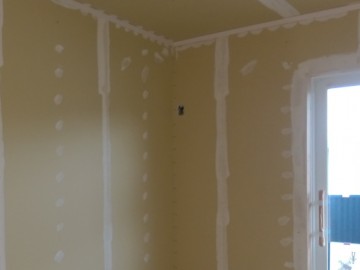

パテ処理中

クロスを張る前のパテ処理をしていました。
石膏ボードの継ぎ目や、ネジ頭などの凹凸部分をパテで埋めて平らにします。

46. 2017年10月19日
Y様邸

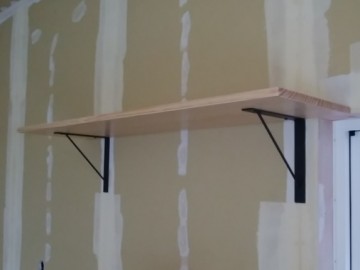

棚取付け

棚が取り付きました。

47. 2017年10月21日
Y様邸

クッションフロア貼り

クッションフロアが全て貼り終えました。
仕上げ工事も順調に進んでいます。

48. 2017年10月23日
Y様邸

格子取付け

目隠し&防犯を兼ねた木格子を取付けました。
キシラデコールを塗っています。

49. 2017年10月27日
Y様邸

クロス貼り完了

壁・天井のクロスが貼り終わりました。
アクセントとなるクロスも良い雰囲気ですね。

50. 2017年10月28日
Y様邸

玄関収納据付完了

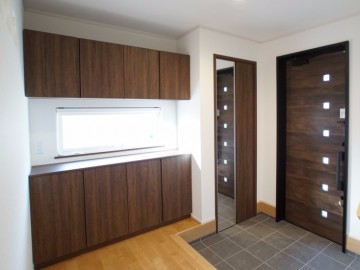

玄関収納が据え付けられました。
土間収納もあり広い玄関も綺麗に片付きそうです。

51. 2017年10月30日
Y様邸

衛生設備取付け工事

衛生設備機器の取付けも完了です。
残すところあと少しです。

52. 2017年11月01日
Y様邸

屋外給排水配管工事

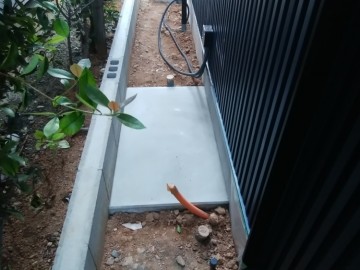

屋外の給排水の工事を始めました。

53. 2017年11月01日
Y様邸

電気工事

太陽光の連系開始です。

54. 2017年11月01日
Y様邸

養生撤去

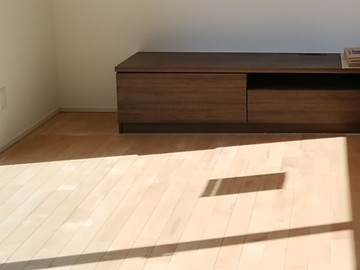

養生を外しました。
カバ桜の無垢フローリング漸くお目にかかれました。

55. 2017年11月01日
Y様邸

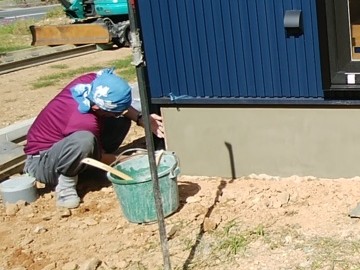

左官工事

基礎巾木の仕上げでモルタル刷毛引きをしています。

56. 2017年11月01日
Y様邸

照明器具設置完了

照明器具も取り付きました。
こちらはご主人の書斎。Y様支給の照明器具です。

57. 2017年11月05日
Y様邸

左官工事

エコキュートのベースとなる部分です。

58. 2017年11月06日
Y様邸

タイル工事

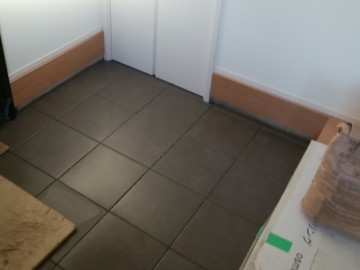

玄関のタイル貼り完了です。
Y様邸、今週で完成です♪

59. 2017年11月13日
Y様邸

社内検査

本日、Y様邸の社内検査を行いました。
不備のある箇所はテープで印を付けていきます。
複数の目で隅々まで厳しくチェックする事が大切です。
少しの手直しと残工事が終わりましたら、いよいよお引渡しです!

60. 2017年11月28日

Y様邸

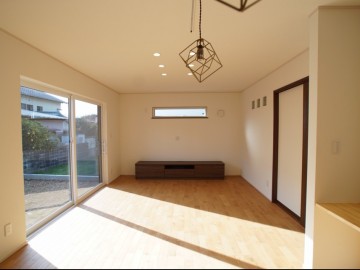

竣工写真

61. 2017年11月28日
Y様邸

竣工写真

62. 2017年11月28日
Y様邸

竣工写真
