一日中日当り良好!家事動線・生活動線がスムーズな収納上手な住まい

豊橋市 注文住宅

タイプ別にみる|すべて

物件データ

床面積37.91坪
ご家族構成4人(ご夫婦 お子様2人)

建築中レポート

1. 2017年04月04日
I様邸

完成予定パース

2. 2017年04月04日

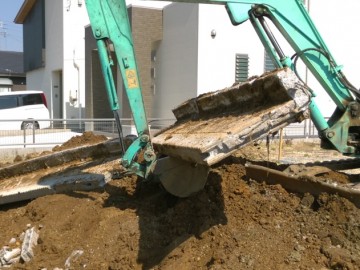

I様邸

造成工事開始

造成工事を開始しました。
より暮らしやすいように土を漉き取ったり盛ったりしていきます。

3. 2017年04月10日
I様邸

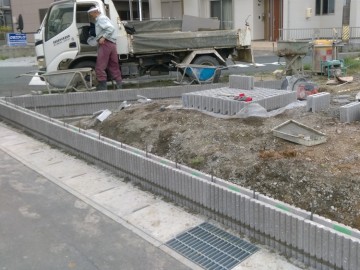

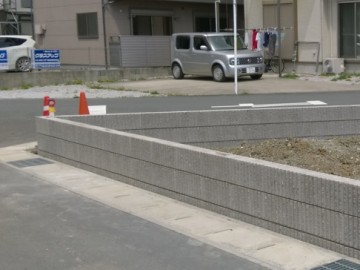

造成工事 化粧CB積み

化粧CB積みが始まりました。
I様と密に打合せをさせてもらい進めています。

4. 2017年04月10日
I様邸

造成工事 化粧CB積み

コーナー部分もお約束した通り綺麗に納めています。

5. 2017年04月12日
I様邸

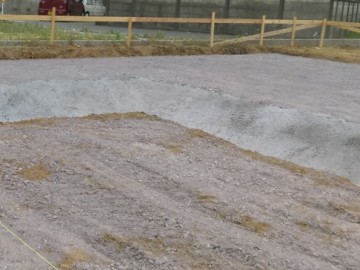

造成工事

化粧CB積み完成です。
あとは整地をして週末の地鎮祭に備えます。

6. 2017年04月14日
I様邸

地鎮祭

I様邸の地鎮祭を執り行いました。
土地の神様を祀り、工事の安全を祈願しました。
I様ご家族の思いの詰まったお家を心を込めて建築させていただきます。

7. 2017年04月18日
I様邸

地盤調査 表面波探査法

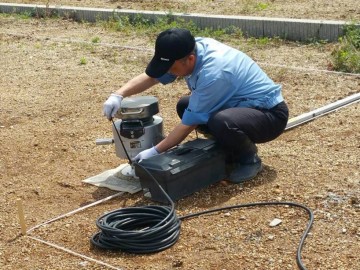

地盤調査が行われました。
地盤の地耐力(支持力、沈下量)を調査し基礎仕様、改良の可否を判断をします。
表面波探査の原理では硬い土質ほど表面波が速く伝わります。
I様、調査結果を少々お待ちください!

8. 2017年04月29日
I様邸

見本決めお打合せ

入船のショールームにて見本決めの打合せを行いました。
外観のイメージをしっかりとお持ちのI様。
理想のお家が一つづつ近づいていますね♪

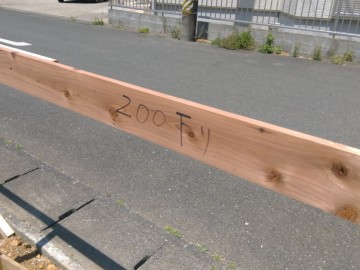

9. 2017年05月20日
I様邸

水盛遣方

いよいよ工事が始まります!
建築物の位置、通り、高さ、水平を決めていくある意味一番重要な工事です。

10. 2017年05月23日
I様邸

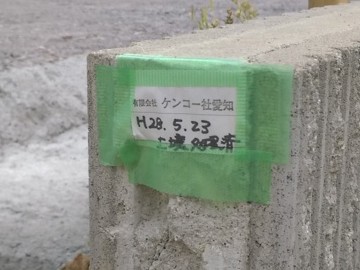

砕石地業、捨てコンクリート打設

砕石地業完了しました。
地業とは基礎を支えることが出来るよう地面を加工することです。
基礎の底盤の下に砕石を敷き詰めしっかり転圧をかけて締め固めています。
砕石の厚みは120mmです。

11. 2017年05月23日
I様邸

シロアリ予防処理

シロアリ被害と腐朽を予防するために土壌処理を行いました。

12. 2017年05月26日
I様邸

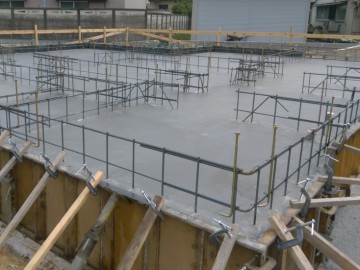

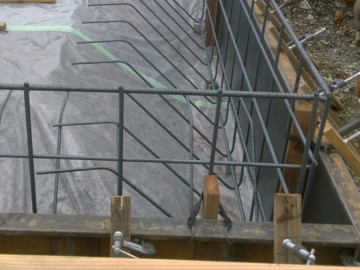

基礎配筋工事中

基礎配筋状況です。
図面を基に配筋作業を進め、耐圧盤の打設前に配筋検査を行います。
鉄筋のピッチや被り厚さを確認しながら進めてまいります。

13. 2017年05月30日
I様邸

基礎コンクリート打ち①

ベースコンクリート打ち完了です。
職人さんがトンボを使い平らに均し生コンの空気を抜きます。
その後金ゴテで押え少し硬化してきたら再度綺麗に仕上げていきました。

14. 2017年06月03日
I様邸

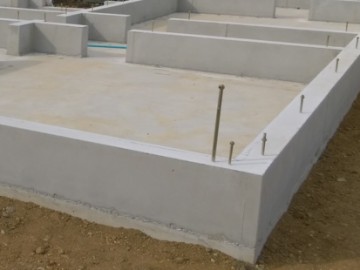

基礎工事完了

型枠が外され基礎工事が完了しました。
クラックや空洞の有無などをチェックしました。

15. 2017年06月06日
I様邸

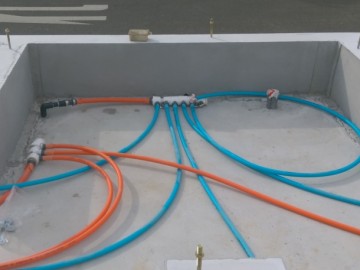

水道配管工事

オレンジ色の樹脂管(架橋ポリエチレン管)が給湯配管、水色が給水配管です。
従来の先分岐配管方式の工法とは異なり、ヘッダーを給湯器やパイプシャフト周辺に設け、あらかじめヘッダーから各給湯器までタコ足状に敷設した『さや管ヘッダー工法』を採用しています。

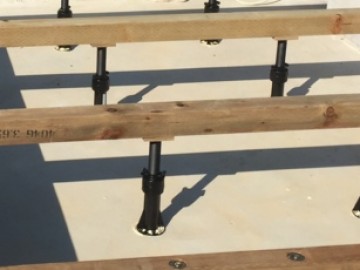

16. 2017年06月15日
I様邸

土台据付

基礎パッキンと土台据付を行っています。
3人掛かりで手際良く進めています。

17. 2017年06月19日
I様邸

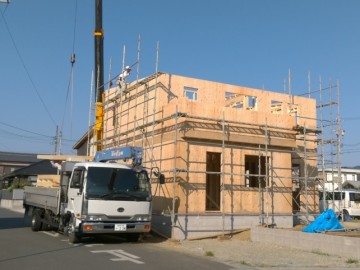

建て方1日目

午後3時、天井根太を施工しています。
どんどん形になっていきます。

18. 2017年06月19日
I様邸

建て方1日目

1階LDKの様子です。日当たり良好です。そして広いです♪

19. 2017年06月23日

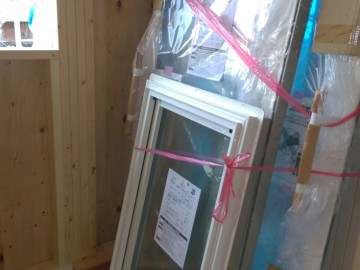

I様邸

樹脂サッシ搬入

樹脂サッシが搬入され取付けに入っていきます。
樹脂という素材の特徴は、まず熱伝導率が低いということ。熱を伝えやすいアルミに比べ熱伝導率が1000分の1という優れた断熱性によって結露が生じにくくカビやダニの発生を防ぐというメリットもあります。
太陽住宅の標準仕様です。

20. 2017年06月25日
I様邸

コンセント打合せ

コンセントの打合せをしました。
後から増やす事が難しいものです。
家具家電のレイアウトや生活スタイルなどイメージをしながらの打合せとなります。

21. 2017年06月28日
I様邸

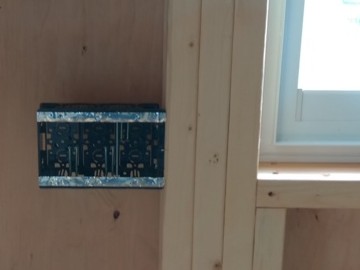

電気配線

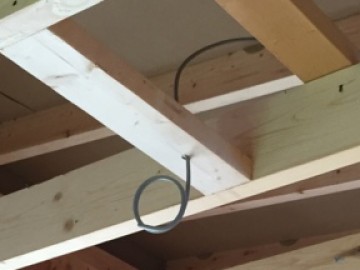

断熱材を吹き付ける前に電気配線を行います。
またキッチンなど設備や棚が取り付く箇所に下地を取り付けていきます。

22. 2017年07月02日
I様邸

現場吹付け断熱工事

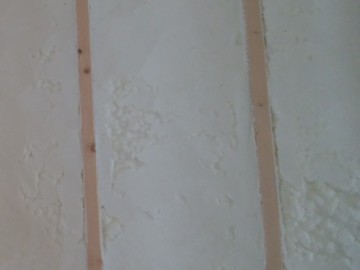

吹付現場発泡スプレー断熱工法で隙間なく施工していきます。

23. 2017年07月05日
I様邸

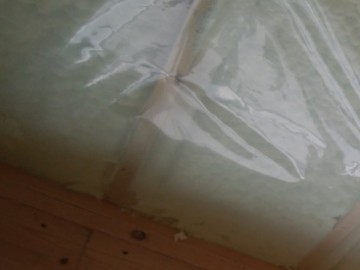

ベーパーバリア

ビニールのように見えるシートが『ベーパーバリア』です。
気密・防湿を目的とした材料です。
壁の中に湿気が入らないようにして大切な構造体を守る、当社のこだわりの一つです。

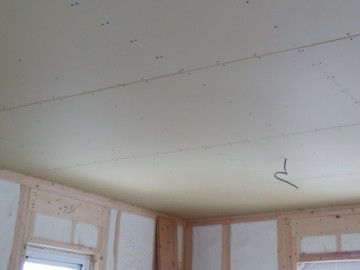

24. 2017年07月06日
I様邸

石膏ボード施工

天井から石膏ボードを貼っています。
耐火性にとても優れた建材です。
壁紙の下地材でもあります。

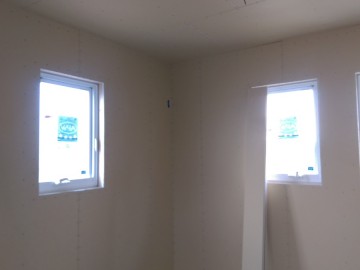

25. 2017年07月10日
I様邸

サイディング施工

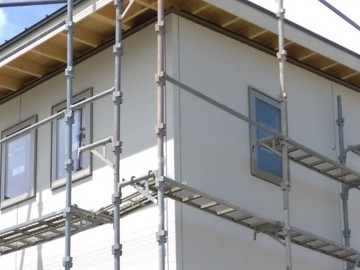

外壁=サイディングを張り始めました。
通気金物工法です。
外壁と構造体の間に通気層を設ける事で乾燥状態を保ちます。
その結果、白蟻や腐朽菌から建物を守ることが出来ます。

26. 2017年07月16日
I様邸

UB据付完了

UBの据付が完了しました。

27. 2017年07月19日
I様邸

サイディング施工完了

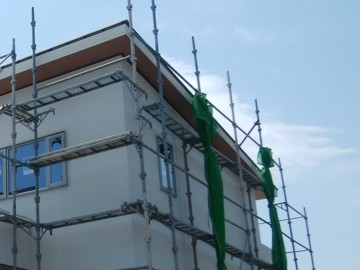

サイディング=外壁材を張り終えました。

28. 2017年07月19日

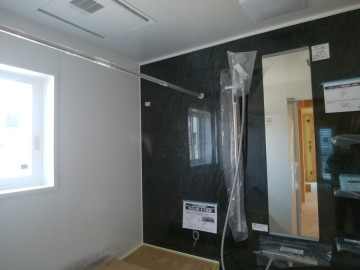

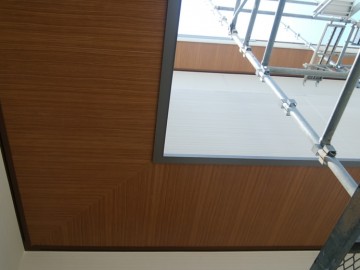

I様邸

軒天張り完了

お選びいただいた木目調の軒天が張り終えました。
白い外壁に木目調の軒天、バランスがいいですね♪

29. 2017年07月26日
I様邸

石膏ボード施工

壁の石膏ボードも張り終えました。
I様邸はどの時間に行っても明るいLDKになっています。

30. 2017年07月27日
I様邸

クロス決め打合せ

I様、本日はクロス決めお疲れさまでした。
統一感のある素敵な内観になりそうです♪

31. 2017年07月31日
I様邸

電気工事

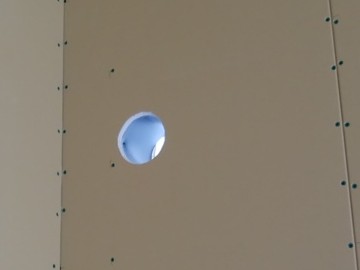

電気工事をしています。こちらは換気扇のダクトの穴です。
ダウンライト(埋込照明)の穴あけも開始しました。

32. 2017年08月03日
I様邸

床張り工事

2階の大半の床を張り終え1階に突入です。
落ち着いたカラーコーディネートで素敵な空間になりそうな予感(^-^)

33. 2017年08月08日
I様邸

玄関上框加工

玄関の上框を大工さんが加工しています。
1階の床も大部分が張れています。

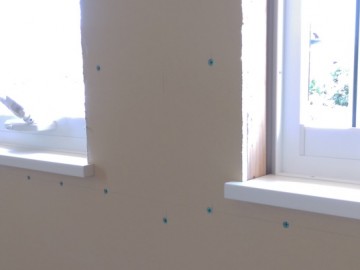

34. 2017年08月17日
I様邸

窓台取付け

床張りが終わり窓台を取り付けています。
スッキリみせ、樹脂サッシで結露しにくいため三方はクロス巻き込みです。

35. 2017年08月23日

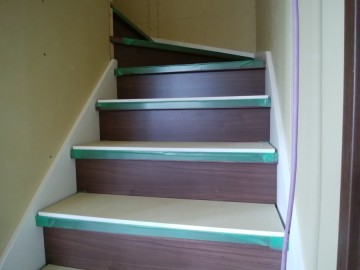

I様邸

階段施工

階段が設置されました。
蹴上、蹴込板は1階の床と同色です。

36. 2017年08月23日
I様邸

建具枠取付け

建具の枠も取付け完了です。

37. 2017年08月23日
I様邸

廻縁取付け開始

大工さんが廻り縁の取付けを開始しました。

38. 2017年08月30日
I様邸

造作工事①

大工工事もわずかです。
シューズクロークの棚が付きました。

39. 2017年08月30日
I様邸

造作工事②

ウォークインクローゼットです。
I様邸、改めて収納力の多さを実感しています。

40. 2017年08月30日
I様邸

造作工事③

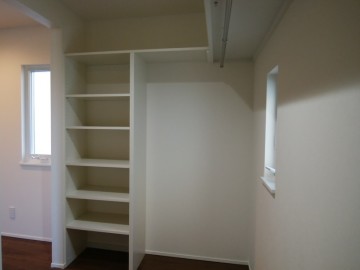

納戸です。

41. 2017年09月02日
I様邸

パテ処理

内装工事でパテ処理をしています。
石膏ボードの継ぎ目やくぎ打ちした箇所をパテで埋めていきます。
この作業がとても重要でクロスがキレイに貼れるかが決まってきます。

42. 2017年09月04日
I様邸

クロス張り

お打合せで決めた壁紙を張っていきます。

43. 2017年09月06日
I様邸

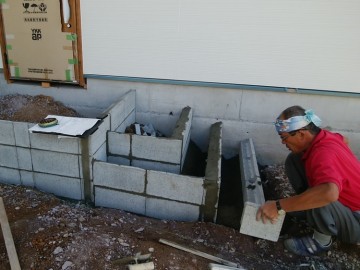

玄関ポーチ施工

ポーチ部分をコンクリートブロックで形作っています。
この後モルタルを敷均し、タイルが綺麗に貼れるように下地を調整していきます。

44. 2017年09月21日
I様邸

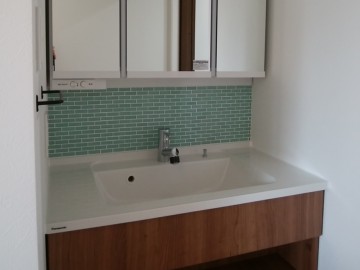

タイル工事

洗面器とミラーの間にガラスタイルを貼りました。
とても清潔感があり良い雰囲気です。

45. 2017年09月22日
I様邸

タイル工事

リビングの一面にエコカラットを貼りました。
『エコカラット』は調湿・生活臭の軽減・空気の浄化などの機能があると言われています。
快適な環境作りをサポートしてくれるだけでなく、アクセントとしてもデザイン性がありますね。

46. 2017年09月26日
Y様邸

お引渡し

お引渡しおめでとうございます。
今後ともお付き合いは続きます。
宜しくお願いいたします!!!

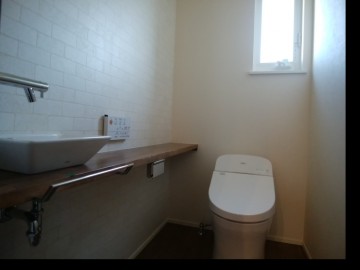

47. 2017年09月28日

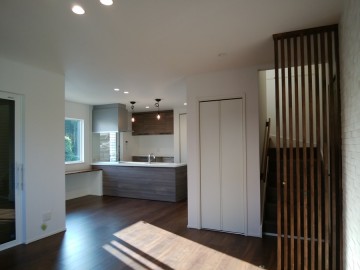

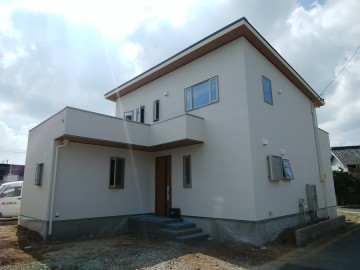

I様邸

竣工写真

48. 2017年09月28日
I様邸

竣工写真

49. 2017年09月28日
50. 2017年09月28日
I様邸

竣工写真

51. 2017年09月28日
I様邸

竣工写真
