「シックで落ち着いたお家」をテーマに内観はグレーで色合いを統一し、随所にお洒落と機能性も両立させたお客様のこだわりがいっぱい詰まったお家
豊橋市 注文住宅
タイプ別にみる|すべて
建築中レポート
- 1. 2021年05月07日
-
完成イメージ
- 2. 2021年05月08日
-
地盤調査

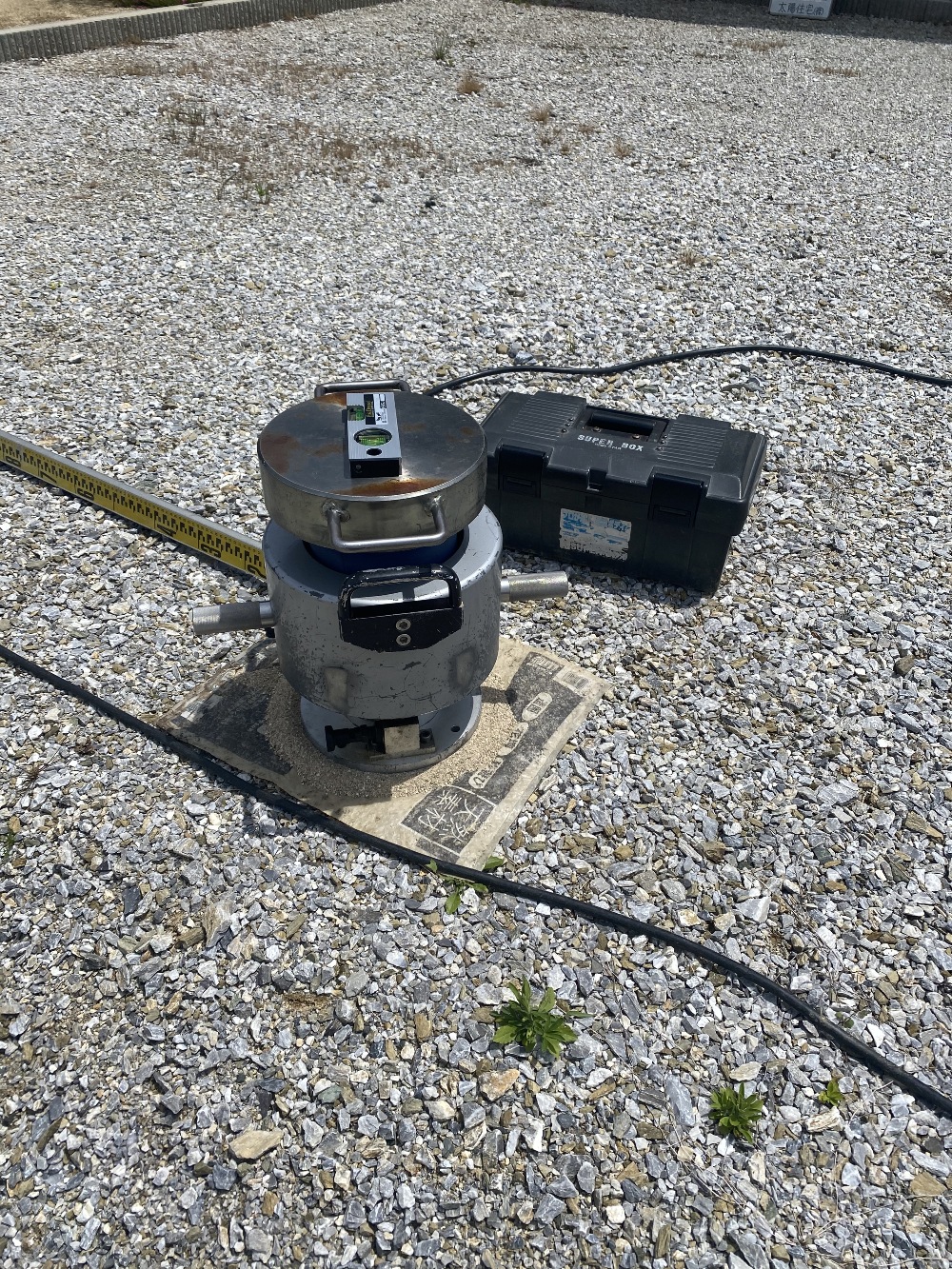

地盤調査が行われました。
表面波探査法です。地盤調査は、その地盤がどれだけの重みを支える力があるのかを調べるために行います。調査結果を元に、改良工事の可否、最適な基礎仕様を判断します
- 3. 2021年05月16日
-

地縄張り
いよいよ来週は地鎮祭です。そのための地縄張りです。天気が心配です。
- 4. 2021年05月22日
-
地鎮祭
本日I様邸の地鎮祭が執り行われました。雨が続いてましたが本日は天気に恵まれました。ご満足いただけるお家の完成を目指して努めてまいりますのでよろしくお願いいたします!
本日はおめでとうございます!!
- 5. 2021年05月31日
-

水盛遣方
いよいよ着工です!まずは建物の位置や水平を正確に出す工事です。
レベル(黄色い機械)のレンズを覗くと視準線が見えて、それを常に水平に保つような構造になっており、建築・土木分野で水平出しや高低差の測定など、幅広く水準測量に用いられます。
- 6. 2021年06月01日
-

根切り工事
根切りとはコンクリート基礎を施設するために土を掘ることです。
重機で図面通りの深さを掘っていきます。
- 7. 2021年06月03日
-
基礎工事1

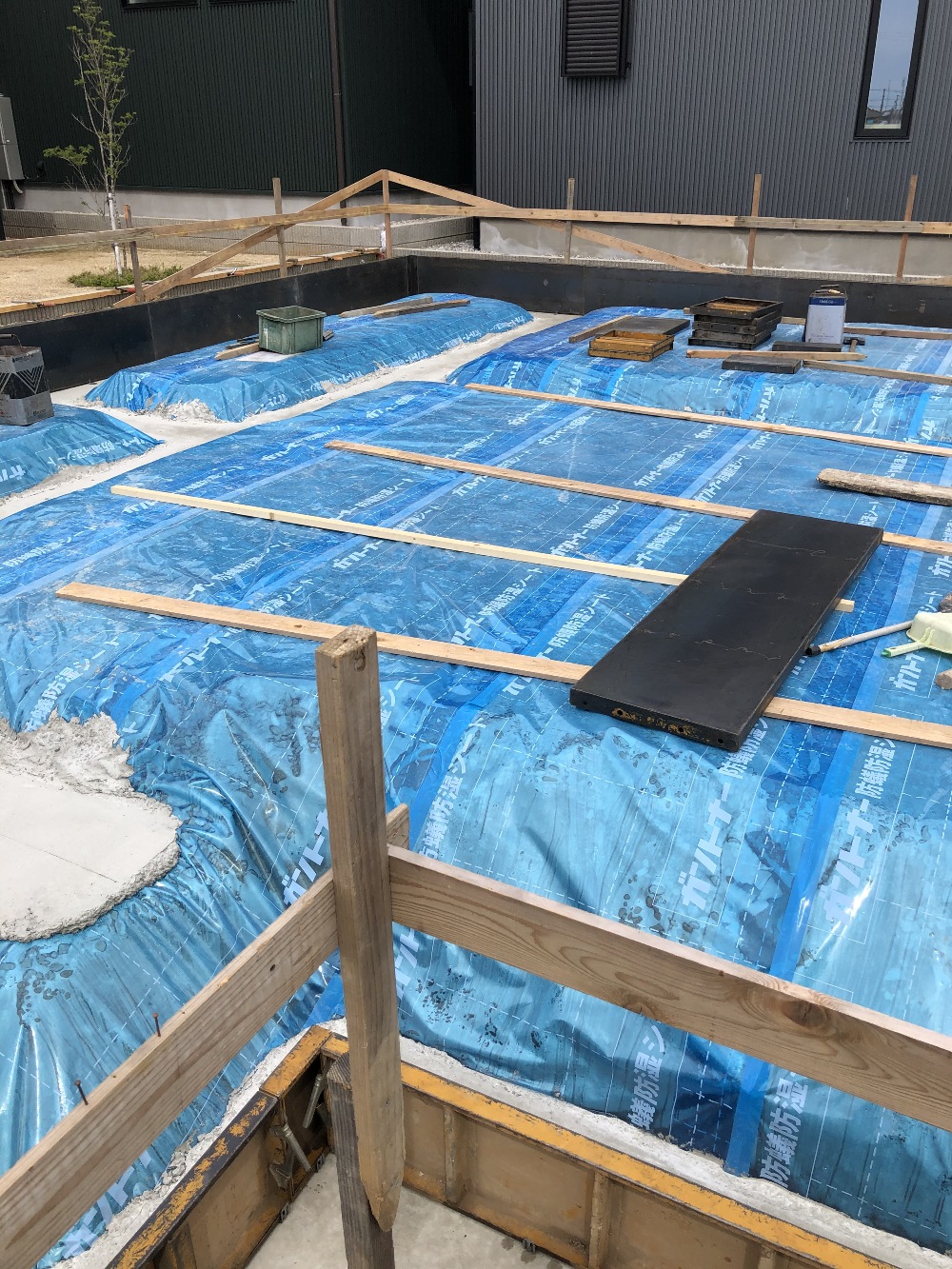

防湿シートと捨てコンクリートの打設が行われました。
防湿シートは、地面から基礎内に湿気が流れ込むのを防ぐ効果があります。
防蟻処理もしてあるので、シロアリ被害を防ぐ為の役割もあります。
- 8. 2021年06月05日
-
基礎工事2

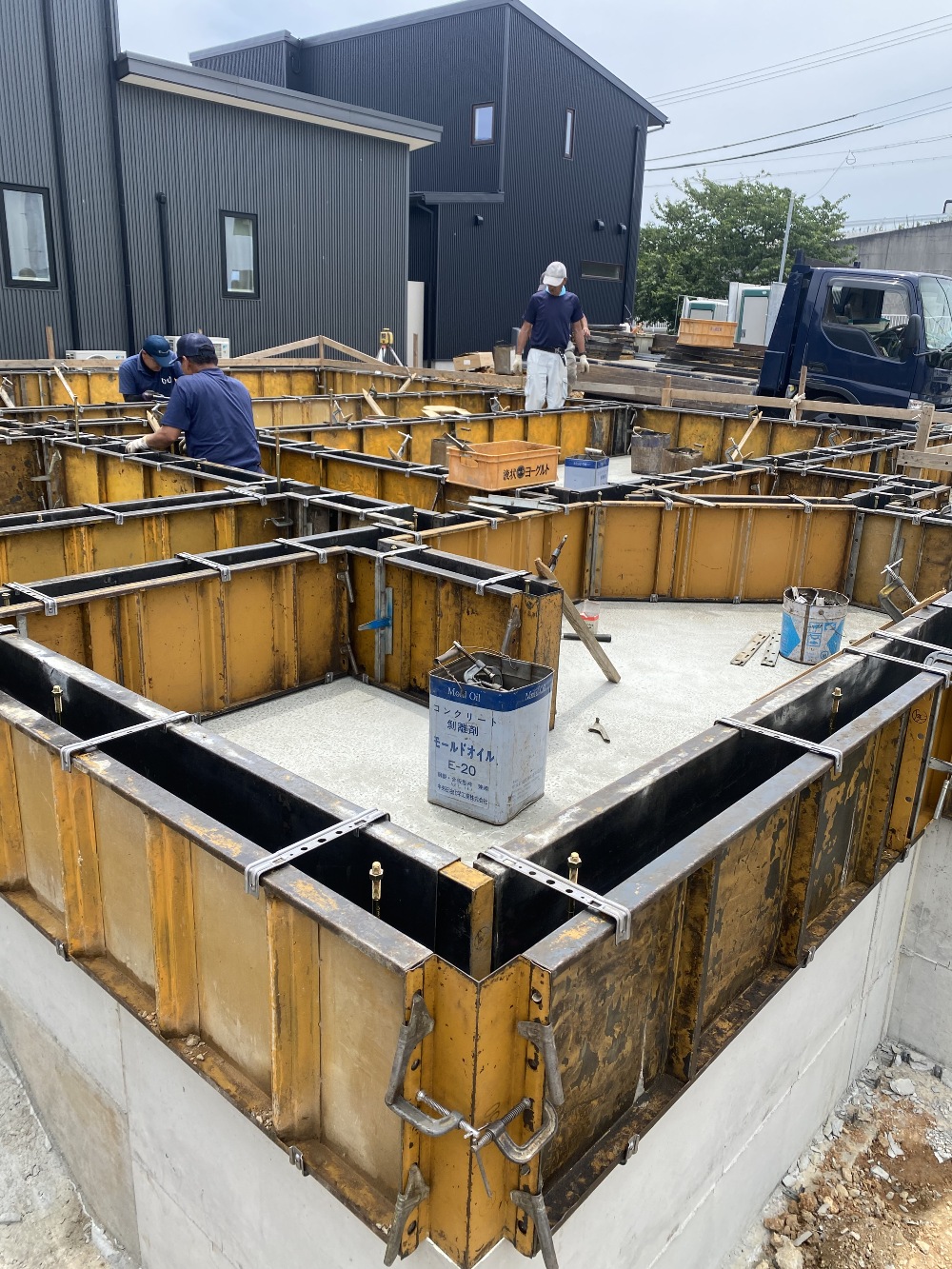

基礎の外型枠の設置が完了し配筋工事中です。
- 9. 2021年06月07日
-
基礎工事3

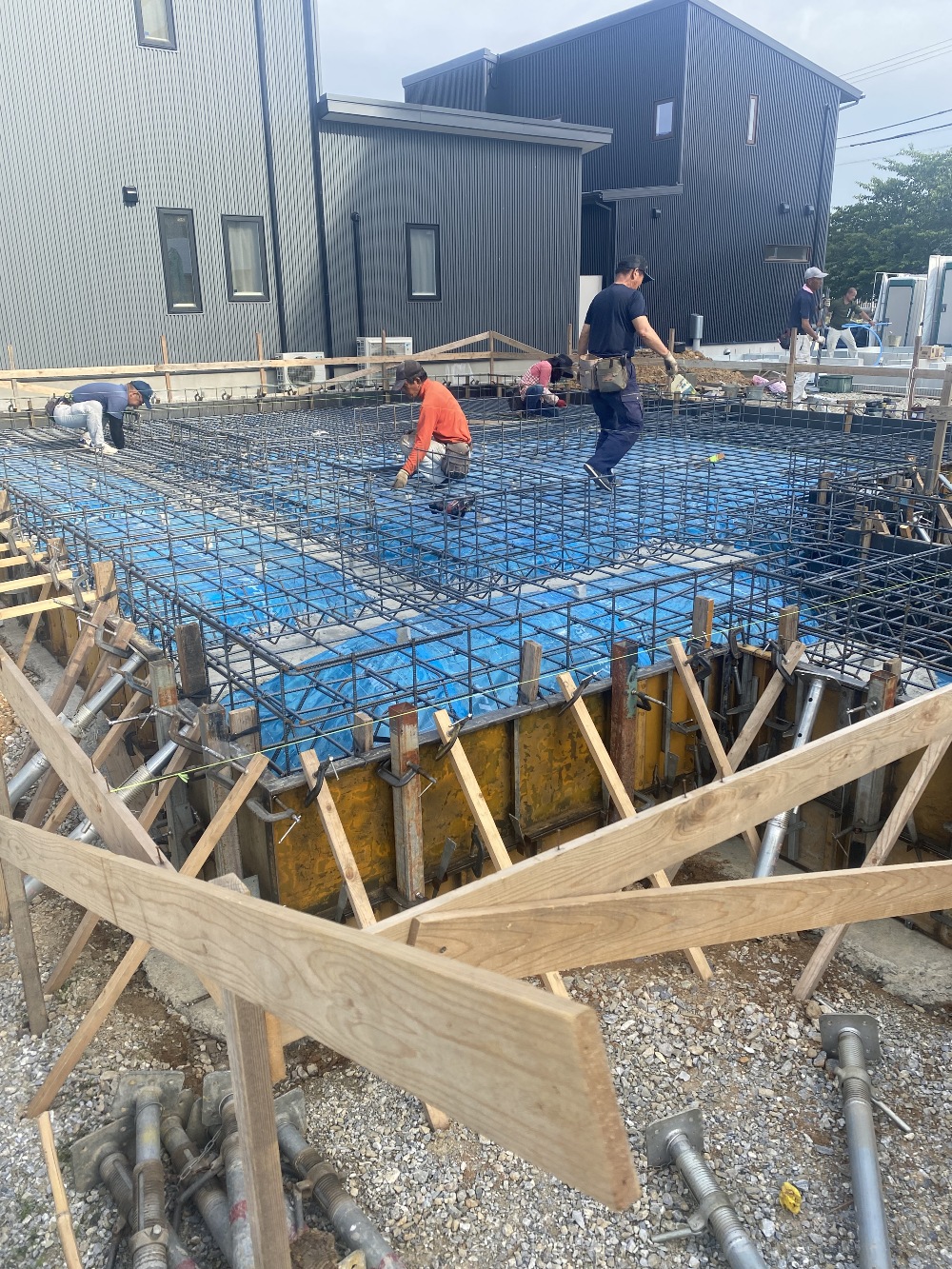

基礎配筋工事が終わりました。
配筋が終わると、日本住宅保証検査機構による配筋検査が行われます。
- 10. 2021年06月11日
-
基礎工事4
基礎のベースも固まり、立上り部分の型枠が設置されました。しっかり鉄筋が施工されています。
立上りは、耐力壁といわれる耐震性能に関わる重要な壁を支えるものです。
- 11. 2021年06月13日
-

基礎工事5
基礎の立ち上がりコンクリート打設が完了いたしました。コンクリートがしっかり乾いて型枠が外れれば基礎工事が完了です
- 12. 2021年06月17日
-

基礎工事6
基礎の型枠が外れました。この後土間の部分にもコンクリートを流して固めます。
- 13. 2021年06月21日
-

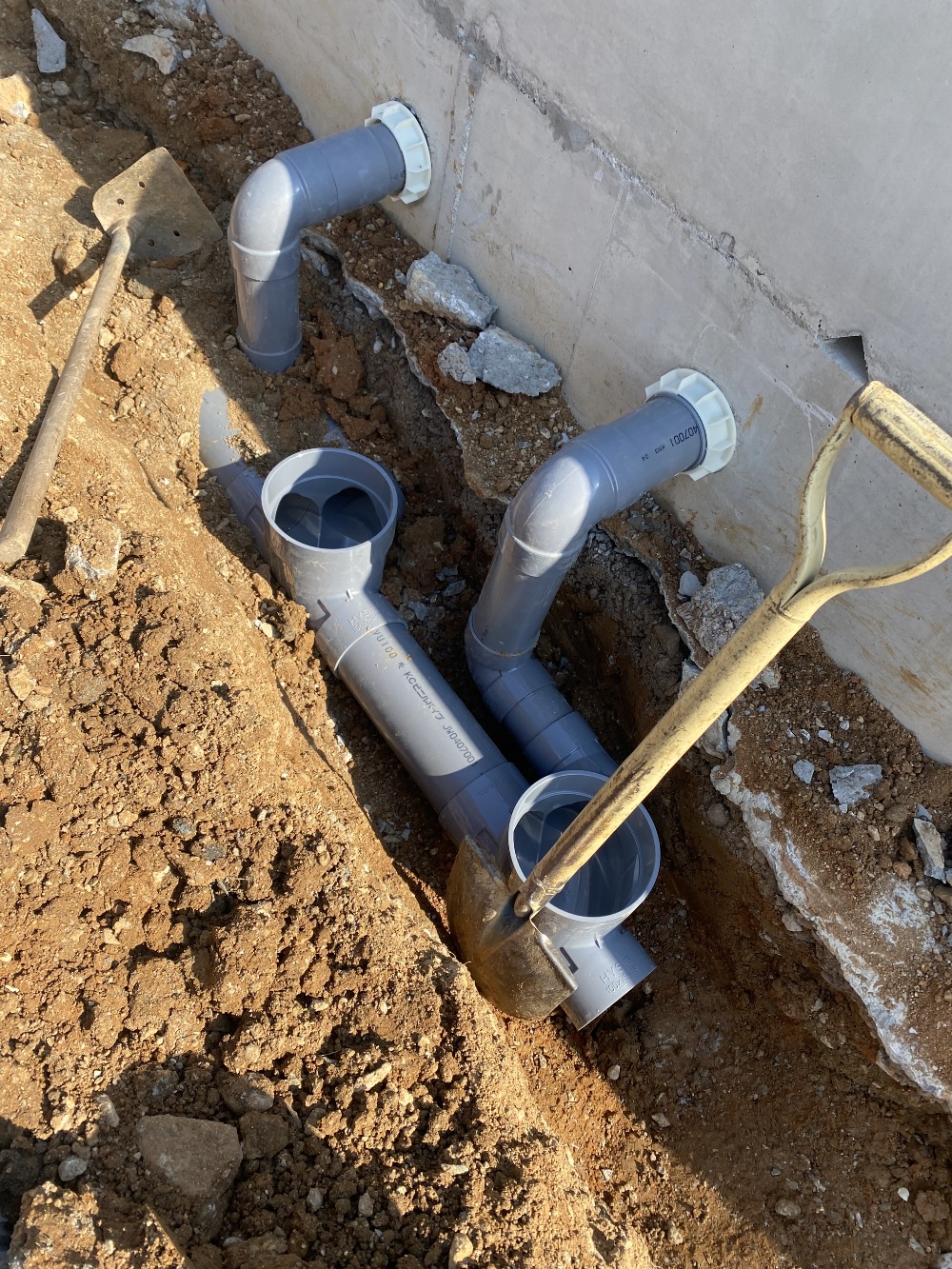

先行外部配管
雨水と汚水の配管を先行して工事しました。
- 14. 2021年06月25日
-
水道配管工事

屋外給排水工事も完了しました。建物内の給水・給湯の配管工事中です。弊社の標準仕様はヘッダーを給湯器やパイプシャフト周辺に設け、あらかじめヘッダーから各給湯器までタコ足状に敷設した『さや管ヘッダー工法』を採用しています。
- 15. 2021年07月04日
-

土台・基礎パッキン
基礎パッキンは基礎の上にある黒い部材です。ここから床下の換気がされます。基礎パッキンの上に土台があります。
- 16. 2021年07月07日
-

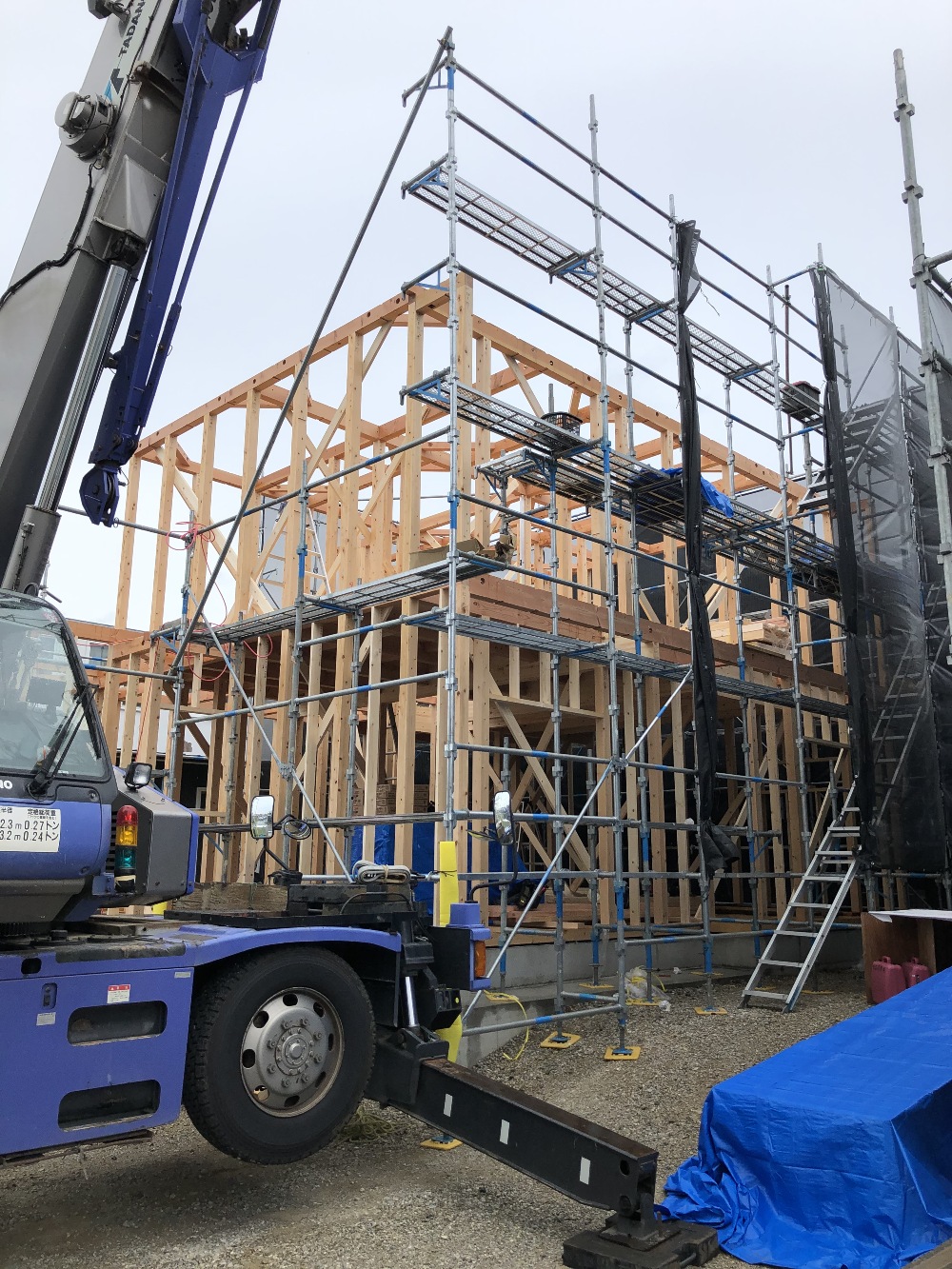

建方工事1
七夕の本日、建方工事中です。お昼の様子です。
小雨が降ったり止んだりの中、大工さん達がせっせと作業しております。
- 17. 2021年07月07日
-

建方工事2
15時ごろ無事に上棟いたしました。I様、誠におめでとうございます!
- 18. 2021年07月07日
-
屋根

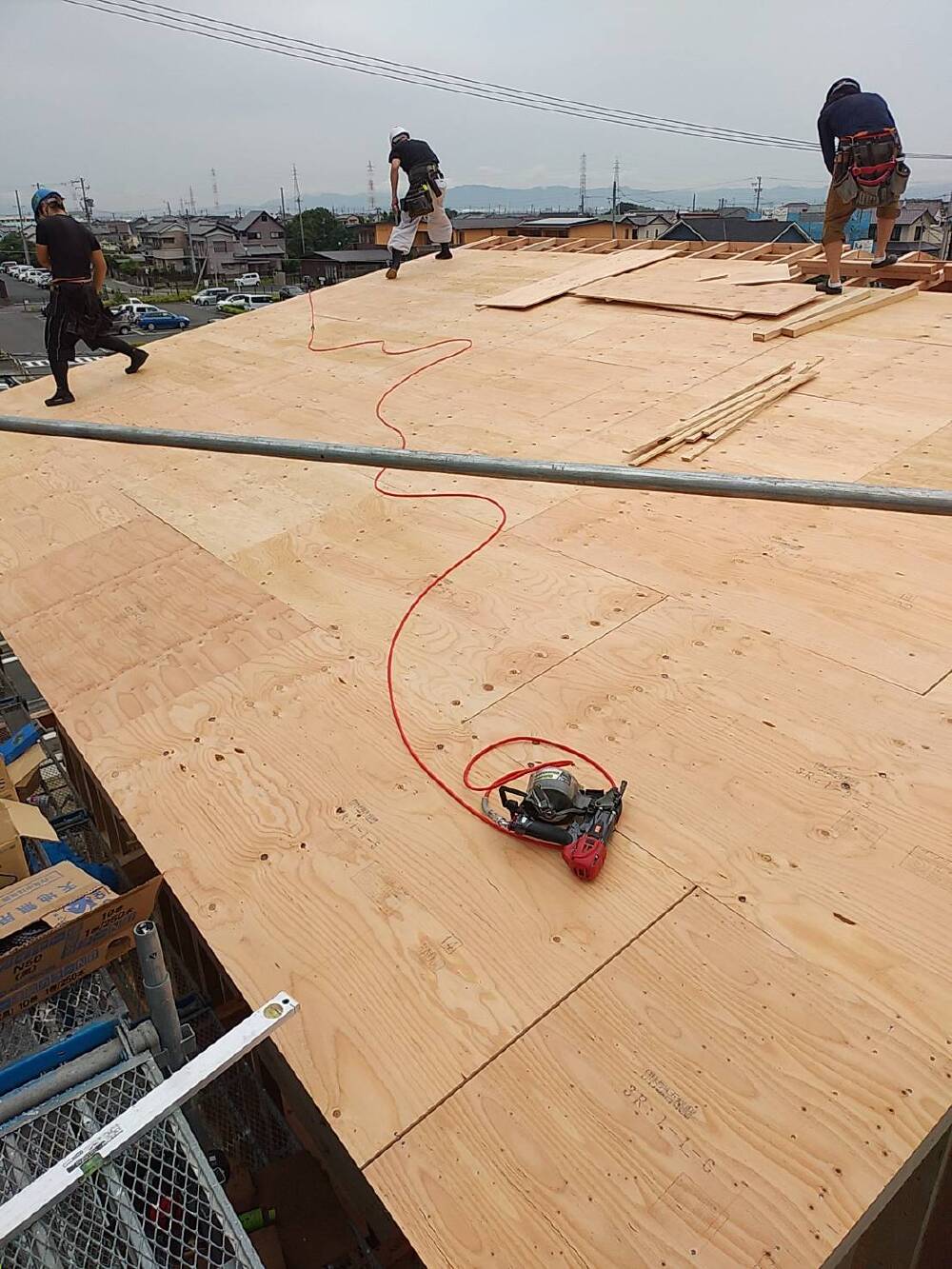

屋根の野地板を張っています。
- 19. 2021年07月11日
-
ルーフィング施工

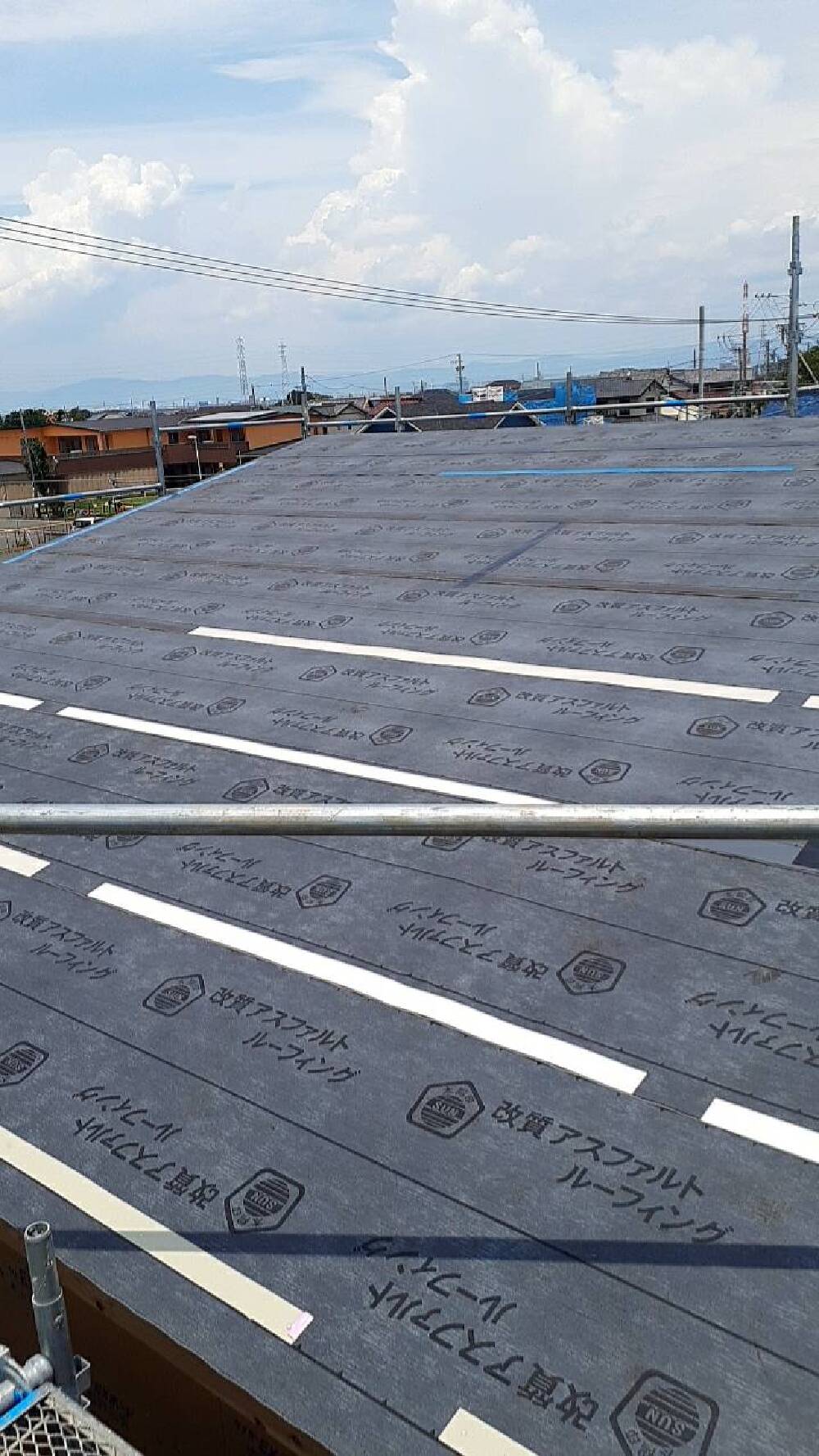

瓦やスレート、ガルバリウム鋼板など屋根材の下に敷くシート状の防水建材のことをルーフィングといいます
- 20. 2021年07月13日
-

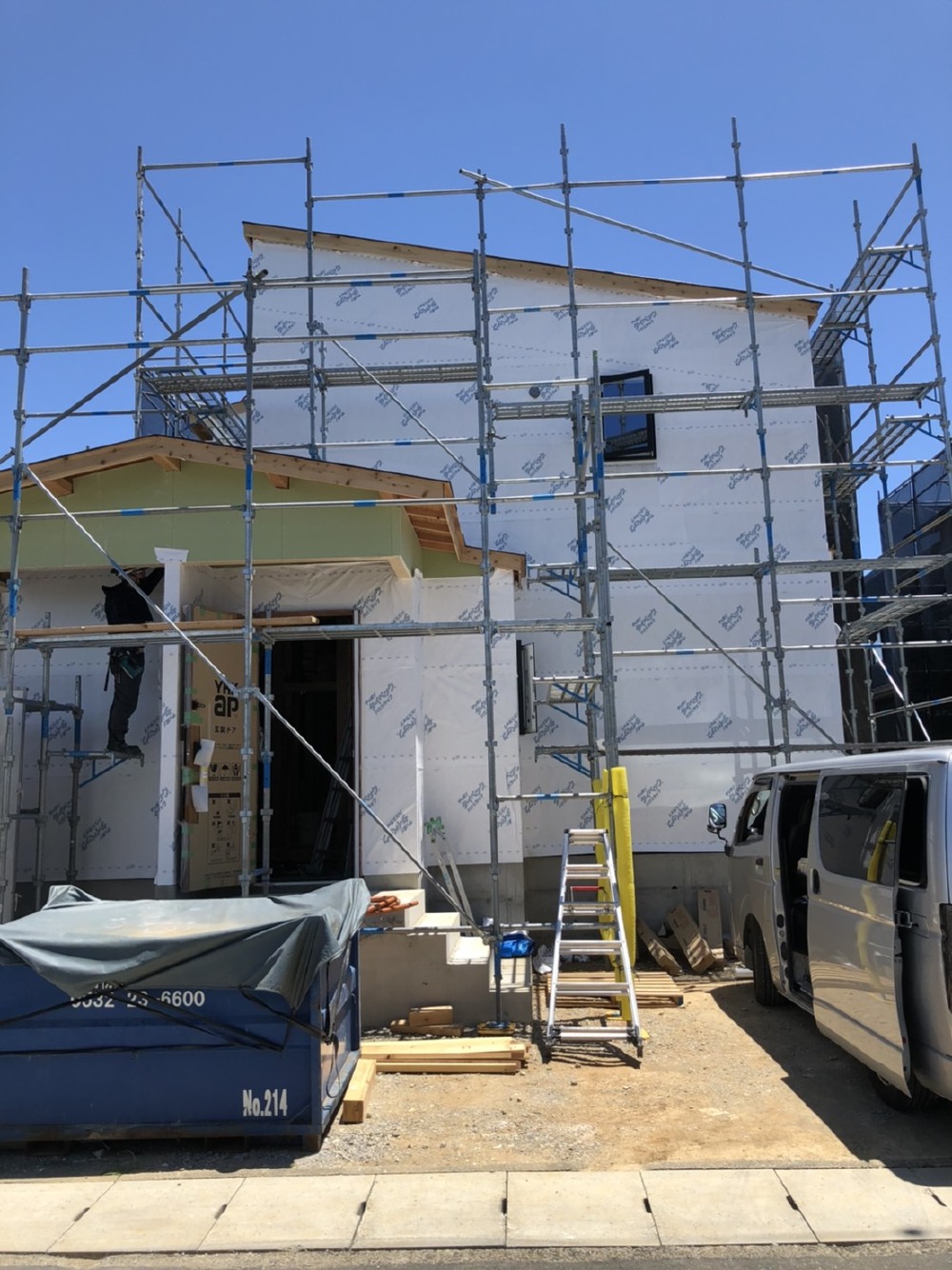

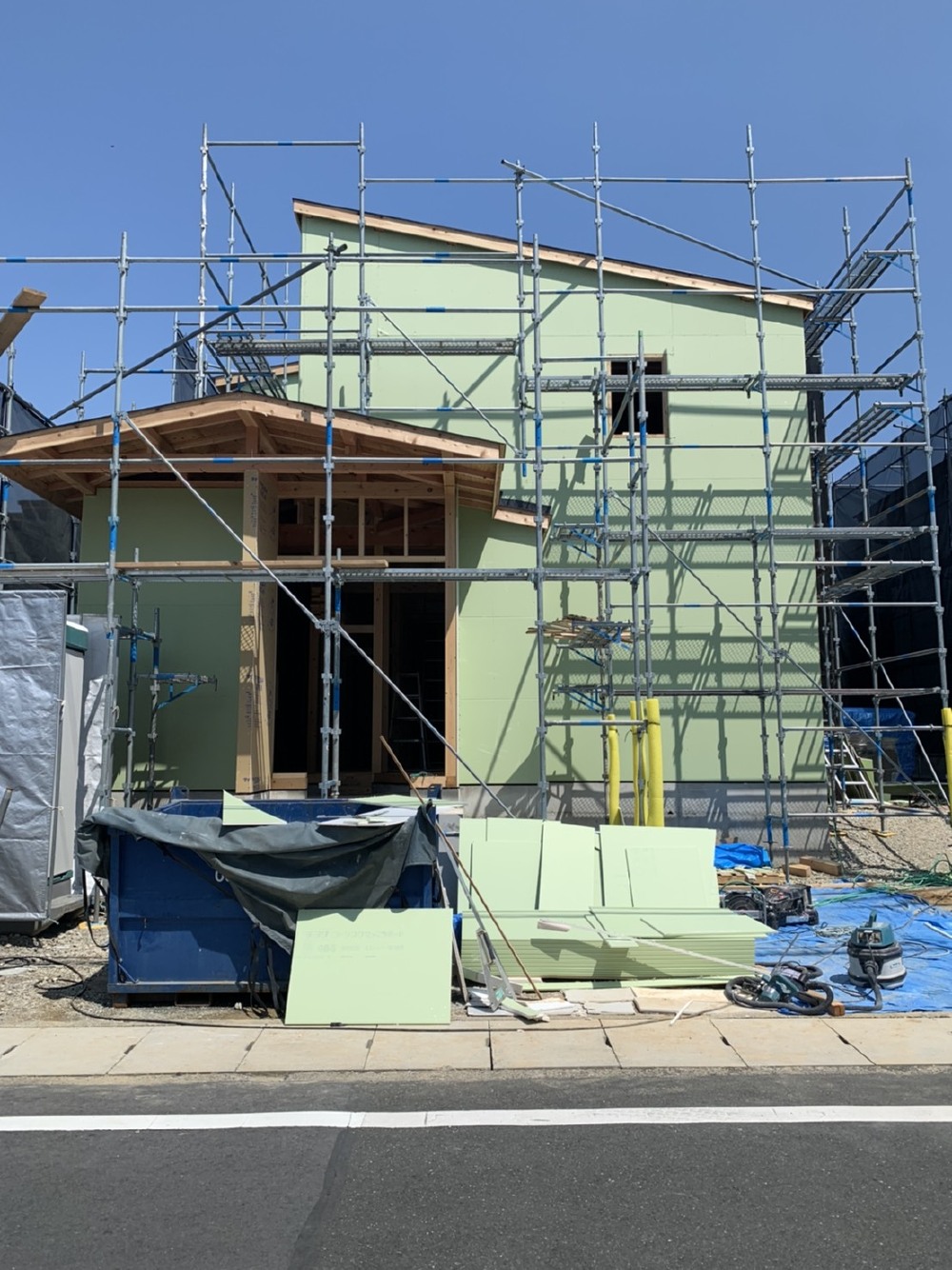

外壁下地
外壁下地材の施工をしています。建方工事からあっという間におうちの形になってきました。
- 21. 2021年07月14日
-

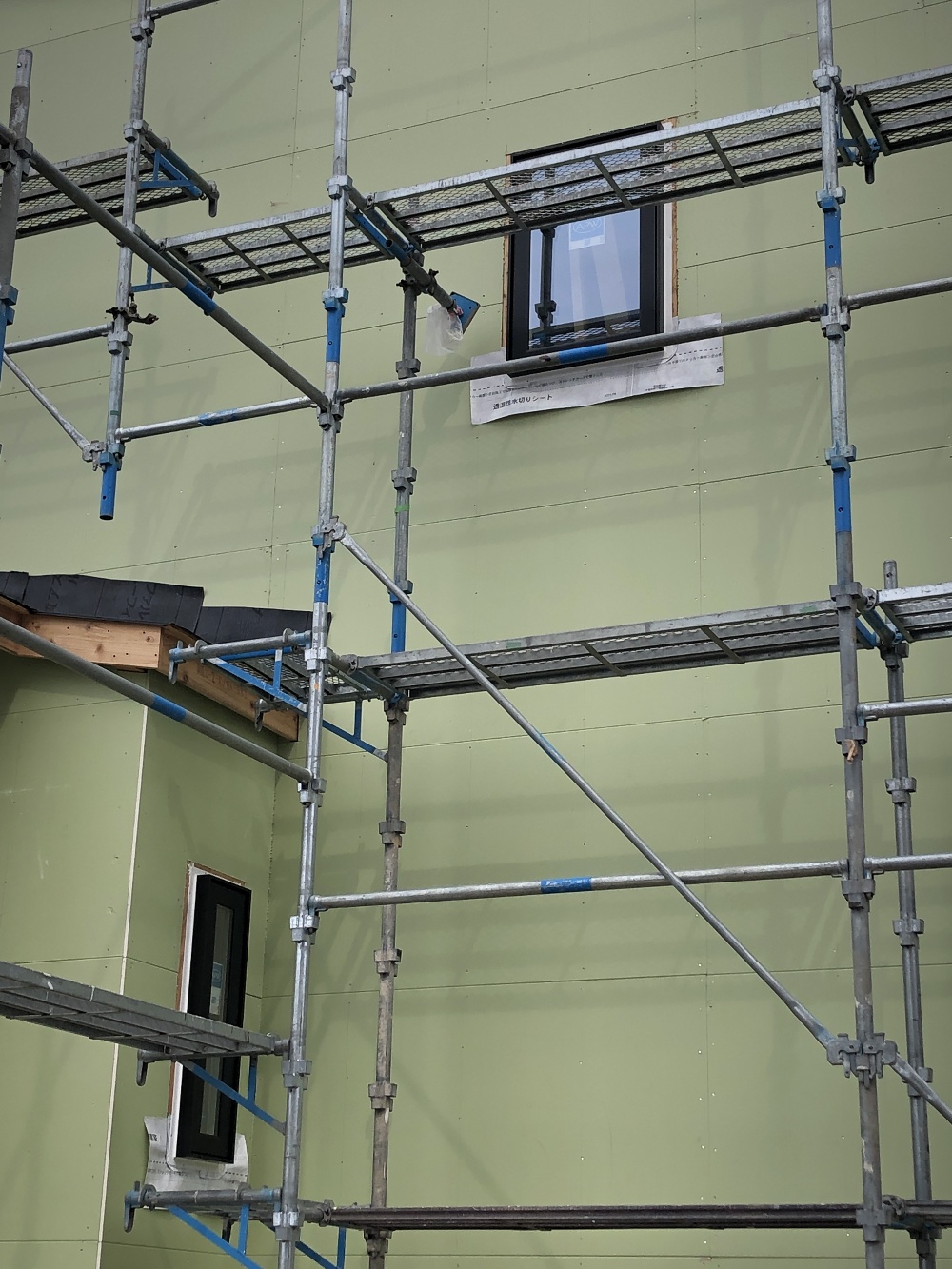

サッシ
サッシの取り付けをしています。明日には玄関ドアも付きますよ♪
- 22. 2021年07月16日
-

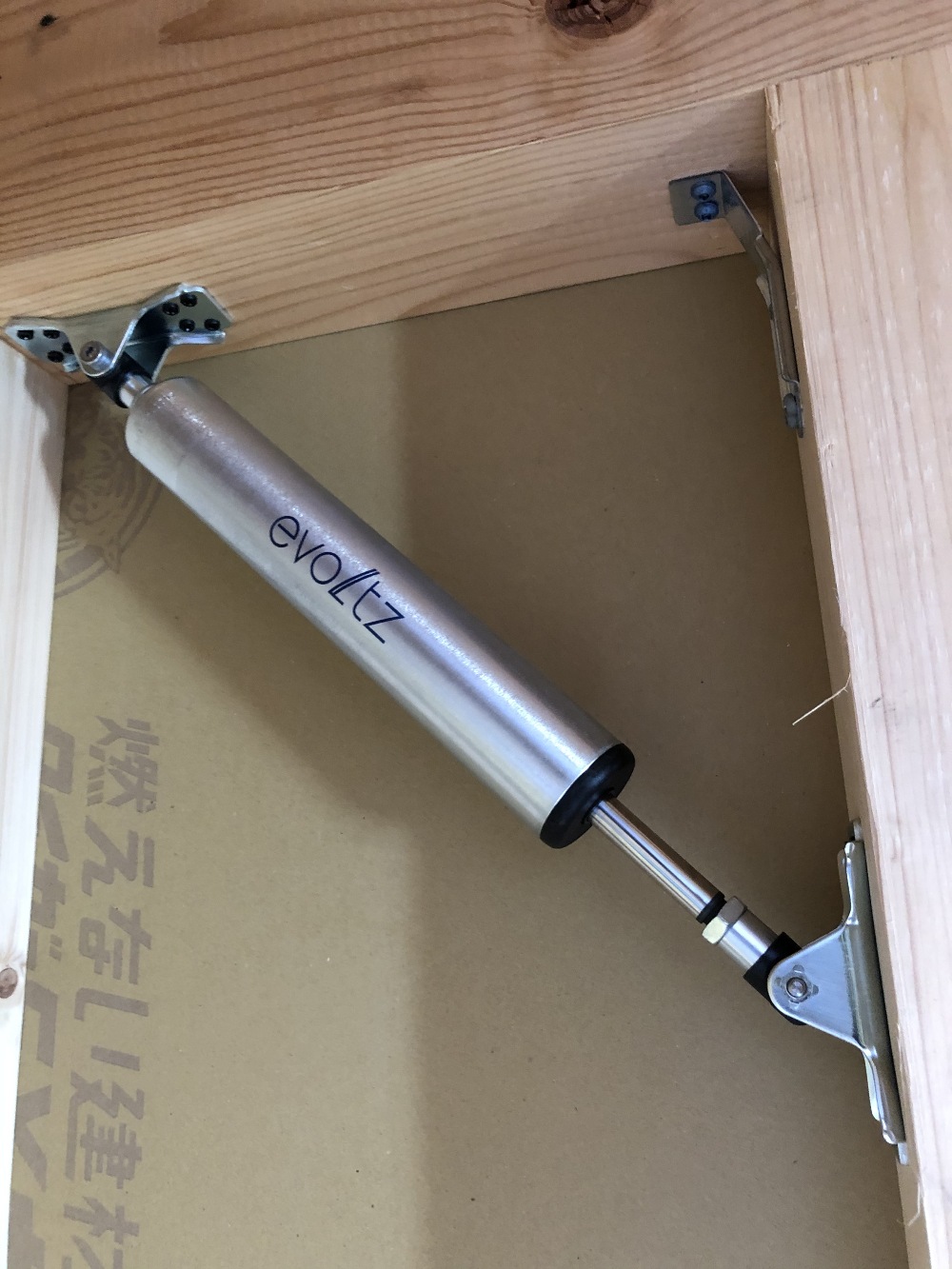

制振装置【evoltz】取付工事
太陽住宅では構造計算(許容応力度計算)にて耐震等級3を取得しています。
I様邸には、耐震だけでは補えない性能をカバーする制振装置【evoltz(エヴォルツ)】を12箇所設置しています。
耐震性のある家に「制振性」を高めることで、大切な家をより強く、しなやかに、永く保ち続けることができます。
- 23. 2021年07月17日
-

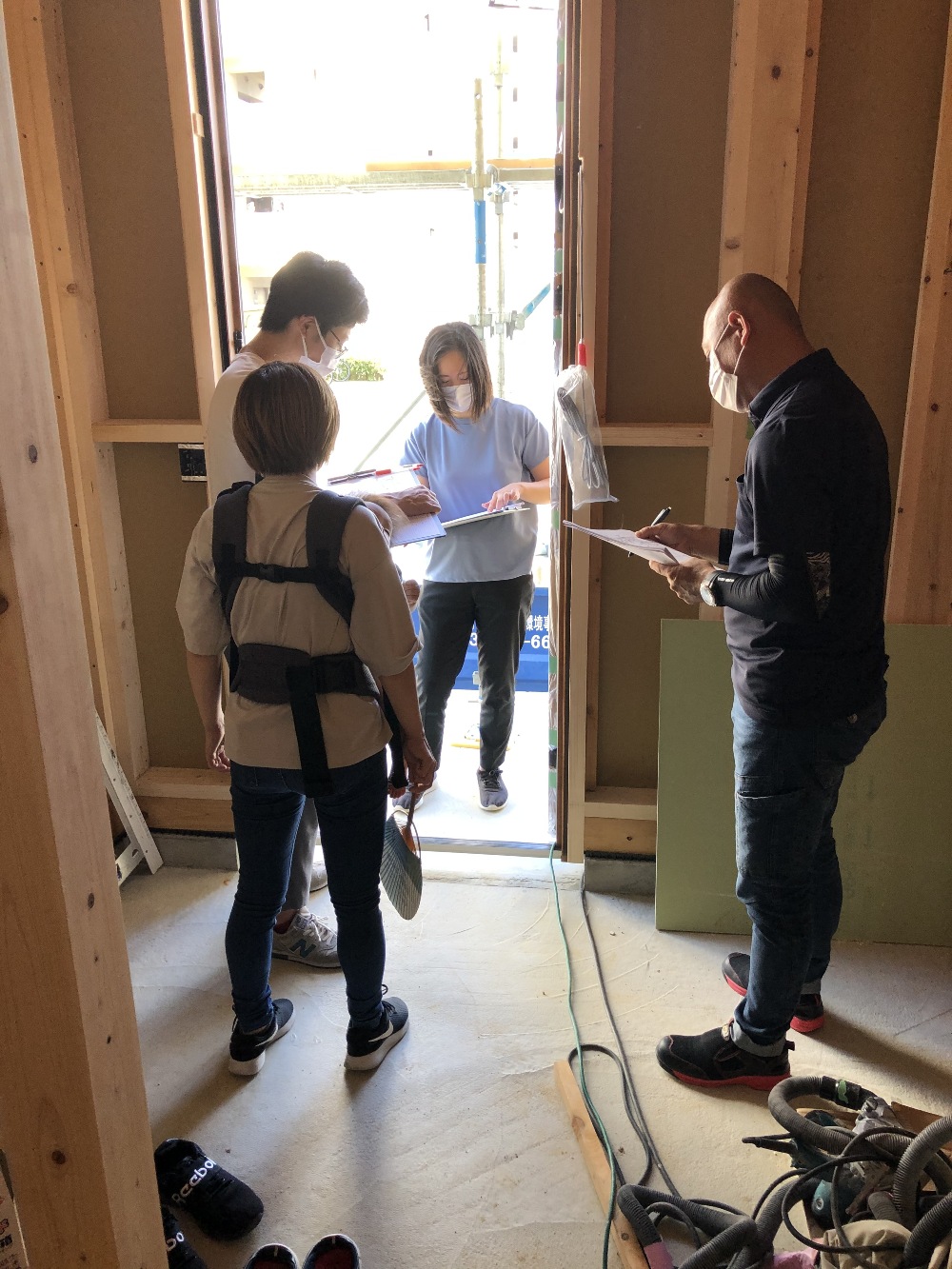

コンセント打合せ
I様暑い中、コンセントの打合せありがとうございました。
コンセントと照明の位置の確認を現場でさせていただきました。お疲れ様でした。
- 24. 2021年07月19日
-
透湿防水シート
外壁にタイベックという透湿防水シートが貼られました。「透湿」で湿気を通し木材を常に乾燥状態に保ち「防水」で水の侵入を防ぎます。軽くて耐久性にも優れてます。外壁仕上げをしてしまうと見えない部分になりますがしっかり施工をしています。
- 25. 2021年07月22日
-

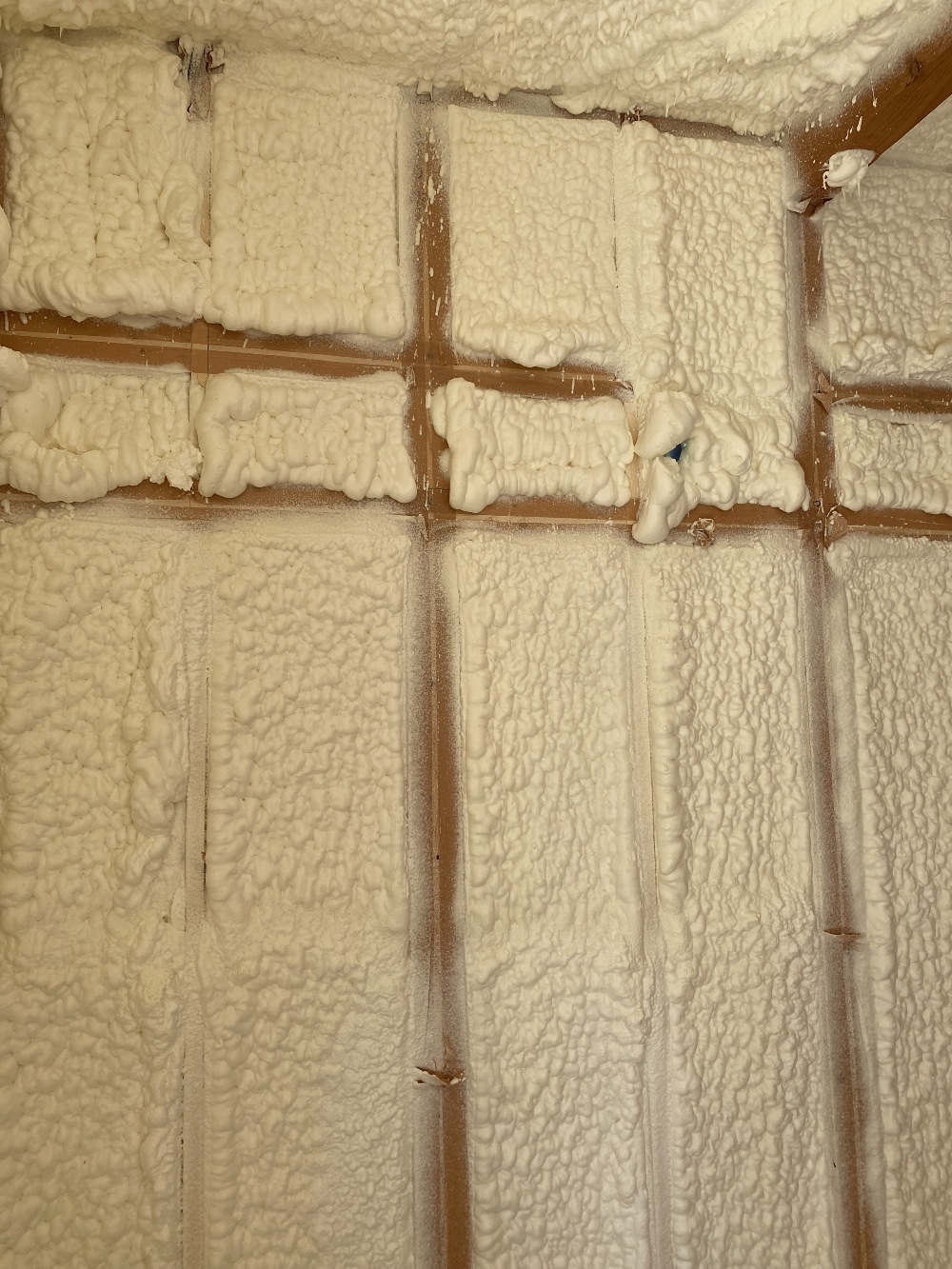

吹付断熱工事中
屋根と壁に断熱材が吹き付けられました。厚めに吹き付け、余分なところは削っていきます。壁90ミリ屋根が200ミリの厚さです。
- 26. 2021年07月24日
-

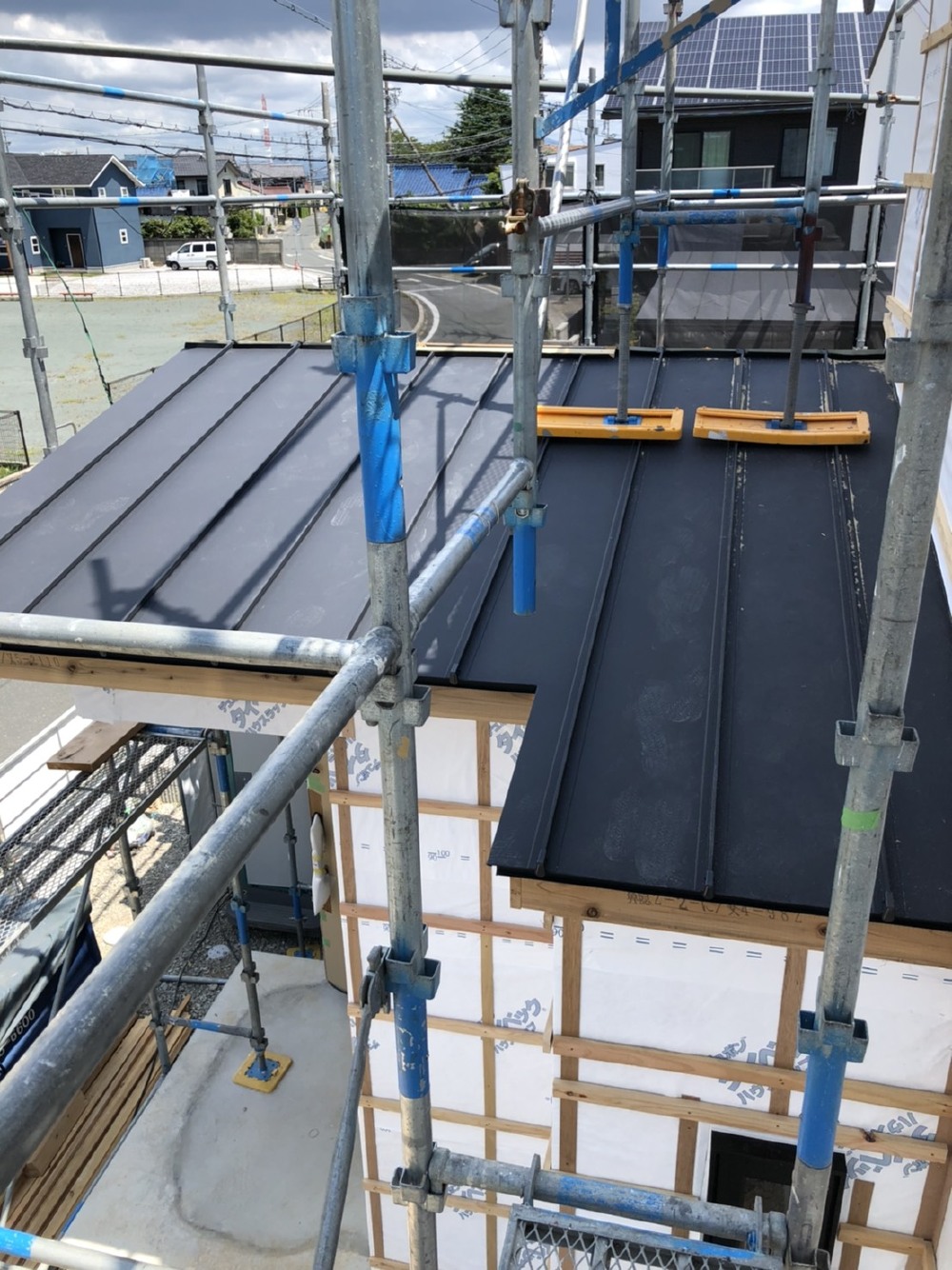

屋根
ガルバリウム鋼板の屋根が取り付けられました♪
- 27. 2021年07月26日
-
べーパーバリア
断熱工事が終わり、断熱材を守るシートの施工が終わりました。
この緑のシートには壁体内での結露を防ぐ役割があります。
この上から防火機能のある石膏ボードを施工していきます。
- 28. 2021年07月27日
-

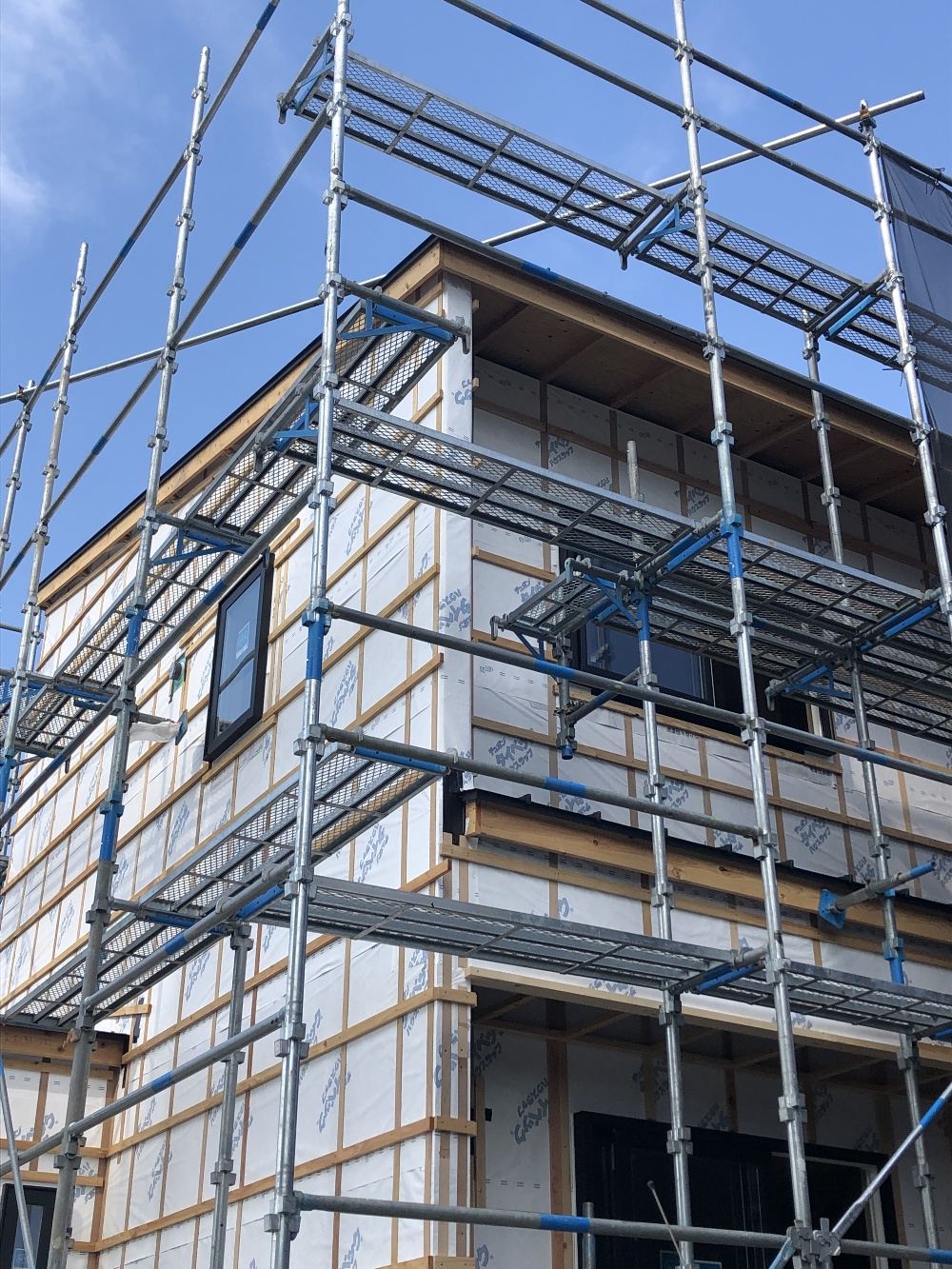

外胴縁
外胴縁が施工されました。胴縁の施工により構造材と外壁材の間に通気層が確保されます。
- 29. 2021年07月30日
-

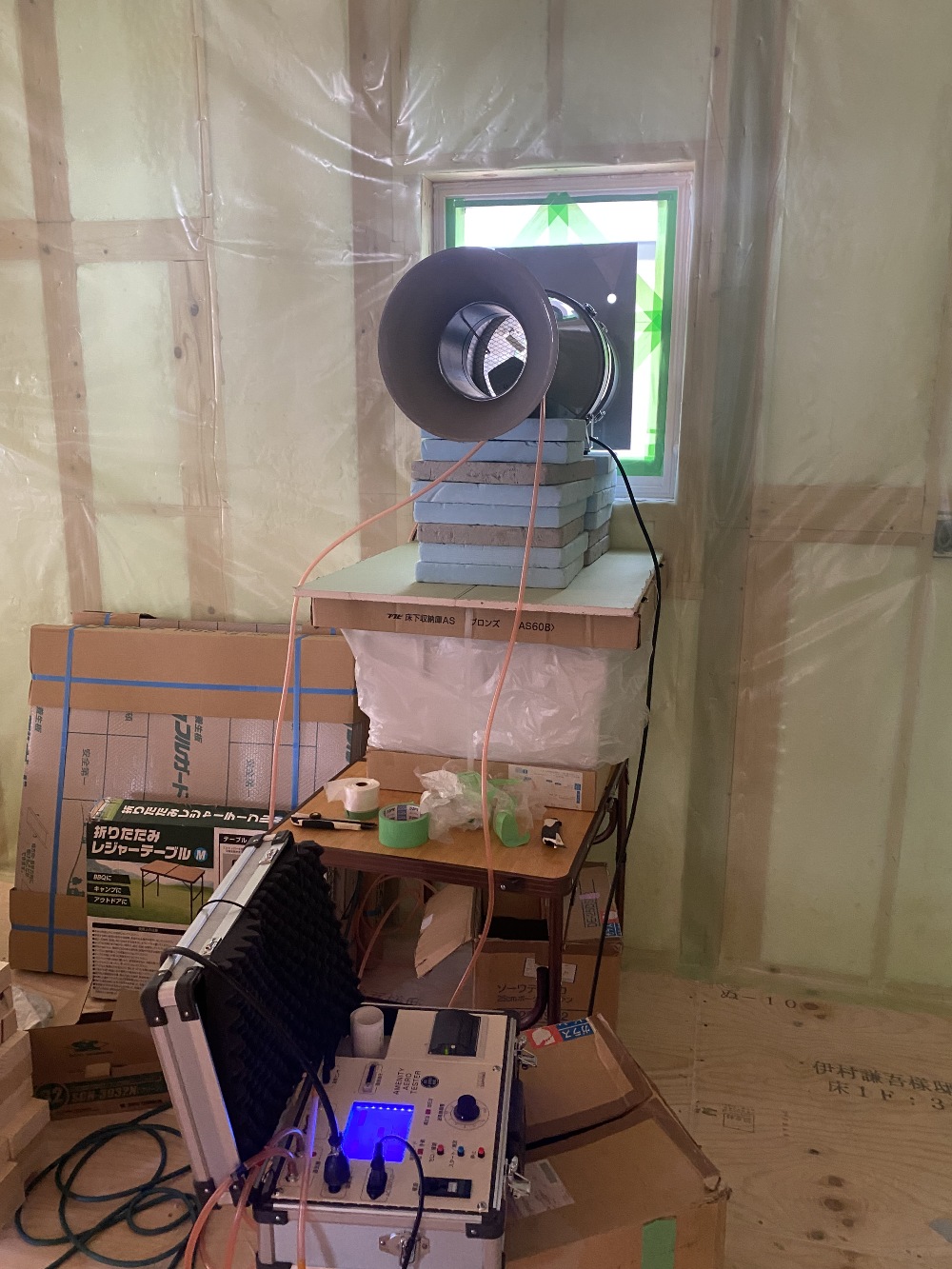

気密測定
機械で室内を負圧状態にさせて測定します。結果は0.2でした!数字が小さければ小さいほど高気密です。夏は涼しく冬は暖かく過ごせます。
- 30. 2021年08月07日
-

フローリング
フローリングの施工が始まりました。施工後は傷がつかないようすぐに養生をします。
- 31. 2021年08月21日
-
クロス打合せ
クロスの打ち合わせをしました。選んだクロスがこれから貼られていくのが楽しみです♪
- 32. 2021年08月23日
-
ユニットバス
TOTOのユニットバスが設置されました。
- 33. 2021年09月02日
-

階段設置
階段が設置されました。この後手すりが設置されます。
- 34. 2021年09月08日
-

階段下収納
階段下の収納が施工されました。
- 35. 2021年09月13日
-
キッチン・カップボード
タカラスタンダードのキッチン・カップボードが設置されました。
残念ながら傷がつかないよう養生されているのでお披露目は後日となります。
- 36. 2021年09月30日
-
モールテックス 1回目
本日モールテックスの下地塗りを行っております!
2人がかりで、シャリシャリ塗っています。
簡単そうに見えますがさすがの職人技です!- 37. 2021年09月30日
-
外壁工事
サイディング張りが終わり、ガルバリウム鋼板の施工が始まりました。色はネイビーでとてもお洒落です♪
あと少しで足場が撤去されるので外観のお披露目も待ち遠しいです。
- 38. 2021年10月01日
-
モールテックス 2・3回目
先日塗った下地の上に塗料を塗っていきます。
2回目の後、タイミングを見て同日中に3回目を塗っていきます。
- 39. 2021年10月04日
-
モールテックス 研磨
本日は、先日塗った塗料の上を研磨していきます。
機械を使ったり、細かい部分は手作業で研磨していきます。
- 40. 2021年10月05日
-
モールテックス ワックス
本日モールテックスワックス最終日のワックスがけです。
モールテックスはよりいい状態を長く保つためにお客様自身でも定期的にメンテナンスをしていただく必要があります。
引渡時にご説明させていただきますね。
- 41. 2021年10月08日
-
パテ処理

石膏ボードのつなぎ目やくぎが打ってある箇所をパテ処理しています。このように壁や天井をたいらにしてからクロスを貼っていきます。
- 42. 2021年10月10日
-
外壁(ガルバリウム鋼板)工事
ネイビーのガルバリウム鋼板が張られています。
もうすぐ足場が取れて建物の全景がご覧いただけます!
楽しみですね♪
- 43. 2021年10月15日
-
クロス工事中
クロス工事が施工中です。
家が明るくなってきました。
- 44. 2021年10月15日
-
足場が取れました!!
足場が取れました!
ネイビーブルーのガルバリウム鋼板が素敵ですね♪
- 45. 2021年10月22日
-
ポーチ階段 タイル施工
ポーチや階段部分を施工中です。タイルを貼って仕上げていきます。
- 46. 2021年10月30日
-
2Fトイレ設置
2Fのトイレも設置されました!
ボタニカルなアクセントクロスが素敵ですね!
- 47. 2021年10月30日
-
基礎化粧
基礎の化粧の施工が完了しました!
ココで言う『化粧』は人が行うお化粧と同じで、基礎の表面の継ぎ目などを上から平らに塗って、きれいに仕上げる施工となります。
- 48. 2021年10月30日
-
階段手すり
階段に手すりが付きました!
アイアンの手すりが素敵ですね♪
- 49. 2021年11月07日
-
造作洗面出来上がり
造作洗面が出来上がりました!
こちらは病院用シンクを使用しています。
大きくて深さが20㎝以上あるので、漬けおき洗いにも便利です。
- 50. 2021年11月13日
-

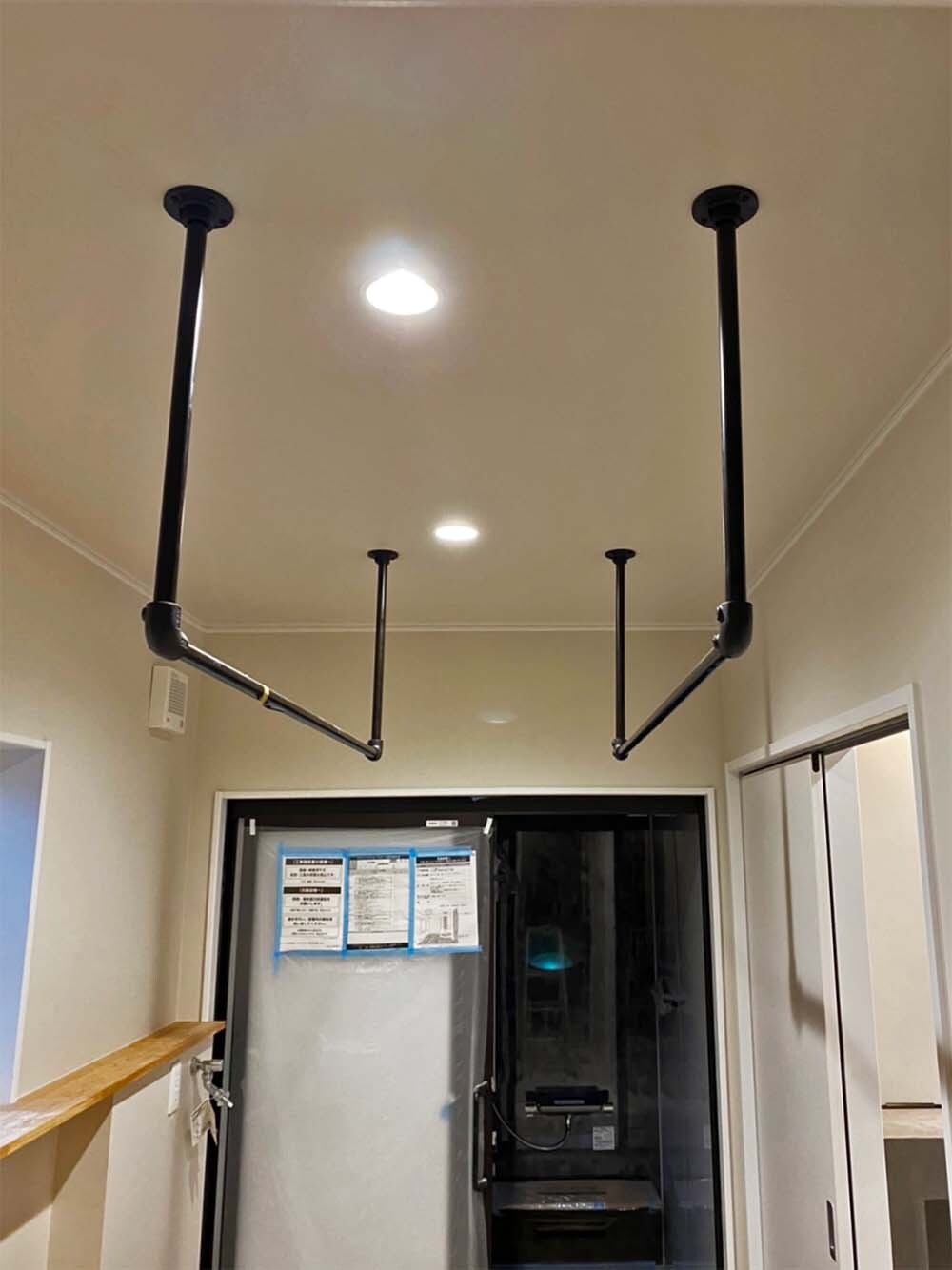

ランドリーパイプが付きました
洗面脱衣所にランドリーパイプが付きました。
これなら大容量の洗濯物も干すことが出来ますね(^^♪
雨の日や冬など洗濯物が外で乾きにくい時、陰干ししたい時などに便利です!
- 51. 2021年11月19日
-
社内検査
本日社内検査を行いました。
複数人で隅々まで確認をいたしました。
- 52. 2021年11月20日
-
施主検査
本日お施主様による検査が行われました。
隅々まで確認をしていただきました。
お引き渡しまでもう少しですね!
- 53. 2021年12月10日
-
お引渡し
本日はお引渡し、誠におめでとうございます!
お家造り大変お疲れ様でした。とっても素敵なお家になりましたね♪
ご新居での暮らしが、お幸せで溢れる事を心より願っております。
ここからが本当のお付き合いになりますので今後ともどうぞよろしくお願いします。
