狭小地、変形地でも住み心地大満足♪傾斜天井の2階リビングで広さ、明るさ、プライバシーを確保★
豊橋市 注文住宅
タイプ別にみる|すべて
物件データ
床面積 | 25.05坪 |
---|---|
ご家族構成 | 2人(大人2人) |
建築中レポート
- 1. 2017年11月28日
-
完成予定パース
- 2. 2017年11月29日
-

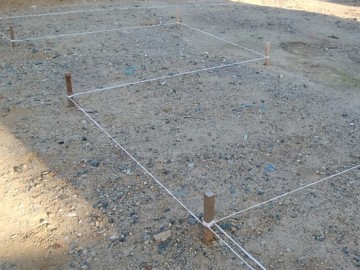

建物位置確認
Y様にイメージをしていただきやすいようにビニール紐で建物の輪郭を地面に張って、配置を示しています。
承認を頂き確認申請、工事の段取りを進めてまいります。
- 3. 2017年12月14日
-

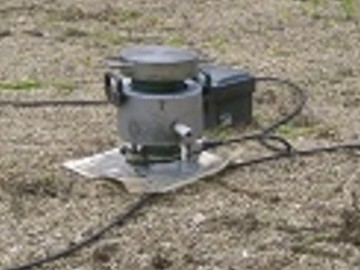

地盤調査 表面波探査法
地盤調査は、その地盤がどれだけの重みを支える力があるのかを調べるために行います。
調査結果を元に、改良工事の可否、最適な基礎仕様を判断します。
- 4. 2017年12月23日
-
境界ブロック工事
境界を明確にするためにコンクリートブロックを積む工事をおこないます。
本日は掘削までです。

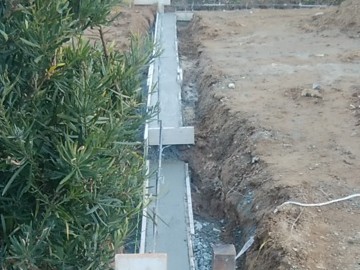

- 5. 2017年12月24日
-
境界ブロック工事
境界ブロックのベースコンクリート打設しました。
- 6. 2017年12月24日
-
見本決め お打合せ
入船のショールームにて見本決めの打合せを行いました。
楽しいお打合せとなりました♪
- 7. 2017年12月28日
-

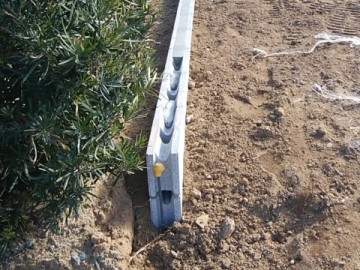

境界ブロック工事
境界ブロック工事完了です。
年明けから基礎工事に入っていきます。
- 8. 2018年01月10日
-

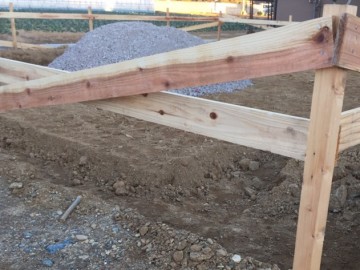

水盛遣方
いよいよ工事が始まります!
建築物の位置、通り、高さ、水平を決めていくある意味一番重要な工事です。
- 9. 2018年01月11日
-

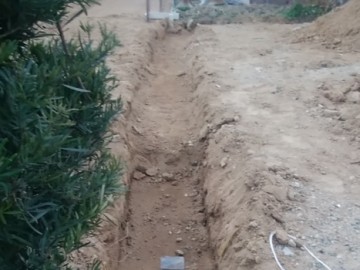

根切り工事
根切りとはコンクリート基礎を施設するために土を掘ることです。
重機で図面通りの深さを掘っていきます。
- 10. 2018年01月17日
-

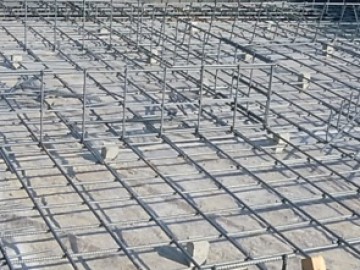

基礎配筋工事中
基礎配筋状況です。
図面を基に配筋作業を進め、耐圧盤の打設前に配筋検査を行います。
鉄筋のピッチや被り厚さを確認しながら進めてまいります。
- 11. 2018年01月24日
-

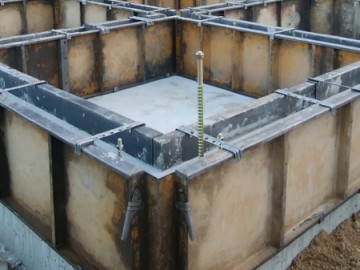

基礎立上りコンクリート打ち
立上りコンクリート打設も完了です。
基礎の上端は基礎パッキン、土台と乗ってくるのでセルフレベリング材という流動性のあるセメントを流して基礎天端部分を水平に仕上げていきます。
- 12. 2018年01月29日
-

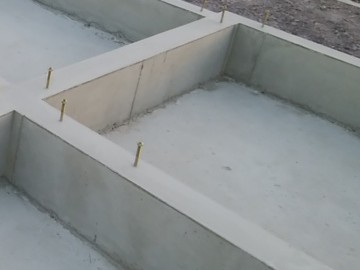

基礎工事完了
型枠が外され基礎工事が完了しました。
クラックや空洞の有無などをチェックしました。
建物のスケール感も分かりやすくなってきました。
- 13. 2018年01月30日
-

水道配管工事
従来の先分岐配管方式の工法とは異なり、ヘッダーを給湯器やパイプシャフト周辺に設け、あらかじめヘッダーから各給湯器までタコ足状に敷設した『さや管ヘッダー工法』を採用しています。
- 14. 2018年02月02日
-

土台据付、断熱材敷込み、合板張り
建て方開始です。
土台下の基礎パッキンは全周で床下の換気をし付随的に『シロアリ』の被害も防止していきます。
- 15. 2018年02月07日
-

建て方工事中①
建て方工事に入りました!
Y様邸は、敷地の状況から職人さんの手起こしで工事が進められています。
足元でパネルを組み立てる→壁を起こす→しっかり固定する が繰り返されています。
- 16. 2018年02月08日
-
建て方工事中②

1階の壁、2階床が終わり2階の壁を起こしています。
画像は1階の様子です。
- 17. 2018年02月15日
-

屋根葺き工事中
S様邸の屋根材はガルバリウム鋼板で立平葺きです。
この屋根の上に太陽光パネルが設置されます。
- 18. 2018年02月16日
-

屋根断熱通気層設置
通気スペーサーを垂木間にはめ込んでいきます。
確実に通気層(≒30mm)を確保していきます。
- 19. 2018年02月16日
-

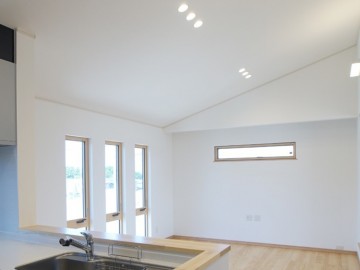

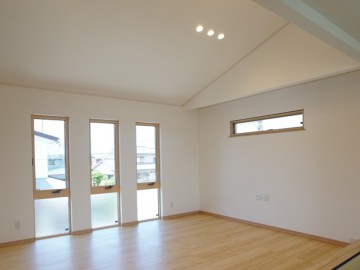

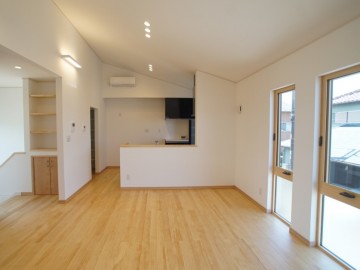

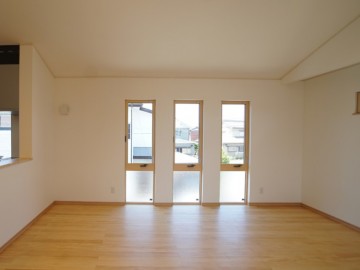

2階リビング
Y様邸は敷地の状況から2階にリビングをもってきました。
大正解です。
- 20. 2018年02月20日
-
樹脂サッシ取り付け
樹脂サッシの取り付けに入りました。
2枚のガラスからなる複層ガラスです。ガラスの間に空気層があり、ガラスの内側には金属コーティングが施されています。これらにより熱の伝わりを軽減します。
- 21. 2018年02月24日
-

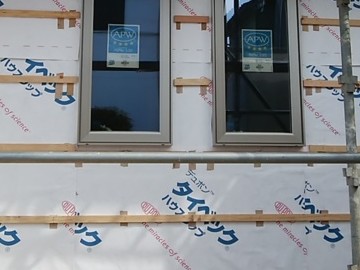

透湿防水シート張り完了
透湿防水シートを張り終えました。
名前の通り、湿気(水蒸気や空気)は浸透(通過)するけど、水は防ぐという優れものです。
これで雨の日も水の浸入を防ぎ、同時に木材の放出する湿気は外に排出できますので、構造材が乾いた状態をキープできます。
- 22. 2018年02月26日
-

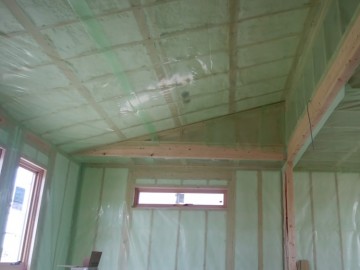

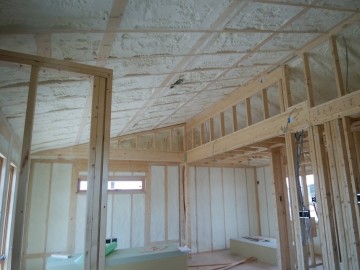

現場吹付け断熱工事
断熱工事が完了しました。
断熱材はウレタンの現場吹付断熱です。壁と天井に隙間なく施工することができます。
- 23. 2018年02月27日
-

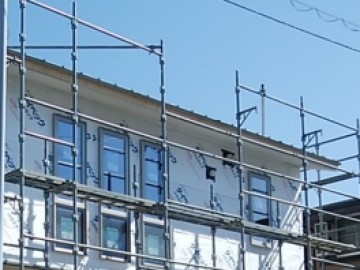

外壁サイディング貼
玄関部分にアクセントとして木目調のサイディングを張っています。
軒天も貼られました。
- 24. 2018年02月28日
-
外部胴縁施工
本日は大工さんが胴縁といわれる下地材を付けています。
- 25. 2018年03月01日
-
ベーパーバリア施工
断熱が終わるとベーパーバリア=住宅用ポリエチレン製防湿気密フィルムが室内側に施工していきます。
気密性と防湿性を更に高めるためです。ウレタン吹付断熱は他の断熱材に比べ、気密、防湿性が高いため計算上はベーパーバリアが必要ありませんが、太陽住宅では標準仕様としています。
- 26. 2018年03月02日
-

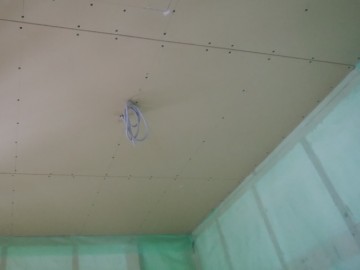

石膏ボード施工
石膏ボードを張っています。
石膏ボードは結晶水(水分)を含んでいて炎や熱に触れると水が蒸発して空気中に放出されて熱を吸収します。
耐火性にとても優れた建材です。
壁紙の下地材でもあります。
- 27. 2018年03月04日
-
クロス決め打合せ
内装材や照明器具のお打合せをしました。
毎回の楽しいお打合せもこれが最終です(涙)
- 28. 2018年03月06日
-
石膏ボード施工
石膏ボードを貼っています。
順調に現場は進んでいます。
- 29. 2018年03月09日
-

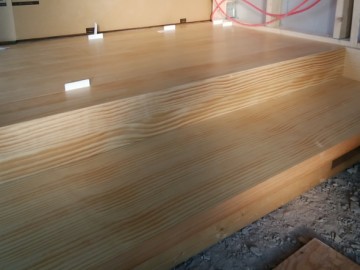

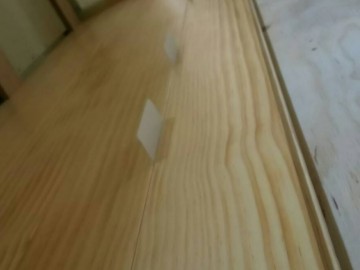

無垢フローリング施工
無垢のフローリングを貼り始めました。
プラスチックの板はパッキンです。
無垢材は乾燥などによる収縮や反りなどがあるためパッキンで少し隙間をつくり遊びを持たせています。
- 30. 2018年03月10日
-

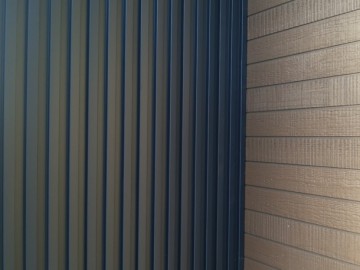

外壁板金工事完了
外壁のガルバリウム鋼板が貼られました。
ブルーのガルバリウムと濃い木目のコントラストが良い感じですね。
- 31. 2018年03月12日
-

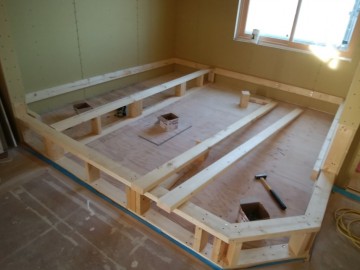

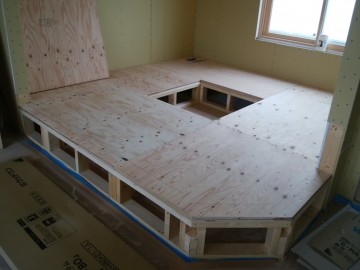

畳コーナー施工中
30センチの小上がりの畳コーナーを施工中です。
リビングと一体でゴロゴロするのに持って来いのスペースです。
- 32. 2018年03月15日
-
畳コーナー施工中
畳コーナーの合板も貼られました。
イメージがし易くなりました。
- 33. 2018年03月16日
-

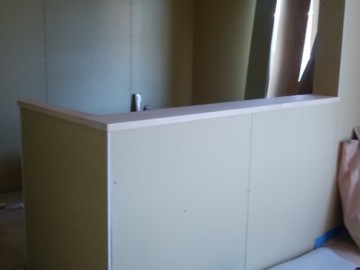

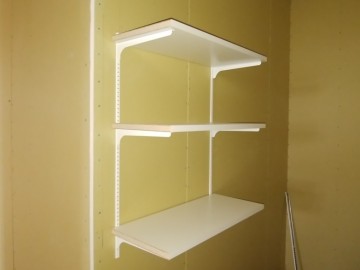

棚取付け
パントリー内の棚が取り付けられました。
- 34. 2018年03月16日
-
棚取付け
パントリー内です。
収納力抜群ですね。

- 35. 2018年03月19日
-
キッチン腰壁
キッチンの腰壁施工中です。
実際に立っていただき寸法を確認して決めています。
- 36. 2018年03月20日
-
キッチン腰壁
キッチンの腰壁完了しました。
- 37. 2018年03月22日
-
2階ホール収納棚
2階のホールの収納が施工されました。
Y様邸収納量が半端ないです。
- 38. 2018年03月23日
-

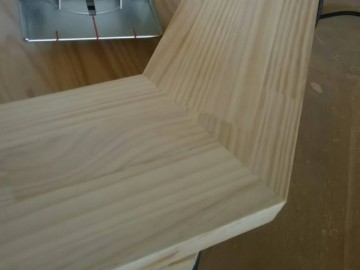

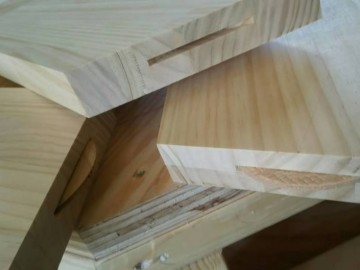

畳コーナー上框①
ビスケット溝を掘り接着剤を塗布したプレートを差し込むことで強力に接合していきます。
- 39. 2018年03月23日
-
畳コーナー上框②
綺麗に丈夫に一体となりました♪
- 40. 2018年03月26日
-

上框、式台取付け
上框と式台を取付けました。
これで上がり易くなりました♪
- 41. 2018年04月02日
-

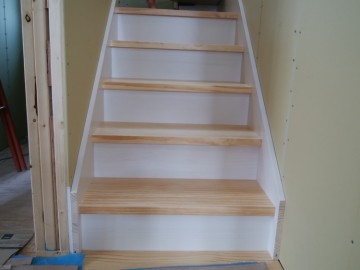

階段施工中
階段を施工し始めました。
踏板は無垢の集成材です。
- 42. 2018年04月04日
-

キッチン据付完了
キッチンとカップボードの据付が完了しました。
まだ養生中ですので外れるまで少々お待ちください。
- 43. 2018年04月06日
-
照明器具取付準備

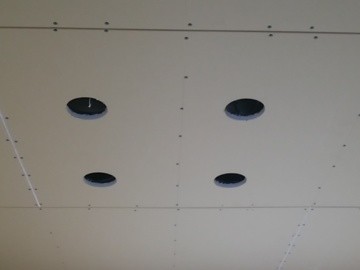

電気工事で天井埋め込み照明器具の穴あけを開始しました。
- 44. 2018年04月09日
-

左官工事
エコキュートの貯湯タンクのベースとなる部分を施工しています。
- 45. 2018年04月12日
-

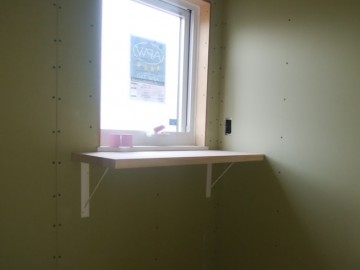

棚取付け

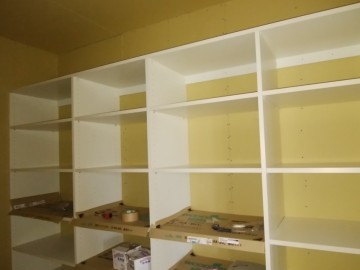

棚類を取付けました。
これで大工工事も終わります。
現場は仕上げ工事へと入っていきます。
- 46. 2018年04月12日
-

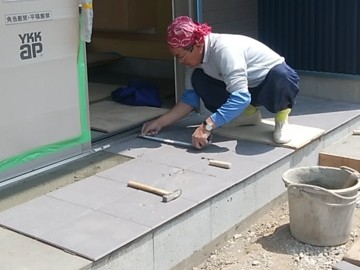

タイル工事
玄関ポーチのタイル張りを開始しました。
- 47. 2018年04月16日
-
パテ処理中
クロスを張る前のパテ処理をしていました。
石膏ボードの継ぎ目や、ネジ頭などの凹凸部分をパテで埋めて平らにします。
- 48. 2018年04月19日
-
クロス貼り完了

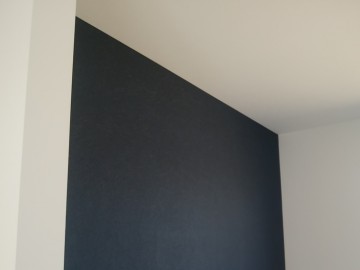

壁・天井のクロスが貼り終わりました。
アクセントとなるクロスも良い雰囲気ですね。
- 49. 2018年04月24日
-

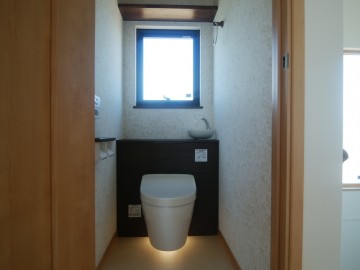

衛生設備取付け完了
衛生器具の取付けが完了しました。
Y様はフロートタイプの便器でお手入れし易いものを選択されています。
- 50. 2018年04月25日
-
ハウスクリーニング
ハウスクリーニングをしています。
養生が外され綺麗な無垢のフローリングもお目見えしました。
- 51. 2018年04月30日
-
お引渡し前打合せ
最終のお打合せをいたしました。
打合せ半分、雑談・思い出話半分って感じです。
次はいよいよお引渡しです。
- 52. 2018年05月02日
-

手摺、網戸設置完了
手摺、網戸が取り付けられました。
工事はこれで終了です。
- 53. 2018年05月08日
-
社内検査

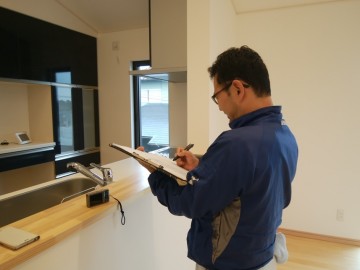

本日、Y様邸の社内検査を行いました。
不備のある箇所はテープで印を付けていきます。
複数の目で隅々まで厳しくチェックしていきます。
少しの手直しと残工事が終わりましたら、いよいよお引渡しです!
- 54. 2018年05月16日
-
お引渡し
本日、お引渡しをいたしました。
あっという間の8ヶ月でしたね。
工事中は度々差し入れをしてくださいまして本当にありがとうございました!
今後ともお付き合いは続きます。

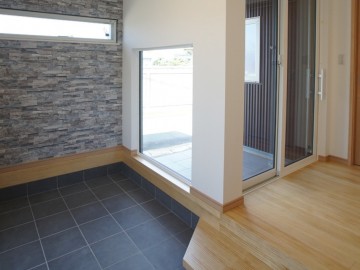

宜しくお願いいたします!!!
- 55. 2018年05月16日
-

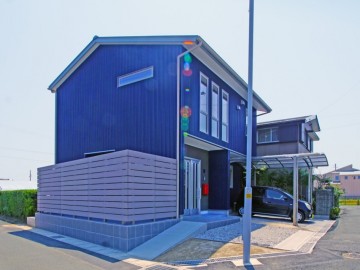

竣工写真
- 56. 2018年05月16日
-
竣工写真
- 57. 2018年05月16日
-
竣工写真
- 58. 2018年05月16日
-
竣工写真
- 59. 2018年05月16日
-
竣工写真
- 60. 2018年05月16日
-
竣工写真
- 61. 2018年05月16日
-
竣工写真
- 62. 2018年05月16日
-
竣工写真
- 63. 2018年05月16日
-
竣工写真
- 64. 2018年05月16日
-
竣工写真
- 65. 2018年06月27日
-
竣工写真
- 66. 2018年06月27日
-
竣工写真
