スタイリッシュモダンインテリアで暮らすオンリーワンハウス

豊川市 注文住宅

タイプ別にみる|すべて

建築中レポート

1. 2015年10月18日
地鎮祭

地鎮祭

本日、A様邸の地鎮祭を執り行いました。
お施主様にとって、お家づくりの最初のイベントです。
A様のご家族はもちろん、当社のスタッフや大工さんで土地の神様を祀り、工事の安全を祈願しました。
この土地にA様ご家族の思いの詰まったお家を心を込めて建築させていただきます。
本日は地鎮祭誠におめでとうございます。

2. 2015年11月05日

基礎工事 足場設置完了

基礎工事 足場設置完了

基礎工事が完了致しました。
今後、基礎工事業者さんから大工さんへバトンタッチし、
建物の骨組みを建てていきます。

3. 2015年11月09日
床下断熱材②

床下断熱材②

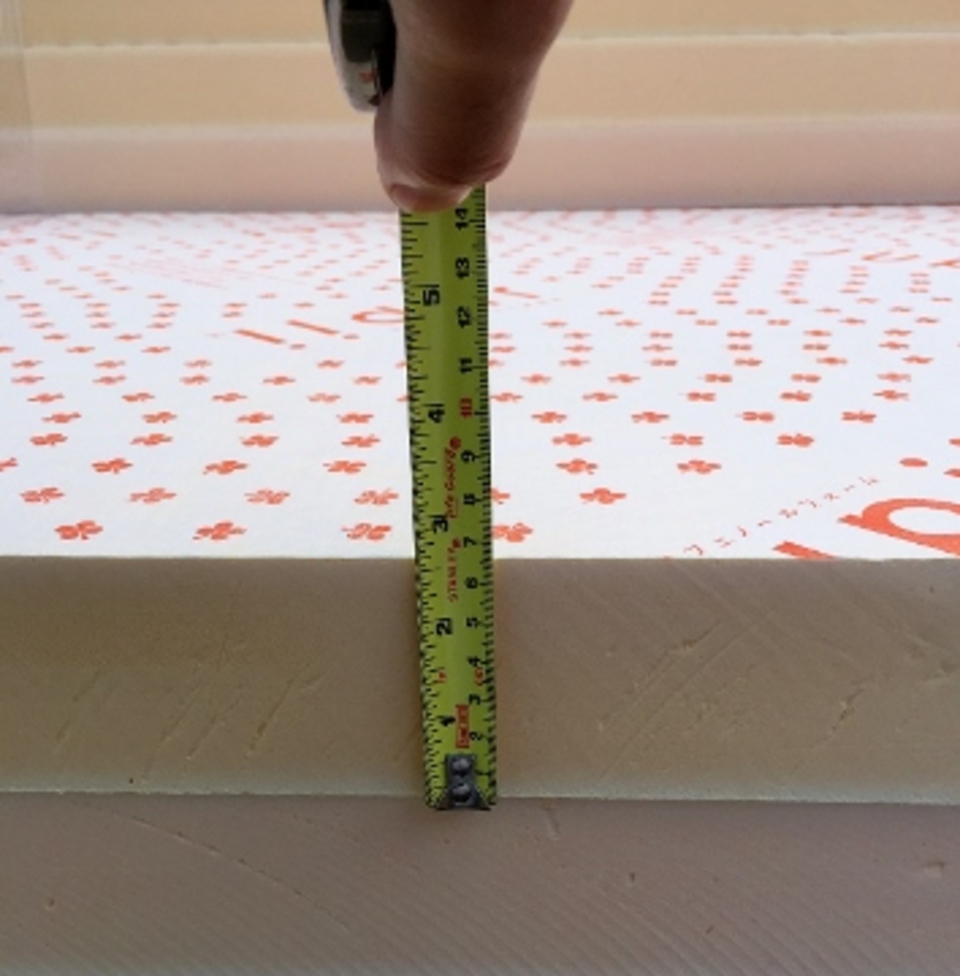

数値が小さいほど、断熱性能が高いことを表す熱伝導率。ジュピーは、世界最高レベルの0.020W/(m・K)で、圧倒的な断熱性能を誇ります。(ジュピー商品HPより引用)

4. 2015年11月10日

構造材搬入

構造材搬入

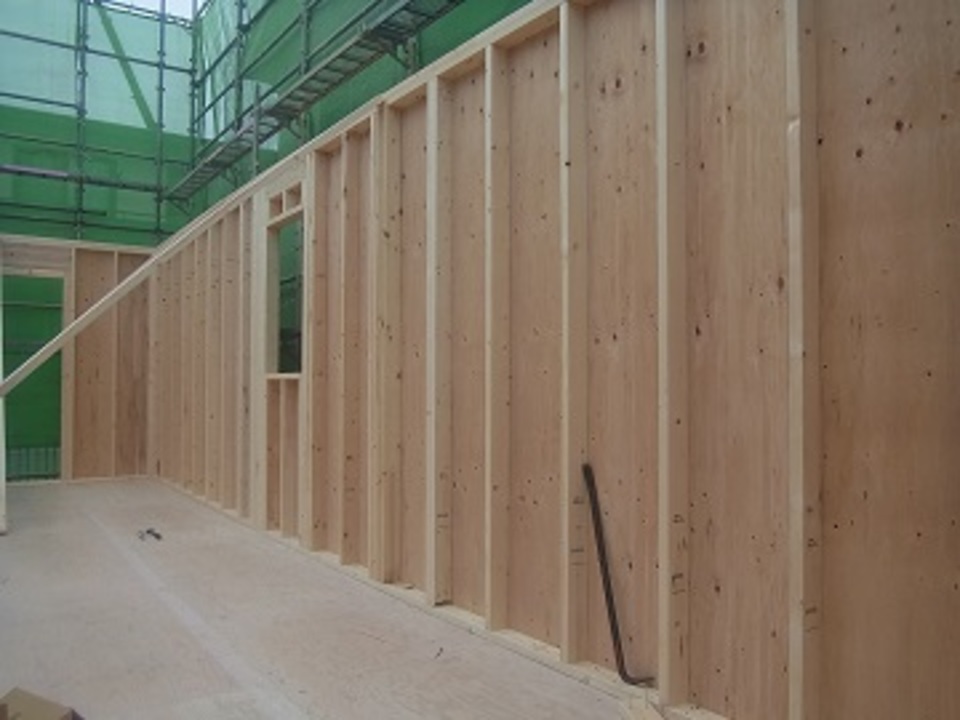

本日は建物の骨組みの材料の搬入がありました。
建物を支える大切な材料ですので、慎重に搬入作業をさせて頂きました。

A様のお家は2×4工法という壁で強度を出す工法で建築していきます。
まずは、土台を敷き、床→1階の壁→2階の床→2階の壁→屋根と順番に段々と出来上がっていきます。

日に日に形ができてくるので、私達も見に行くのが楽しみです。

5. 2015年11月13日
建て方工事進行中

建て方工事進行中

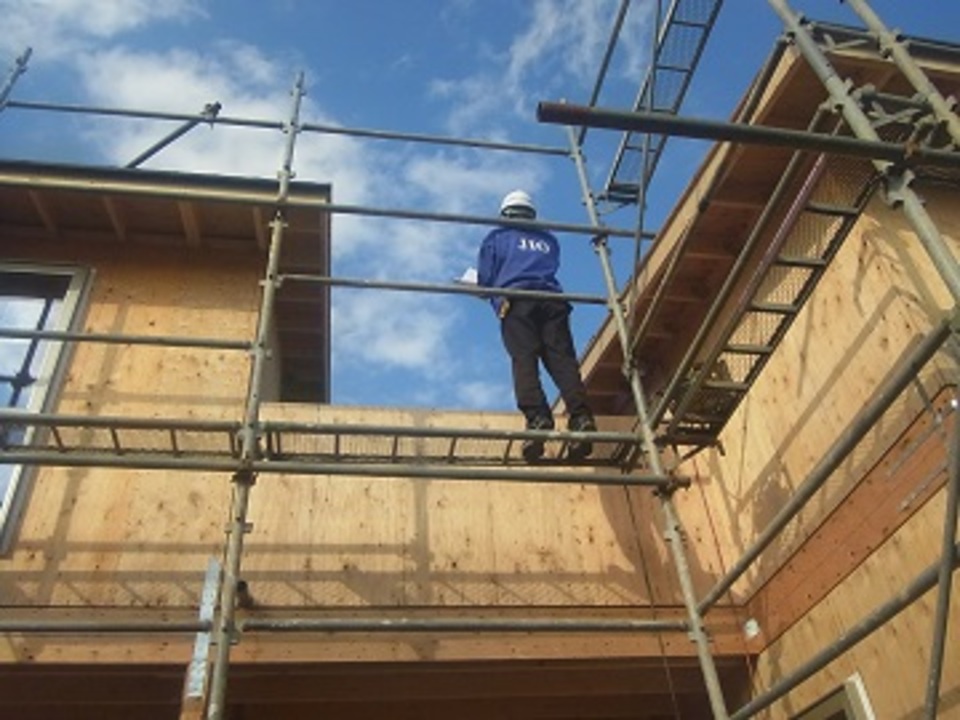

A様、建て方工事に入りました。
1階部分の壁はほとんど立ち上がりました。

6. 2015年11月22日
2階建て方工事

2階建て方工事

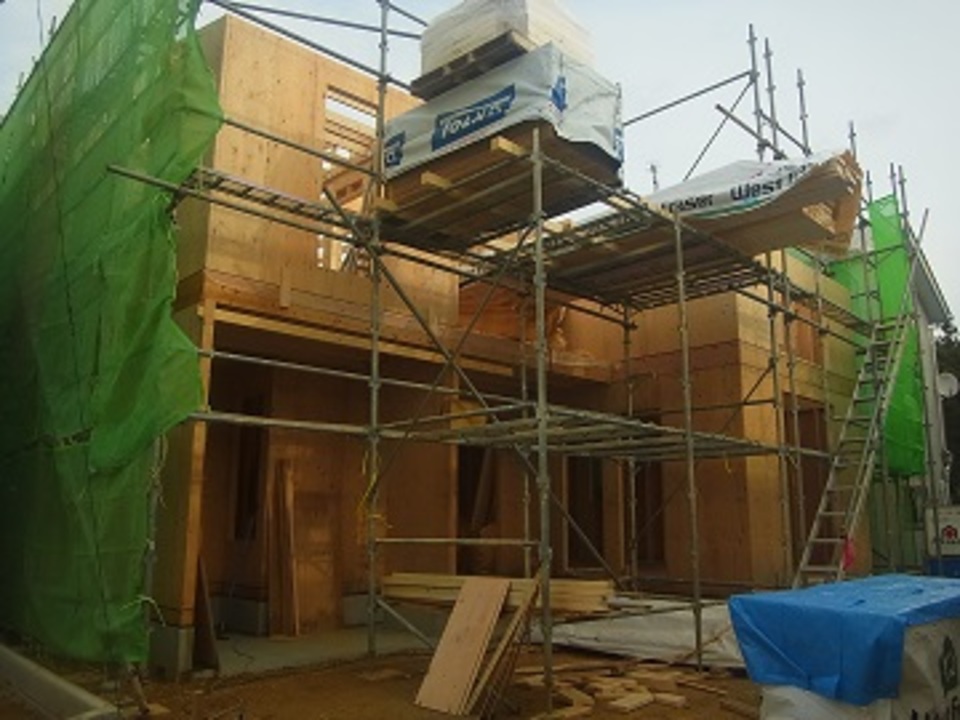

2階の壁まで完成しました。だいぶ建物の形ができてきましたね。
月末にはいよいよ上棟の予定です。

7. 2015年11月25日

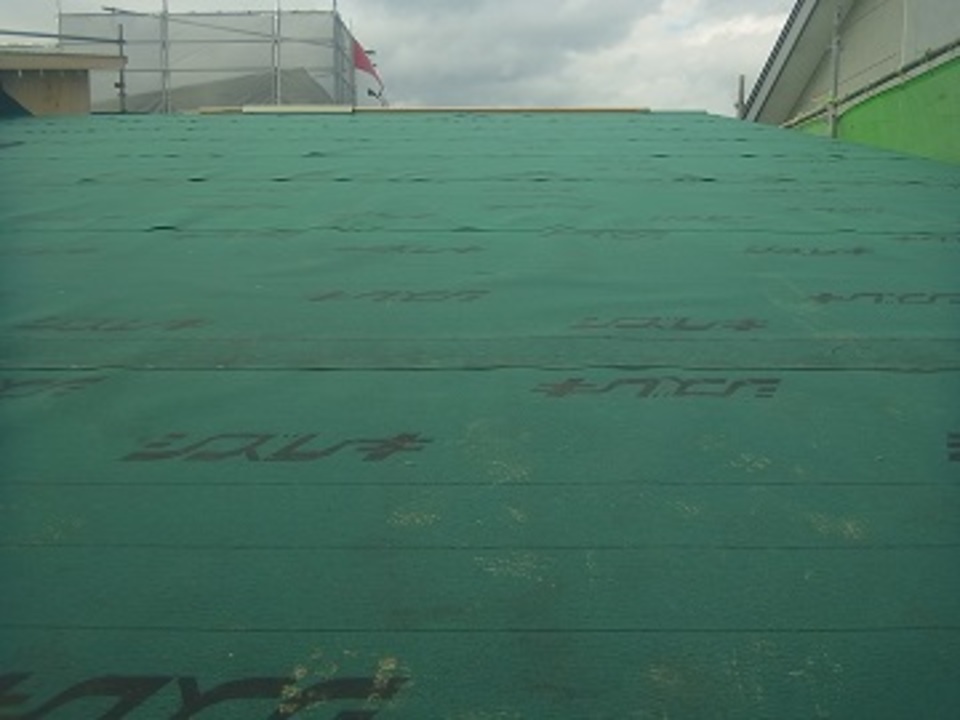

ルーフィング施工

ルーフィング施工

本日、ルーフィングの施工が終わりました。
ルーフィングとは、屋根の防水のために瓦などの下に施工するシート状の建材です。

8. 2015年11月26日
構造検査

構造検査

建物の構造部分が完成し、第三者機関による構造検査が行われました。
約1時間程かけて、釘の本数や長さ、打ち方まで、構造上の欠陥がないかどうかを細かくチェックしていただきました。

もちろん問題なく検査クリアですよ!!

9. 2015年11月26日

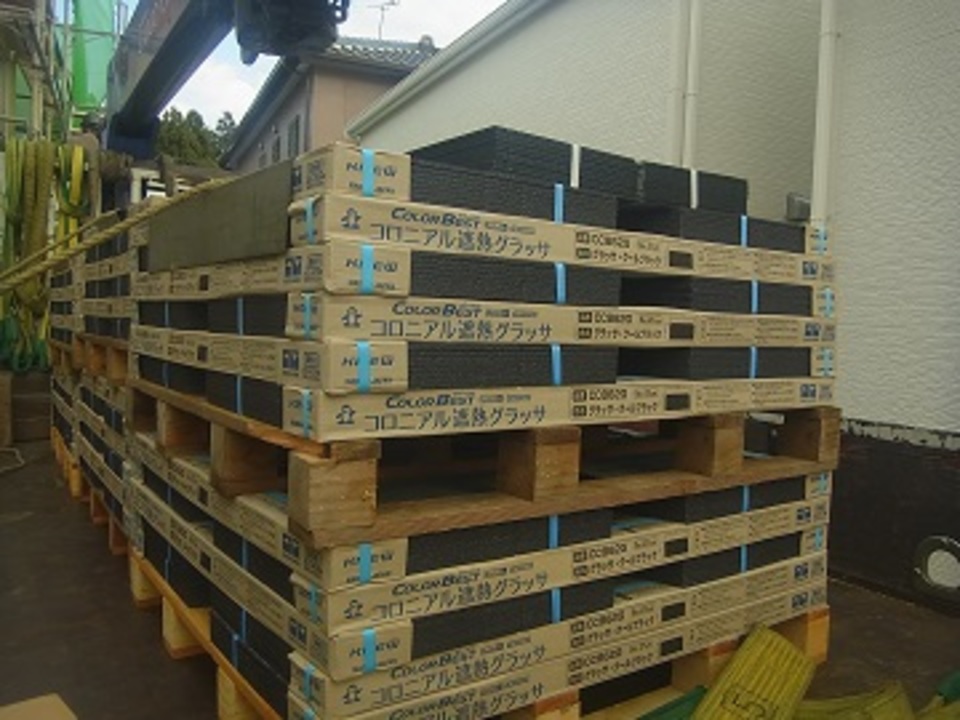

屋根材搬入

屋根材搬入

本日、屋根材の搬入がありました。

これからクレーンで屋根まで慎重に上げていきます。

10. 2015年11月26日
バルコニーFRP防水施工

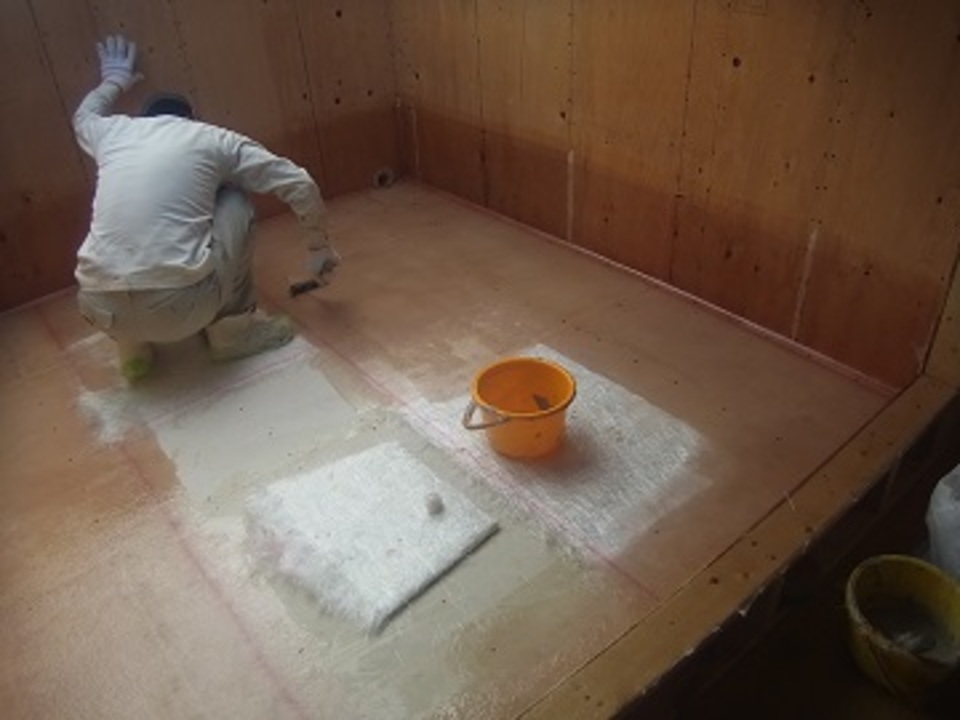

バルコニーFRP防水施工

バルコニーの防水工事中です。

FRPは繊維強化プラスチックの事で、ガラス繊維と樹脂とを組み合わせて施工していきます。

最後に表面に塗装をしますのでFRP自体は見えなくなってしまいますが、建物を長持ちさせる隠れたひと手間ですね。

11. 2015年11月27日

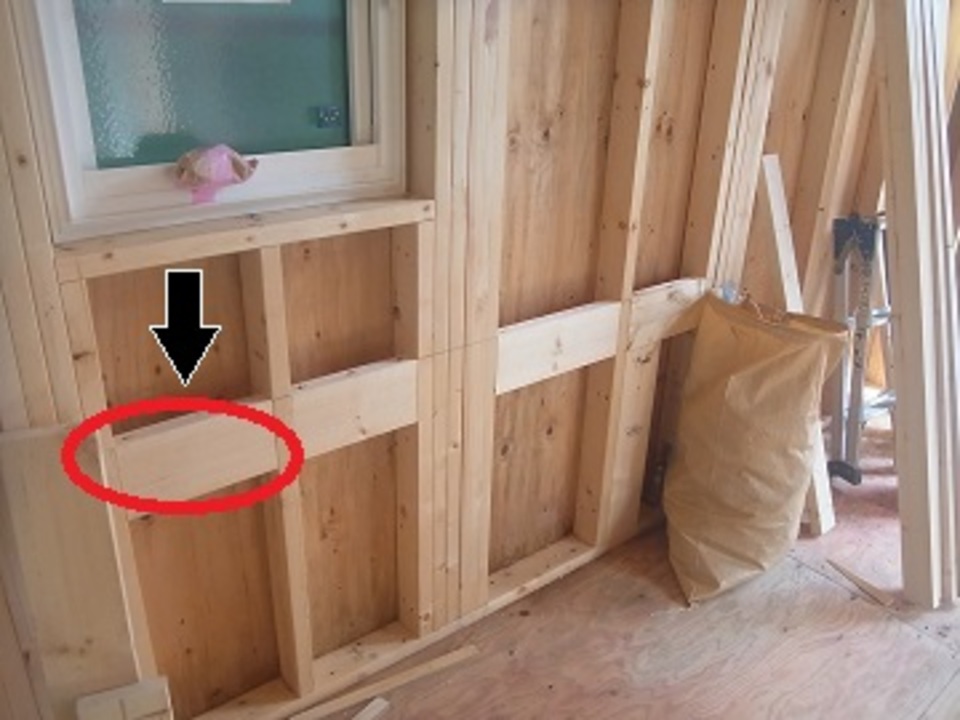

この材料は?

この材料は?

写真の真ん中くらいに横に入っている材料は何だかわかりますか?
建物を支える構造上大切になる材料ではありません。

実はこれ、カウンターの『下地』と呼ばれる材料です。
この部分もいずれは隠れてしまいますので、イメージが湧きにくいですが、
この材料を入れるひと手間が無ければ、カウンターとしての強度が保てないのです。

地味な役割ですが、お引き渡し後A様の生活を彩るとっても大切な材料なんです。

12. 2015年11月27日

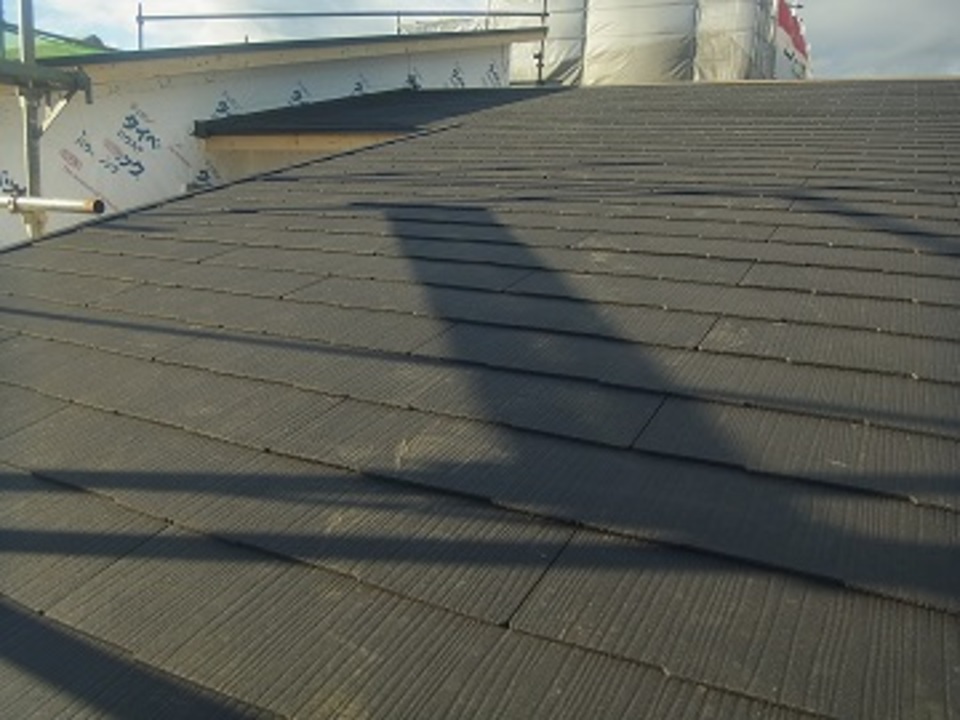

屋根施工完了

屋根施工完了

A様の屋根は屋根葺き材は赤外線を反射し住まいの蓄熱を抑える遮熱仕様のカラーベストです。

カラーベストと聞くと、メンテナンスが10年から15年程かかると言われる事もありましたが、この商品は、30年経っても色あせがほとんど目立たないという実験結果が出ているそうです。

さらに、陶器瓦に比べると重さも約半分らしく、地震対策にもなるそうです。

屋根材も日々進化していますね。

13. 2015年11月28日

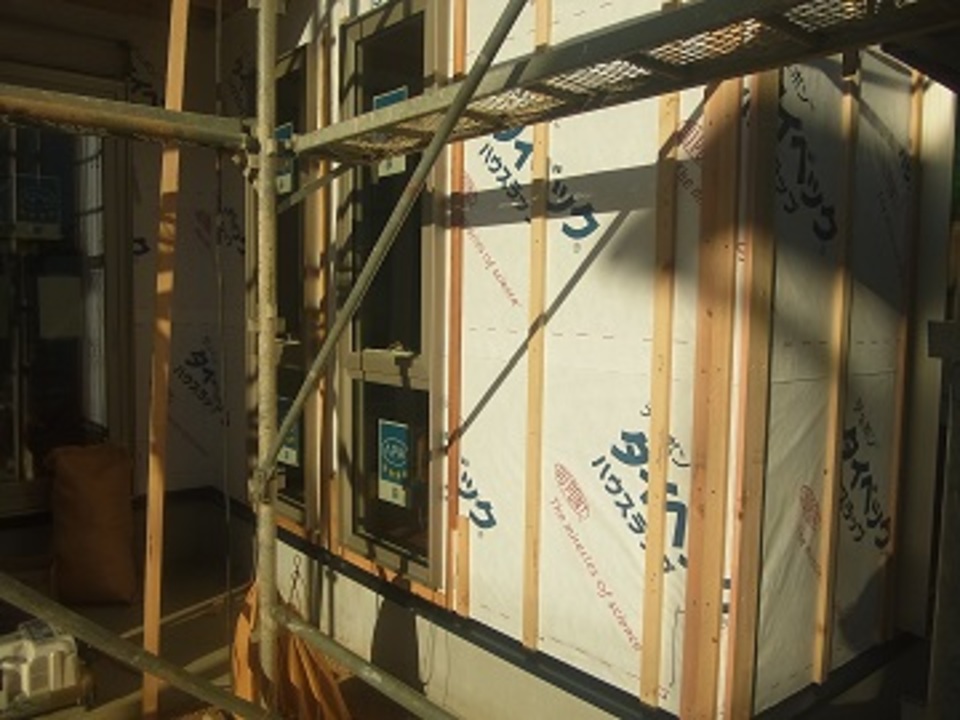

透湿防水シート&通気胴縁

透湿防水シート&通気胴縁

『透湿防水シート』とは名前の通り湿気は通り、雨水は通さないという優れものです。
木材の乾燥状態を保ち、結露を防ぐことで木造の構造体を長持ちさせる仕組みです。

『通気胴縁』もまた、建物を長持ちさせるためのひと手間となります。
細い木材が縦に貼ってあるのが通気胴縁です。
構造体と外壁の間に空気の通り道をつくり、構造体である木材を乾燥状態に保つ役割をしています。

木は乾け乾くほど強い強度の出る材料です。
いかに乾いた状態を保てるかによって、建物の寿命がかなり変わってきます。

逆を言えば、木の弱点は湿気と言う事になります。
湿気から大切な構造体を守る為にとても大切な工程なのです。

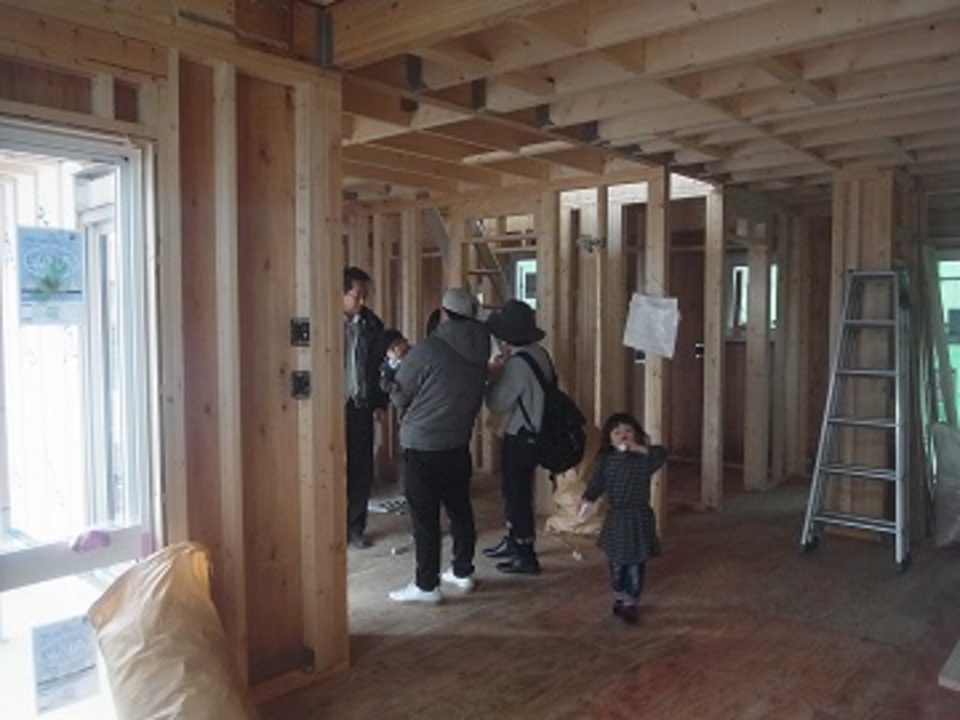

14. 2015年11月29日
コンセントの打ち合わせ

コンセントの打ち合わせ

本日はコンセントの位置決めと照明計画のお打合せです。
具体的に部屋のどの位置に何口のコンセントが付くのか、を一つひとつ確認していく作業となります。

天井高3mの広々リビングを実感していただけましたでしょうか?
今後も現場は安全第一で各担当者と連携して工事を進めて参りますので、宜しくお願い致します!

本日は寒い中お付き合い頂きありがとうございます!
風邪など引かぬようにお気を付けくださいね!!

15. 2015年12月08日
石膏ボード

石膏ボード

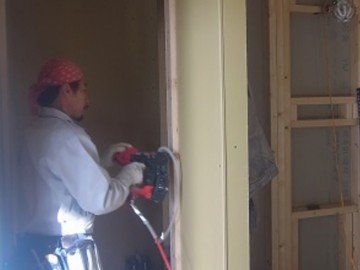

本日は外は外壁と軒天の工事・中は石膏ボードの施工です。
写真は石膏ボードを止めているところです。

石こうボードは結晶水を含んでいるため、火に晒されると水が蒸気として空気中に放出されると同時に熱を吸収してくれます。

火から構造部分を守るとっても大切な材料なのです。

この様な構造になっているためA様のお家は、省令準耐火構造という火災に強い住宅とされ、一般的な木造住宅よりも火災保険が半分近くまで安くなります。

A様のお宅は外壁工事も同時進行で進んでおります。随分と家らしくなってきました。

16. 2015年12月13日
外壁工事進行中

外壁工事進行中

外壁工事がもう少しで完了です。

17. 2015年12月15日

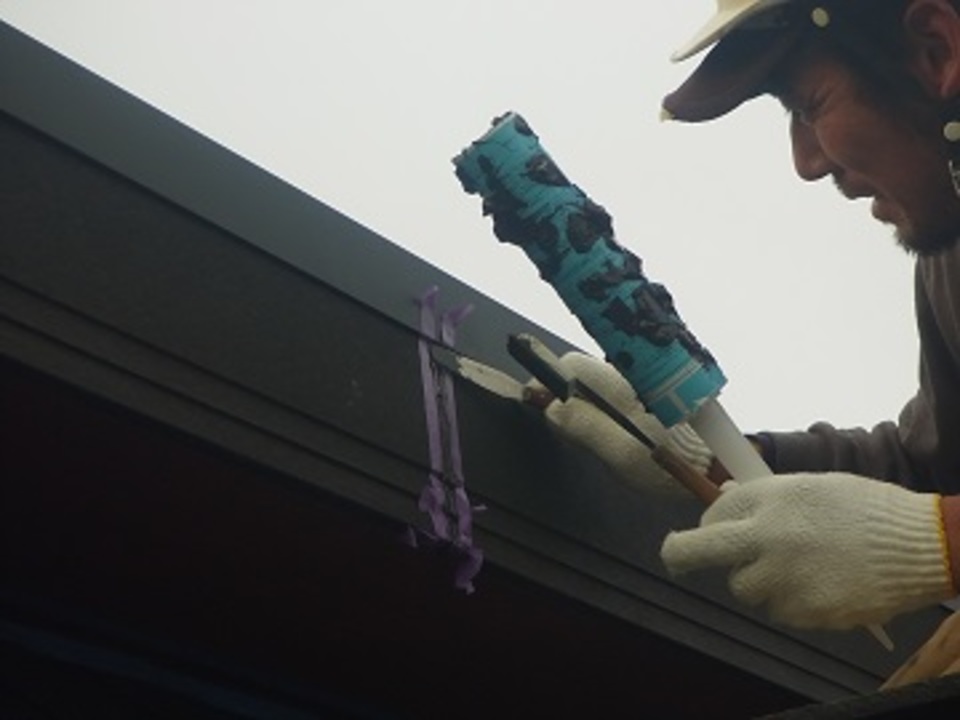

外壁シーリング施工

外壁シーリング施工

外壁がすべてはれましたので、本日は『外壁と外壁の間』や『サッシと外壁の間』から水が入らないようにシーリング(コーキング)の施工です。
写真のように手作業で地道に隙間を埋めていきます。

寒い中、2人で作業していただきました。

18. 2015年12月20日
内装打ち合わせ

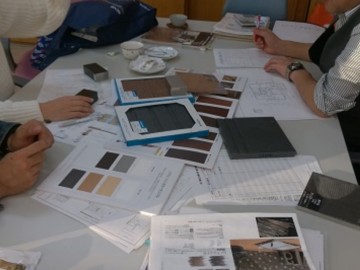

内装打ち合わせ

本日は、内装クロス(壁紙)とクッションフロアの打合せです。

写真は散らかっているように見えるかもしれませんが、
今回のお打合せでは床やドアの色との組み合わせが非常に大切になりますので、
今まで決めて頂いた材料との組み合わせを見ながらお打合せです。

膨大な量のサンプルから、壁紙のデザインを選び、クッションフロア(主に水廻りの床に使う材料です)を選んでただきました。
奥様は少し体調が優れない中、頑張って決めて頂きました。
お付き合いいただき、ありがとうございます。

悩みに悩んで決めた内装ですので、2階のトイレのアクセントのある壁紙はA様のお家のこだわりポイントになりそうですね!
私達も壁紙が貼られるのが楽しみです!!

ニッチの部分の飾りタイルは奥様のこだわりですね!
まだ色やデザインが決まっておりませんが、一緒に素晴らしいものにしましょう!!

19. 2015年12月22日
太陽光パネル設置

太陽光パネル設置

本日は太陽光パネルを設置しました。
太陽光発電を採用されるお客様もかなり多くなりました。
A様のお家に設置させて頂いた太陽光パネルはPanasonicの『HIT(ヒット)』という商品です。
アモルファスシリコンと単結晶シリコンのハイブリッド太陽光パネルです。

太陽光発電のパネルは実は熱に弱く、真夏には変換効率が下がってしまいます。
この『HIT』はそんな太陽光パネルの弱点である熱に強い商品なのです。

ところで『アモルファス』って何でしょう?
実は意外と身近に使われています!
【電卓】をイメージしてください。
太陽光発電がついているものをご覧になった事ございませんか?
あれが『アモルファス』です。
電卓についている太陽光発電は照明器具の明かりでも発電していますよね?

そのアモルファスの層を形成することによって、単結晶とアモルファスの良いとこ取りをしたパネルなのです。

発電開始が待ち遠しいですね!!

20. 2015年12月22日
造作工事進行中

造作工事進行中

写真は廻縁(まわりぶち)という天井と壁の見切部材です。
※ちなみに床と壁の見切部材は巾木(はばき)と言います。

現場で職人さんが、長い材料を切って、きれいにはっていきます。

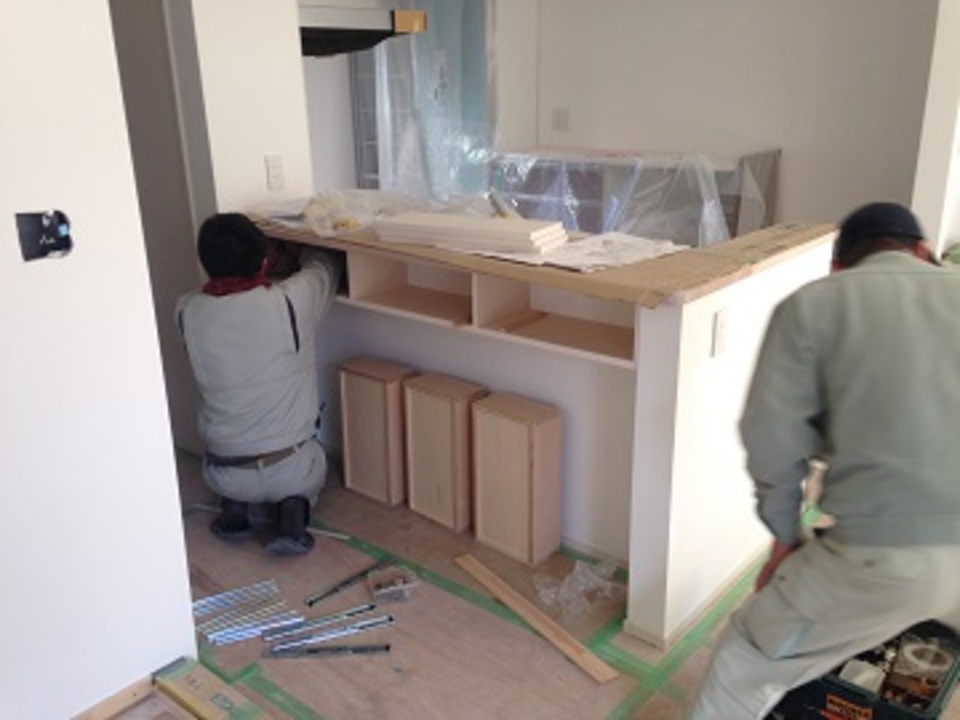

21. 2015年12月26日

造作工事

造作工事

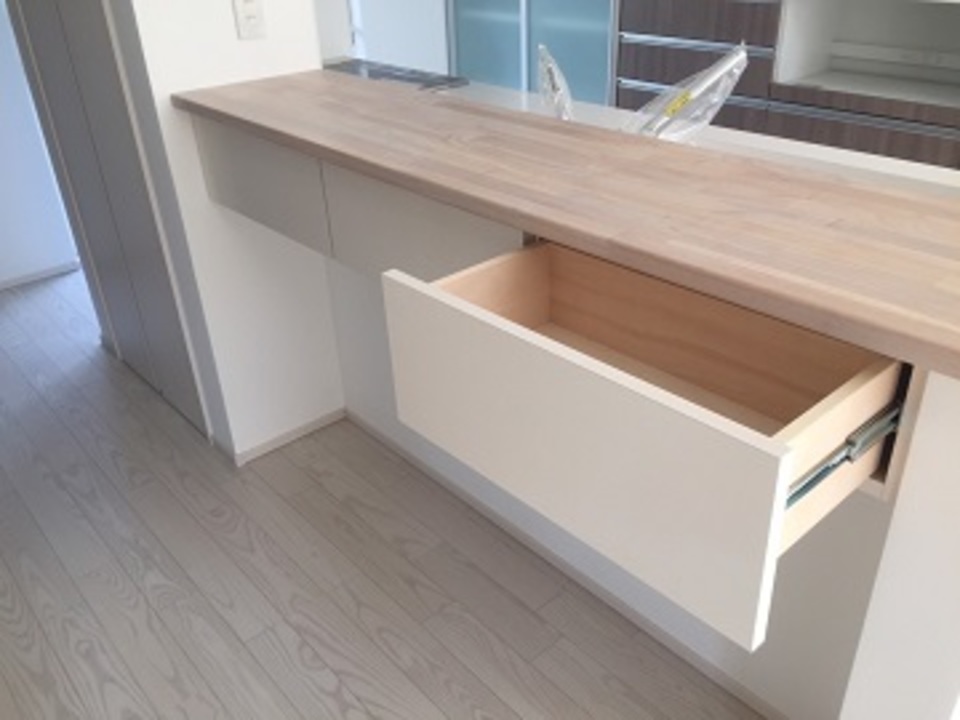

大工さんが引出し付キッチンカウンターの造作工事を一生懸命しております。
育児に忙しい、でもきちんと片付いていたいというA様のアイデアなんですよ。
ハンドタオルやティッシュをさっとだせるように、と考えられています。
アイデアが形になる、思い描いたイメージが実現する、注文住宅の醍醐味ですね♪

22. 2016年01月06日
造作工事ほぼ完了

造作工事ほぼ完了

年内に造作工事の多くが完了し、お施主様のこだわりの一つである2階の棚も完成しました。

23. 2016年01月07日

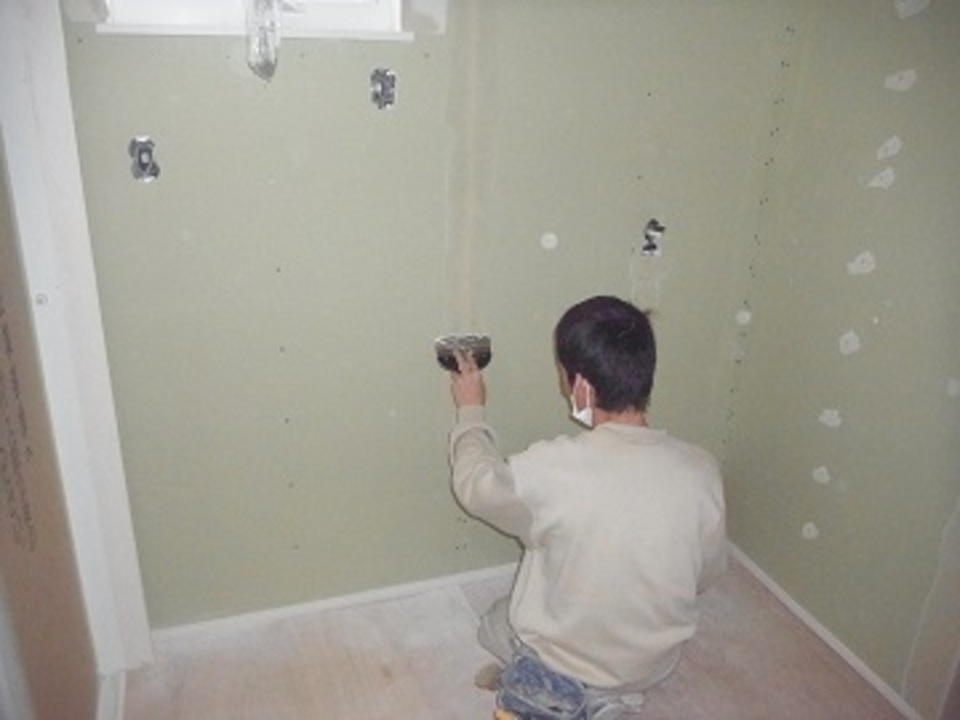

パテ処理

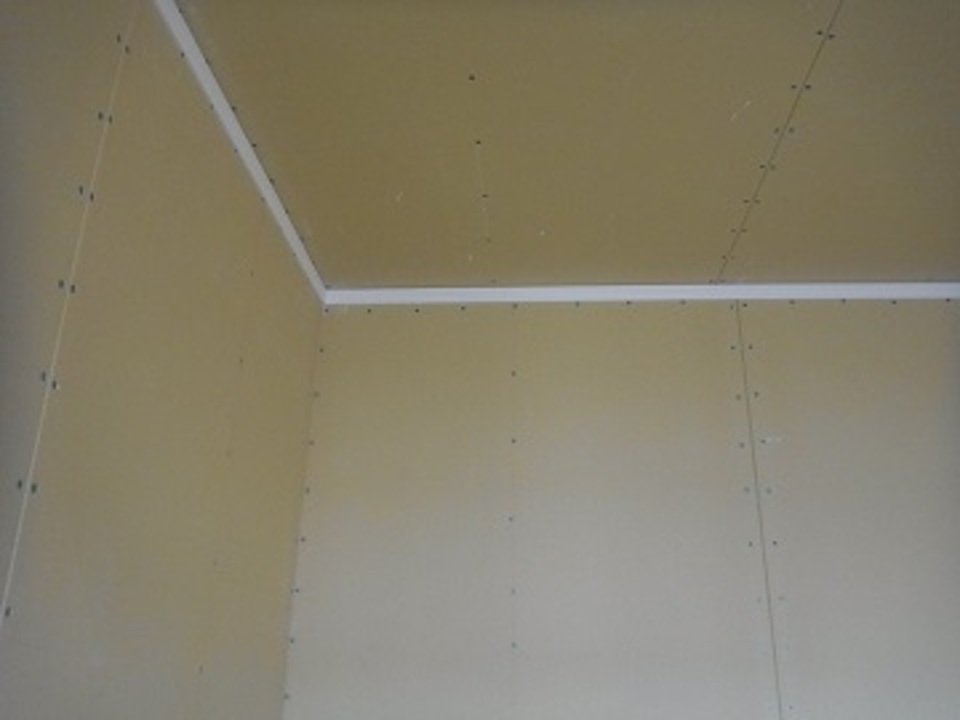

パテ処理

壁紙を貼る前の下処理『パテ処理』を開始しました。

壁紙を真っ直ぐ晴れるように石膏ボードの継ぎ目や釘打ちした部分の凸凹をこれでなくしてから壁紙を貼っていきます。

手作業でコツコツと丁寧に施工していきます。

24. 2016年01月07日
パテ処理 その2

パテ処理 その2

写真に写っている2種類のビニール袋の中に入っているのがパテ処理の材料です。

下地用と仕上げ用があり、下地用~2種類のブレンド~仕上げ用と1か所に3回もパテ処理をします。

もちろん天井も処理していきますので、地味だけど手間がかかる作業の一つですね。

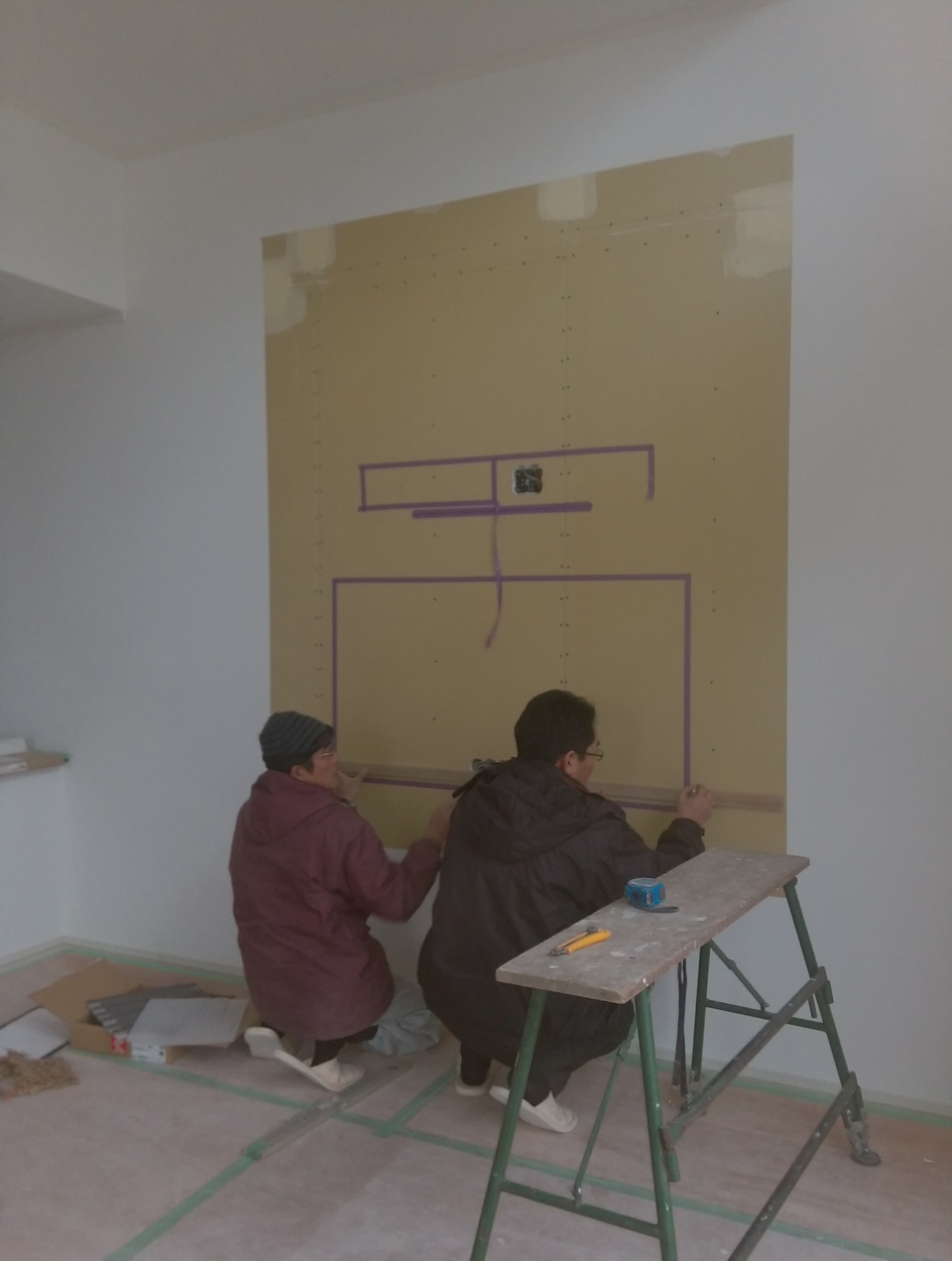

25. 2016年01月17日
造作棚 位置確認

造作棚 位置確認

お打合せで造作棚の位置をご確認していただきました。
下側の大きな四角は壁掛けTVの位置になります。
上の四角はというと、造作棚になります。
小さなお子様がDVDレコーダーに触れないようにしたい!との配慮をしています。
その後、墨出しをおこない、詳細寸法をチェックしております。
A様、お寒い中ありがとうございました。

26. 2016年01月22日
エアコン搬入

エアコン搬入

27. 2016年01月22日
仕上げ工事進行中

仕上げ工事進行中

28. 2016年01月22日

寝室アクセントウォール

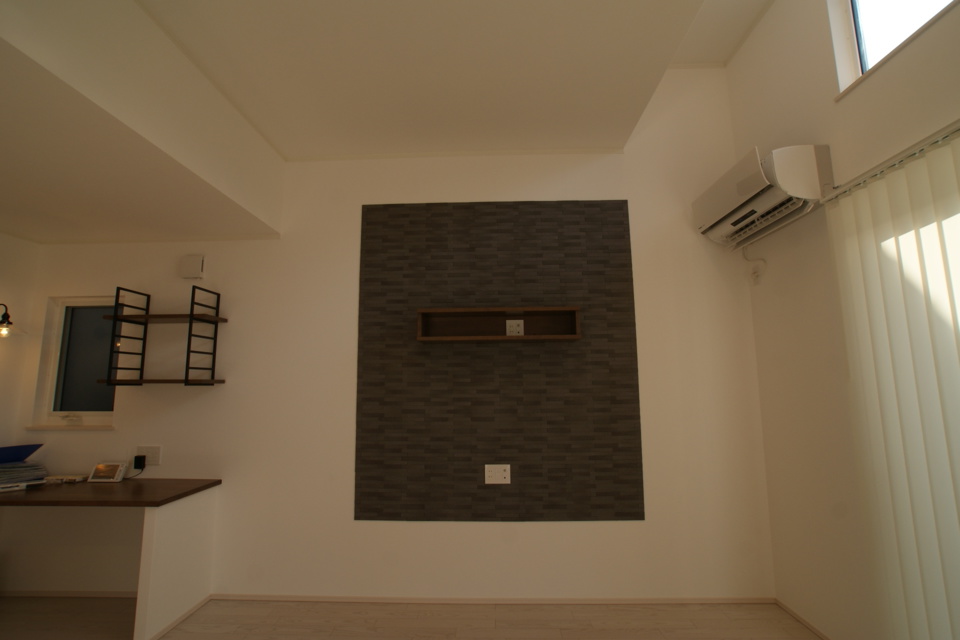

寝室アクセントウォール

内装工事がだいぶ進んできました。

写真は寝室のアクセントウォールです。
アクセントのある壁紙を一部使う事で、空間がシャープに見えますね。

奥行きもでて良い感じです。

29. 2016年01月22日

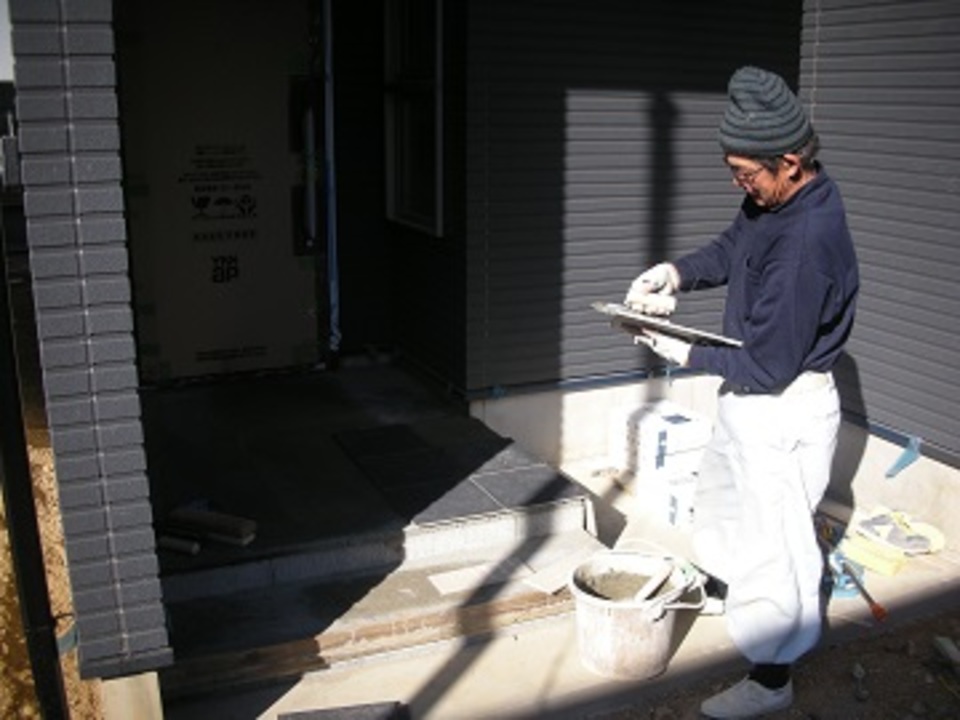

玄関ポーチタイル張り

玄関ポーチタイル張り

玄関ポーチをつくる工程です。

均等に塗って貼っての繰り返しで、きれいな玄関を完成させます。

大ベテランの左官職人さんが施工してくれました。
いつ見ても『職人業』としか言いようがないですね。

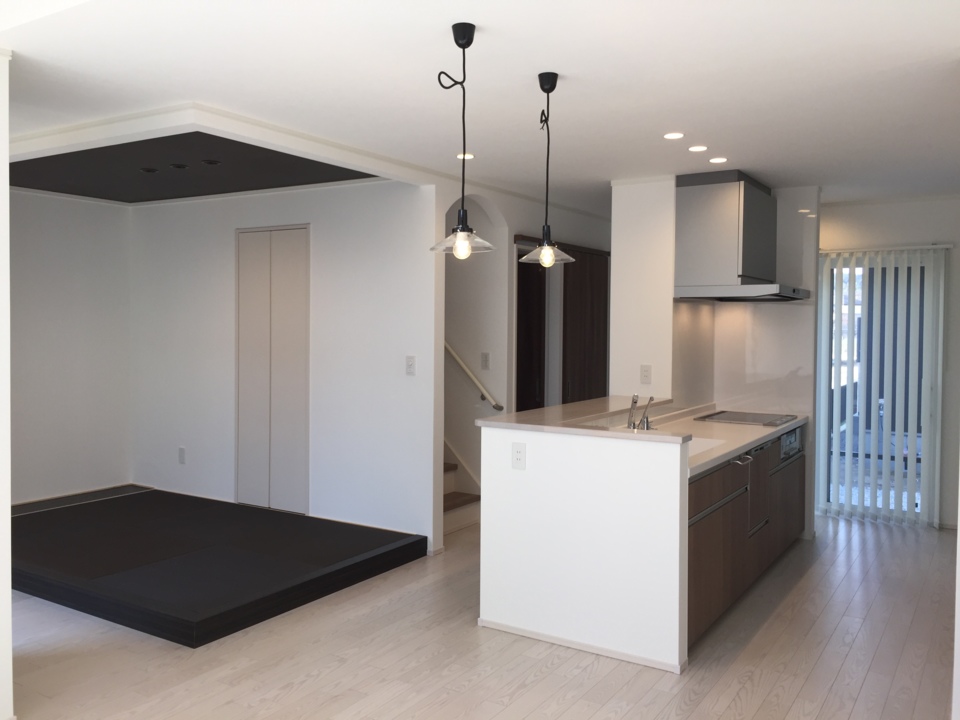

30. 2016年01月23日
畳コーナーのアクセント

畳コーナーのアクセント

A様邸には、LDKの中に畳コーナーを設けています。

畳に寝転がると気持ちいいんですよね~♪

建物の完成がかなり近づいてきました。

31. 2016年01月25日
照明器具

照明器具

最近は照明器具もオシャレなものが増えてきましたね。

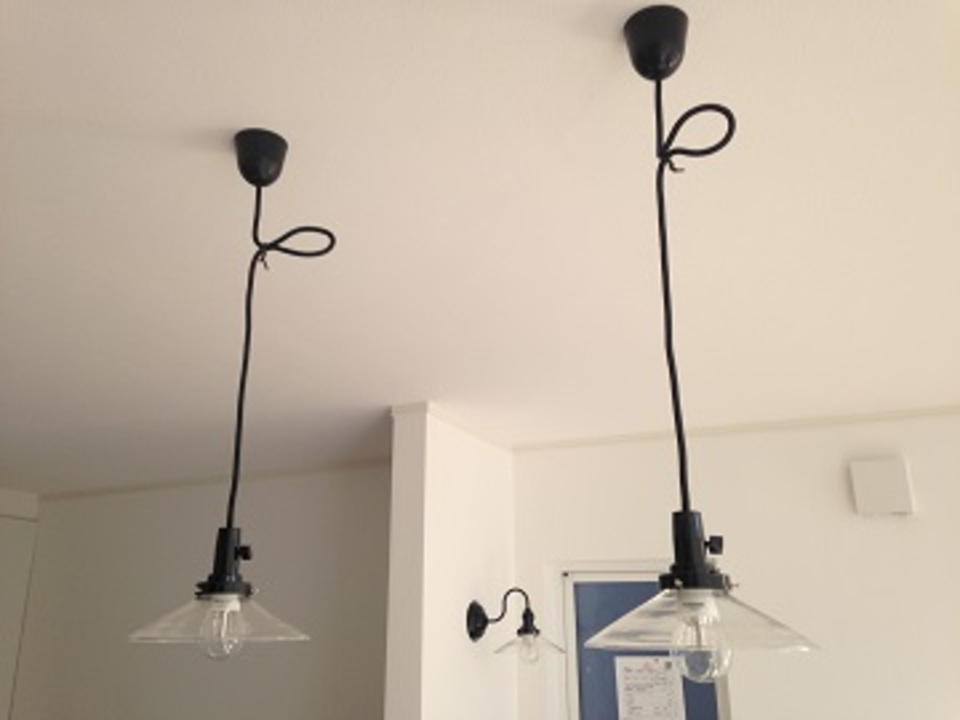

写真はダイニングのペンダントライトです。
外観イメージと同じブラックの照明器具で、一体感のあるコーディネートとなりました。

32. 2016年01月25日
内装工事進行中

内装工事進行中

玄関ホールのニッチのエコカラットが付きました。

エコカラットは調湿・消臭効果のあるタイルです。湿気を吸う事で、結露の発生を抑え、においも吸ってくれるので、水廻りやペットのいるスペースなどに使うと効果的です。

33. 2016年01月25日
内装工事進行中②

内装工事進行中②

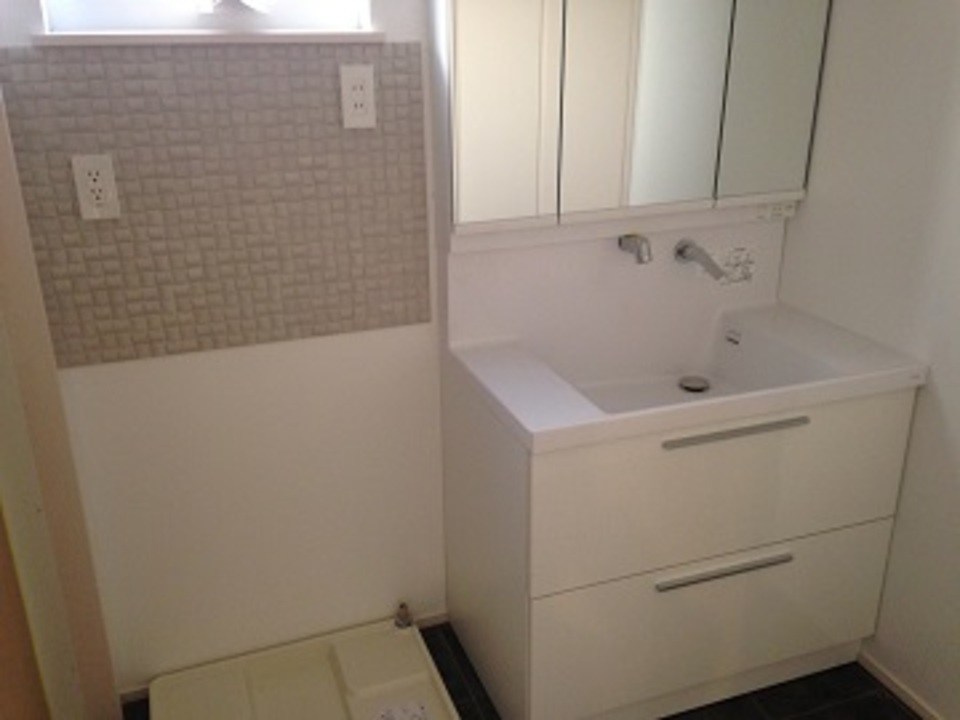

A様のお家には、洗面所にもエコカラットを使用しています。

見た目だけでなく、水廻りの湿気対策におススメです。

34. 2016年01月25日
内装工事進行中③

内装工事進行中③

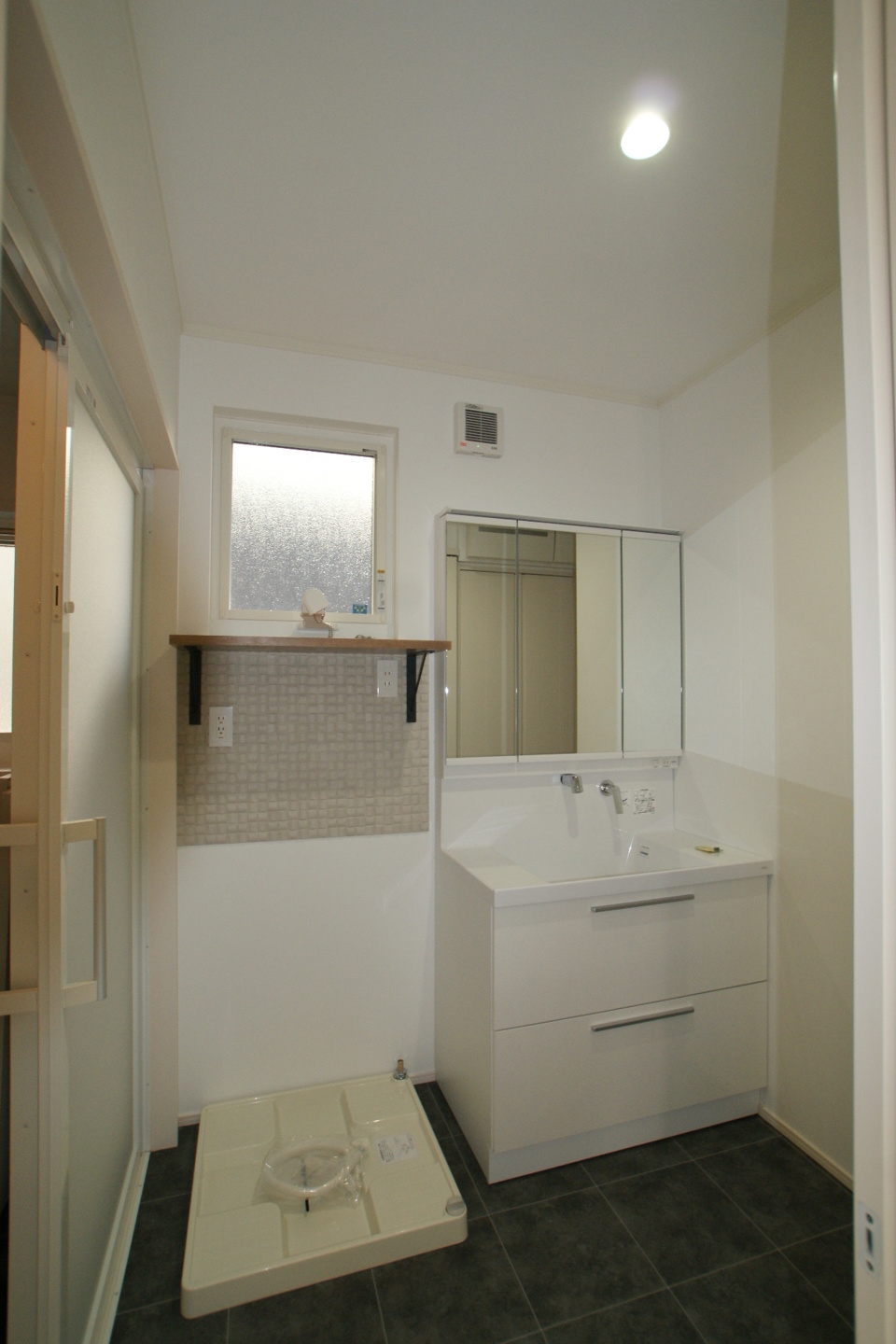

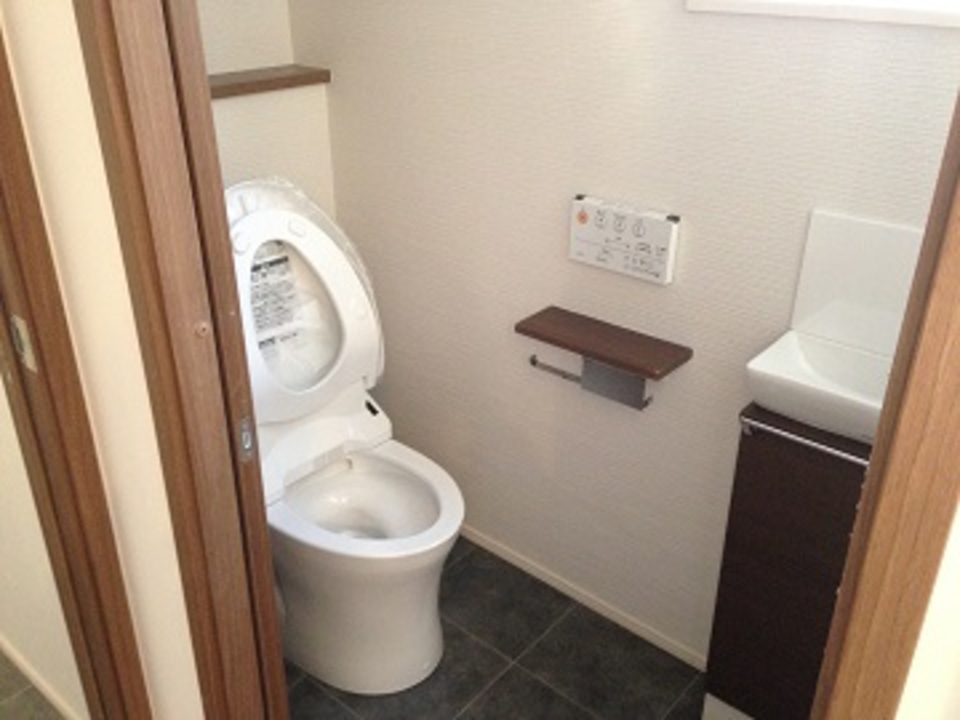

トイレの設置完了です。

35. 2016年01月29日
キッチン

キッチン

養生が取れました!!

キッチンのシンクやIHお披露目です!!

36. 2016年01月29日
キッチンカウンターの収納

キッチンカウンターの収納

カウンターの前に引出しがつきました。

37. 2016年01月29日
キッチンバックセット

キッチンバックセット

38. 2016年01月29日

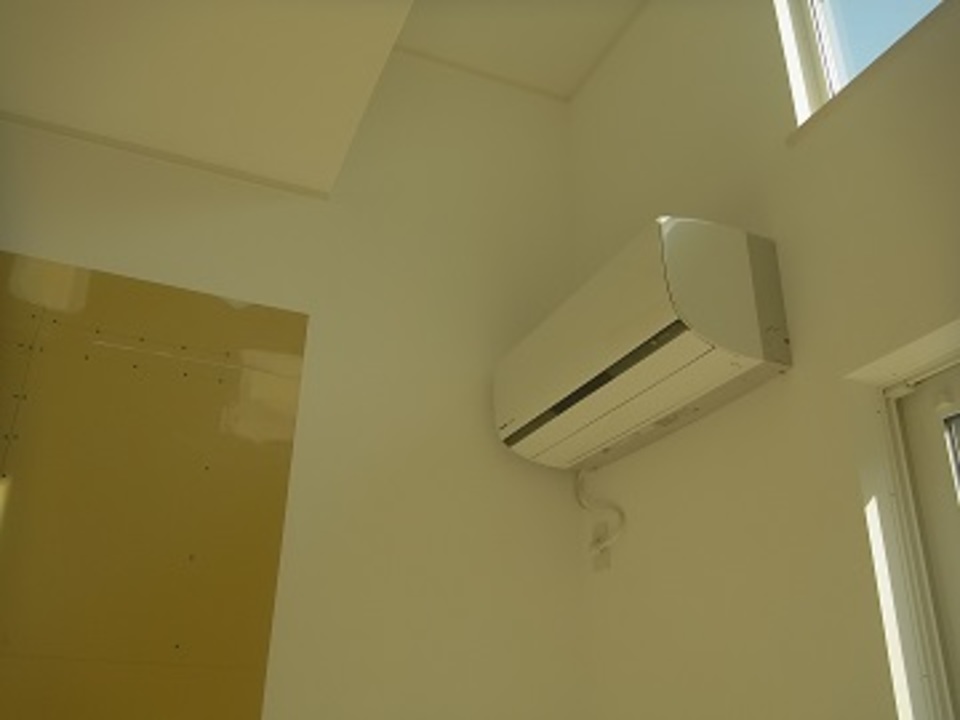

リビングエアコン取り付け完了

リビングエアコン取り付け完了

エアコンの取り付け完了です。

39. 2016年02月12日

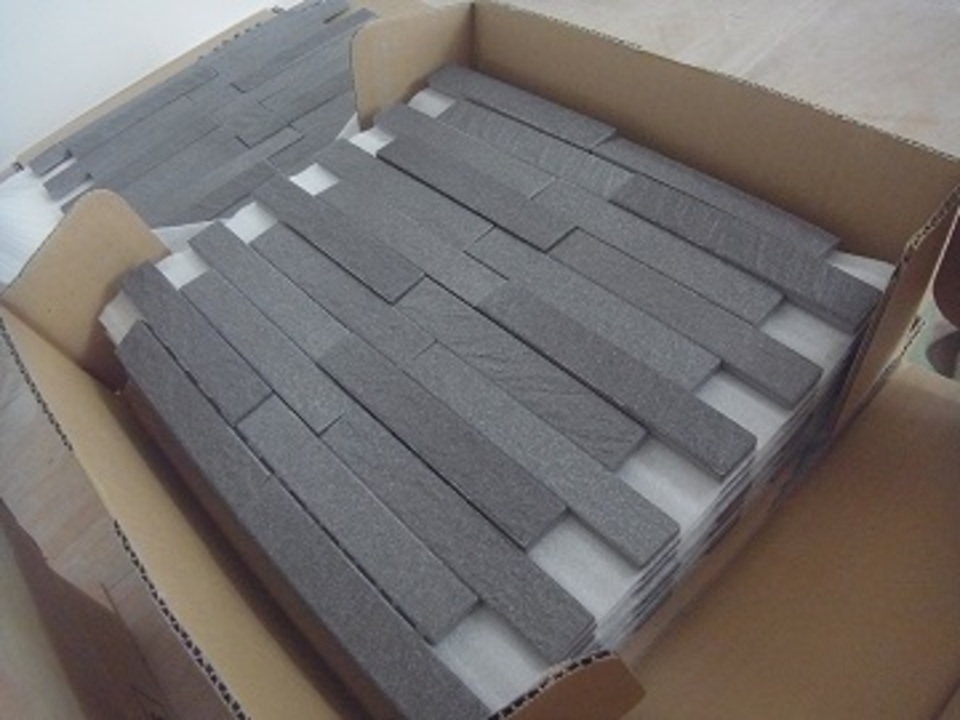

エコカラット 搬入

エコカラット 搬入

リビングに使う『エコカラット』が入ってきました。
『エコカラット』は調湿・生活臭の軽減・空気の浄化などの機能があると言われています。

快適な環境作りをサポートしてくれるだけでなく、リビングのアクセントとしてもデザイン性がありますね。

いろいろなデザインがありますが、A様の建物のイメージとよく合ったデザインのエコカラットですね。

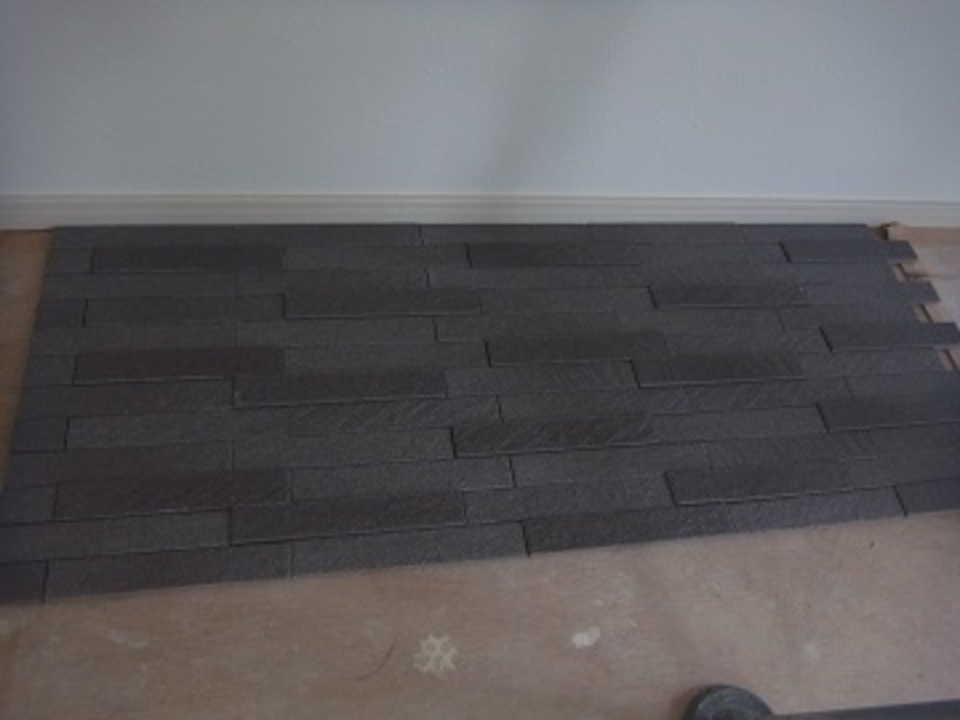

40. 2016年02月12日
エコカラット 並べてみました

エコカラット 並べてみました

材料の多くはそうですが、このエコカラットもつなぎ目が目立たないように並べて張っていきます。

箱に入っているのとではイメージがガラッと変わりますね。
工事完了が楽しみです。

41. 2016年02月15日
エコカラット貼り完了

エコカラット貼り完了

TV裏のエコカラット貼り完了です。
DVDデッキ棚を取り付けてからの施工となります。
正確に割付けを行い左官さんが貼っていきました。
左手のカウンターはPCコーナーです。
落ち着いた色味で素敵な空間になりました。

42. 2016年02月18日
立水栓と水鉢

立水栓と水鉢

A様のセンスが光る水栓と水鉢です!
こんな所も注文住宅ですので、お選びいただけます。
外観にマッチしたデザインです。

43. 2016年02月19日

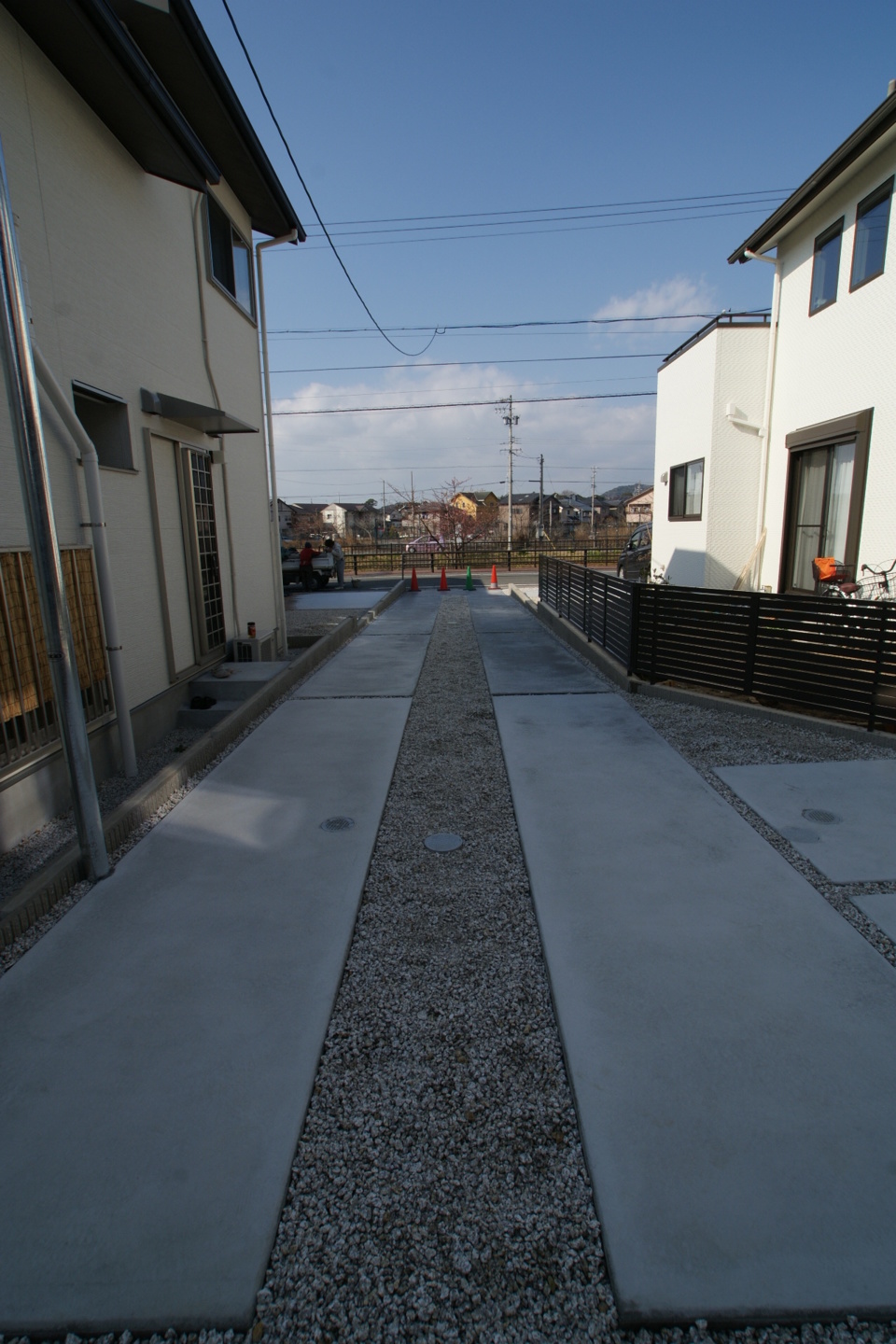

外構 土間打ち工事

外構 土間打ち工事

21日のお引渡しに向けラストスパートで外構工事が進んでいます。
2日にわたりコンクリート土間打ちをしました。
車輪部分はコンクリート、その間は錆石といって御影石を砕いたものを敷きつめてコストのバランスをはかっています。

44. 2016年02月19日
洗濯機上 棚設置

洗濯機上 棚設置

洗濯機上に棚が付きました。
A様邸の棚の金物は全てブラックのアイアン調で統一されています。
エコカラットも貼り調湿機能と同時にデザイン性も高めています。

45. 2016年02月20日
表札 ポスト設置

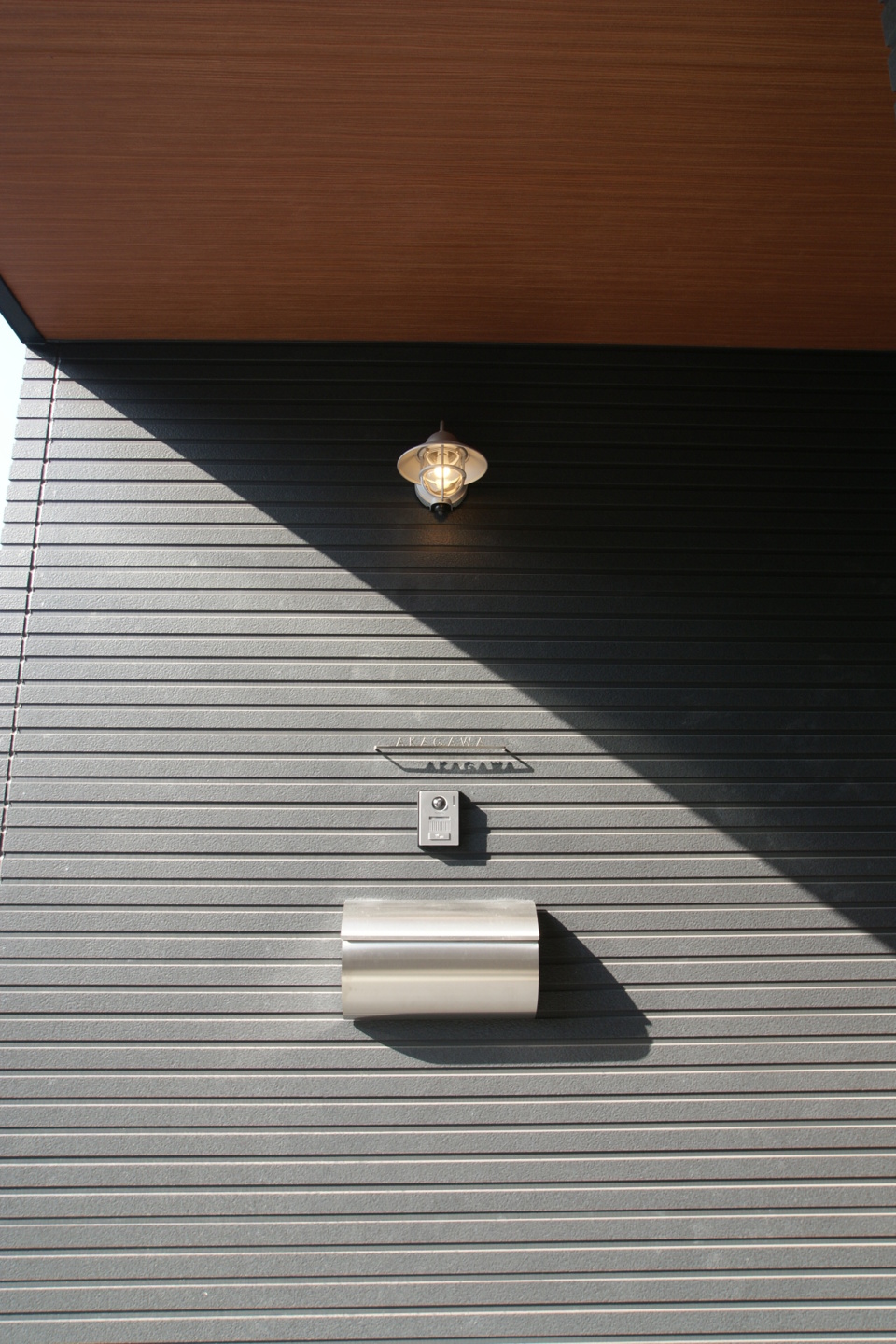

表札 ポスト設置

最後の最後に表札が付きました。
いよいよA様にお引渡しです。
照明、インターホン、ポスト、表札とステンカラーで統一されたテイストが絶妙です♪

46. 2016年02月21日

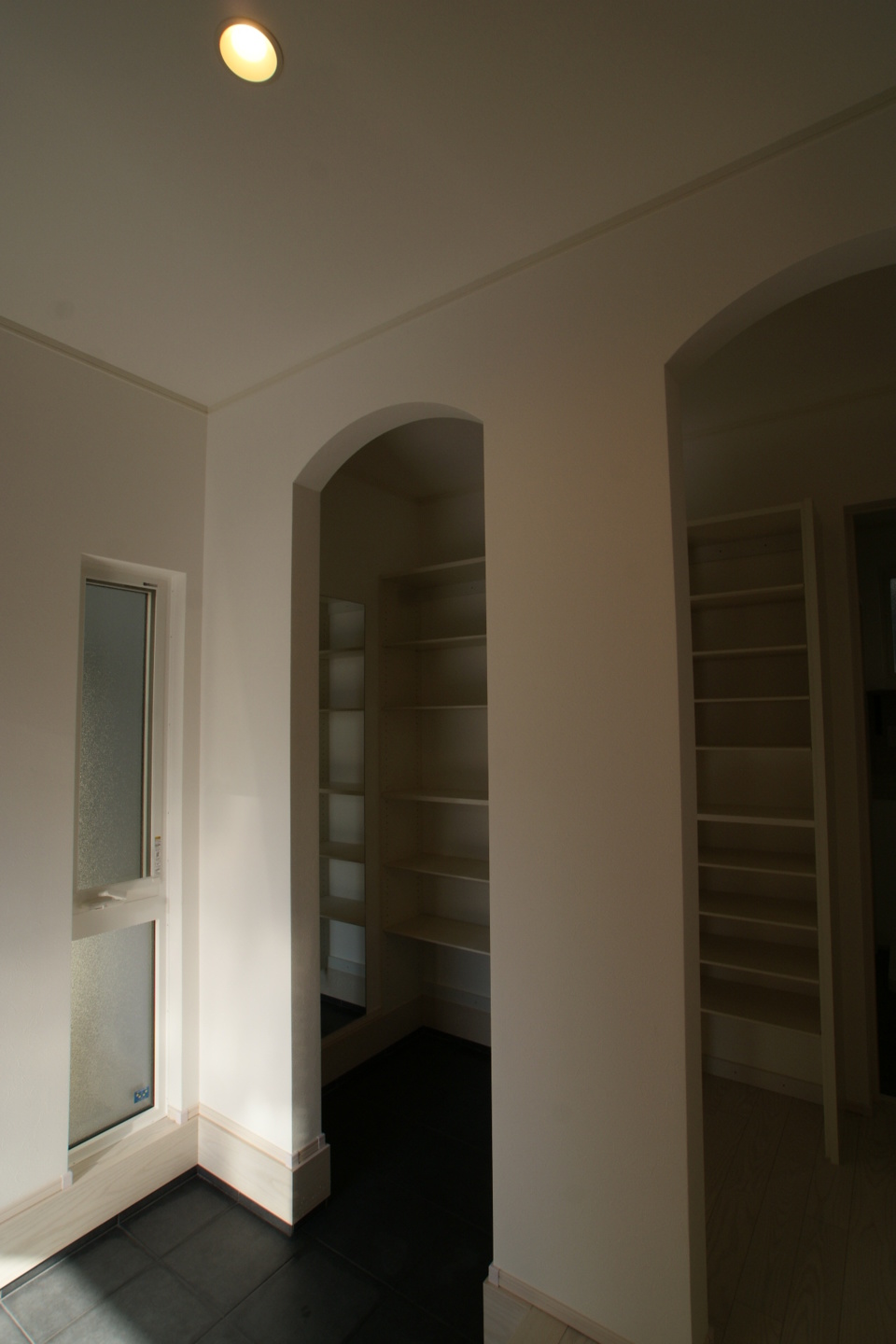

お引渡し②

お引渡し②

A様、お引渡しおめでとうございます。
8か月間にわたる家造り、大変お疲れ様でした。
悩みに悩まれた色決めも完成してみれば大成功でしたね♪

47. 2016年02月21日
お引渡し①

お引渡し①

設備等の取扱いや定期点検アフターサービスのご説明を行いました。
引越しの準備など、ご多忙な日々が続きますがお疲れのありませんように!

48. 2016年02月22日
竣工写真

竣工写真

49. 2016年02月22日
竣工写真

竣工写真

50. 2016年02月22日
竣工写真

竣工写真

51. 2016年02月22日
竣工写真

竣工写真

52. 2016年02月22日
竣工写真

竣工写真

53. 2016年02月22日
竣工写真

竣工写真

54. 2016年02月22日
竣工写真

竣工写真

55. 2016年02月23日
竣工写真

竣工写真

56. 2016年02月23日
竣工写真

竣工写真

57. 2016年02月23日
竣工写真

竣工写真
