ナチュラルな外観、無垢床、大収納量のご家族・健康・環境・家計にやさしい満点な二世帯住宅【ZEH(ネット・ゼロ・エネルギー・ハウス)】
豊川市 注文住宅
タイプ別にみる|すべて
物件データ
床面積 | 48.35坪 |
---|---|
ご家族構成 | 5人(ご夫婦 お子様1人 ご両親) |
建築中レポート
- 1. 2016年07月13日
-

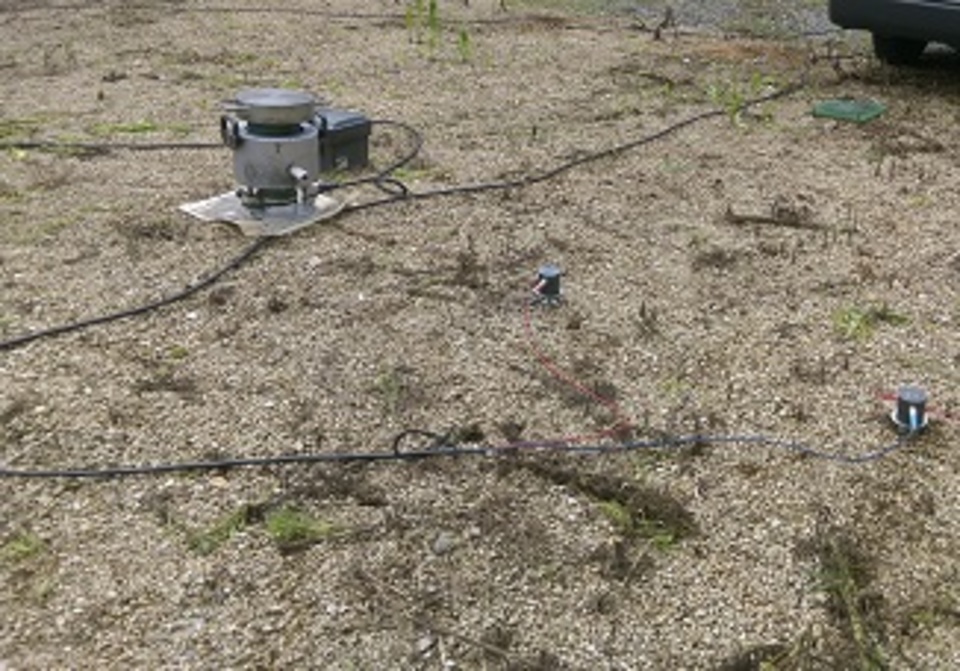

地盤調査 表面波探査法
S様邸の地盤調査が行われました。
地盤調査は、その地盤がどれだけの重みを支える力があるのかを調べるために行います。
調査結果を元に、改良工事の可否、最適な基礎仕様を判断します。
- 2. 2016年07月31日
-
完成予定パース
- 3. 2016年08月07日
-
仕様決めお打合せ①
本日、仕様決めのお打合せを行いました。
外壁、屋根、建具・・・仕様や色などを決めていきました。
とっても息の合ったご家族S様、楽しい仕様決めとなりました♪
理想のお家になりますようにサポート致します!
- 4. 2016年08月28日
-
地鎮祭

本日、S様邸の地鎮祭を執り行いました。
全員で土地の神様を祀り、工事の安全を祈願しました。
この土地にS様ご家族の思いの詰まったお家を心を込めて建築させていただきます。
本日は地鎮祭誠におめでとうございます。
- 5. 2016年08月28日
-
建物位置確認
S様にイメージをしていただきやすいようにビニール紐で建物の輪郭を地面に張って、配置を示しています。
いよいよ工事着工です!
- 6. 2016年09月13日
-

水盛遣り方①
S様、いよいよ工事が始まります!

建築物の位置、通り、高さ、水平を決めていくある意味一番重要な工事です。
水杭と水貫が動かないように、筋交い貫を斜めに打ち付けて固定します。
- 7. 2016年09月13日
-
水盛遣り方②
基礎壁芯、基礎幅、基礎天端高さを図面をもとに正確に墨出しをし、間違えがないかチェックいたしました。
- 8. 2016年09月21日
-

基礎配筋工事中
基礎配筋状況です。
図面を基に配筋作業を進め、耐圧盤の打設前に配筋検査を行います。
鉄筋のピッチや被り厚さを確認しながら進めてまいります。

- 9. 2016年09月26日
-
基礎工事(アンカーボルト設置)
基礎と土台を固定するアンカーボルトの設置をしています。
図面にしたがって位置、埋め込み長さをチェックしていきます。
S様邸、床面積も大きいので基礎工事も時間がかかります。
- 10. 2016年09月30日
-

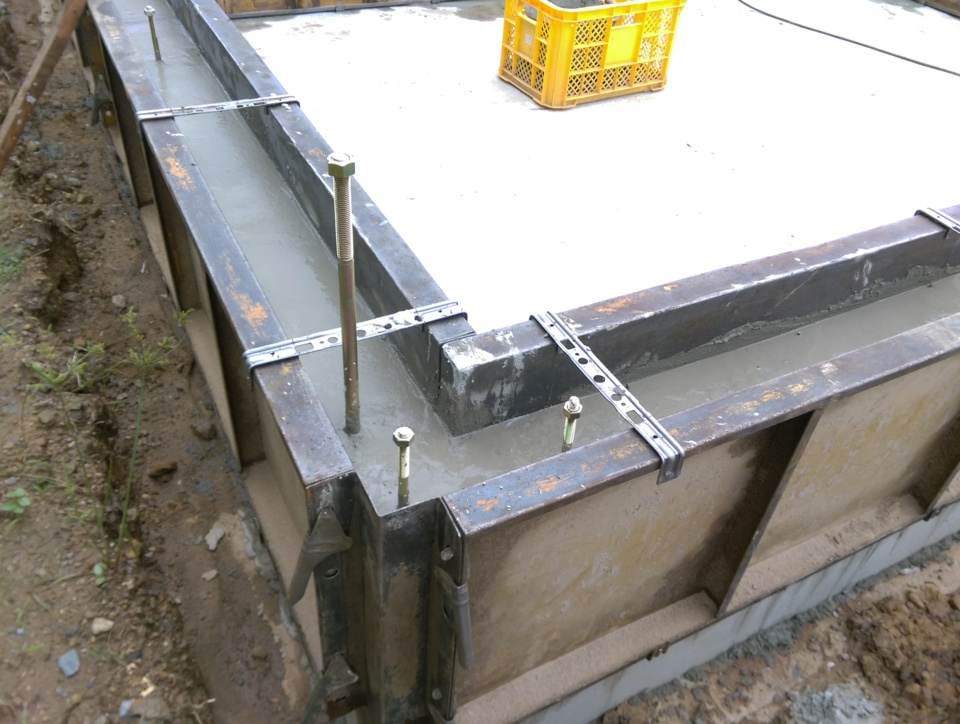

基礎コンクリート打ち
ベースコンクリート、立上りコンクリート打設も完了です。
基礎の上端は基礎パッキン、土台と乗ってくるのでセルフレベリング材という流動性のあるセメントを流して基礎天端部分を水平に仕上げていきます。
アンカーボルト、ホールダウン金物も図面通りの位置に取り付いております。
- 11. 2016年10月07日
-

基礎工事完了
型枠が外され基礎工事が完了しました。
S様邸、結構なボリュームです!スケール感も分かりやすくなってきましたね。
一部を深基礎にし、敷地を有効に活用していきます。
- 12. 2016年10月11日
-

水道配管工事
ピンク色の樹脂管(架橋ポリエチレン管)が給湯配管、水色が給水配管です。
従来の先分岐配管方式の工法とは異なり、ヘッダーを給湯器やパイプシャフト周辺に設け、あらかじめヘッダーから各給湯器までタコ足状に敷設した『さや管ヘッダー工法』を採用しています。
- 13. 2016年10月13日
-

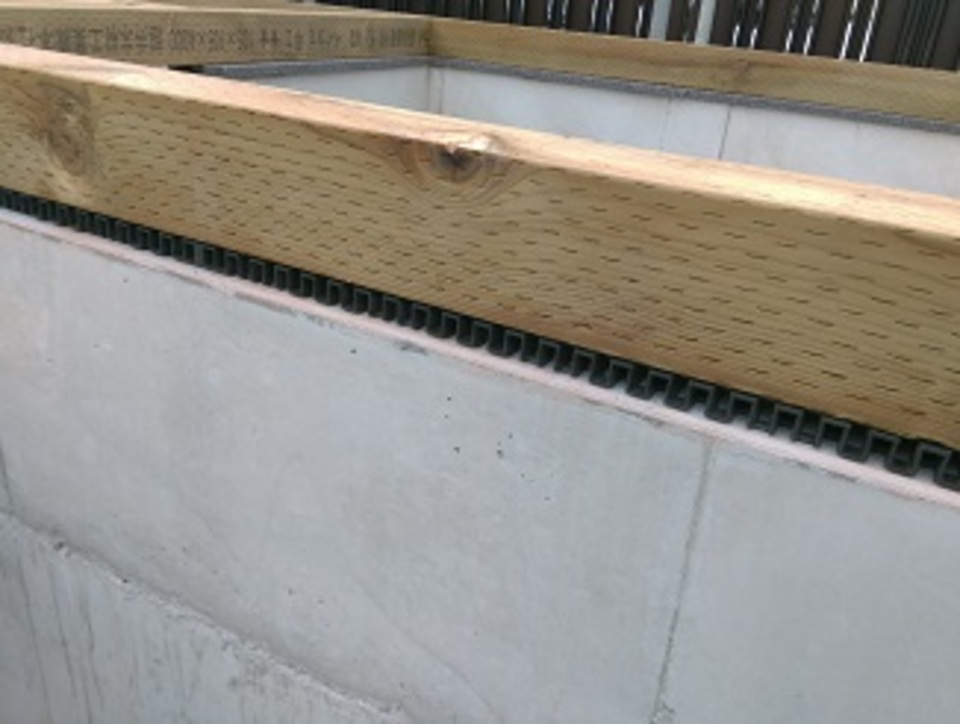

土台据付
足場も組まれ、基礎パッキンと土台据付を行っています。
3人掛かりで手際良く進めています。
- 14. 2016年10月13日
-
土台据付
基礎の上の黒い部材は基礎パッキンと言う部材です。
全周で床下の換気ができるので付随的に『シロアリ』の被害も防止することができます。
- 15. 2016年10月13日
-

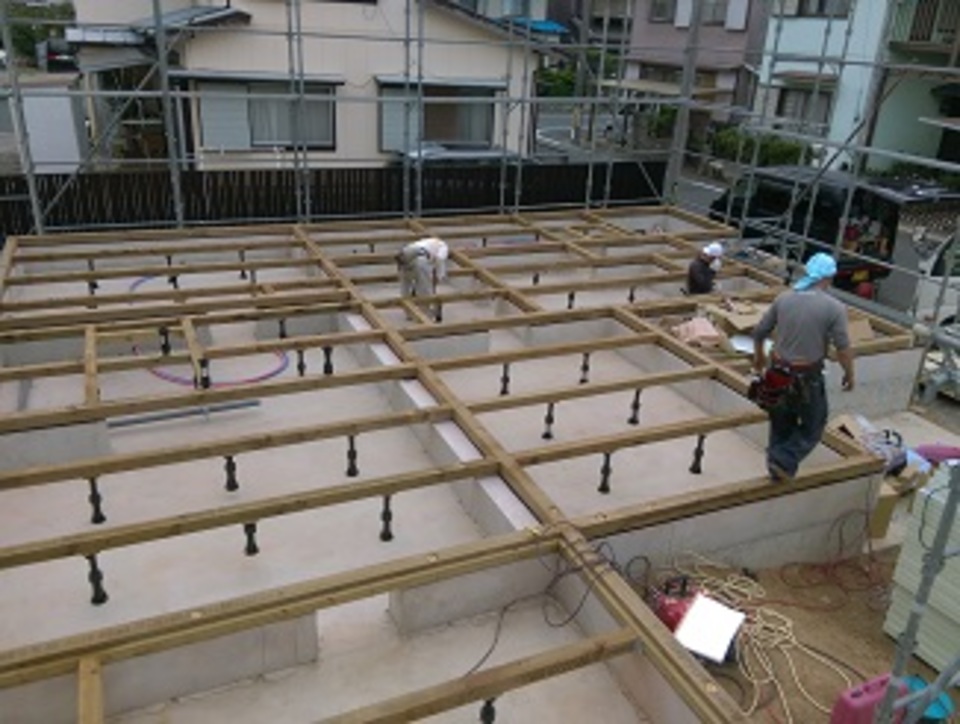

床断熱材施工
S様邸はZEH採択された!狭き門をくぐり抜けた!家造りになります!
まずその第一弾として床断熱材★
床断熱は2層にし、合わせて106㎜とかなり厚い仕様です。
ですので熱伝導率が0.021W/(m/k)と非常に優れています。
お引渡しは真冬となりますが、すぐにその効果を実感できるでしょう♪
- 16. 2016年10月14日
-

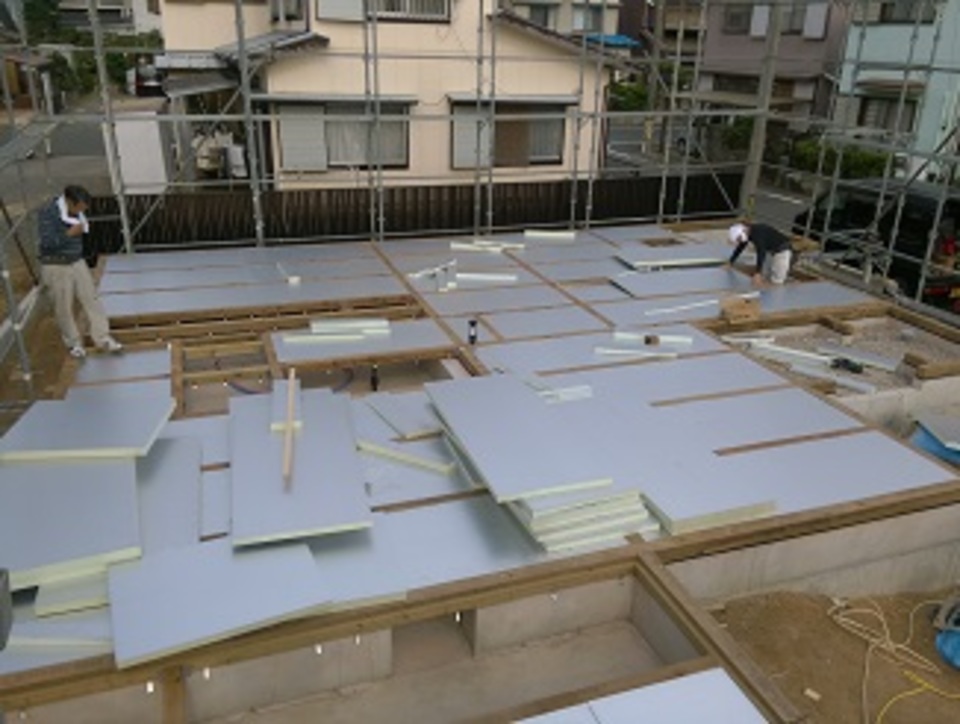

床断熱材施工
床断熱を施工2日目です。
断熱材の長手方向は工場であらかじめ土台・大引内に納まるようにカットしてきてはいますが・・・床面積があるだけに大変そうです。
- 17. 2016年10月14日
-
床断熱材施工
床断熱材施工完了しました。
この後すぐに床下地の構造用合板28mmが張られていきます。
- 18. 2016年10月19日
-
建て方1日目
午前中に2階壁に突入しました。
どんどん形になっていきます。

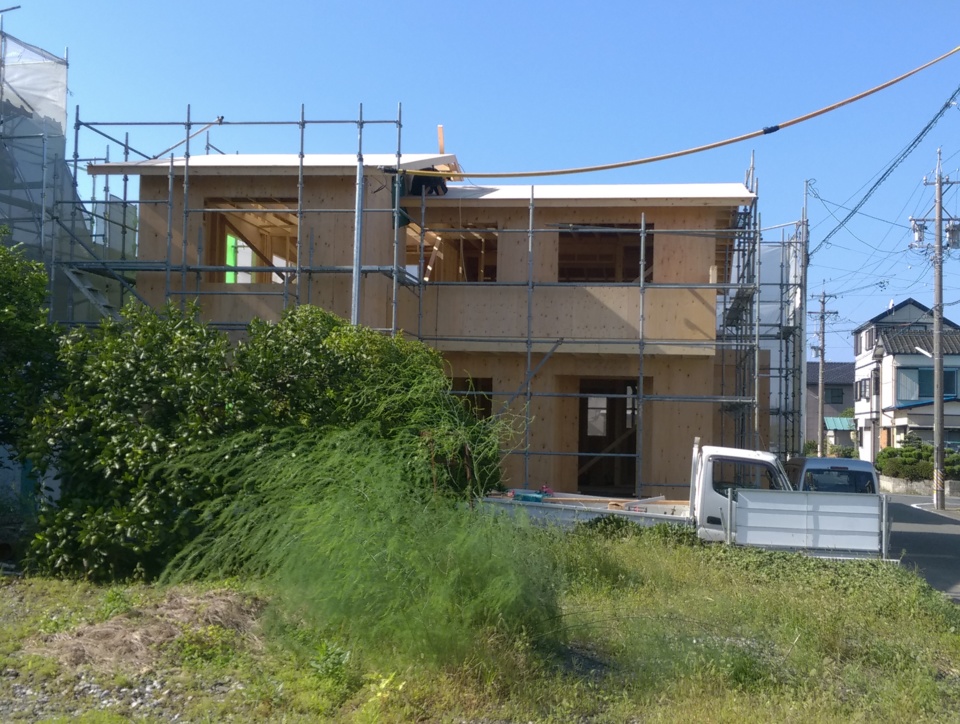

- 19. 2016年10月20日
-
建て方工事完了
S様邸建て方完了です!
金物を取付て、明日は上棟式を行います!
- 20. 2016年10月21日
-
上棟式
本当に仲が良く楽しい打合せを毎回させてもらっているS様ご家族。
家造りの折り返り地点にもうきたんだなぁ、と感慨深いものです。
S様から労いのお言葉を頂戴しまして、ご用意して頂いたお菓子に、ノンアルコールビール(アルコール度数0.000%)でちょっとした宴会♪
棟梁の掛け声で三本締め!上棟式が終了しました。
- 21. 2016年10月21日
-
上棟式
無事上棟です!
本当におめでとうございます!!!
- 22. 2016年10月22日
-
サッシ取付完了
サッシの取付が完了致しました。
サッシが付く事でお部屋の雰囲気が少しお分かりいただけるようになりました。
- 23. 2016年10月22日
-

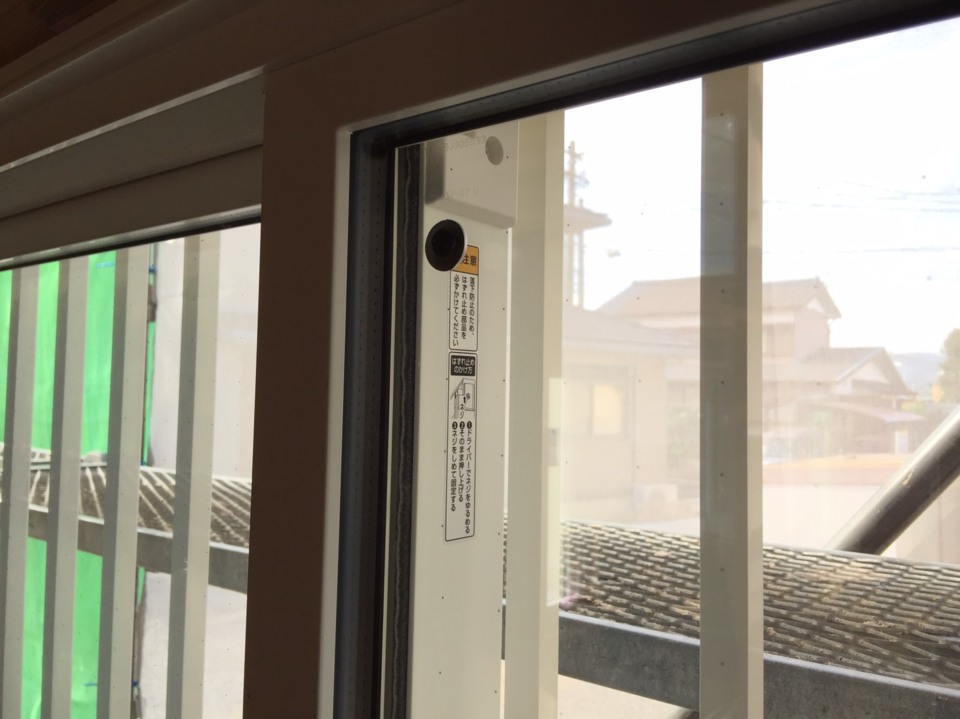

真空トリプルガラス
ZEH仕様に欠かせない真空トリプルガラスです。
分かりにくいですが左上についているキャップはガラスの間を空気を抜き「真空」にしたあと、栓を閉めるために必要なものになります。
わずか0.2㎜という厚さですが真空ですので熱伝導はほぼ0ということになります。
- 24. 2016年10月22日
-

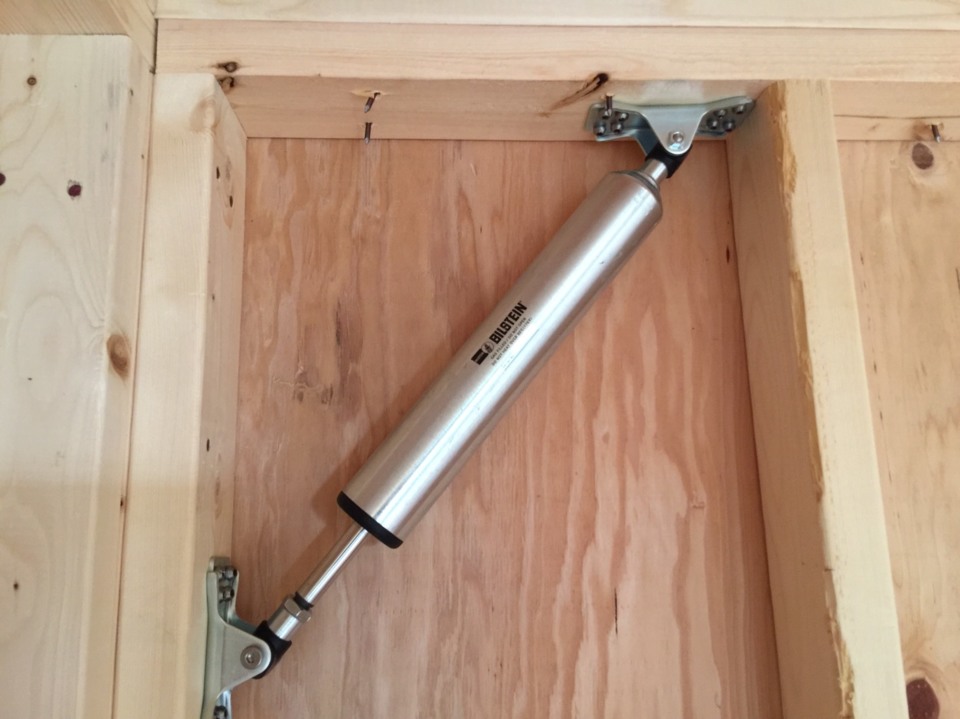

制振ダンパー設置
制振ダンパーを取付けました。
耐力計算で必要な場所に配置していきます。
本震のエネルギーを和らげ、大幅に揺れを抑えるのは勿論、繰り返しの揺れにも効果を発揮します。
熊本地震に引き続き、鳥取地震が起きましたね。日本列島どこも安心出来ません・・・。
ご採用が増えるのも納得です。
- 25. 2016年10月22日
-

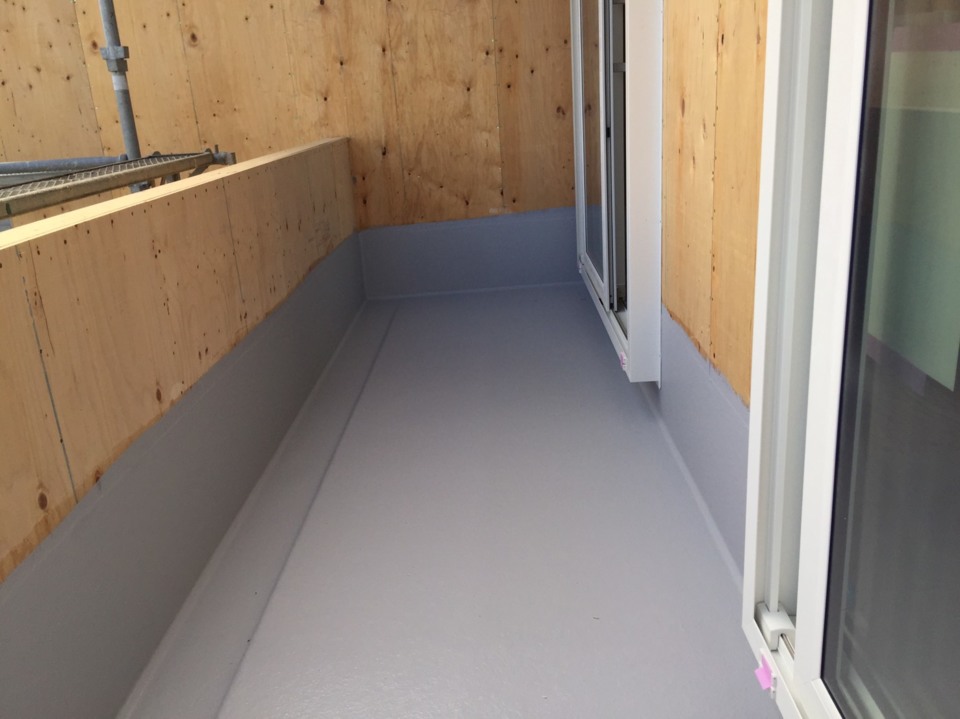

バルコニーFRP防水完了
バルコニーの防水工事(FRPという繊維強化プラスチック)もきれいに仕上がりました。
- 26. 2016年10月24日
-

屋根断熱通気
断熱層の外気側に通気層を設け床下から上がってきた空気を棟から出し換気させることが目的です。
屋根・外壁通気層は住宅の耐久性と快適性向上のためには非常に重要な役割を果たします。

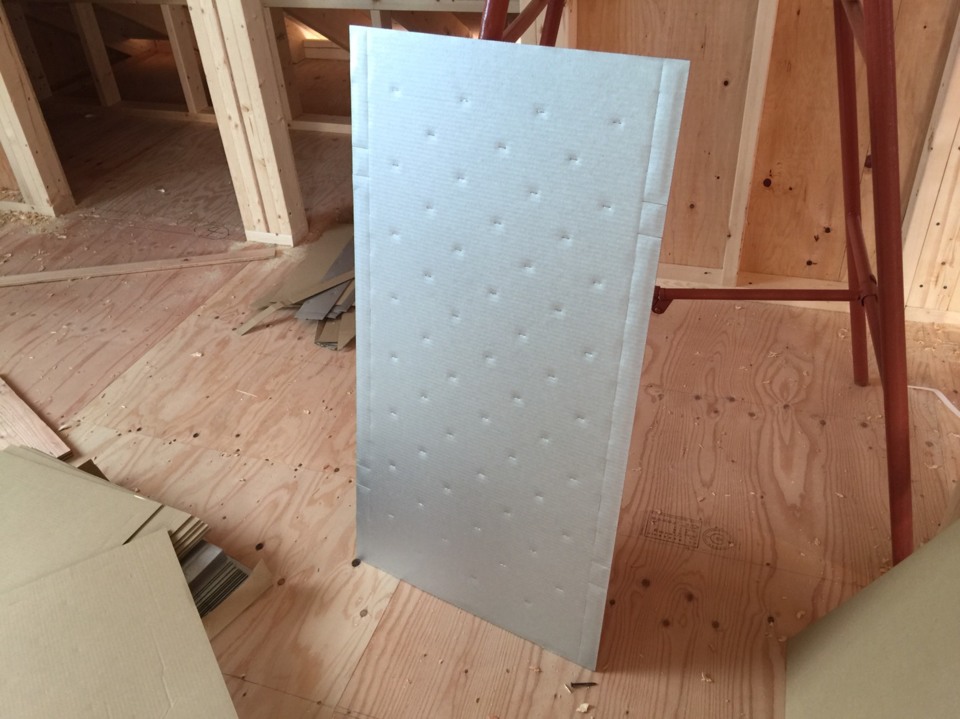

- 27. 2016年10月24日
-
通気スペーサー
屋根断熱通気スペーサーです。
片面にアルミ層が施されています。
蒸着されたアルミにより赤外線を反射し反射熱(輻射熱)を抑えます。
また長期にわたって遮熱効果が持続します。
- 28. 2016年10月24日
-

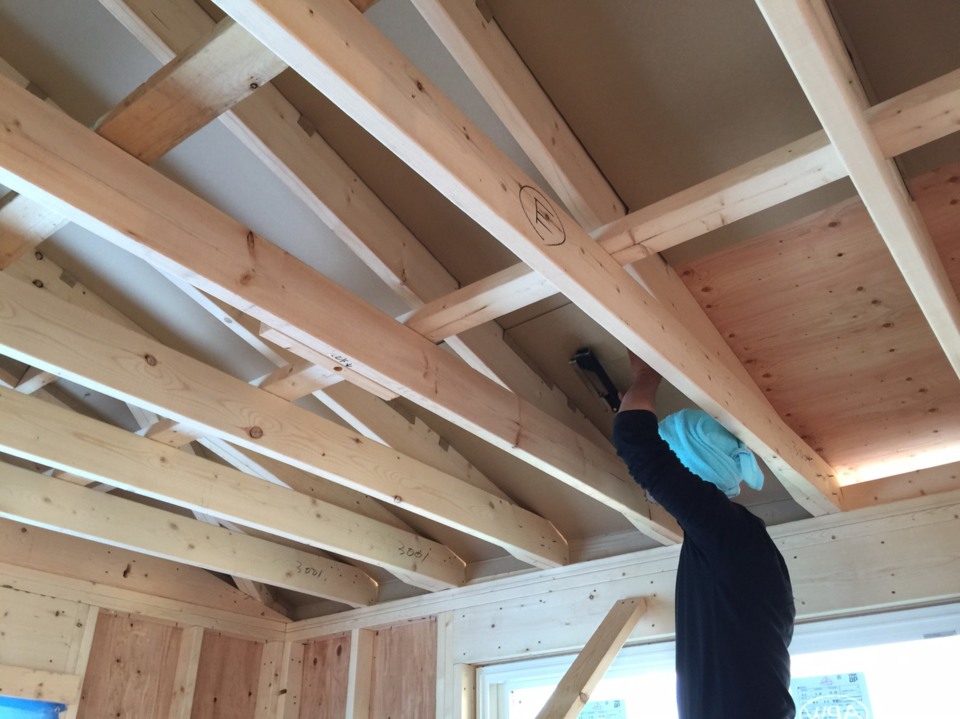

屋根断熱通気層設置
通気スペーサーを垂木間にはめ込んでいきます。
確実に通気層(≒30mm)を確保していきます。
- 29. 2016年10月24日
-

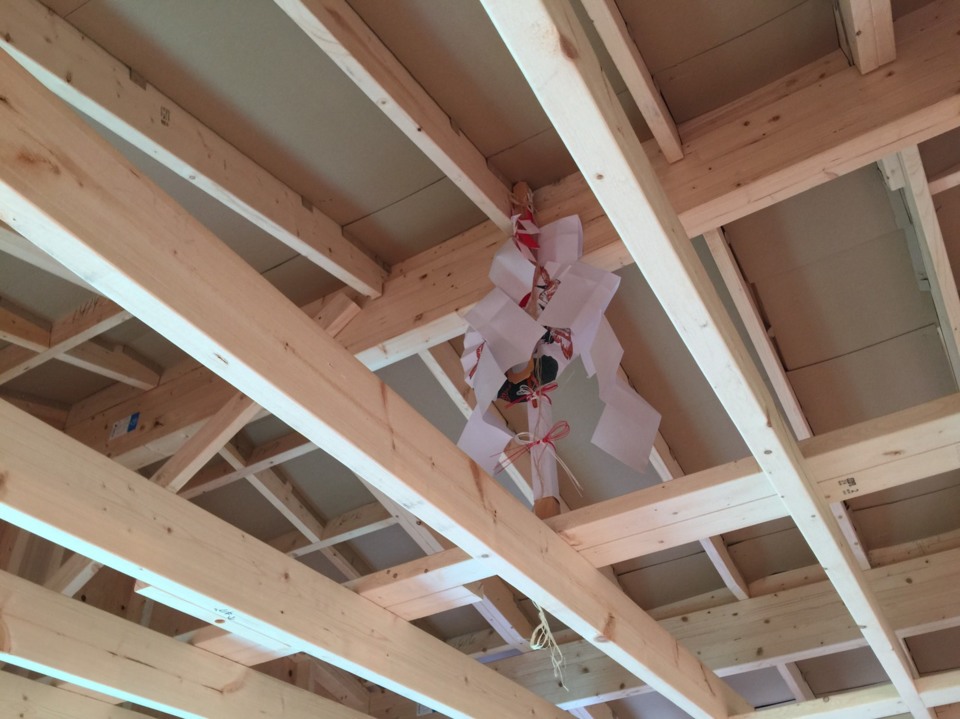

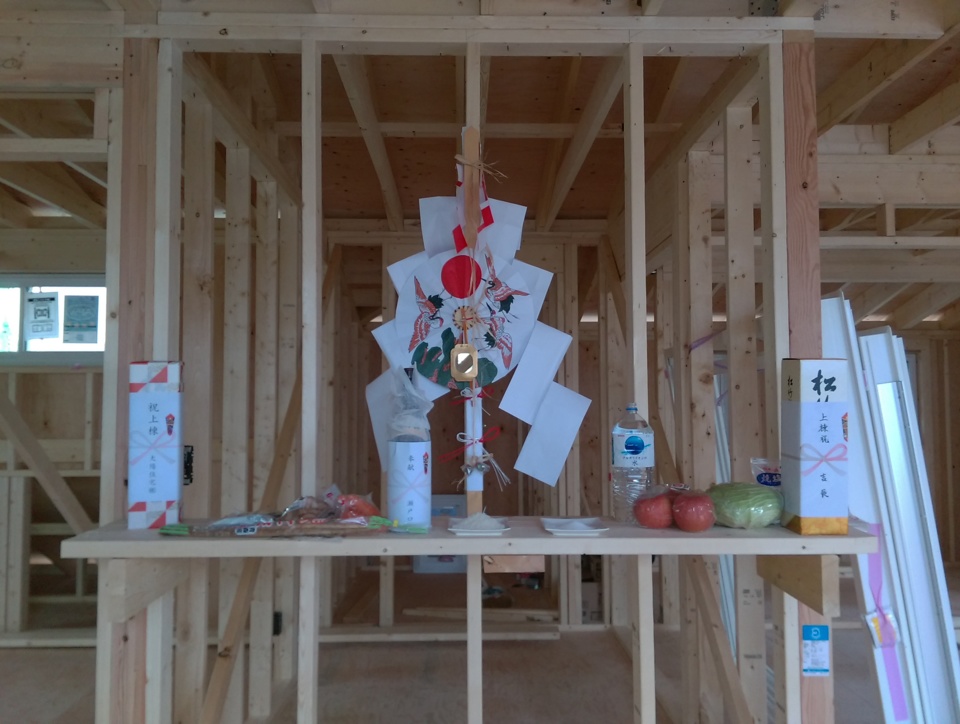

御幣(ごへい)
御幣を棟の一番高いところへ上げました。
S様ご一家に災いが無いよう、家が火災にあわないよう、願いを込めて。
天井を貼ってしまったら一生見ることは出来ないけれど、ずっと屋根裏でご家族の安全と幸せを見守っています。
- 30. 2016年10月25日
-
玄関R壁
玄関は柔らかい印象になるように、Rの下がり壁を設けてあります。
- 31. 2016年10月26日
-
中間検査

建物が建築基準法に適合しているかどうか工事途中で行われる検査『中間検査』が本日ありました。
建物が完成してしまうと確認できなくなる箇所に重点を置きチェックします。
またS様邸は【耐震等級3】の建物で適合証明書を受けるために、構造をより深くチェックしていきます。
- 32. 2016年10月26日
-

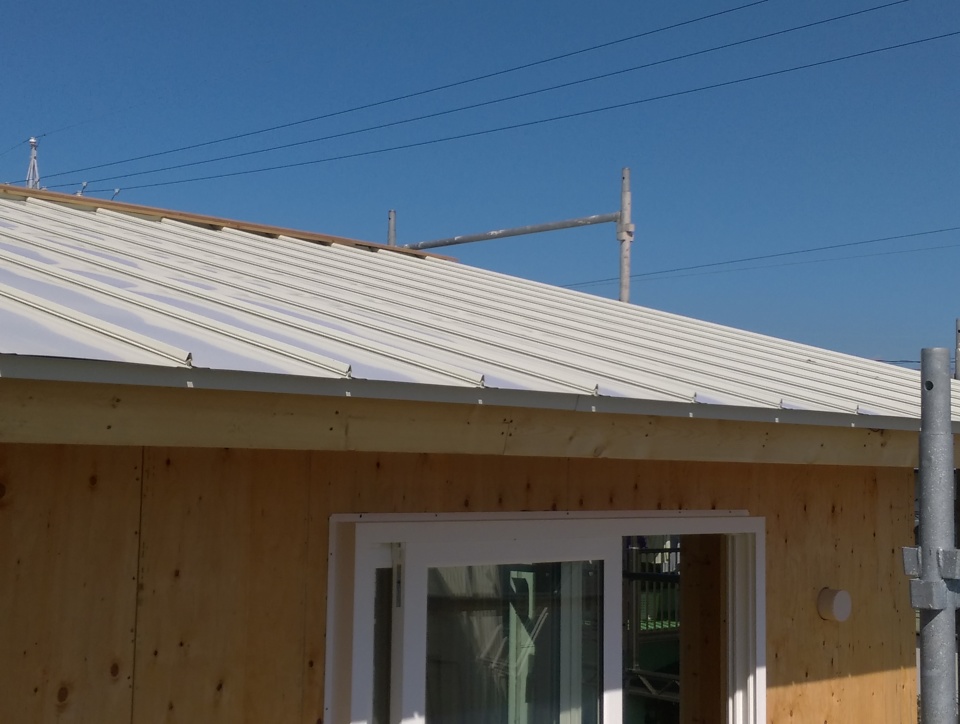

屋根葺き工事中
S様邸の屋根材はガルバリウム鋼板で立平葺きです。
この屋根の上に太陽光パネル(4.89kW)設置されます。
- 33. 2016年10月27日
-

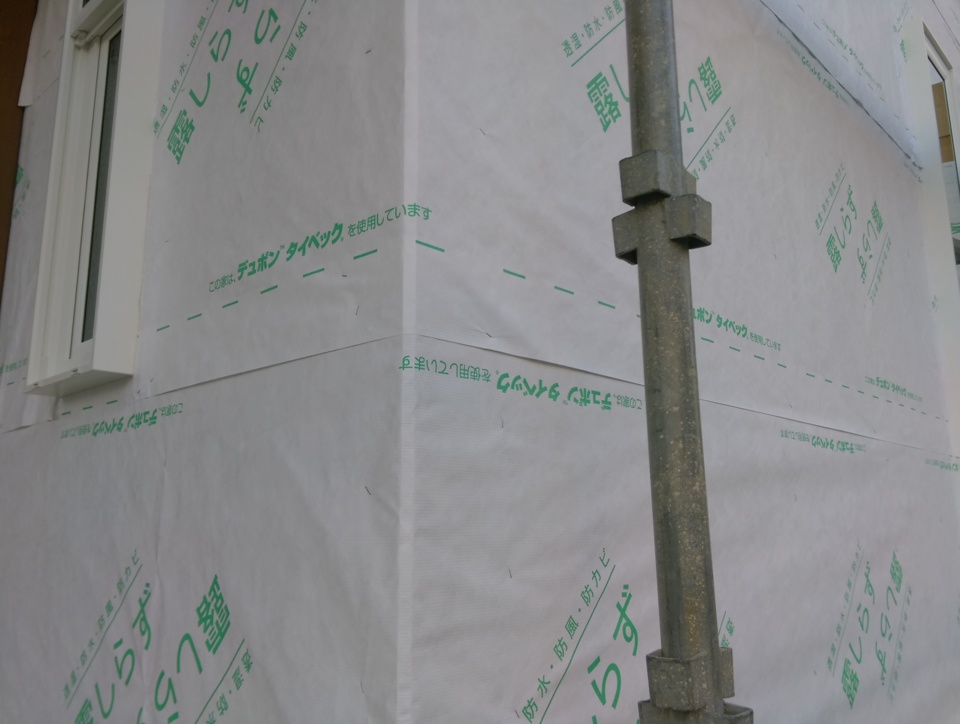

透湿防水紙貼り
このシートは壁の中の余分な湿気を逃がしますが、水は通さない性能をもつシートとなっております。
中に水が入らない様に、シートの重ね巾やサッシ廻りの防水処理など細かく施工基準が決まっております。
- 34. 2016年10月27日
-

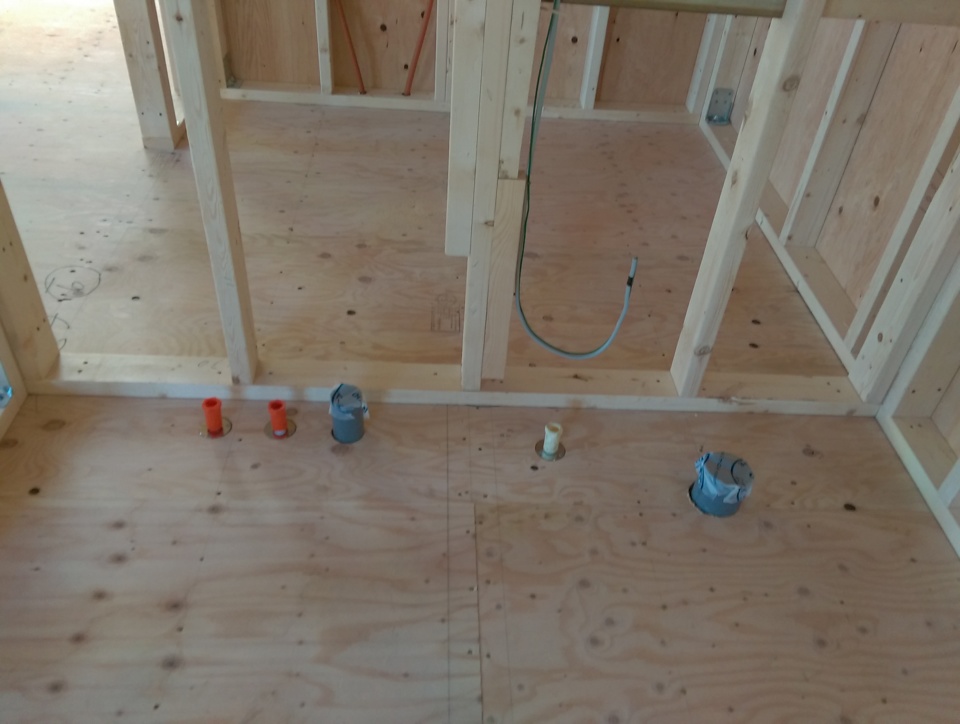

給排水設備工事
屋内外の給排水の配管工事も順調に進んでおります。
- 35. 2016年10月27日
-

断熱吹き付け、逃げ工事完了
先日、現場でお打合せさせて頂いた位置にコンセント等を設置しました。
コンセントの下の横材はカウンターの下地です。
断熱材を吹き付ける前に配管、配線、下地の施工をしていきます。

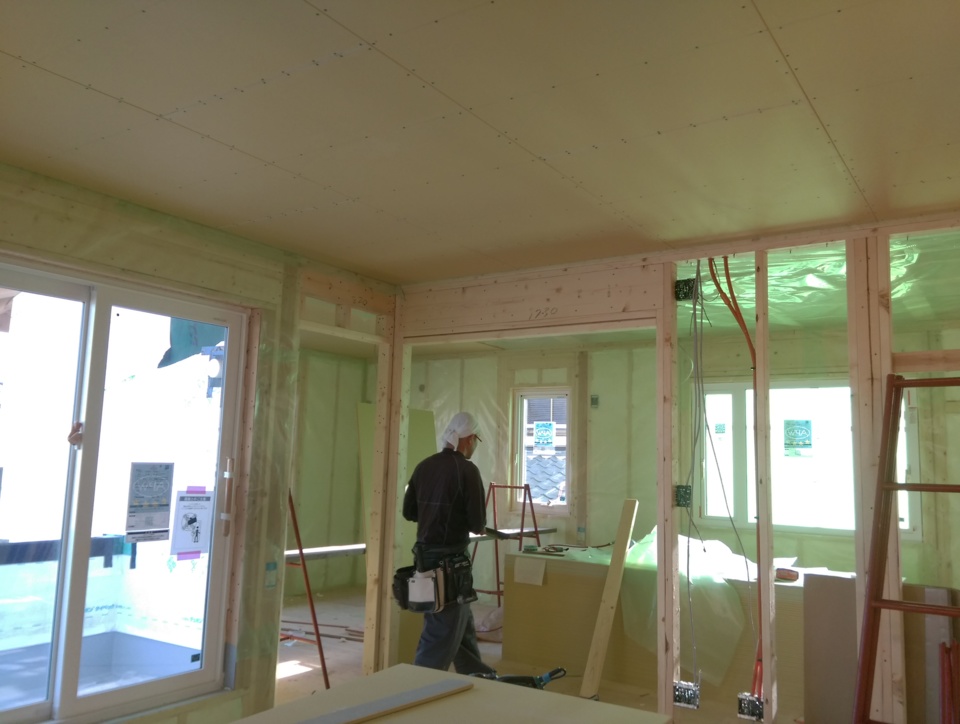

- 36. 2016年11月01日
-

断熱工事
断熱材の吹付が完了しました。
壁は80mm、屋根は200㎜の厚みがあります。
S様邸はZEHの補助金を受けるために高い断熱仕様となっています。
- 37. 2016年11月01日
-

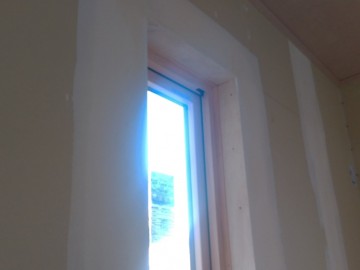

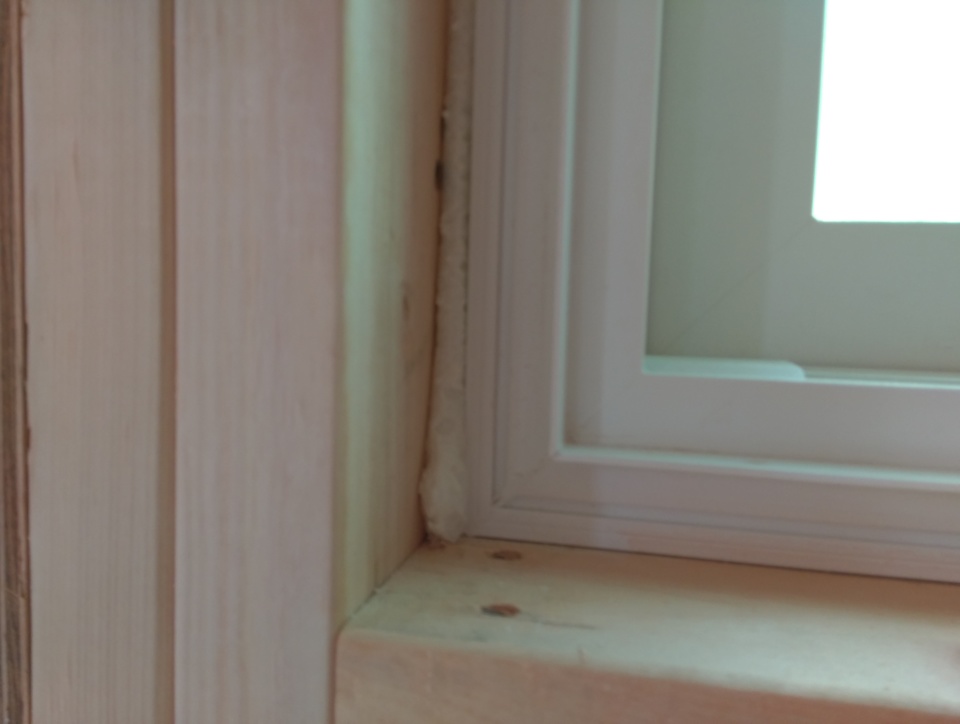

断熱工事
窓枠の隙間など少しの隙間も見逃さずしっかり断熱しております。
- 39. 2016年11月08日
-
太陽光発電パネル設置工事

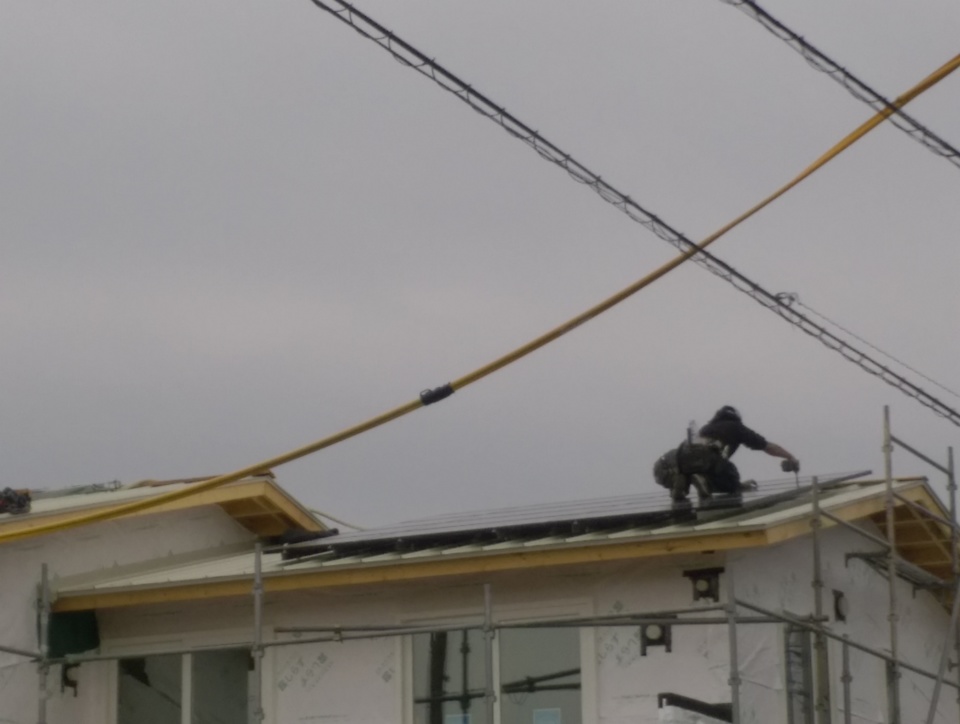

太陽光発電パネルの設置を開始しました。
S様邸はオール電化で4.89kW搭載です。

- 40. 2016年11月14日
-

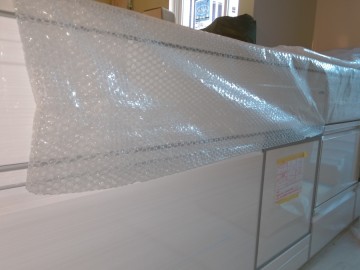

ユニットバス据付完了
ユニットバスの据付完了です。
やさしいお色です♪
- 41. 2016年11月15日
-
ベーパーバリア施工
ビニールのように見えるシートが『ベーパーバリア』です。
気密・防湿を目的とした材料です。
壁の中に湿気が入らないようにして大切な構造体を守る、当社のこだわりの一つです。
- 42. 2016年11月15日
-
石膏ボード施工
天井から石膏ボードを貼っています。
耐火性にとても優れた建材です。
壁紙の下地材でもあります。
- 43. 2016年11月21日
-

サイディング施工
外壁=サイディングを張り始めました。
通気金物工法です。
外壁と構造体の間に通気層を設ける事で乾燥状態を保ちます。
その結果、白蟻や腐朽菌から建物を守ることが出来ます。
- 44. 2016年11月21日
-
サイディング施工
S様にお選びいただいたのは、やさしいベージュのサイディングです。
足場が取れその全景が表れるまで、しばらくお待ち下さい♪
- 45. 2016年11月30日
-
サイディング施工
だいぶサイディングが張られてきました。
S様邸はボリュームがあるので少しお時間がかかっています。
- 46. 2016年12月07日
-
サイディング施工
サイディングのアクセント部分も張り終えました。
- 47. 2016年12月07日
-

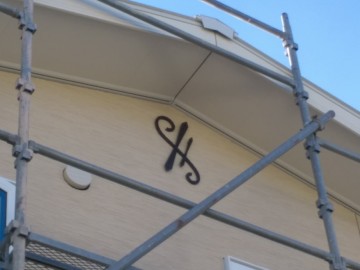

妻飾り設置
お打合せでお選びいただいた“妻飾り”も取付られました。
印象的になりました♪
- 48. 2016年12月07日
-
1階無垢フローリング施工

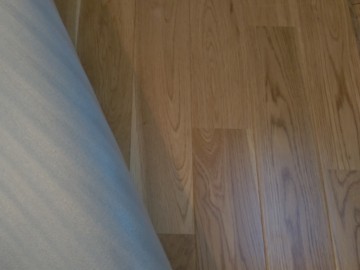

1階の床材=ナラ無垢フローリングが張り終えました。
とても上品で足触りもやさしく、養生が外れるのが楽しみです。
- 49. 2016年12月07日
-

階段施工中
大工さんが階段を加工しています。
プレカット(工場で加工)であっても最後は現場で調整し納めていきます。
- 50. 2016年12月13日
-
階段施工完了
階段が設置されました。
これで現場の作業性が向上します。
S様も現場に来られた際は今までの梯子とは違い、お子様を抱っこしたまま安全に2階へ上がれますね。
- 51. 2016年12月18日
-

石膏ボード施工 完了
2階の石膏ボード貼りも完了です。
LDKの日当たりがとても良くて自然と家族が集まってきそうです。
- 52. 2016年12月18日
-

1階建具枠取付完了
1階の建具枠の取付が完了しました。
造作工事(建具枠、棚取付など)は1階を終わらせた後、2階へと移っていきます。
- 53. 2016年12月22日
-

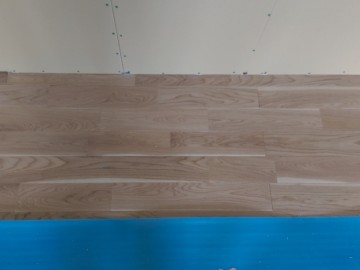

2階無垢フローリング施工
2階の床、半分ほど張り上がりました。
- 54. 2016年12月22日
-

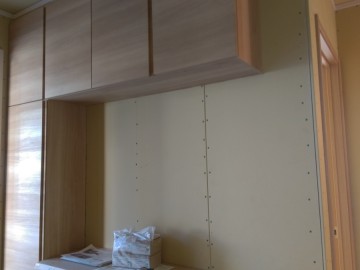

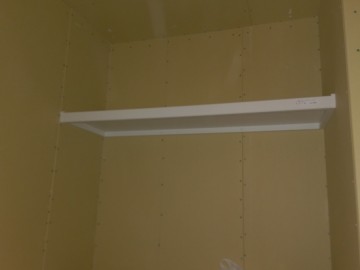

造作工事
1階の収納の棚を付け始めました。
本日は3人の大工が現場入りし賑やかです。
- 55. 2016年12月28日
-
窓台取付完了
1階の窓台取付が完了しました。
大工工事も年明け少しを残すのみです。
お引渡しに向けて年内最後、外構のお打合せをさせていただきました。
- 56. 2016年12月29日
-
窓・バルコニー手摺

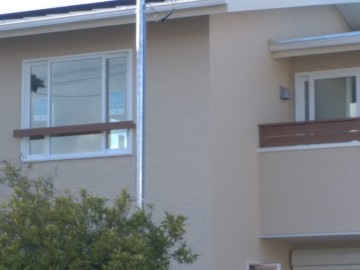

窓とバルコニーに手摺が付きました。
外観のアクセントになっています。
- 57. 2017年01月06日
-

玄関ホール格子
玄関ホールに目隠しを兼ねた格子が取り付きました。
桧の無節でとっても艶やかでいい香りがします。
玄関のアクセントにもなっています♪
- 58. 2017年01月09日
-

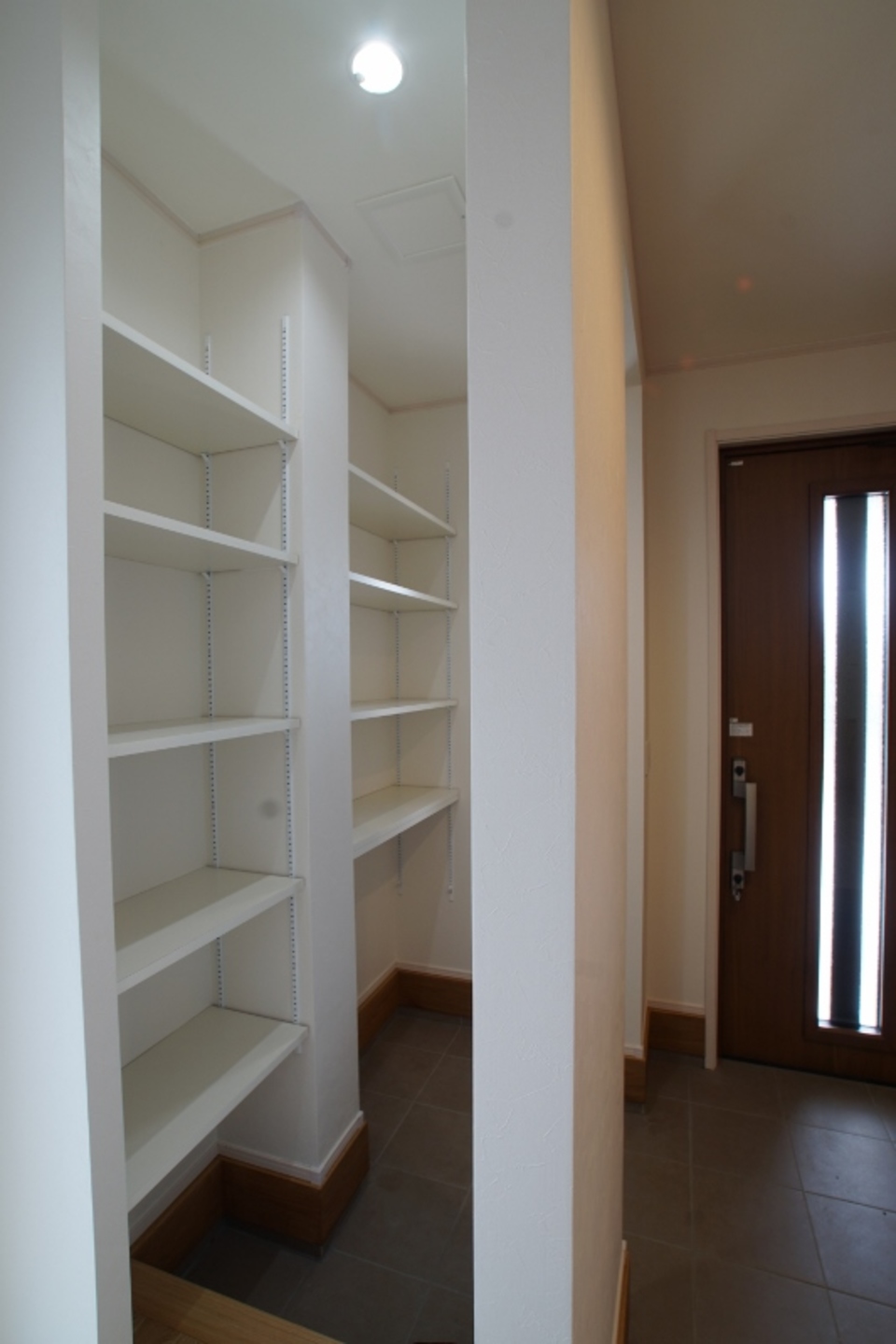

玄関収納設置
玄関収納、設置完了です。
靴はこちらに収納するほかに廊下へ続くシューズインクローゼットもあります。
いつも綺麗な玄関、間違い無しです!

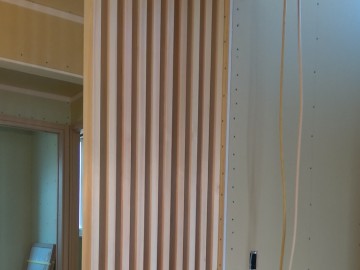

- 59. 2017年01月10日
-
2階造作工事
2階の造作工事も順調に進んでいます。

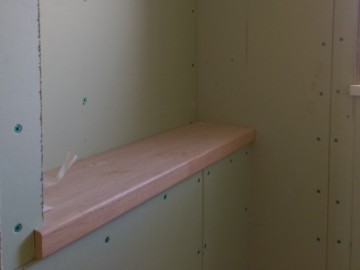

こちらは洗濯機の洗剤やストックを置く棚です。
- 60. 2017年01月10日
-
1階キッチン据付完了
1階キッチンの据付が完了しました。
とても明るいダイニングキッチンです。
- 61. 2017年01月10日
-

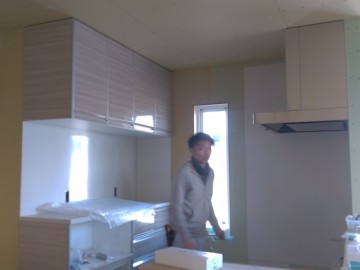

2階キッチン据付中
2階キッチンもせっせと据付作業しています。
現場を案内した際には完成のイメージが出来る程仕上がってきました。
- 62. 2017年01月11日
-
照明器具取付準備

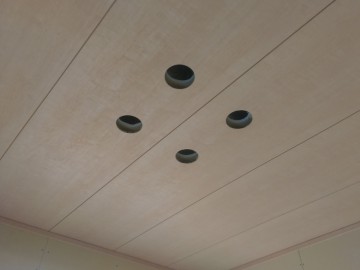

電気工事で天井埋め込み照明器具の穴あけを開始しました。
本日は寒い中、表札のレイアウトの確認をさせていただきました。
打合せはこれで最後・・・引渡しが近づいてきました(涙)
- 63. 2017年01月14日
-
パテ処理
内装工事でパテ処理をしています。
石膏ボードの継ぎ目やくぎ打ちした箇所をパテで埋めていきます。
この作業がとても重要でクロスがキレイに貼れるかが決まってきます。
- 64. 2017年01月16日
-

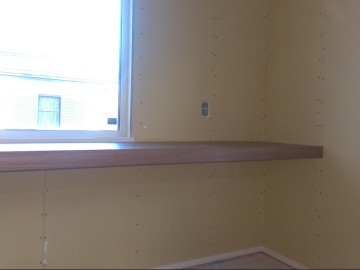

カウンター設置
ダイニング横にカウンターが取り付きました。
- 65. 2017年01月16日
-
クロス張り
お打合せで決めた壁紙を張っていきます。
とても明るくなりました♪
- 66. 2017年01月16日
-
玄関ポーチ施工
ポーチ部分をコンクリートブロックで形作りモルタルを敷均し、タイルがキレイに貼れるように下地を調整しているところです。
この後、300角タイルを1枚1枚丁寧に貼り、その後目地詰めをして作業完了です。
毎日ご家族、お客様をお出迎えする場所です。
完成後の仕上り精度を高めるため、見えなくなる部分ですが丁寧に施工しています。

- 67. 2017年01月19日
-

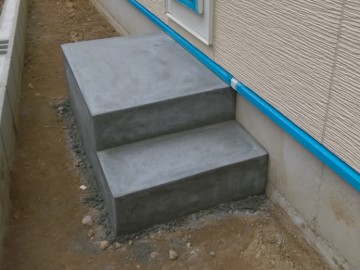

タイル張り工事

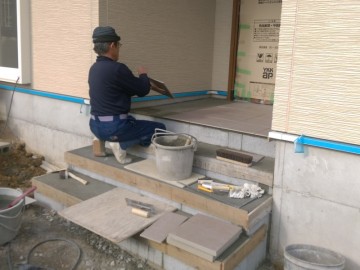

玄関ポーチのタイル張りを開始しました。
外壁同様、やさしいお色のタイルです。
- 68. 2017年01月19日
-
勝手口たたき施工完了
左官工事も順調に始まっています。
- 69. 2017年01月19日
-
照明器具取付工事
照明器具の設置も進んでいます。
全てLED照明で、リビングは雰囲気に合わせて調光調色できます。
- 70. 2017年01月24日
-

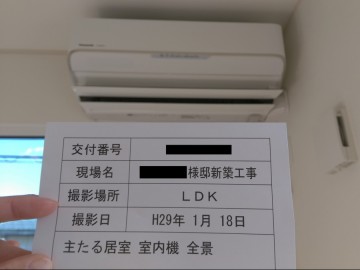

高効率エアコン設置
ZEH住宅では『エネルギー消費効率の冷房効率区分』の(い)を満たす事が条件です。
高効率エアコン2台、外皮強化(断熱材、サッシ)、太陽光≒1kw追加、その他諸々・・・が補助金(125万円)内で納まってしまうなんて凄くないですか!?
- 71. 2017年01月24日
-

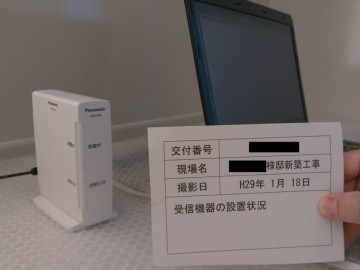

HEMS設定
エネルギーを【見える化】してコントロール、省エネを図るのが目的のHEMSの設定をしました。
S様邸ではPC、スマホでどの部屋でどれだけエネルギーを使っているかが分かる、なんて事からエアコンの遠隔操作も可能なんです!
- 72. 2017年01月24日
-
ZEH住宅シール
工事も大詰め、補助金ゲットに向け完了報告書の準備に余念がありません!
ZEH住宅にはこのようなシールが玄関に貼ってあります♪
- 73. 2017年02月03日
-
駐車場コンクリート打ち
駐車場の一部にコンクリート打ちをしました。
ワイヤメッシュφ6を敷きコンクリートの耐力向上、割れを防ぎます。

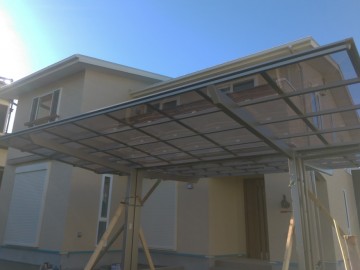

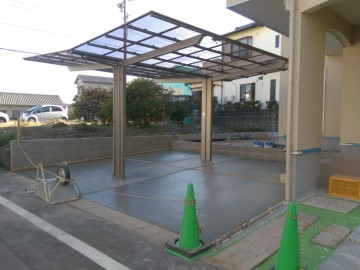

- 74. 2017年02月03日
-
カーポート設置
2台用のカーポートの設置完了です。
雨に濡れることなく外出できるなんて羨ましいです!
- 75. 2017年02月03日
-

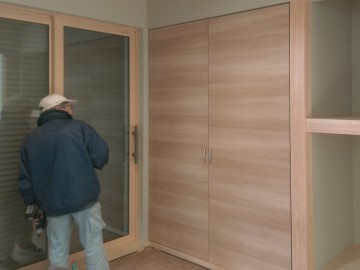

製作建具建付け工事
和室に製作建具が取り付けられました。
襖ではないので張替えの心配は減りますね。
クリーニングも終わり、畳が入れば完成です♪
- 76. 2017年02月03日
-
社内検査
本日、社内検査を行いました。
少しの手直しをしていよいよお引渡しです!!!
- 77. 2017年02月04日
-
畳敷き込み
畳が敷かれました。
これで建物工事は終了です!
S様ご家族を案内してチェックをしていただきました。
- 78. 2017年02月04日
-
駐車場コンクリート打ち終了
駐車場のコンクリート打ちも完了です。
外構工事も残すところあとわずかです!
- 79. 2017年02月10日
-

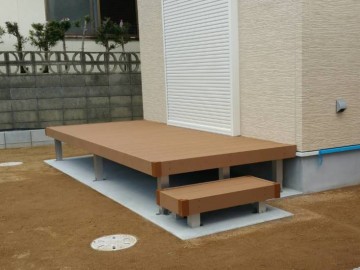

デッキ工事
庭にデッキが設置されました。
ここでバーベキューしたりお子様のプールをしたり、なんて夢が広がります♪
- 80. 2017年02月20日
-

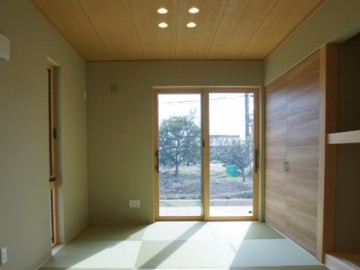

竣工写真
- 81. 2017年02月20日
-
竣工写真
- 82. 2017年02月20日
-
竣工写真
- 83. 2017年02月20日
-
竣工写真
- 84. 2017年02月20日
-
竣工写真
- 85. 2017年02月20日
-
竣工写真
