リビングの吹抜けから明るさと気配を。オープン階段がポイント!ホワイト✖グレーインテリアの洗練された住まい★

豊橋市 注文住宅

タイプ別にみる|

建築中レポート

1. 2019年02月23日
K様邸

完成予定パース

2. 2019年02月24日
K様邸

地鎮祭

本日、地鎮祭を行いました。
K様、誠におめでとうございます。
これから4カ月、想いの詰まったお家を心を込めて造っていきます!

3. 2019年03月03日
黒のサイディング、木目調のサイディング

見本決め お打合せ

入船のショールームにて見本決めの打合せを行いました。
楽しいお打合せとなりました♪

4. 2019年03月07日
豊橋市地盤調査、表面波探査法

地盤調査 表面波探査法

地盤調査が行われました。
地盤の地耐力(支持力、沈下量)を調査し基礎仕様、改良の可否を判断をします。
表面波探査の原理では硬い土質ほど表面波が速く伝わります。
改良判定なしです。

5. 2019年03月11日
水盛り遣り方、ブラックサイディングの家

水盛遣方

いよいよ工事が始まります!
建築物の位置、通り、高さ、水平を決めていくある意味一番重要な工事です。

6. 2019年03月19日

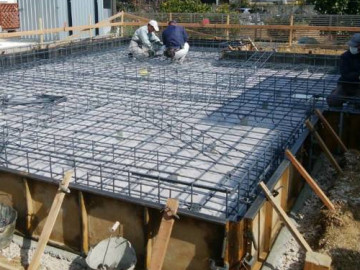

基礎配筋状況

基礎配筋工事中

基礎配筋状況です。
図面を基に配筋作業を進め、耐圧盤の打設前に配筋検査を行います。
鉄筋のピッチや被り厚さを確認しながら進めてまいります。

7. 2019年03月20日
基礎工事

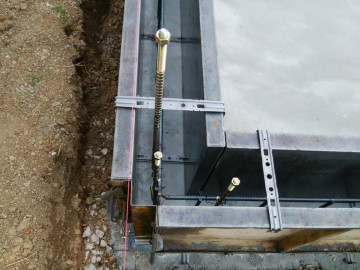

基礎工事

基礎の立ち上がり部にもしっかり鉄筋を組んでいきます。

8. 2019年03月26日
基礎工事完了

基礎工事完了

型枠が外され基礎工事が完了しました。
クラックや空洞の有無などをチェックしました。

9. 2019年04月01日
足場設置完了

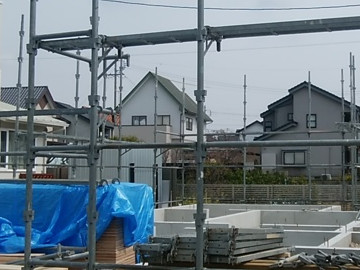

足場設置完了

建て方に先立ち、足場設置完了です。

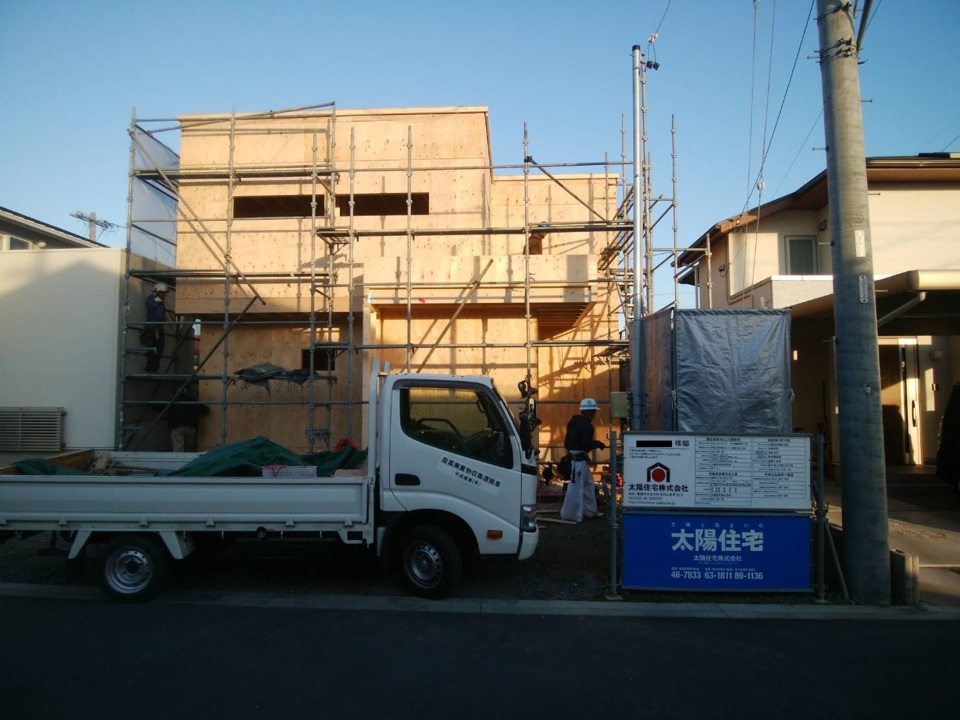

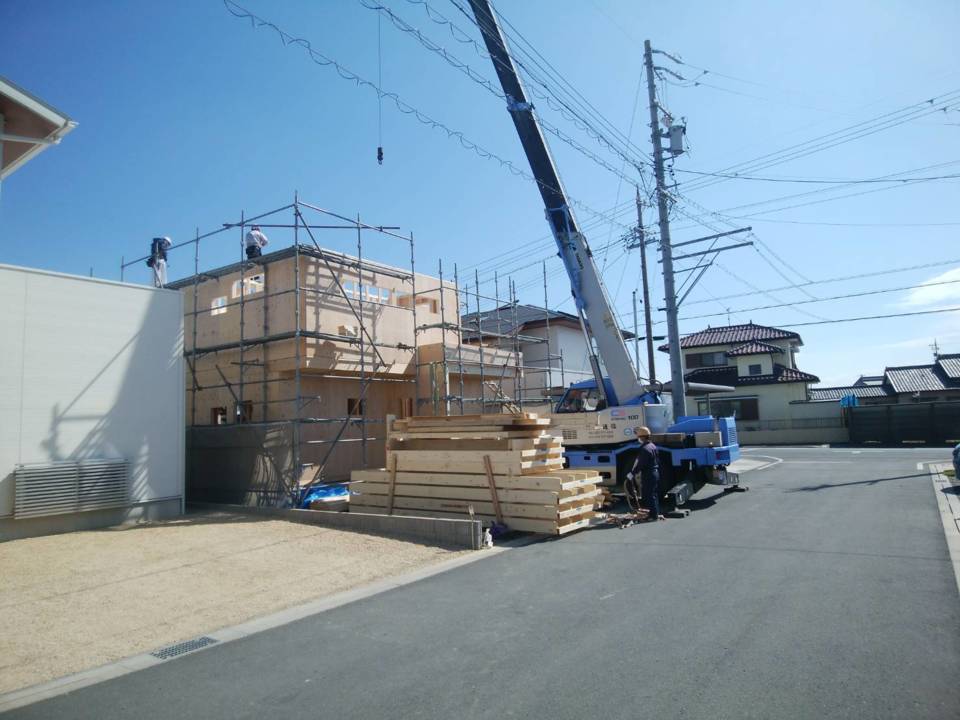

10. 2019年04月01日

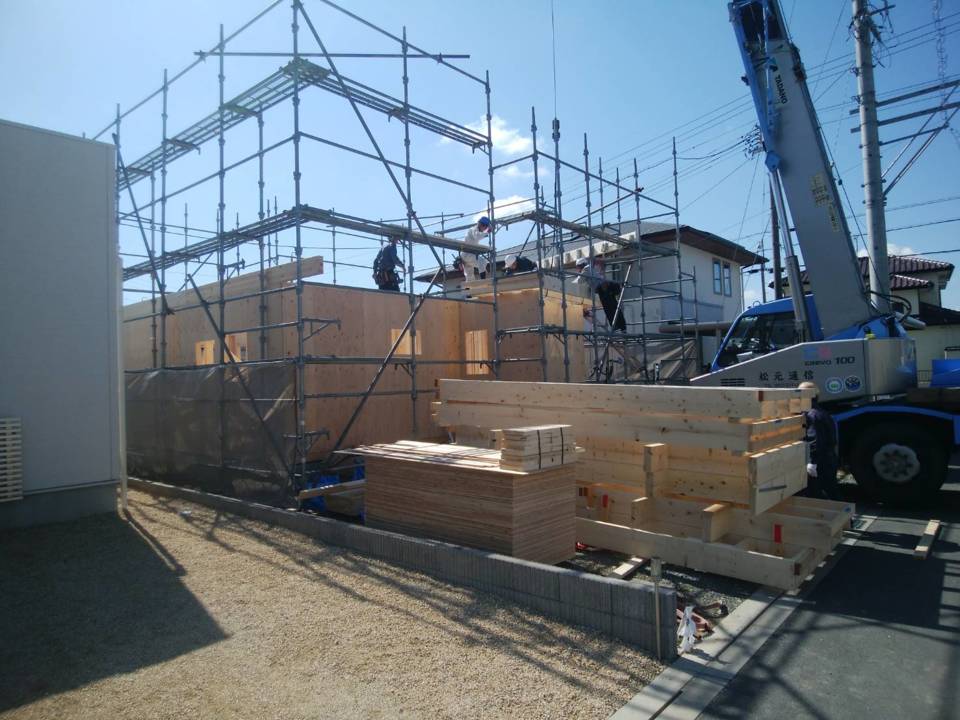

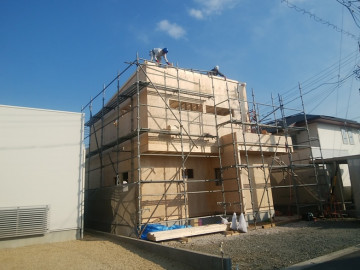

建て方工事中①

建て方工事中①

1階床、壁が立ち上がりました。
職人さん5人で作業しています。

11. 2019年04月01日
建て方工事中②

建て方工事中②

2階壁も起こされました。
本日は風が強いので特に安全であるように注意して作業をしております。

12. 2019年04月01日
建て方工事中③

建て方工事中③

垂木までいきました。
あと少しです。

13. 2019年04月01日
建て方工事中④

建て方工事中④

K様、おめでとうございます!!!
上棟しましたよ♪
大工さん達も本当にお疲れ様でした。
無事に本日終了いたします。

14. 2019年04月03日

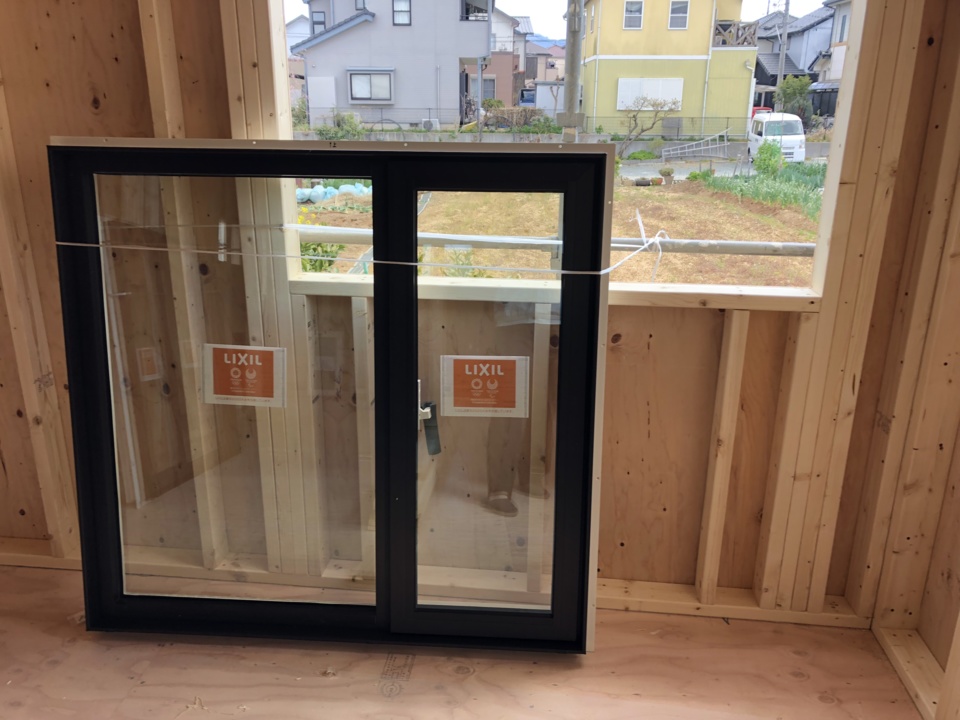

サッシ搬入

サッシ搬入

早速サッシの搬入が行われました。

15. 2019年04月07日

コンセントの打合せをしました。 後から増やす事が難しいものです。 家具家電のレイアウトや生活スタイルなどイメージをしながらの打合せとなります。

コンセント打合せ

コンセントの打合せをしました。
後から増やす事が難しいものです。
家具家電のレイアウトや生活スタイルなどイメージをしながらの打合せとなります。

16. 2019年04月15日

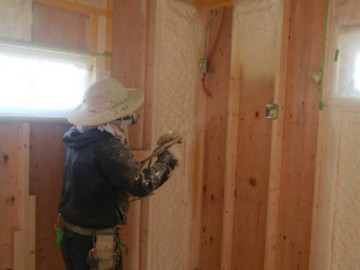

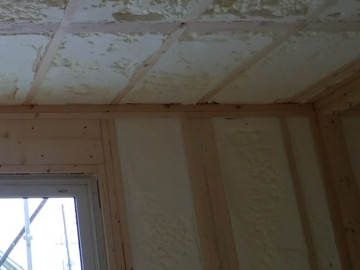

現場吹付け断熱工事

現場吹付け断熱工事

断熱工事を開始しました。
断熱材はウレタンの現場吹付断熱です。壁と天井に隙間なく施工することができます。

17. 2019年04月16日
現場吹付け断熱工事②

現場吹付け断熱工事②

断熱工事が完了しました。
壁(厚80mm)と天井(厚160mm)に隙間なく施工することができます。

18. 2019年04月19日

サイディング施工

サイディング施工

外壁=サイディングを張り始めました。
通気金物工法です。
外壁と構造体の間に通気層を設ける事で乾燥状態を保ちます。
その結果、白蟻や腐朽菌から建物を守ることが出来ます。

19. 2019年04月23日
サイディング施工

サイディング施工

外壁のサイディングもあと少しで張り終わります。

20. 2019年04月27日
ベーパーバリア施工

ベーパーバリア施工

断熱が終わるとベーパーバリア=住宅用ポリエチレン製防湿気密フィルムが室内側に施工していきます。
気密性と防湿性を更に高めるためです。ウレタン吹付断熱は他の断熱材に比べ、気密、防湿性が高いため計算上はベーパーバリアが必要ありませんが、太陽住宅では標準仕様としています。

21. 2019年05月10日

石膏ボード施工

石膏ボード施工

石膏ボードを張っています。
石膏ボードは結晶水(水分)を含んでいて炎や熱に触れると水が蒸発して空気中に放出されて熱を吸収します。
耐火性にとても優れた建材です。
壁紙の下地材でもあります。

22. 2019年05月15日
クロス決め打合せ

クロス決め打合せ

建物の高性能を誇る【山田モデルハウス】にて内装材や照明器具のお打合せをしました。
いつも楽しいお打合せありがとうございます★

23. 2019年05月16日

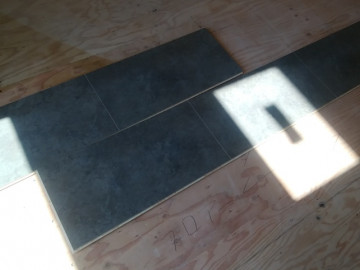

床張り工事

床張り工事

床張りに備えて割付け方を確認しています。
落ち着いた石目調のフローリングです。

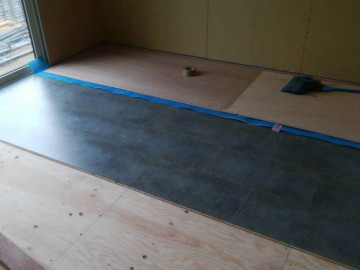

24. 2019年05月20日

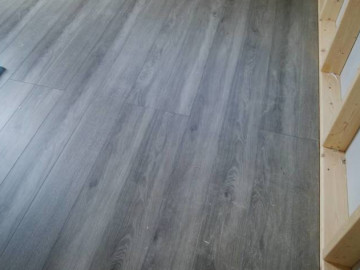

床張り工事

床張り工事

床張りが工事が始まりました。
お家のイメージに合ったフローリングです!!!
傷が付かないようにすぐに養生をしてしまうので最後まで楽しみにお待ち下さい!

25. 2019年05月23日
床張り工事

床張り工事

2階の床張りも完了です。
K様、順調に工事は進んでおります!

26. 2019年05月29日

ロフト造作中

ロフト造作中

ロフトを施工しています。
階段(梯子)を付ければ完成です。

27. 2019年05月31日

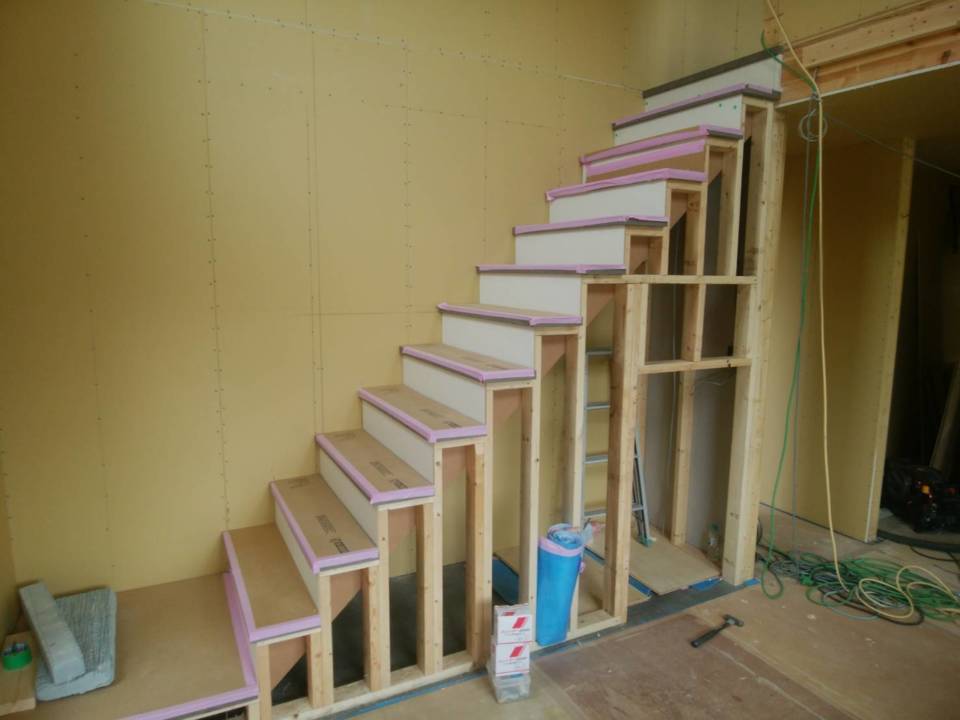

階段

階段

階段が設置されました。
これで現場の作業性が向上します。

28. 2019年06月05日
足場撤去

足場撤去

足場が撤去されようやく外観があらわになりました。
K様、カッコイイ外観ですね★

29. 2019年06月07日

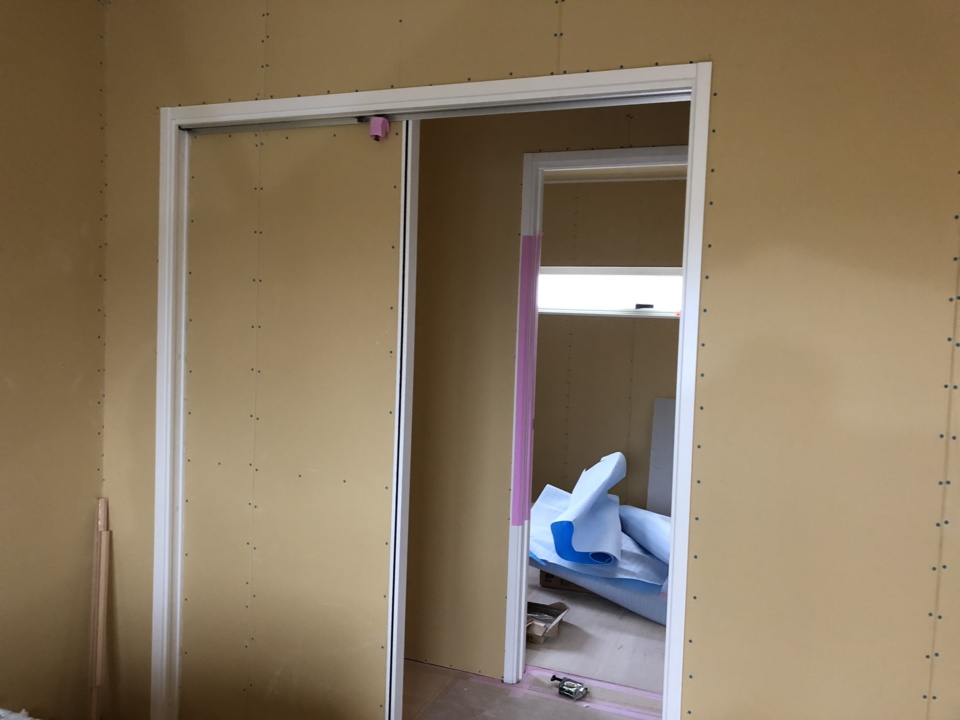

建具枠取り付け

建具枠取り付け

建具(室内のドア)の枠を取付けが完了しました。
扉を取り付けるのはもう少し先です。

30. 2019年06月14日

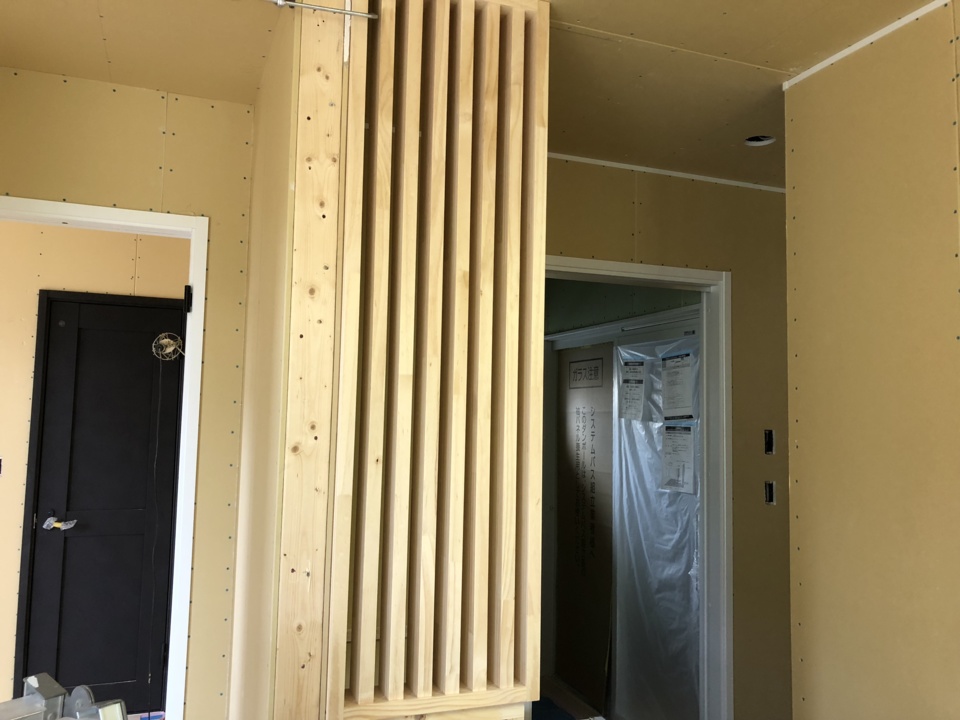

格子

格子

格子とカウンターを造作中です。

31. 2019年06月17日

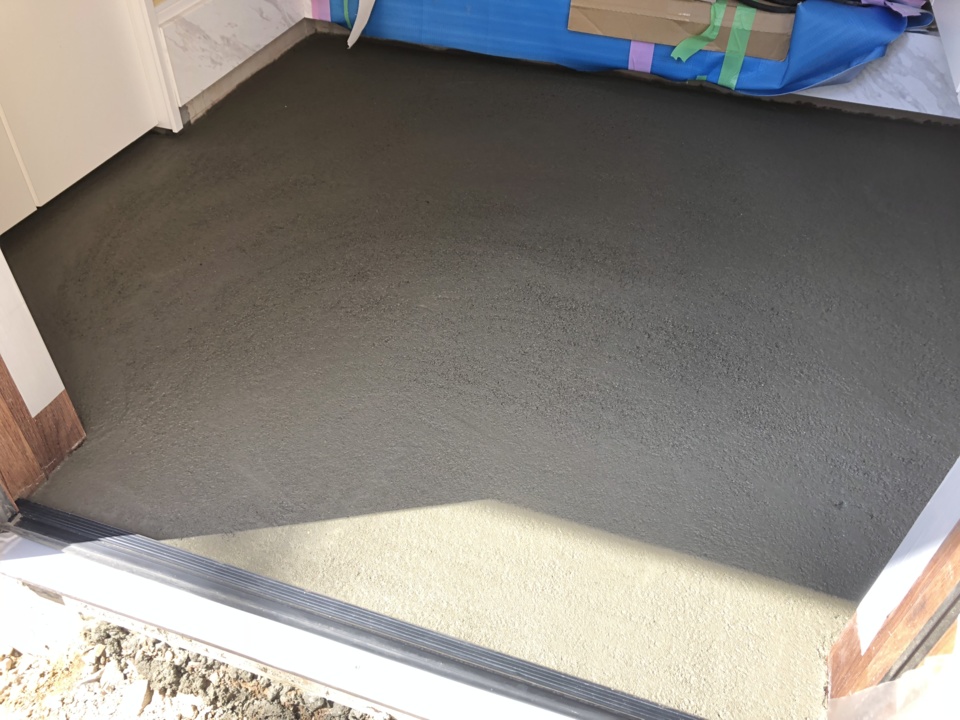

左官工事

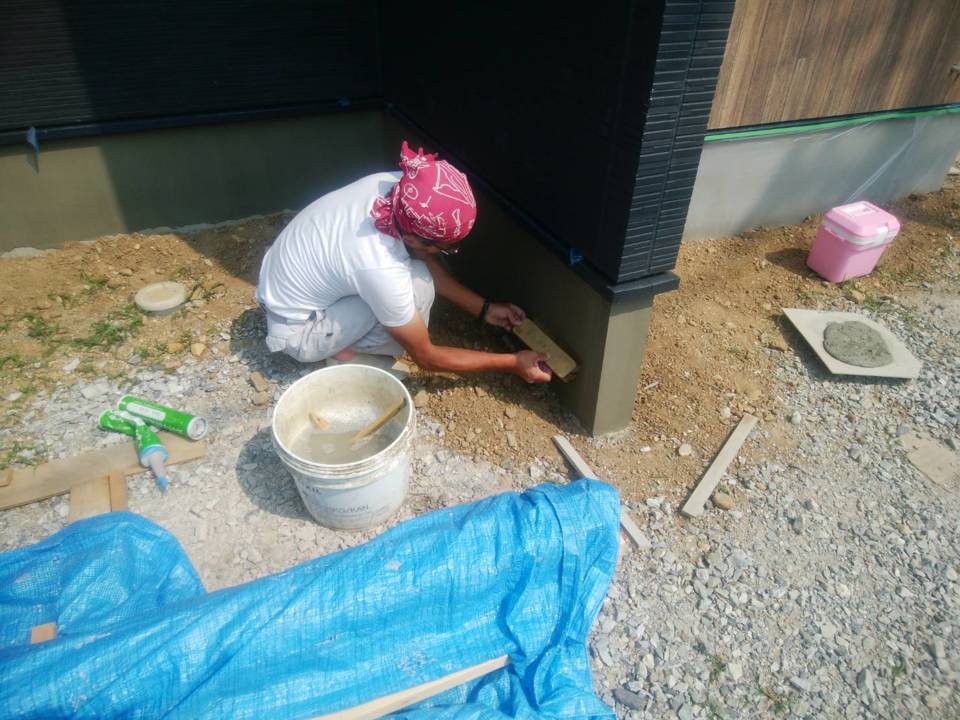

左官工事

左官工事が始まりました。玄関の施工中です。

32. 2019年06月19日
吊押入施工中

吊押入施工中

畳コーナーの吊押入の施工をしています。
大工さんもこれでお終い。
次は内装工事に入っていきます。

33. 2019年06月21日
基礎巾木仕上げ

基礎巾木仕上げ

基礎巾木の仕上げをしています。
完成が近づいてきましたね♪

34. 2019年06月25日

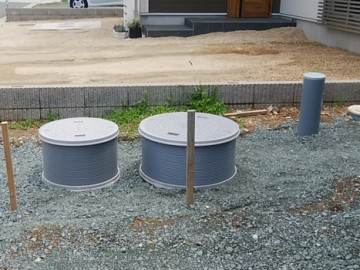

浄化槽設置工事

浄化槽設置工事

浄化槽が設置されました。
重機を用いて土を掘削し重さに耐えるよう、土台は砕石と鉄筋コンクリートで浄化槽を支えます。
砂で埋戻し転圧機を使用し沈下のないように施工します。

35. 2019年06月26日
塗装工事完了、クロス貼り工事中

塗装工事完了、クロス貼り工事中

クロス貼りを3人の職人さんが行っています。
こちらはトイレの中、カッコイイ感じになっています!

36. 2019年07月03日
照明器具、設備機器取付完了

照明器具、設備機器取付完了

照明器具やトイレなどの設備機器の据付も完了しました!
K様とっても素敵なお家になりましたよ☆

37. 2019年07月03日

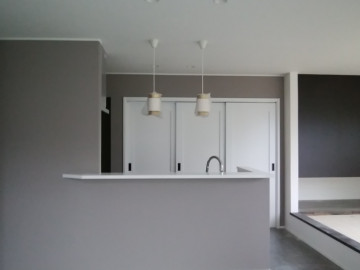

内装工事完了

内装工事完了

クロスが全て貼り終わり、照明器具、シーリングファンも取り付けられています。

38. 2019年07月04日

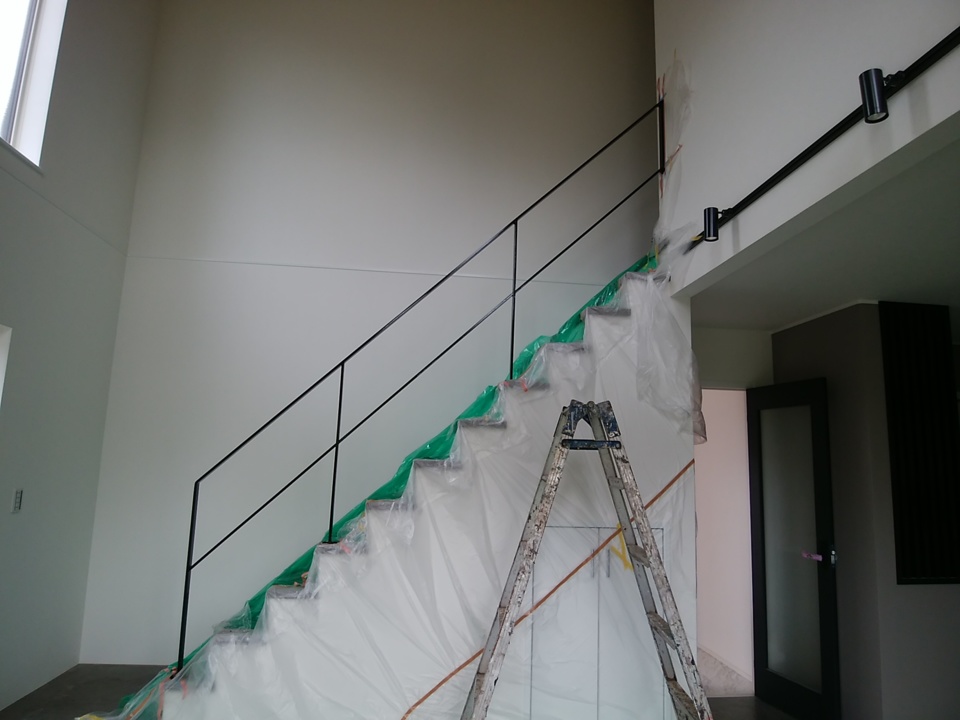

階段スチール手摺設取付け完了

階段スチール手摺設取付け完了

階段のスチール手摺も取付け完了です。
これでハウスクリーニングをし畳、網戸を取り付ければ完成です♪

39. 2019年07月08日
社内検査

社内検査

不備のある箇所はテープで印を付けていきます。
複数の目で隅々まで厳しくチェックしていきます。

40. 2019年07月28日
お引渡し

お引渡し

K様おめでとうございます!!!
お家造りの9か月間大変お疲れ様でした。
とっても素敵なお家になりました♪
これからのご新居での暮らしが、お幸せで溢れる事を心より願っております!!!
