限られた敷地でも明るいリビングに親子三世代が集う、プライバシー確保、収納力抜群の大人の住まい
豊橋市 注文住宅
タイプ別にみる|すべて
物件データ
床面積 | 45.75坪 |
---|---|
ご家族構成 | 5人(大人5人) |
建築中レポート
- 1. 2017年02月16日
-
完成予定パース
- 2. 2017年02月16日
-
解体工事開始
K様邸、解体工事が始まりました。
50年このお家で過ごしてこられました。
柱にお子様達が小さい時の成長の刻みが(涙)
新しいお家では暖かく涼しく健康的にお過ごしいただけますので約4ヶ月期待してお待ち下さい。
- 3. 2017年02月19日
-
見本決めお打合せ
お忙しいK様、少し前倒しで見本決めを行いました。
事前にご家族で検討して頂いていたのでとてもスムーズに色・柄・デザインが決まっていきました。
- 4. 2017年02月23日
-

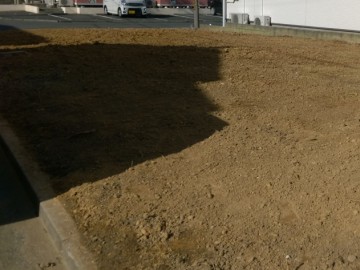

解体工事完了
解体工事終了です。
思い出の植栽、使える住宅設備は大事に当社で保管して取付の工程を待ちます。
K様邸は【住宅ストック循環支援事業】でエコ住宅に建替えをしますので国交省から補助金をいただきます!!!

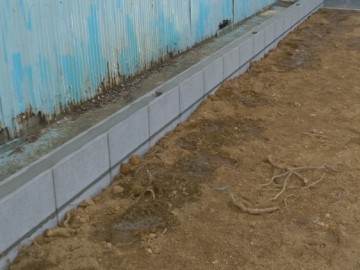

- 5. 2017年02月27日
-
境界CB積み
隣地との境界にCBを積む工事を始めました。
建物工事に先行し段取りよく進めていきます。
- 6. 2017年03月01日
-
境界CB積み完了
境界CB積み完了です。
これで隣家との境が明確になりました。
雨水や土が地盤の低い隣家へ流れるのも防ぎます。
- 7. 2017年03月04日
-

地盤調査 表面波探査法

地盤調査が行われました。
地盤の地耐力(支持力、沈下量)を調査し基礎仕様、改良の可否を判断をします。
表面波探査の原理では硬い土質ほど表面波が速く伝わります。
調査結果を少々お待ちください!
- 8. 2017年03月05日
-
地鎮祭
本日、地鎮祭を行いました。
K様、誠におめでとうございます。
- 9. 2017年03月07日
-

埋炭工事①
K様のご要望により土地をイヤシロチ化していきます。

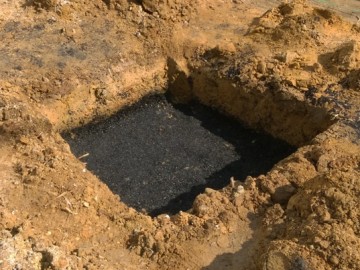

1m×1m深さ基礎下1mの穴を掘り、埋炭用竹炭を水と一緒に攪拌機でかき混ぜながら入れていき固くしまらせていきます。
- 10. 2017年03月07日
-

埋炭工事②
これだけの炭、20箱、200kgを埋めていきます。
- 11. 2017年03月07日
-
埋炭工事③
これで完了!土地が浄化するそうです。
K様が今後気持ちよく暮らしていただく為の土壌が出来上がりました。
- 12. 2017年03月09日
-
砕石地業 捨てコンクリート打ち
砕石地業完了しました。
地業とは基礎を支えることが出来るよう地面を加工することです。
基礎の底盤の下に砕石を敷き詰めしっかり転圧をかけて締め固めています。
砕石の厚みは120mmです。
- 13. 2017年03月13日
-

基礎配筋工事中
基礎配筋状況です。
図面を基に配筋作業を進め、耐圧盤の打設前に配筋検査を行います。
鉄筋のピッチや被り厚さを確認しながら進めてまいります。
- 14. 2017年03月14日
-
基礎配筋工事中
本日はスラブ筋を施工しています。
構造計算に基づきスラブ筋のピッチも変えています。
- 15. 2017年03月16日
-

基礎コンクリート打ち①

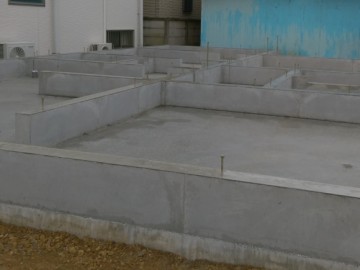

ベースコンクリート打ち完了です。
職人さんがトンボを使い平らに均し生コンの空気を抜き、金ゴテで押えます。
少し硬化してきたら再度綺麗に仕上げていきます。
- 16. 2017年03月21日
-
基礎コンクリート打ち②
立上りコンクリート打設も完了です。
基礎の上端は基礎パッキン、土台と乗ってくるのでセルフレベリング材という流動性のあるセメントを流して基礎天端部分を水平に仕上げています。
- 17. 2017年03月30日
-
基礎工事完了
型枠が外され基礎工事が完了しました。
クラックや空洞の有無などをチェックしました。
建物のスケール感も分かりやすくなってきましたね。
- 18. 2017年04月03日
-

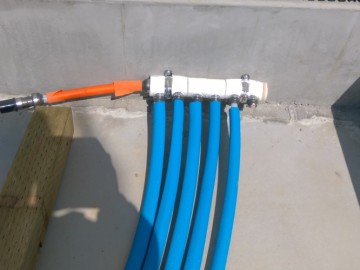

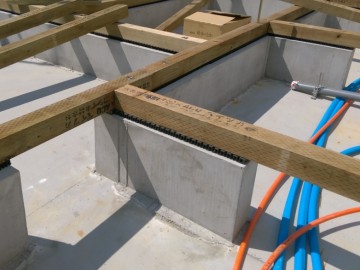

水道配管工事
従来の先分岐配管方式の工法とは異なり、ヘッダーを給湯器やパイプシャフト周辺に設け、あらかじめヘッダーから各給湯器までタコ足状に敷設した『さや管ヘッダー工法』を採用しています。
- 19. 2017年04月03日
-

足場設置完了
建て方に先立ち、足場設置完了です。
- 20. 2017年04月03日
-
土台据付
大工さんが土台据付をしています。
土台下には基礎パッキンを並べ全周で床下の換気をし付随的に『シロアリ』の被害も防止していきます。

- 21. 2017年04月05日
-

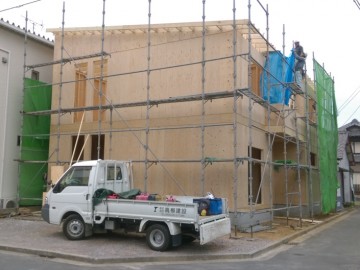

建て方工事中①
9:30の様子です。
職人さん方、段取り良く組み立てております。
- 22. 2017年04月05日
-
建て方工事中②
13:30の様子です。

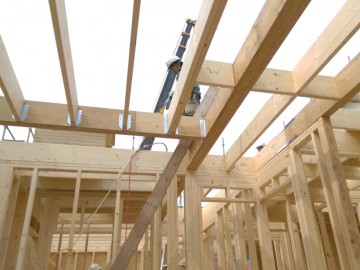

2階床組みをしています。
- 23. 2017年04月06日
-
建て方工事中③
2日目 11:00の様子です。
夕方からの雨に備えて丁寧にそれでいて急ピッチで進めています。
- 24. 2017年04月06日
-
建て方工事中④
ぐずつく天気ですね...
内部が濡れないように養生をして備えます。
- 25. 2017年04月07日
-
サッシ搬入

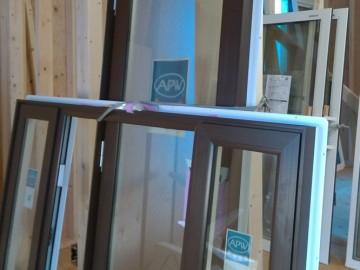

サッシの搬入が行われました。
太陽住宅の標準は樹脂サッシです。
窓の性能は家の性能に大きく関わってきます。
- 26. 2017年04月08日
-
上棟式②
K様から労いのお言葉を頂戴しまして、ご用意して頂いたお菓子、ノンアルコールビールで乾杯です!
寡黙な大工さん達もK様のお人柄あって笑顔笑顔の楽しい宴になりました。
- 27. 2017年04月08日
-
上棟式①
無事上棟式を執り行いました!
本当におめでとうございます!!
この後の工程もしっかり安全に努めご家族を守る素敵な建物をお届けすべく励んでいきます!!!
- 28. 2017年04月10日
-

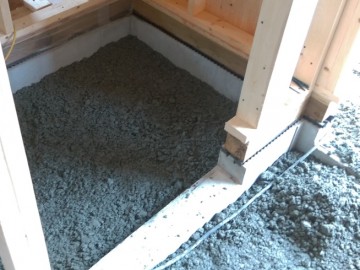

土間砕石敷き
建て方も終わって現場は賑やかになってきました。
玄関、シューズクロークに砕石を敷いて高さを調整しています。
- 29. 2017年04月10日
-

防蟻工事

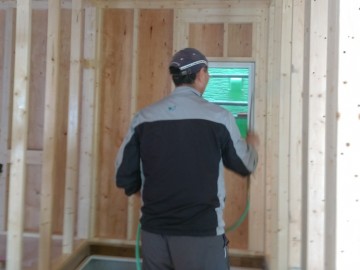

シロアリ予防の処置を行っています。
無色ですが吹き付け処理中です。
- 30. 2017年04月10日
-
鉄骨階段 現場採寸
K様邸は空間を広く見せるためにスマートな鉄骨階段を用います。
本日は製作業者と打合せ・確認を行いました。
打合せ→採寸→施工図→チェック→製作→現場設置という流れです。
設置されるのが楽しみです♪
- 31. 2017年04月18日
-
透湿防水シート張り完了
透湿防水シートを張り終えました。
名前の通り、湿気(水蒸気や空気)は浸透(通過)するけど、水は防ぐという優れものです。
これで雨の日も水の浸入を防ぎ、同時に木材の放出する湿気は外に排出できますので、構造材が乾いた状態をキープできます。

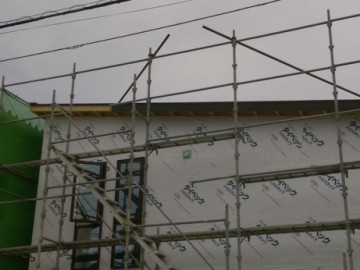

- 32. 2017年04月18日
-

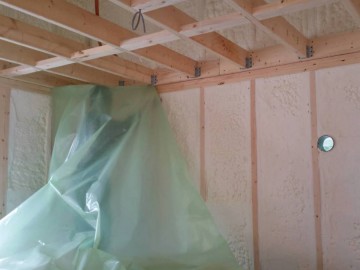

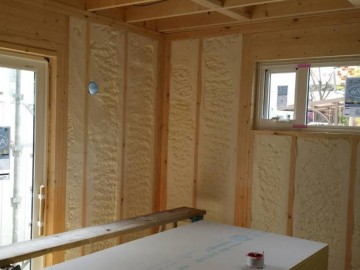

現場吹付け断熱工事
断熱工事が完了しました。
断熱材はウレタンの現場吹付断熱です。壁と天井に隙間なく施工することができます。
- 33. 2017年04月18日
-
ベーパーバリア施工
断熱が終わるとベーパーバリア=住宅用ポリエチレン製防湿気密フィルムが室内側に施工していきます。
気密性と防湿性を更に高めるためです。ウレタン吹付断熱は他の断熱材に比べ、気密、防湿性が高いため計算上はベーパーバリアが必要ありませんが、太陽住宅では標準仕様としています。
- 34. 2017年04月20日
-
破風鼻隠し施工
破風鼻隠しを付け始めました。
内部も順調に進んでいます。
- 35. 2017年04月22日
-

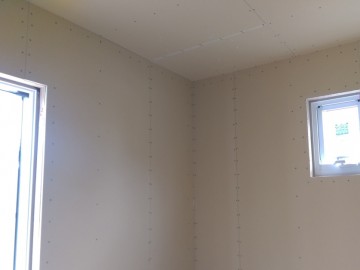

石膏ボード施工

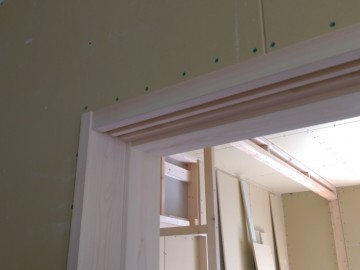

石膏ボードを張り終えました。
石膏ボードは結晶水(水分)を含んでいて炎や熱に触れると水が蒸発して空気中に放出されて熱を吸収します。
耐火性にとても優れた建材です。
壁紙の下地材でもあります。
- 36. 2017年04月26日
-

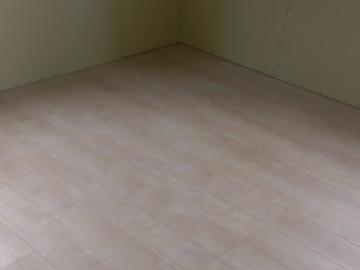

床張り工事
1階の床を張り終え2階へ突入です。
傷が付かないようにすぐに養生をしてしまうので最後の最後まで楽しみにお待ち下さい!
- 37. 2017年04月27日
-

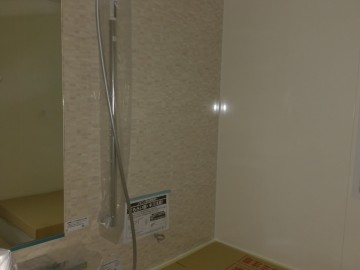

ユニットバス据付完了
ユニットバスの据付が完了しました。
ショールームでお選びいただいた色・仕様です。
最近では殆どの方が防水性、清掃性、保温性、耐久性でユニットバスを選んでいます。
- 38. 2017年04月29日
-

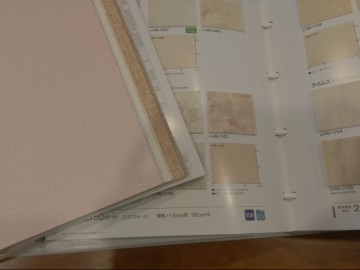

クロス決め打合せ
室内の壁・天井、一部床の色・柄のお打合わせをしました。
毎回、楽しいお打合せ、ありがとうございます♪
- 39. 2017年05月01日
-

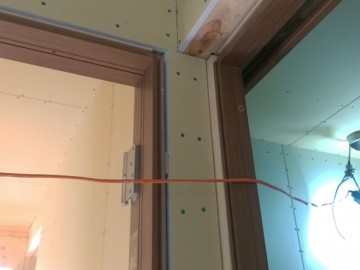

造作工事
木製建具枠を取付け始めました。
日に日に進んでいます。
- 40. 2017年05月01日
-
造作工事

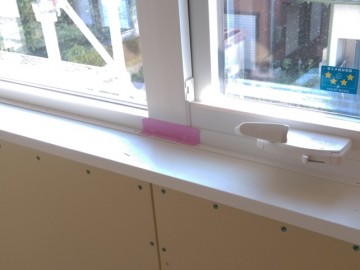

サッシ窓枠も取付け開始です。
ホワイトで統一して明るく、そして広さを感じる部屋を目指していきます!
- 41. 2017年05月09日
-
造作工事

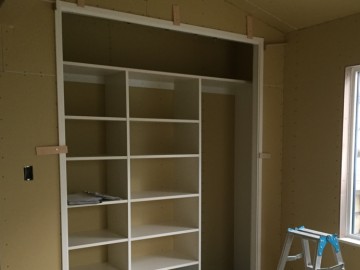

ダイニングの物入に収納棚が付きました。
可動棚がこれだけあると綺麗にモノが片付きますね♪
- 42. 2017年05月12日
-
造作工事

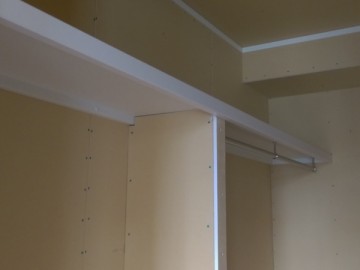

5か所ある全てのWICLの枕棚が設置されました。
順調に現場は進んでおります。
- 43. 2017年05月18日
-

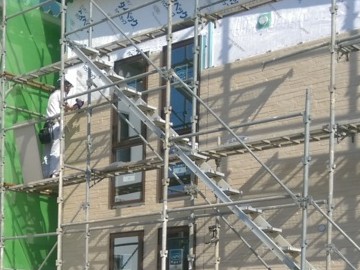

サイディング施工
外壁=サイディングを張り始めました。
通気金物工法です。
外壁と構造体の間に通気層を設ける事で乾燥状態を保ちます。
その結果、白蟻や腐朽菌から建物を守ることが出来ます。

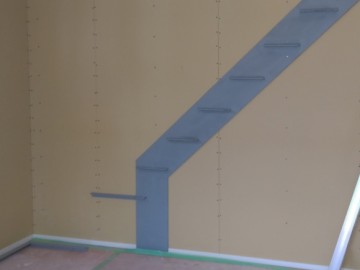

- 44. 2017年05月21日
-
鉄骨階段工事
K様邸は木の階段ではなく鉄骨階段です。
設計中、限られた敷地の中でいかに明るさと広がりをもったリビングにするかをテーマにした結果ストリップ階段を採用しました。
鉄骨部分はホワイトで塗装します。
- 45. 2017年05月29日
-
サイディング施工
サイディングが張られ残すはシーリング施工のみ。
K様邸は落ち着いたお色で上品にまとまっています。

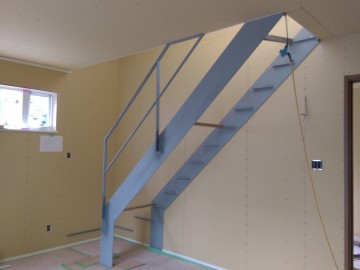

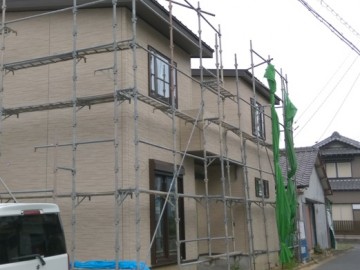

- 46. 2017年05月30日
-

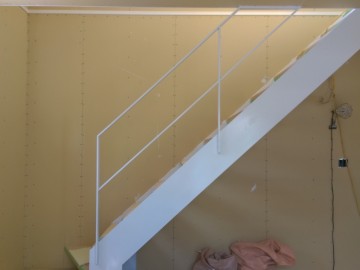

鉄骨階段工事②
鉄骨階段据付完了!
夕方でもリビングに明るさがあります。
この後踏板を設置していきます。
- 47. 2017年06月02日
-
鉄骨階段工事③
ホワイトの塗装完了。
踏板も付きましたので2階へあがるのが楽になりました。

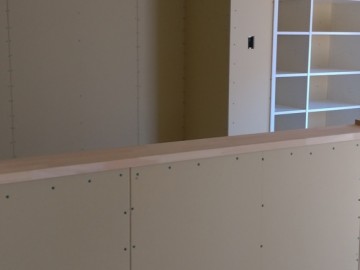

- 48. 2017年06月02日
-
造成工事
造作工事も順調に進んでいます。
- 49. 2017年06月02日
-
電気工事

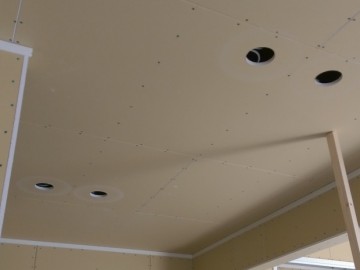

電気工事で天井埋め込み照明器具の穴あけを開始しました。
全てLED照明でご提案しています。
- 50. 2017年06月04日
-
外構お打合せ
外構のお打合せをしました。
これで何もなければお打合せは最後となります(涙
お引き渡しの日に喜んでいただけるよう現場監理をしっかりとしていきます!
- 51. 2017年06月07日
-
キッチン据付完了
キッチンの据付が完了しました。
養生がしてあるので分かり難いですが、かわいらしいピンクのキッチン、カップボードです。

- 52. 2017年06月08日
-

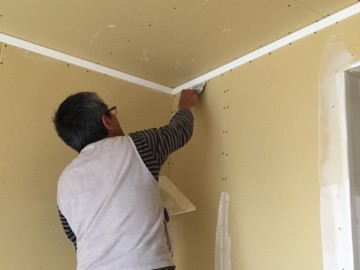

パテ処理
内装工事でパテ処理をしています。
石膏ボードの継ぎ目やくぎ打ちした箇所をパテで埋めていきます。
この作業がとても重要でクロスがキレイに貼れるかが決まってきます。
- 53. 2017年06月10日
-
玄関収納据付完了
玄関収納、いわゆる下駄箱が据付られました。

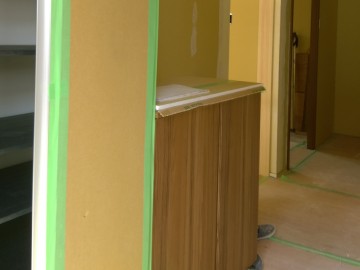

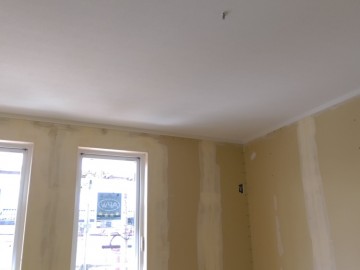

- 54. 2017年06月12日
-
クロス張り
お打合せで決めた壁紙を張っていきます。
まずは天井からです。
一気に明るく変わります。

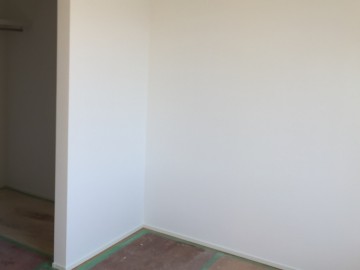

- 55. 2017年06月13日
-
和室造作工事
和室の造作工事が始まりました。
既製品ではない無垢の造作材はやはりいいですね。
- 56. 2017年06月14日
-
足場撤去

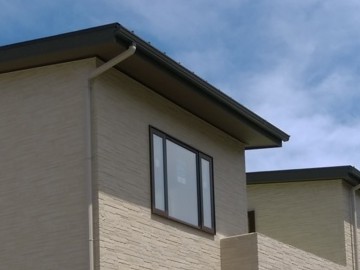

足場が撤去されようやく外観があらわになりました。
お引き渡しまでひと月を切り仕上げの工程に入っています。
- 57. 2017年06月15日
-
クロス張り
お打合せで決めた壁紙を張っていきます。
とても明るくなりました♪
- 58. 2017年06月20日
-

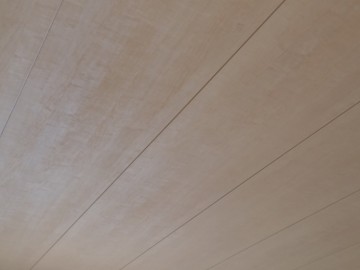

和室天井張り
和室の天井が張られました。
床柱も付き、大工工事は残すところあと2日です。
- 59. 2017年06月21日
-
クロス張り
クロス張り工事、あと少しで完了です。

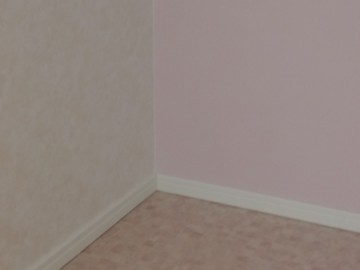

K様邸の水廻りは可愛らしいお色で統一されています!
- 60. 2017年06月23日
-
照明器具設置完了
照明器具が設置されました。
クロスも貼られとても明るくなりました。
- 61. 2017年06月24日
-

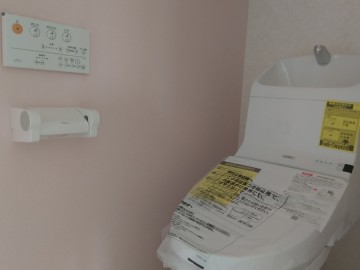

衛生設備取付け工事
衛生設備が全て設置されました。
- 62. 2017年06月24日
-
借景

リビングのソファに座ってTVを見ると上部の窓からお隣の金木犀がみえます。
視線を気にすることなく緑が楽しめるなんていいですよね♪
- 63. 2017年06月24日
-
バルコニー手摺設置
バルコニーの手摺が設置されました。
打合せでK様が『バルコニーの手摺が低くて危ないとおもうんですけど・・・』
そんなご提案はいたしません(笑)
最後の最後に取り付けていきます。
よく聞かれる事の一つに『網戸はないですか?』これも最後です。
- 64. 2017年07月03日
-

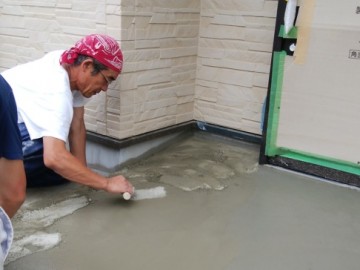

玉砂利洗い出し
玄関・ポーチ・スロープを大磯洗出しで施工しています。
左官さんが巾木部分を金コテで押えています。
玉砂利洗出しの玄関のいいところは汚れが目立たない!ところです。
- 65. 2017年07月05日
-
ハウスクリーニング
ハウスクリーニングを行いました。
週末のお引き渡しに備えます。
- 66. 2017年07月05日
-
玉砂利洗い出し
雨で延期したポーチ、スロープの玉砂利洗出しをしております。
- 67. 2017年07月10日
-
お引渡し②
お引渡しおめでとうございます。
今後ともお付き合いは続きます。
宜しくお願いいたします!!!
K様、住宅ストック循環支援事業による『エコ住宅の建て替え』の補助金50万円と太陽光の補助金が忘れた頃に振り込まれますよ~(笑)
少しお待ちくださいませ。
- 68. 2017年07月10日
-
お引渡し①
設備等の取扱いや定期点検アフターサービスのご説明を行いました。
引越しの準備など、ご多忙な日々が続きますがお疲れのありませんように!
