グリーンの壁紙が素敵!ナチュラルインテリアで明るく健康的に!元気なお子様が走り回れる住まい★
豊橋市 注文住宅
タイプ別にみる|すべて
物件データ
床面積 | 31.69坪 |
---|---|
ご家族構成 | 4人(大人2人 お子様2人) |
建築中レポート
- 1. 2017年05月21日
-
完成予定パース
- 2. 2017年05月21日
-
地鎮祭
S様、13時半から地鎮祭お疲れ様でした。
現場の始まりなので、天気が良いことは気持ちがよくて嬉しいことですが、こんなに良くなくても...というくらいのお天気でしたね。
お父様、お母様も暑い中ありがとうございました。Kちゃん、Sちゃんもお疲れ様。
苦労した土地探しからようやくここまで来ましたね。これからしっかりレポートしていきますので、楽しみにしていて下さい。
- 3. 2017年05月25日
-

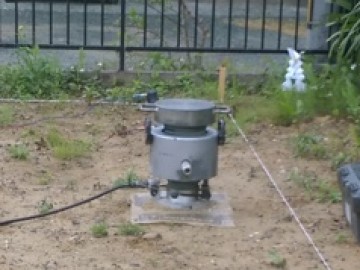

地盤調査 表面波探査法
地盤調査が行われました。
地盤調査は、その地盤がどれだけの重みを支える力があるのかを調べるために行います。
調査結果を元に、改良工事の可否、最適な基礎仕様を判断します。
横付けした専用の車の中で数値データをとっています。
もちろん数値だけでなく、立地条件、周辺環境、土質なども踏まえ、多方面から調査を行います。
この後各調査データを総合的に解析します。
結果がでるまでS様、少々お待ちください。
- 4. 2017年06月05日
-
基礎工事中

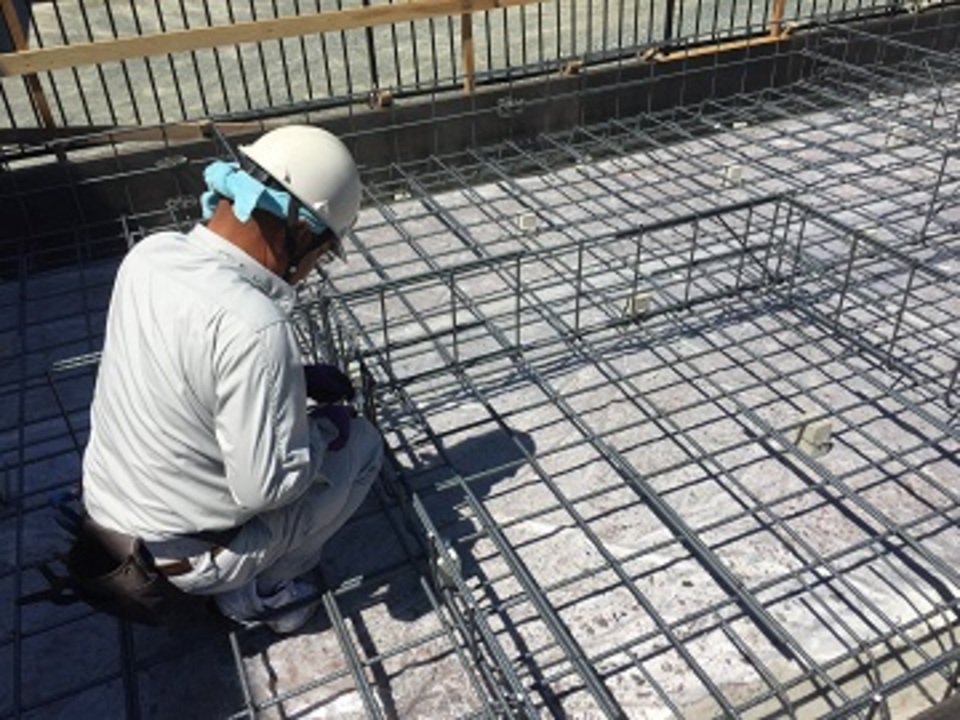

現場が始まり基礎のベース部分が打ち合わりました。
写真は基礎の立ち上がり部分の配筋を組んでいるところです。
私たち人間にも骨があるように、基礎部分にもこうした骨となる部分があって、初めて建物を支えることが出来るんですね。
- 5. 2017年06月16日
-

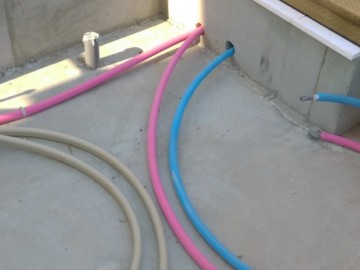

水道配管工事
- 6. 2017年06月19日
-

床断熱工事
床断熱工事が完了しました。
床は直接足がふれるので、特に重要な断熱箇所なんです!
これからの冬「部屋は暖かくなるのに足元に寒さが残る・・・」なんてことはもうありません!
みっちり敷き詰められた断熱材が床下からの嫌な冷気をシャットアウトします。
そして夏は冷房の冷気を逃がしません!
これで冬は暖かく夏は涼しく、年中快適に過ごすことができますね♪
- 7. 2017年06月20日
-

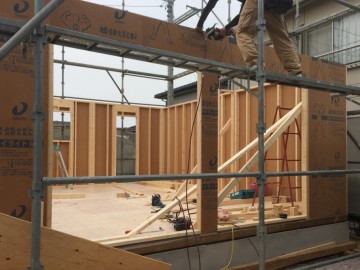

建て方工事
建て方工事に入りました!
1階部分が形になってきています。
S様邸は、レッカー車を使用せず職人さんの手で壁を起こす方法で工事が進められています。
足元でパネルを組み立てる→壁を起こす→しっかり固定する が繰り返されています。

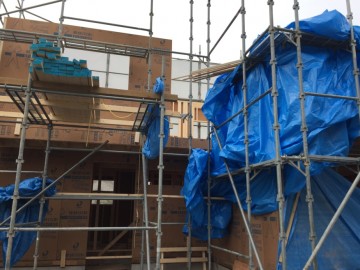

- 8. 2017年06月21日
-
建て方工事2
大雨により現場はお休みです・・・
濡れないようしっかりと養生をして、お天気回復を待ちます。
- 9. 2017年06月22日
-
建て方工事3
15:00頃の様子です。
1階、内部まで進んでいます!
- 10. 2017年06月26日
-
建て方工事4
15:00頃の様子です。
2階まで進んでいます!
- 11. 2017年07月01日
-
建て方工事5
15:30頃の様子です。

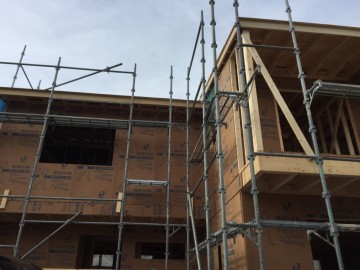

天井根太や垂木の施工を終え、屋根材の下地である野地板の施工しています。
- 12. 2017年07月05日
-
バルコニー

FRP防水の下地であるケイカル板の施工が行われました。
- 13. 2017年07月05日
-
樹脂サッシ取り付け
本日から樹脂サッシの取り付けに入りました。
2枚のガラスからなる複層ガラスです。ガラスの間に空気層があり、ガラスの内側には金属コーティングが施されています。これらにより熱の伝わりを軽減。単板ガラスの約4倍の断熱効果を発揮します。
そして樹脂フレームは、熱の伝わりがアルミの1000分の1。結露も大幅に軽減されます。
太陽住宅ではこの樹脂サッシが標準仕様です。
本日は屋根の葺き付けも同時に行われていたのですが、屋根の上までは見ることができませんでした・・・
- 14. 2017年07月09日
-

コンセント・照明の打ち合わせ
S様、上棟誠におめでとうございます。
コンセント、スイッチ、照明位置決めのお打合せを致しました。
部屋のどの位置に何口のコンセントが付くのかなど、一つひとつ確認していく作業となります。
- 15. 2017年07月18日
-

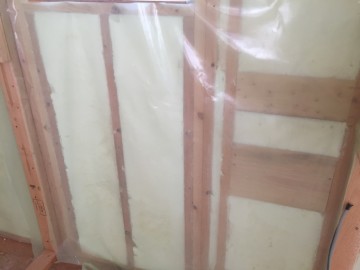

べーパーバリア
断熱材の吹き付けを終え、べーパーバリアの施工まで進んでおります。室内側をべーパーバリア(気密シート)で覆うことにより気密性を高めています。湿気や結露水から断熱材や木材を守る役割も果たしています。
- 16. 2017年07月24日
-

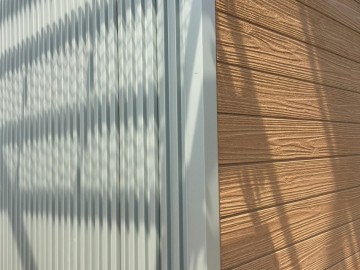

外壁
外壁板金工事が始まりました。S様邸の外壁はシルバーメタリックのガルバリウムと南側にアクセントで木目調のサイディングを使用しています。シルバーでありながらツヤなしで木目とも合い、どちらも主張しすぎずとてもオシャレです♪
まだ一部しか張られていませんでした。全景を見るのが楽しみですね!
- 17. 2017年07月27日
-

階段

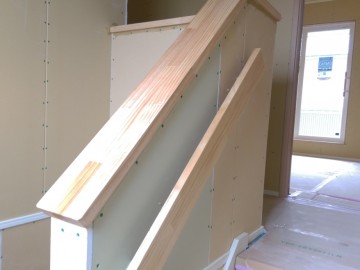

階段の取り付けが行われました。
- 18. 2017年07月29日
-

建具枠
建具枠が設置されました。すべて「F☆☆☆☆(フォースター)」です。
F☆☆☆☆とは建材のホルムアルデヒド放散量を表す表示で、☆の数が多いほど放散量が少ないことを意味しています。☆4つが最高ランクです。
太陽住宅の標準仕様はすべてF☆☆☆☆です!
- 19. 2017年07月31日
-

廻縁・枕棚

廻縁や枕棚の施工が進んでいます。枕棚とはクローゼットの中にある棚のことです。棚があることでさらに収納スペースが確保されますね^o^
- 20. 2017年08月02日
-

シューズクローゼット
シューズクローゼットの棚もつきました。
- 21. 2017年08月03日
-

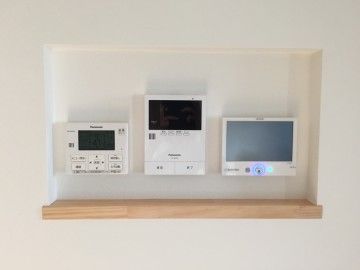

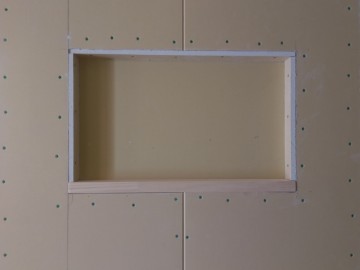

リモコンニッチ
リモコンニッチです。
この後、クロス仕上げをしていきます。
- 22. 2017年08月03日
-
キッチンカウンター施工

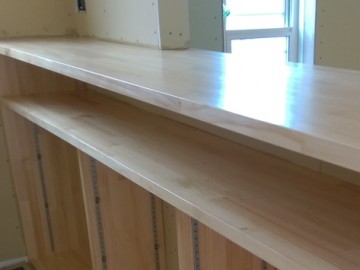

大工さんが引戸付のキッチンカウンターを造っています。
現場で丁寧に加工しています。
仕上りが楽しみです♪
- 23. 2017年08月04日
-

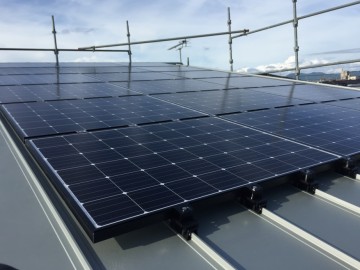

太陽光
S様邸の太陽光はこんな感じです♪
屋根の上を見ることはなかなかないですが、今回職人さんが屋根にのぼって撮ってくださいました!

- 24. 2017年08月04日
-
キッチンカウンター施工2
昨日アップしたキッチンカウンターに棚が出来上がりました。
- 25. 2017年08月08日
-

システムバス設置
システムバスが設置されました。
- 26. 2017年08月16日
-

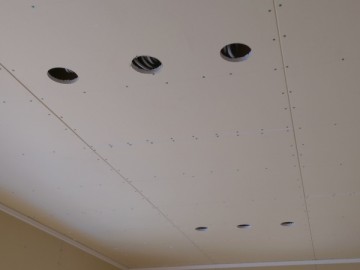

照明器具取付準備
電気工事で天井埋め込み照明器具の穴あけを開始しました。
- 27. 2017年08月18日
-

足場がとれました
足場がとれて建物全体がよく見えるようになりました。
- 28. 2017年08月25日
-
手摺笠木取付け
手摺笠木が付きました。
綺麗に仕上っています。

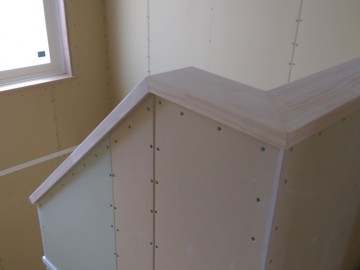

- 29. 2017年08月26日
-

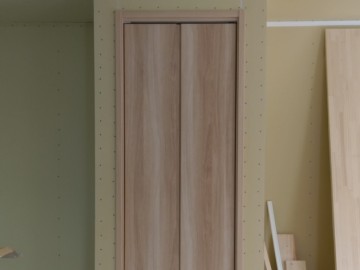

建具取付け
建具を取り付けています。
S様邸の内観はナチュラルで明るい雰囲気です。
大工さんは本日で一旦終了、これでクロス等の仕上げ工事に入っていきます。
- 30. 2017年08月29日
-

ポーチ
左官屋さんがポーチの工事を行っています。
- 31. 2017年08月29日
-

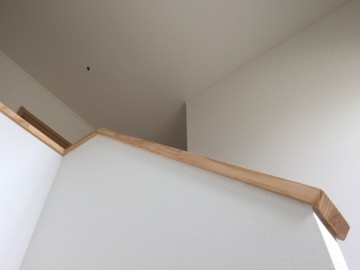

階段手摺取付け
階段に手摺が付きました。
- 32. 2017年08月30日
-
塗装工事
塗装工事が完了しました。
- 33. 2017年08月31日
-
玄関・ポーチ金鏝仕上げ

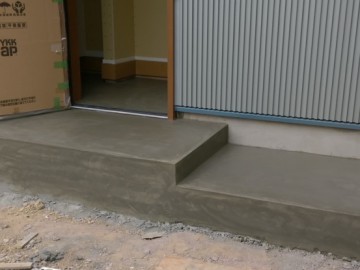

S様邸の玄関・ポーチはモルタル金鏝押えです。
この時期はすぐに仕上ってしまいますので休憩なしで一気に施工しています。

- 34. 2017年09月01日
-
キッチン1
キッチンが取り付けられました。暗くてわかりにくいですがホワイトです♪
- 35. 2017年09月01日
-
キッチン2
- 36. 2017年09月08日
-

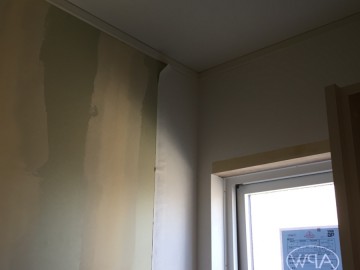

クロス
壁をパテで平滑にする作業を終え、クロスを貼っています。
- 37. 2017年09月14日
-
クロス2
クロスが貼り終わりました!
- 38. 2017年09月20日
-

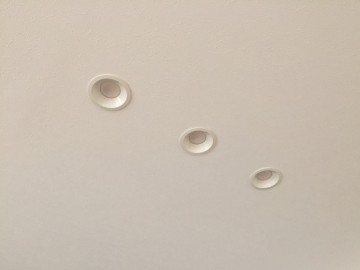

照明
照明が取り付けられました。これでほぼ工事は終わりです。
あとは細かい手直しや、完了の検査を受けます。
お引き渡しまであと数週間です!
- 39. 2017年10月02日
-
社内検査
社内検査をしました。
複数の目で不備がないかをチェックしていきます。
少しの手直しをしてお引き渡しとなります。

- 40. 2017年10月03日
-
竣工写真
S様のすてきなお家が完成いたしました。
シルバーのガルバリウムに木・・・大人な雰囲気であり、モダンでとてもおしゃれなお家になりました。
お引き渡しまであと数日です。
- 41. 2017年10月03日
-
竣工写真
モニター類はニッチにおさめてあるのでスッキリしています。
- 42. 2017年10月03日
-
竣工写真

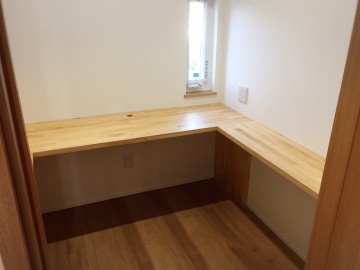

書斎です。2畳分の大きさです。
秘密基地のようで落ち着けそうですね(^^)
- 43. 2017年10月03日
-
竣工写真
