親子でサーフィンを楽しむためのインナーガレージ付き♪温かみを感じるアメリカンスタイルが印象的!ZEHで高齢のお母さんもいきいき健康的な三世代住宅★【ZEH(ネット・ゼロ・エネルギー・ハウス)】
豊橋市 注文住宅
タイプ別にみる|すべて
建築中レポート
- 1. 2018年07月30日
-
完成予定パース
- 2. 2018年08月20日
-
地盤調査 表面波探査法
地盤調査が行われました。
地盤の地耐力(支持力、沈下量)を調査し基礎仕様、改良の可否を判断をします。
表面波探査の原理では硬い土質ほど表面波が速く伝わります。
- 3. 2018年09月03日
-

見本決め お打合せ
本日、仕様決めのお打合せを行いました。
外壁、屋根、建具・・・仕様や色などを決めていきました。
- 4. 2018年10月20日
-

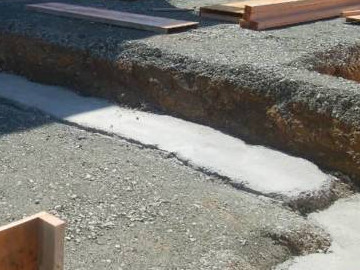

砕石地業、捨てコンクリート打設
地業とは基礎を支えることが出来るよう地面を加工することです。
基礎の底盤の下に砕石を敷き詰めしっかり転圧をかけて締め固めています。
砕石の厚みは120mmです。
- 5. 2018年10月24日
-

基礎配筋工事
基礎配筋工事が完了しました。
住宅瑕疵担保責任保険による検査も行われました。
図面通り、適確に施工されています。
- 6. 2018年10月29日
-
基礎コンクリート打ち①
ベースコンクリート打ち完了です。
職人さんがトンボを使い平らに均し生コンの空気を抜きます。
その後金ゴテで押え少し硬化してきたら再度綺麗に仕上げていきました。
- 7. 2018年10月31日
-
立上り型枠
立上りの型枠を設置しました。

- 8. 2018年11月07日
-
基礎工事完了
型枠が外され基礎工事が完了しました。
クラックや空洞の有無などをチェックしました。
- 9. 2018年11月09日
-

水道配管工事

本日は屋外の給排水配管工事を行っています。
掘削して配管、枡の設置をおこない埋め戻しをしていきます。
- 10. 2018年11月12日
-

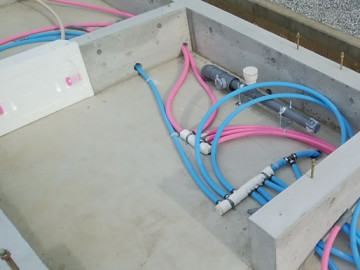

水道配管工事
従来の先分岐配管方式の工法とは異なり、ヘッダーを給湯器やパイプシャフト周辺に設け、あらかじめヘッダーから各給湯器までタコ足状に敷設した『さや管ヘッダー工法』を採用しています。
- 11. 2018年11月13日
-

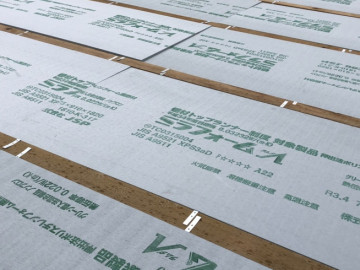

床断熱材施工
土台を敷き厚み75mmの床断熱材を施工しました。
S様邸はZEHの補助金対象物件です。
- 12. 2018年11月13日
-

1階合板張り
建て方開始です。
土台下の基礎パッキンは全周で床下の換気をし付随的に『シロアリ』の被害も防止していきます。

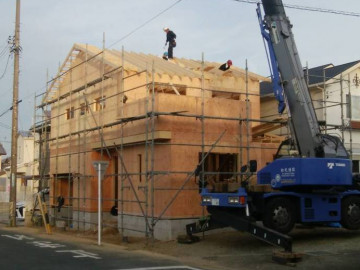

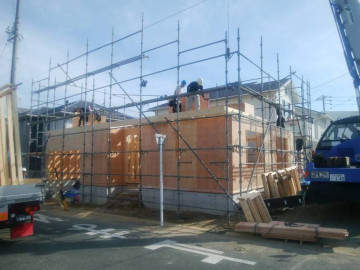

- 13. 2018年11月16日
-
建て方工事中①
10:00の様子です。
工場で造ってきたパネルを段取り良く組み立てています。
- 14. 2018年11月16日
-

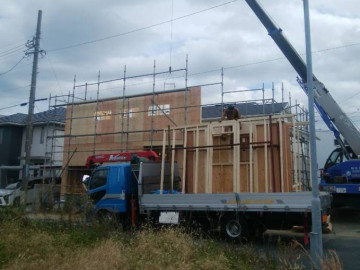

建て方工事中②
13:00の様子です。
今日は建て方日和です。
- 15. 2018年11月16日
-
建て方工事中③
16:00の様子です。
垂木までいきました。
- 16. 2018年11月18日
-
コンセント打合せ
コンセントの打合せをしました。
後から増やす事が難しいものです。
家具家電のレイアウトや生活スタイルなどイメージをしながらの打合せとなります。
そしてS様、上棟おめでとうございます!
- 17. 2018年11月19日
-

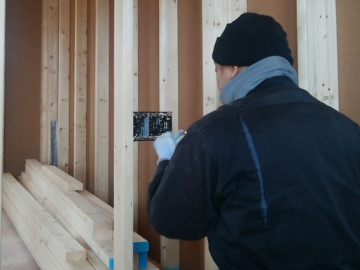

電気配線工事中
S様との打合せで決めていきました電気の配線工事を行っています。
- 18. 2018年11月24日
-
バルコニーFRP防水
バルコニーの防水工事完了です。
FRP防水とは、防水用ポリエステル樹脂と防水用ガラスマットでつくられる防水層です。
- 19. 2018年11月26日
-

透湿防水シート張り完了
透湿防水シートを張り終えました。
名前の通り、湿気(水蒸気や空気)は浸透(通過)するけど、水は防ぐという優れものです。
これで雨の日も水の浸入を防ぎ、同時に木材の放出する湿気は外に排出できますので、構造材が乾いた状態をキープできます。
- 20. 2018年11月27日
-

現場吹付け断熱工事①

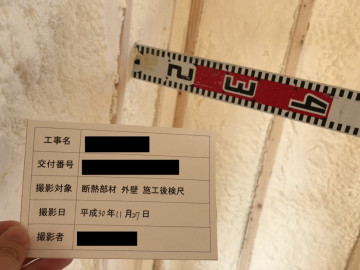

断熱工事が完了しました。

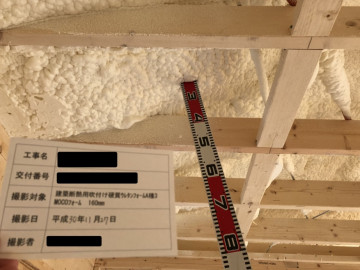

断熱材はウレタンの現場吹付断熱です。壁(厚80mm)と天井(厚160mm)に隙間なく施工することができます。
- 21. 2018年11月27日
-
現場吹付け断熱工事②
S様邸はZEH申請物件です。
高い断熱性能は太陽住宅では標準です。
- 22. 2018年12月05日
-
UB内土間断熱
ユニットバスの土間部分にもしっかり断熱をしていきます。
- 23. 2018年12月05日
-
ベーパーバリア施工
断熱が終わるとベーパーバリア=住宅用ポリエチレン製防湿気密フィルムが室内側に施工していきます。
気密性と防湿性を更に高めるためです。
ウレタン吹付断熱は他の断熱材に比べ、気密、防湿性が高いため計算上はベーパーバリアが必要ありませんが、太陽住宅では標準仕様としています。
- 24. 2018年12月10日
-

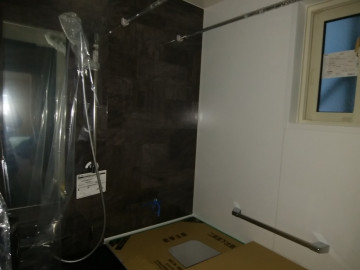

UB据付工事
ユニットバスの据付が完了しました。
ショールームでお選びいただいた色・仕様です。
最近では殆どの方が防水性、清掃性、保温性、耐久性でユニットバスを選んでいます。
- 25. 2018年12月10日
-

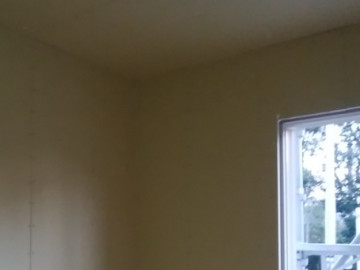

石膏ボード施工
ベーパーバリアを貼り終えたら、まず壁の石膏ボードから張っていきます。
石膏ボードは結晶水(水分)を含んでいて炎や熱に触れると水が蒸発して空気中に放出されて熱を吸収します。
耐火性にとても優れた建材です。
壁紙の下地材でもあります。
- 26. 2018年12月12日
-

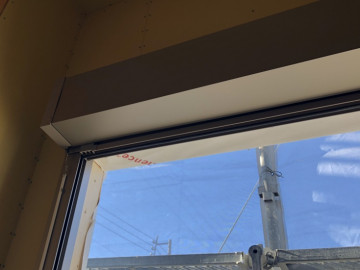

インナーガレージシャッター取付完了
インナーガレージのシャッターが取付けられました。
サーフボードも沢山収納できそうです。
- 27. 2018年12月13日
-

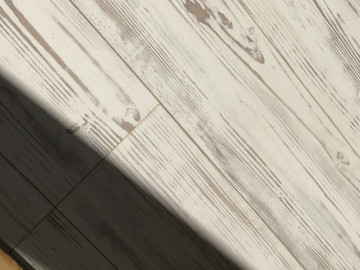

床張り工事
床張りが工事が始まりました。
お家のイメージに合ったフローリングですね。
傷が付かないようにすぐに養生をしてしまうので最後まで楽しみにお待ち下さい!
- 28. 2018年12月17日
-

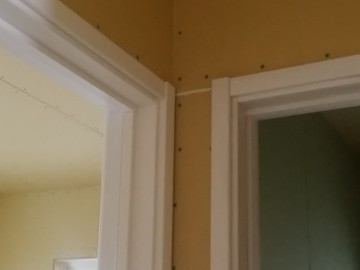

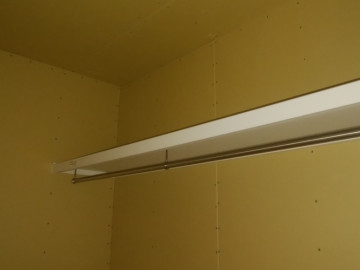

枕棚取付け
WICL内の枕棚の取付けをしました。
年内に木工事が終えれるように順調に進んでいます。
- 29. 2018年12月17日
-
建具枠取付け開始
建具枠を2階から取付け始めました。
S様邸の建具はホワイトで全体的に明るい雰囲気に、そして一部ブルーやグリーンが入ってきます♪
- 30. 2018年12月19日
-

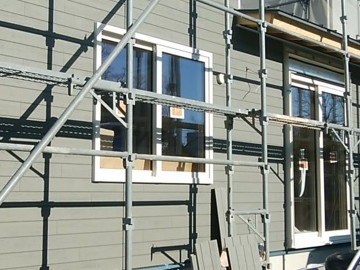

サイディング施工開始

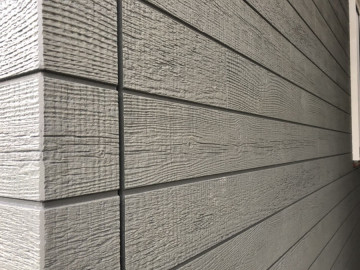

外壁材の窯業サイディングを張り始めました。
画像では伝わりませんが、モスグリーンのサイディングです。
- 31. 2018年12月21日
-
キッチン据付完了
キッチンの据付が完了しました。
明るい木目調です。
- 32. 2018年12月24日
-
外壁工事
サイディングの施工を行っております。
- 33. 2018年12月25日
-

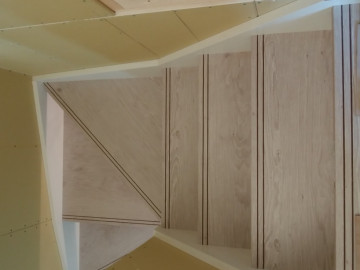

階段取付け開始
階段の取付けを開始しました。
これで2階へ梯子を使わずに登れますw。
- 34. 2019年01月08日
-

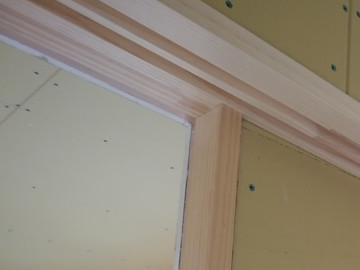

造作工事
大工工事も大詰めです。
来週からは仕上げ工事へと入っていきます。

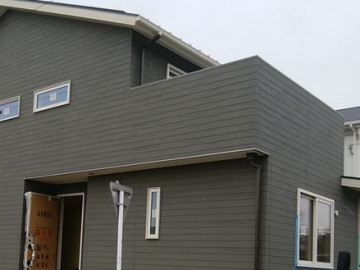

- 35. 2019年01月12日
-

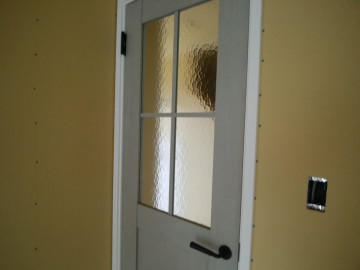

建具取付け完了
建具の取付けが完了しました。
グリーンのリビングドアです♪
- 36. 2019年01月12日
-
足場撤去
外部足場が撤去されました。
モスグリーンのサイディングです。
- 37. 2019年01月12日
-

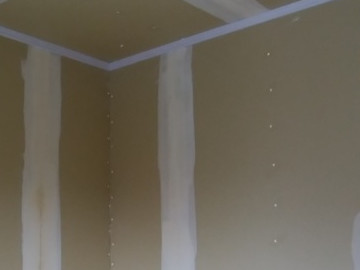

パテ処理中
クロスを張る前のパテ処理をしていました。
石膏ボードの継ぎ目や、ネジ頭などの凹凸部分をパテで埋めて平らにします。
- 38. 2019年01月16日
-

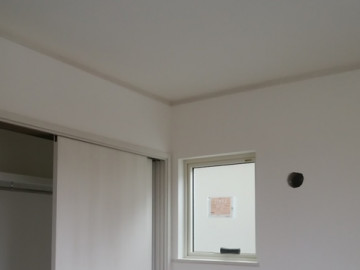

クロス貼り
壁・天井のクロスを貼っています。
ベースとなるクロスは明るい色柄でお選びいただき明るさ・広がりを演出します。
- 39. 2019年01月22日
-

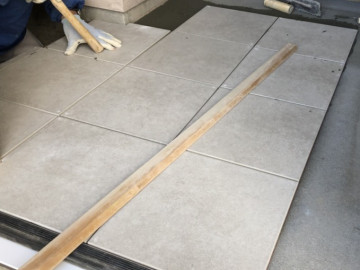

玄関タイル施工
玄関ポーチのタイル施工をしています。
外観によく合うタイルのお色です。
- 40. 2019年01月23日
-

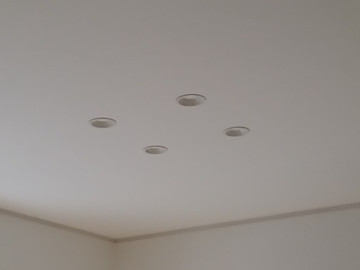

照明器具取付工事
照明器具の取付けが完了しました。
全てLED照明で、リビングは雰囲気に合わせて調光調色できます。
- 41. 2019年01月23日
-
高効率エアコン設置
S様邸はZEH補助金対象物件です。
ですので『エネルギー消費効率の冷房効率区分』の(い)を満たす事が条件です。
外皮性能も高い(標準仕様)ので効率よく省エネに快適環境をお届けできます。
- 42. 2019年02月05日
-

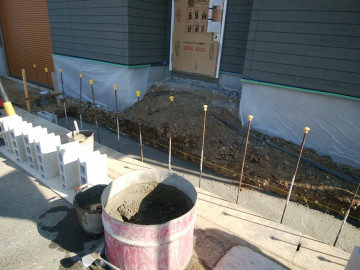

外構工事開始
外構の工事を開始しました。
ポーチ部分のブロック積みをしています。
- 43. 2019年02月06日
-

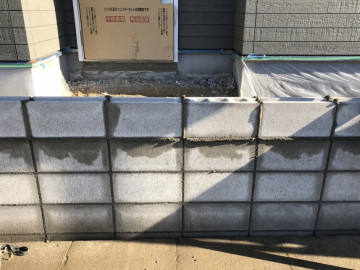

外構工事
ブロック積み完了しました。
この後綺麗に仕上げを施していきます。
- 44. 2019年02月12日
-

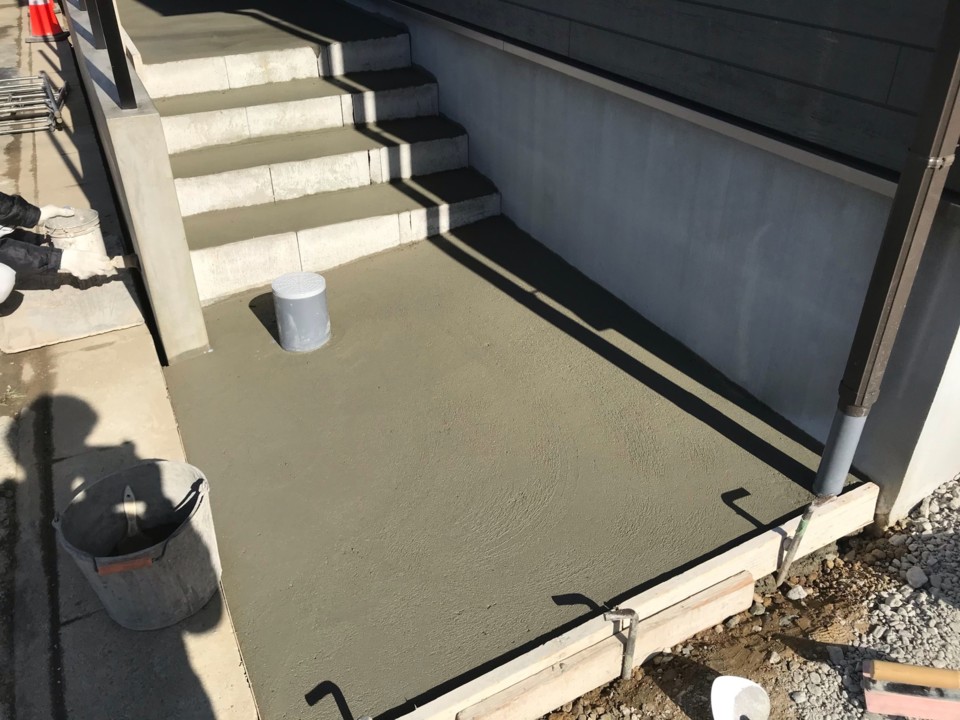

外構工事
玄関ポーチ、アプローチの下地が出来上がってきました。
- 45. 2019年02月13日
-

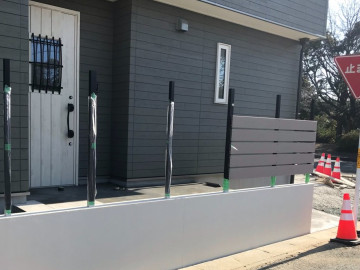

外構工事
フェンスの取付けを開始しました。
擁壁部分も綺麗に仕上りました。
- 46. 2019年02月16日
-

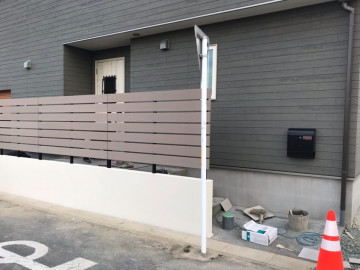

外構工事
フェンスが設置されました。
S様支給のポストもいい感じで取り付きました。
- 47. 2019年02月17日
-
外構工事

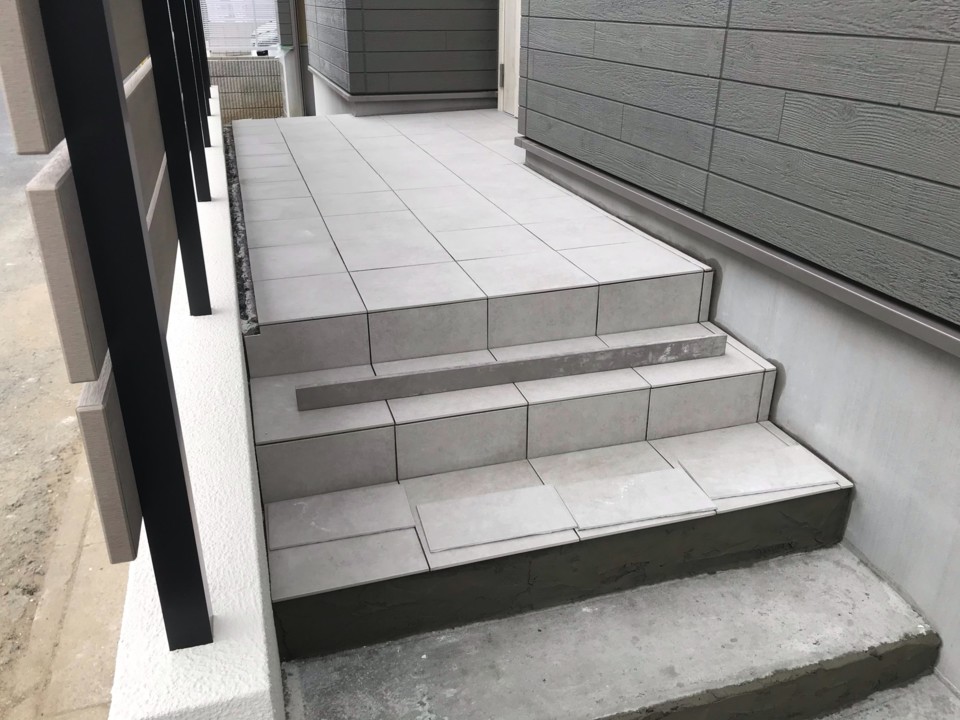

ポーチ、アプローチのタイル仕上げをしています。
あと少しで外構も完成です。
- 48. 2019年02月21日
-
外構工事完了
外構工事が完了しました。
いよいよ今週末はお引渡しです。
- 49. 2019年02月24日
-
お引渡し
本日、お引渡しをいたしました。
はじめてお会いしてから約1年、待ちに待ったお家が完成しました。
冬は暖かく夏は涼しい快適な環境でお過ごしいただけると確信しています。
今後ともお付き合いは続きます。
誠におめでとうございます!!
