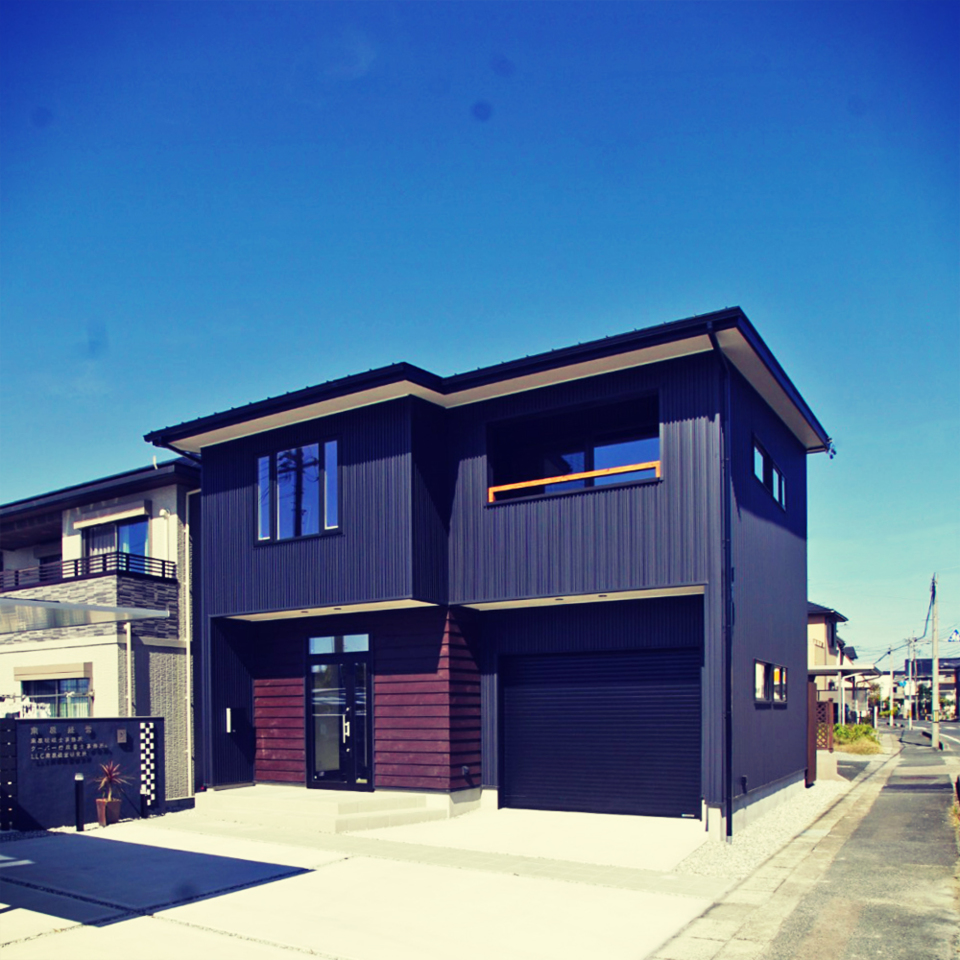

螺旋階段・下見板張り・ビルトインガレージ見所満載!室内に自然光が降り注ぐ大人の住まい
豊橋市 注文住宅
タイプ別にみる|すべて
物件データ
床面積 | 29.44坪 |
---|
建築中レポート
- 1. 2018年04月25日
-

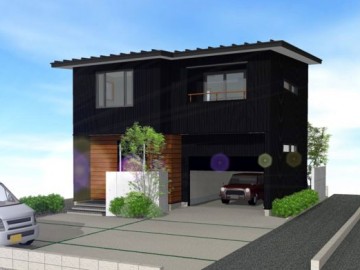

完成予定パース
- 2. 2018年05月07日
-
地鎮祭
本日N様邸の地鎮祭を執り行いました。
あいにくのお天気でしたが、雨降って地固まる、です!
ご満足いただけるお家の完成を目指して努めてまいりますのでよろしくお願いいたします!
本日はおめでとうございます!!!
- 3. 2018年05月08日
-
見本決め お打合せ
外壁材、屋根材から床材まで色・柄を決めていくお打合せをいたしました。
明確なイメージの元とてもスムーズに色・柄・デザインが決まっていきました。
- 4. 2018年05月09日
-

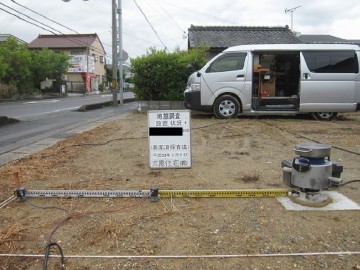

地盤調査 表面波探査法
地盤調査を行いました。
N様邸は改良判定なしです。
地盤の地耐力(支持力、沈下量)を調査し基礎仕様、改良の可否を判断をします。
表面波探査の原理では硬い土質ほど表面波が速く伝わります。
地盤調査は適正な調査結果・判定、それに基づいた施工をし万一の場合に建物が保証されることが大事なのです。
- 5. 2018年05月16日
-

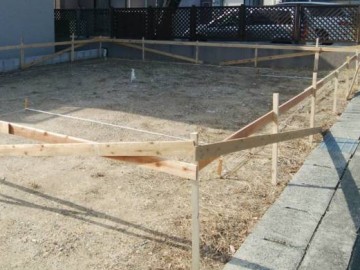

水盛遣方
いよいよ工事が始まります!
建築物の位置、通り、高さ、水平を決めていくある意味一番重要な工事です。
- 6. 2018年05月20日
-

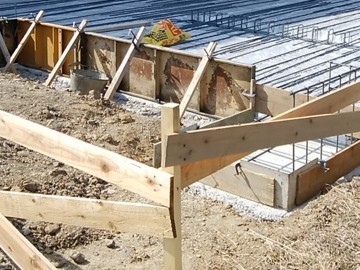

基礎配筋工事開始
砕石地業、捨てコン打ちも終わり基礎配筋をしていきます。

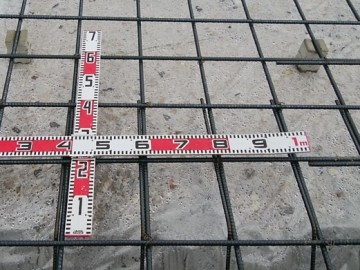

鉄筋のサイズ、ピッチ、被り厚をしっかり確認しながら進めてまいります。
- 7. 2018年05月23日
-
基礎配筋工事中
基礎配筋工事が完了しました。
住宅瑕疵担保責任保険による検査も行われました。
図面通り、適確に施工されています。
- 8. 2018年05月24日
-

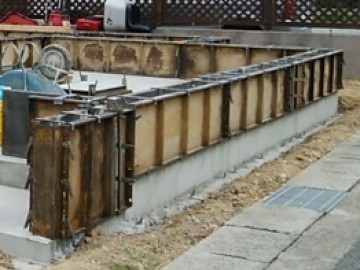

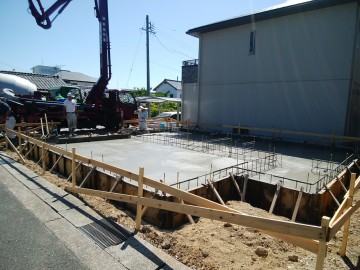

基礎コンクリート打ち①
ベースコンクリート打ち完了です。
職人さんがトンボを使い平らに均し生コンの空気を抜きます。
その後金ゴテで押え少し硬化してきたら再度綺麗に仕上げていきます。
- 9. 2018年05月26日
-
基礎コンクリート打ち②
立上りコンクリート打設も完了です。
基礎の上端は基礎パッキン、土台と乗ってくるのでセルフレベリング材という流動性のあるセメントを流して基礎天端部分を水平に仕上げていきます。
- 10. 2018年05月28日
-

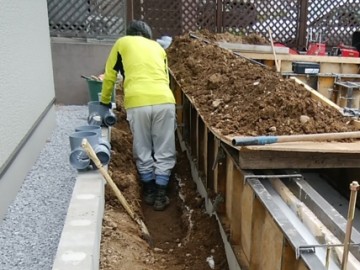

水道配管工事
本日は屋外の給排水配管工事を行っています。
掘削して配管、枡の設置をおこない埋め戻しをしていきます。
- 11. 2018年06月02日
-
建て方工事中①
建て方に入りました。1階の壁を起こしていきます。
- 12. 2018年06月05日
-

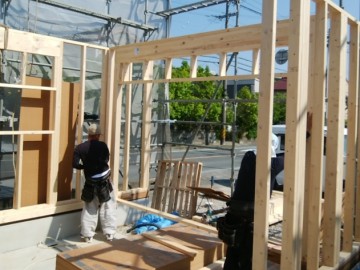

建て方工事中②

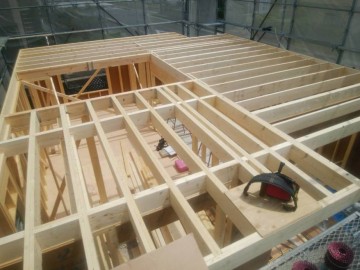

2階床根太を組み始めました。
- 13. 2018年06月07日
-

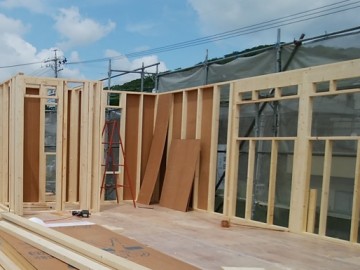

建て方工事中③
2階の壁を起こし始めました。
暑くなってきました。職人さんに熱中症に気を付けるよう声掛けをしていきます。

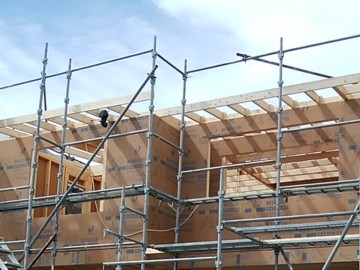

- 14. 2018年06月11日
-
建て方工事中④
垂木をかけ始めました。
- 15. 2018年06月12日
-
建て方工事中⑤
野地板が張り終わりました。
- 16. 2018年06月14日
-

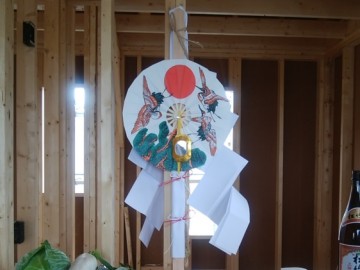

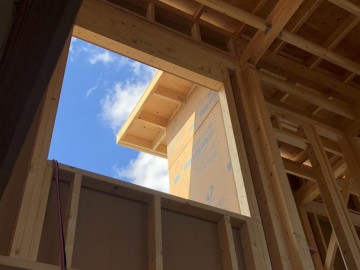

上棟式
N様、上棟おめでとうございます!
今後の工程もしっかり安全に努めてまいります。
我々や職人さんへのお心遣いとても励みになります。
本当にありがとうございました。
- 17. 2018年06月15日
-

通気スペーサー・屋根断熱通気
断熱層の外気側に通気層を設け床下から上がってきた空気を棟から出し換気させます。
屋根・外壁通気層は住宅の耐久性と快適性向上のためには非常に重要な役割を果たします。

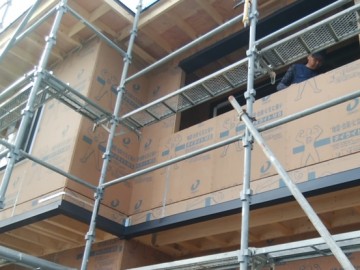

- 18. 2018年06月16日
-
バルコニーFRP防水
バルコニーの防水工事完了です。
FRP防水とは、防水用ポリエステル樹脂と防水用ガラスマットでつくられる防水層です。
- 19. 2018年06月18日
-
板金工事
板金屋さんがオーバーハング水切り、見切り材の取付けをしています。
N様邸はブラックのガルバリウム鋼板の外壁です。
- 20. 2018年06月18日
-

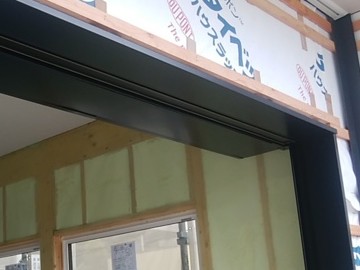

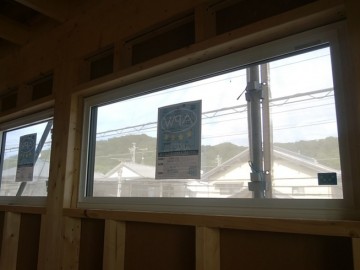

サッシ取付け完了
サッシの取付けが行われました。
太陽住宅の標準は樹脂サッシです。
窓の性能は家の性能に大きく関わってきます。
- 21. 2018年06月18日
-

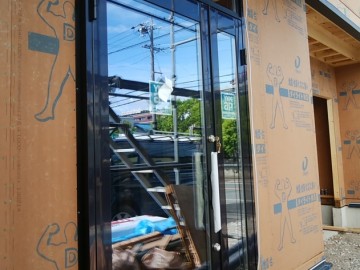

玄関サッシ取付け完了
玄関ドアも取付け完了です。
Low-E複層ガラス+防犯合せガラスとなっています。
- 22. 2018年06月18日
-

給排水配管工事
水道屋さんが給排水配管を施工しています。
3人掛かりで行っています。
- 23. 2018年06月18日
-

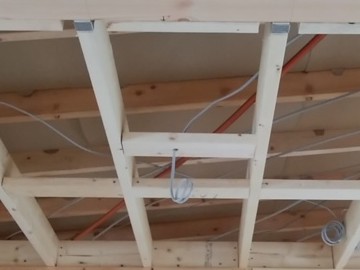

電気工事
打合せで決定したコンセント、スイッチ、照明器具に配線を施していきます。
断熱材を吹き付ける前に配管、配線等行わなけれなならないので設備屋さんが大忙し。
今日の現場は総勢10人程、とても賑やかです。
- 24. 2018年06月20日
-

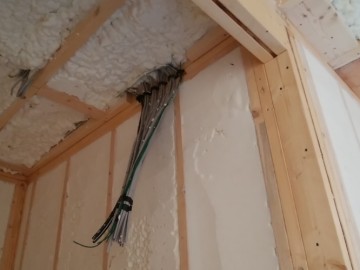

現場吹付け断熱工事
断熱工事が完了しました。
断熱材はウレタンの現場吹付断熱です。壁と天井に隙間なく施工することができます。
- 25. 2018年06月21日
-

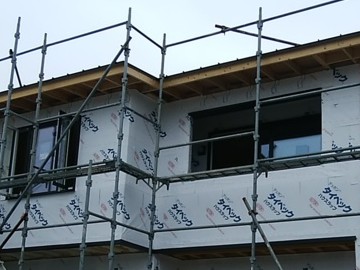

透湿防水シート張り完了
透湿防水シートを張り終えました。
名前の通り、湿気(水蒸気や空気)は浸透(通過)するけど、水は防ぐという優れものです。
これで雨の日も水の浸入を防ぎ、同時に木材の放出する湿気は外に排出できますので、構造材が乾いた状態をキープできます。
- 26. 2018年06月23日
-
ベーパーバリア

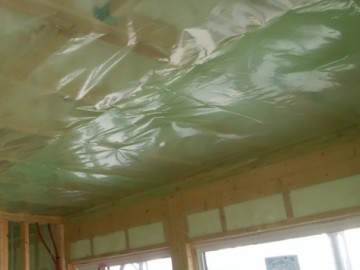

ビニールのように見えるシートが『ベーパーバリア』です。
気密・防湿を目的とした材料です。
壁の中に湿気が入らないようにして大切な構造体を守る、当社のこだわりの一つです。
- 27. 2018年06月25日
-

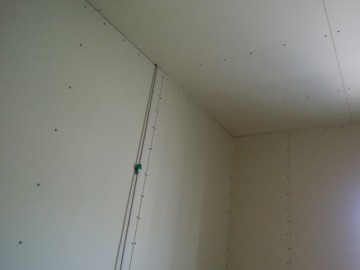

石膏ボード施工
天井から壁へと石膏ボードを貼っています。
耐火性にとても優れた建材です。
壁紙の下地材でもあります。
- 28. 2018年06月27日
-

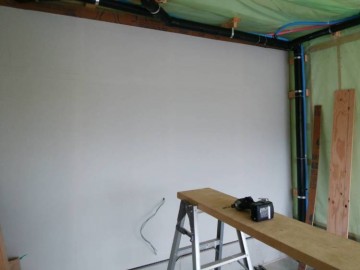

ビルトインガレージ内ケイカル板貼り
ビルトインガレージのあるN様邸、ケイカル板を貼っていきます。
ケイカル板の上にはAEP塗装を施していきます。
- 29. 2018年06月28日
-

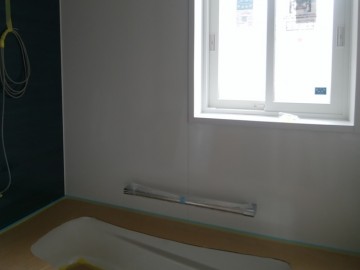

ユニットバス据付完了
ユニットバスが取付けられました。
- 30. 2018年06月28日
-
ガレージシャッター取付完了
ガレージのシャッターが取付けられました。
早朝、夜間でも安心。静かな電動式アルミシャッターです。
自動車に乗ったままリモコンで開閉、そのまま室内に入れる、愛車を眺めれる、羨ましいです♪
- 31. 2018年06月29日
-

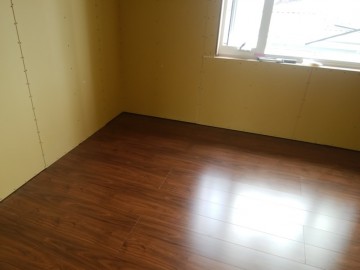

床張り工事
2階の床張りを開始しました。
傷が付かないようにすぐに養生をします。
- 32. 2018年07月02日
-

ビルトインガレージ内ケイカル板貼り完了
ケイカル板貼り完了です。
ガレージ内は艶消しのブラックで塗装をしていきます★
- 33. 2018年07月02日
-

吹抜け部分見切り材取付け
吹抜け部分の見切り材を取付けました。
この後塗装を施しています。
ここにスチールの手摺を取り付けていきます。
- 34. 2018年07月02日
-
クロス決め打合せ
N様、本日はクロス決めお疲れさまでした。
男前で格好いい内装になりそうです♪
- 35. 2018年07月04日
-
外壁工事
外壁板金工事が始まりました。
ブラックのガルバリウムと玄関廻りにはアクセントとしてレッドシダー下見板張りです。
お天気の様子をみながら進めています。
- 36. 2018年07月05日
-

建具枠取付け
建具枠の取付けをしています。
床、建具は落ち着いたお色です。

- 37. 2018年07月06日
-
巾木、廻り縁取付け
2階から巾木、廻り縁の取付けを行っています。
現場は順調に進んでいます。
- 38. 2018年07月09日
-

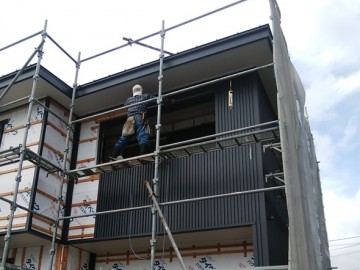

外壁工事

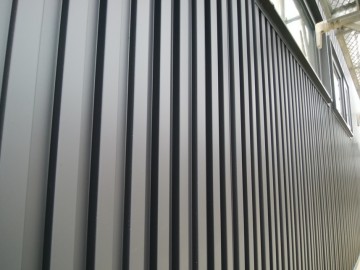

外壁のガルバリウム鋼板を張っています。
- 39. 2018年07月10日
-

軒樋取付け完了
軒樋が取付けられました。
外壁、屋根、鼻隠しに合わせてブラックです。
- 40. 2018年07月10日
-
レッドシダー下見板張り中

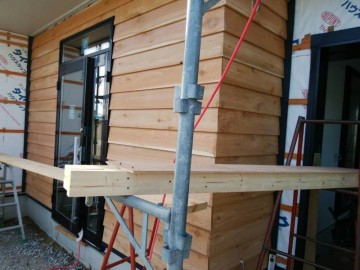

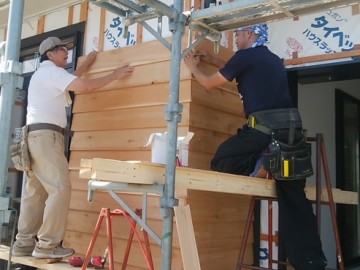

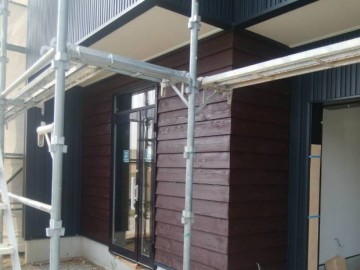

玄関廻りにアクセントとしてレッドシダー下見板を張っています。
コーナー部分は少し手間ですが綺麗に張ってくれています。
ブラックのガルバリウムとのコントラストがいい感じです♪
- 41. 2018年07月10日
-
レッドシダー下見板張り完了
下見板張り完了です。
この後塗装をしていきます。
- 42. 2018年07月13日
-

造作家具工事①
大工さんが造作家具の製作を始めました。
扉は建具屋さんの仕事になります。
- 43. 2018年07月14日
-

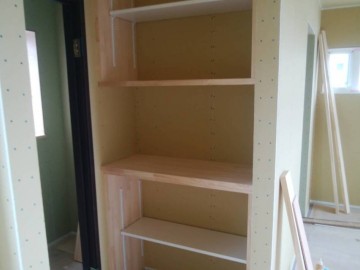

造作家具工事②
飾り棚です。
細々したものの収納に重宝します。
- 44. 2018年07月17日
-
造作家具工事③

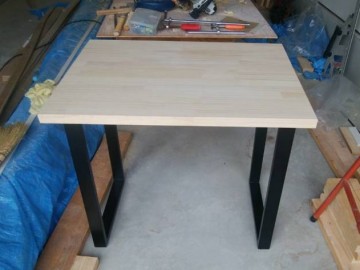

土間スペースに置くテープルです。
スチールの角脚でN様邸の全体の雰囲気を考えて作成しました。
- 45. 2018年07月17日
-
塗装工事
外壁のレッドシダーに塗装を施しました。
大人の落ち着いた雰囲気になりました。
- 46. 2018年07月18日
-

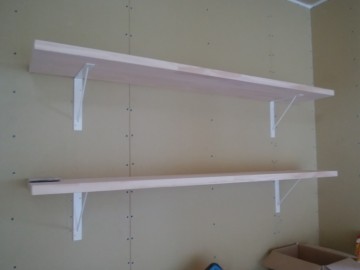

棚取付け
棚類を取付けました。
大工工事も終わります。
現場は仕上げ工事へと入っていきます。
- 47. 2018年07月24日
-
木部塗装完了
木部の塗装も完了です。
仕上げ工事も順調に進んでいます。
- 48. 2018年07月24日
-
インナーガレージ内塗装完了
インナーガレージ内の塗装を施しました。
ブラックの艶消しで一段と格好良くなりました!
- 49. 2018年07月25日
-

照明器具取付準備
電気工事で天井埋め込み照明器具の穴あけ等が完了しました。
- 50. 2018年07月26日
-
製作建具建付け開始
造作家具に取付く建具の建付けを開始しました。
カウンター同様落ち着いた色合いで素敵です。

- 51. 2018年07月26日
-
パテ処理中
クロスを張る前のパテ処理をしていました。
石膏ボードの継ぎ目や、ネジ頭などの凹凸部分をパテで埋めて平らにします。
- 52. 2018年07月30日
-
クロス貼り工事中

吹抜けの天井クロスを1階から見上げた写真です。
足場が邪魔して見えませんがブラックのシーリングファンがいい感じです。
- 53. 2018年07月31日
-

キッチン据付完了
キッチンの据付完了しました。
オレンジ色のキッチンでやる気が出そうですね♪
- 54. 2018年08月01日
-

クッションフロア貼終了
洗面脱衣室のクッションフロアが貼られました。
浴室のブルーの壁とのつながりを考えてこちらの色・柄を採用いたしました。
- 55. 2018年08月02日
-
製作建具取付け中

製作建具の取付けをしています。
飾り棚に建具が入り完成が近づいてきました。
- 56. 2018年08月06日
-
左官工事

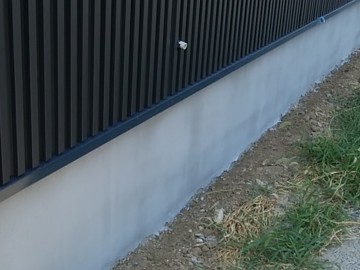

基礎巾木をモルタル刷毛引きで仕上げました。
- 57. 2018年08月10日
-

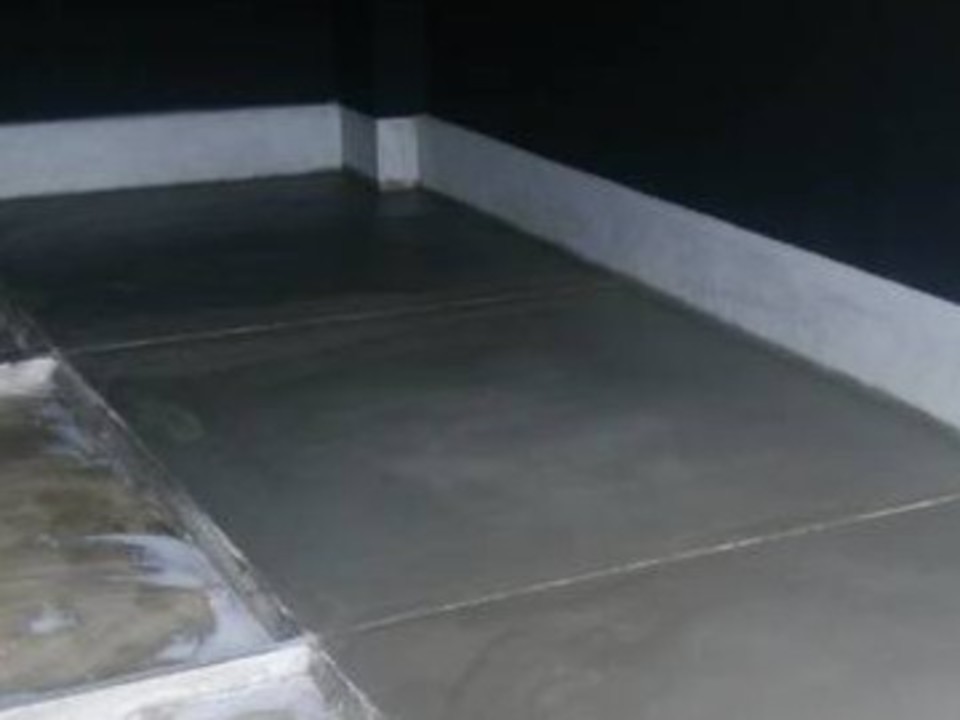

ガレージコンクリート土間打ち
ガレージ内のコンクリート打ちを行っています。
- 58. 2018年08月10日
-

衛生器具取付開始
衛生器具の取付けを開始しました。
こちらはトイレの手洗い器です。
- 59. 2018年08月17日
-

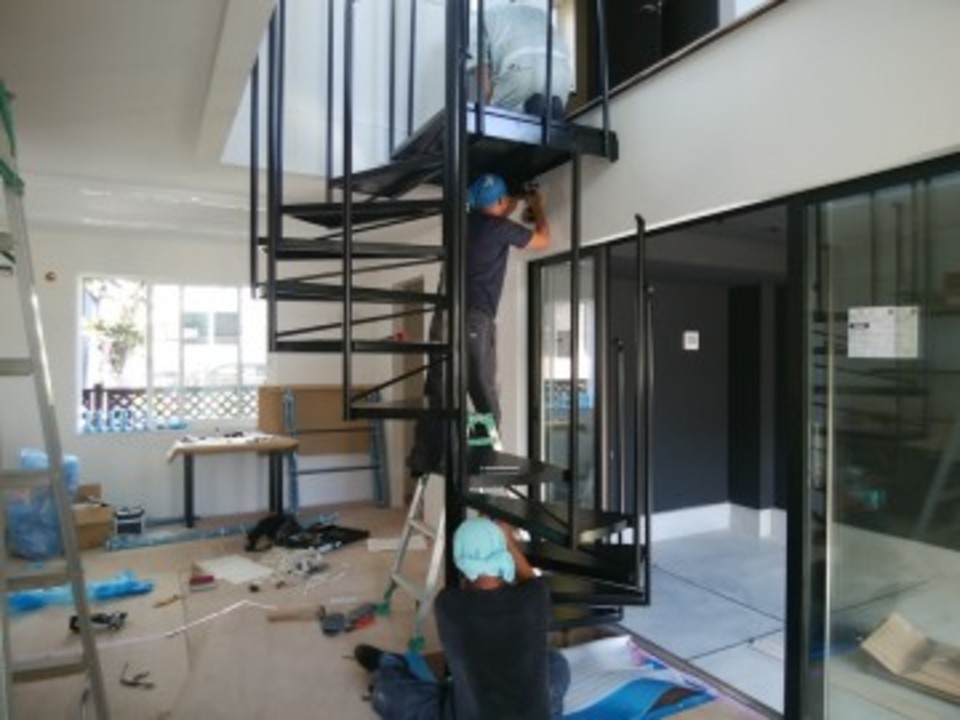

鉄骨階段工事
鉄骨の螺旋階段を3人掛かりで組み立てています。
組み立て式なのでこの時期の取付けとなります。
- 60. 2018年08月20日
-
鉄骨階段工事完了
螺旋階段、スチール手摺の取付け完了しました。
とても落ち着いた大人の空間が出来ました。
- 61. 2018年08月20日
-

水道メーター取付け
水道メーターの取付けをしました。

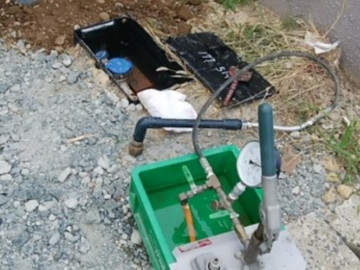

配管工事がこれで終了なので配管に漏れがないか水圧テストポンプで検査しました。
- 62. 2018年08月20日
-

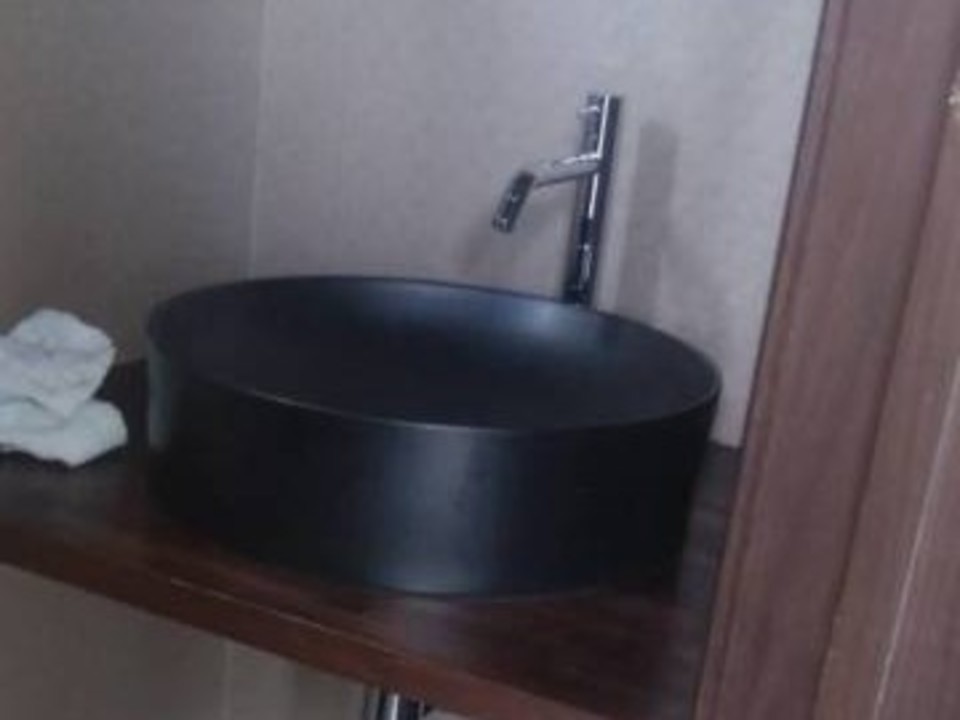

衛生器具取付完了
衛生器具の取付けも完了です。
ブラックの洗面器が格好良いですね★
- 63. 2018年08月22日
-
エアコン設置開始

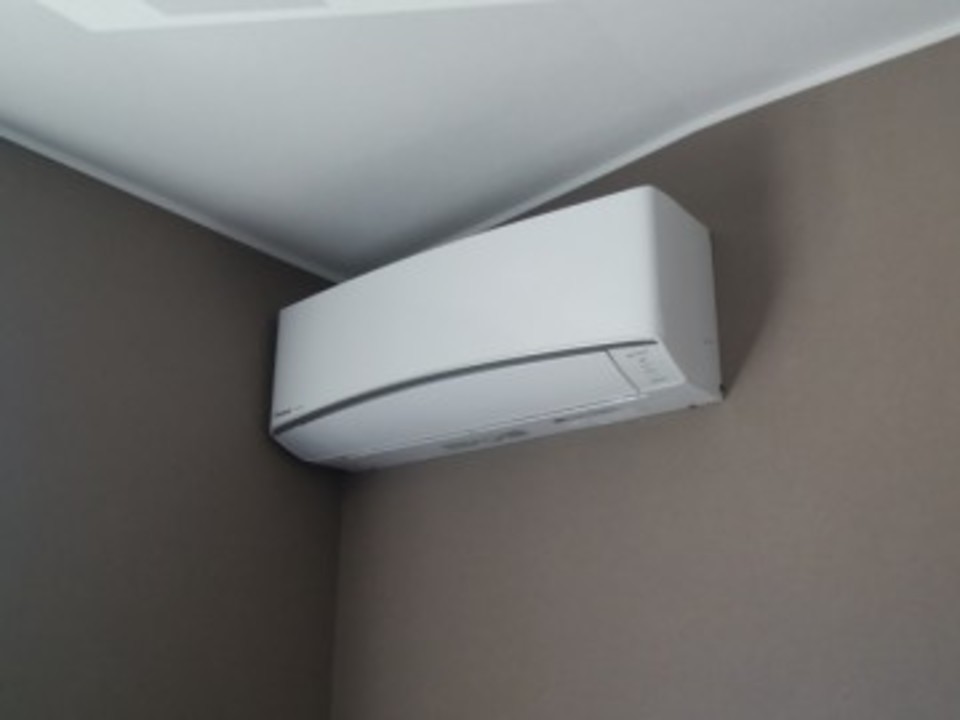

エアコンお取付けを開始しました。
台風の様子を見ながら進めていきます。
- 64. 2018年08月22日
-
養生取外し
養生をはがしました。
ハウスクリーニングをする準備が整いました。
- 65. 2018年09月14日
-
社内検査
不備のある箇所はテープで印を付けていきます。
複数の目で隅々まで厳しくチェックしていきます。
少しの手直しをしていきます。

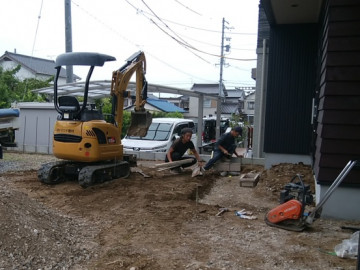

- 66. 2018年09月14日
-
外構工事開始
外構工事を開始しました。
建物は植栽をしたり外構を整える事でぐっと感じが良くなります。
- 67. 2018年09月19日
-
外構工事

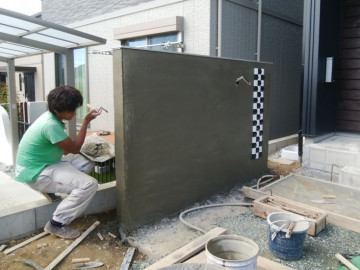

門柱を施工しています。
全面にグレーの塗仕上げをしていきます。

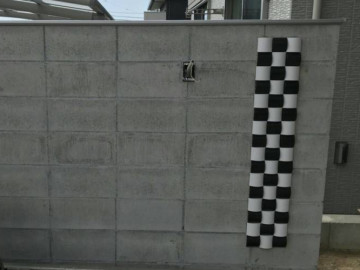

アクセントとして市松にタイルを先行して貼っています。
- 68. 2018年09月22日
-
外構工事
アプローチ、ポーチの下地です。
仕上げは玄関と同じ30センチ角のタイル貼りとなります。
- 69. 2018年09月22日
-
外構工事
門柱の下塗りをしています。
ポーチにポストも取り付けられました。
- 70. 2018年10月03日
-
外構工事
門柱塗り仕上げが終了しました。
この門柱はお隣の方への視線の配慮と気遣いもしております。
- 71. 2018年10月03日
-

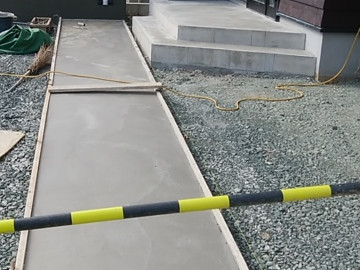

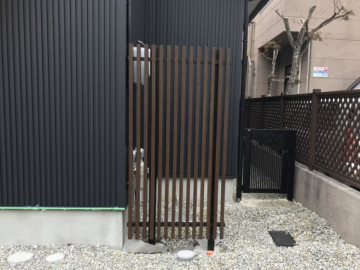

外構工事

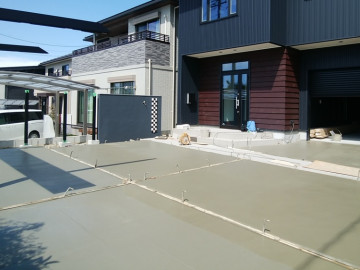

タイルのアプローチが終了。
駐車場の土間打ちが行われました。
外構工事もあと少しです。
- 72. 2018年10月04日
-
外構工事
植栽を植えるスペースです。
- 73. 2018年10月04日
-
外構工事

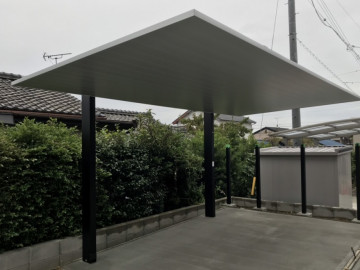

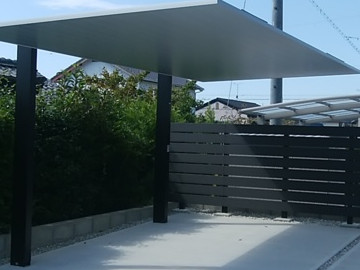

カーポートが設置されました。
シンプルなデザインです。
- 74. 2018年10月10日
-
外構工事
カーポート奥にフェンスが設置されました。
外構工事はこれで終了です。
いよいよお引渡しです♪
- 75. 2018年10月15日
-
お引渡し
本日、お引渡しをいたしました。
とてもやりがいのある楽しい現場となりました。
スタッフ一同N様に感謝感謝です。
今後ともお付き合いは続きます。
宜しくお願いいたします!!!
- 76. 2018年10月16日
-

竣工写真
- 77. 2018年10月21日
-
竣工写真
- 78. 2018年10月21日
-
竣工写真
