テーマは「終の棲家」楽々家事動線&バリアフリーで暮らしやすい平家 サンドホワイトのガルバでお洒落&落ち着いた佇まいです
豊川市 注文住宅
タイプ別にみる|注文住宅
建築中レポート
- 1. 2021年08月01日
-
完成イメージ
- 2. 2021年08月02日
-

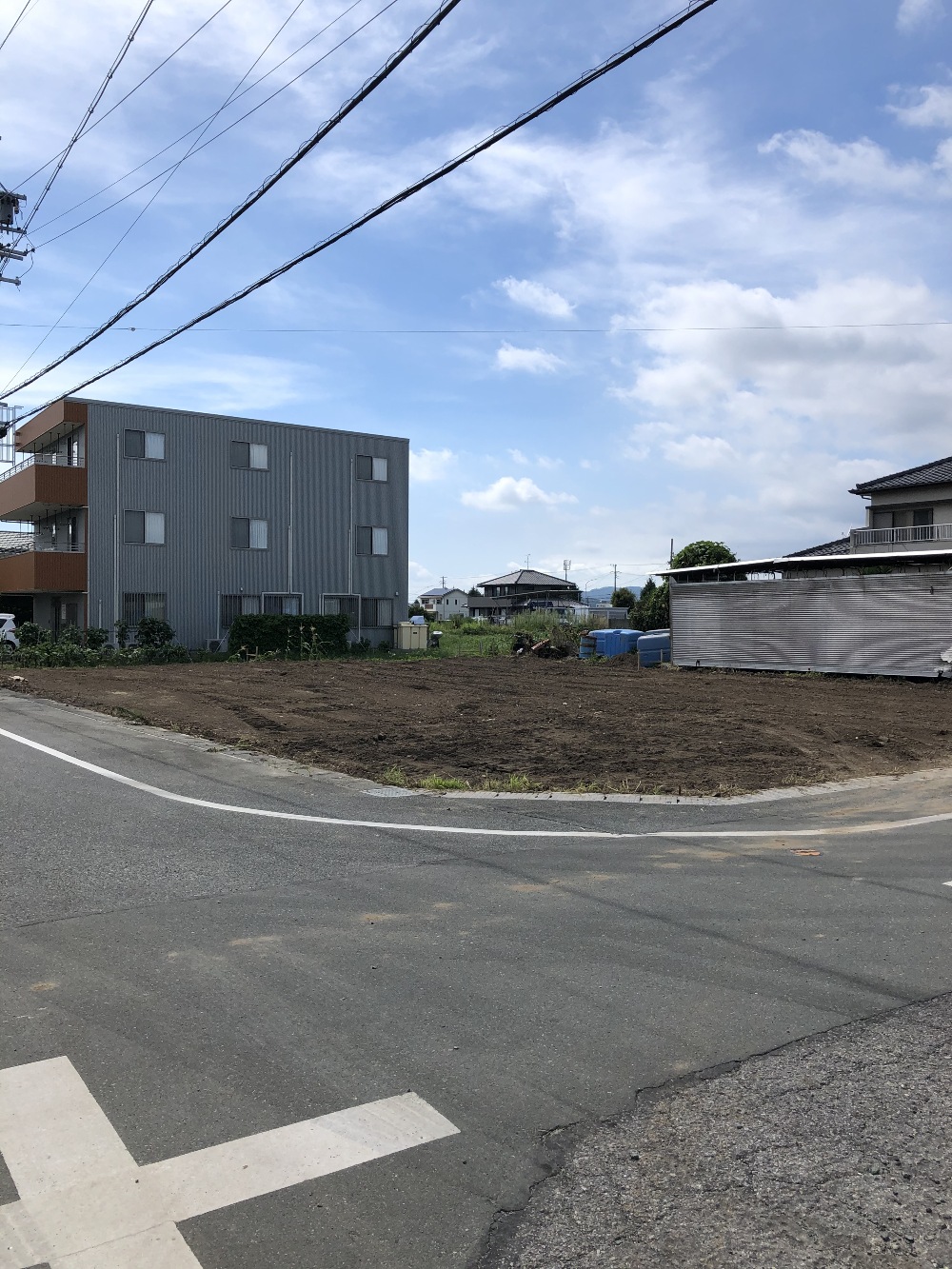

整地工事前
建築許可が下りました。間もなく現地の整地工事に入ります。
伐採・伐根・除草など 建築工事前に現地を整地します。
- 3. 2021年08月05日
-
伐採・伐根・除草工事完了
覆い繁っていた草も、高さのある樹木も撤去しました。
- 4. 2021年08月07日
-

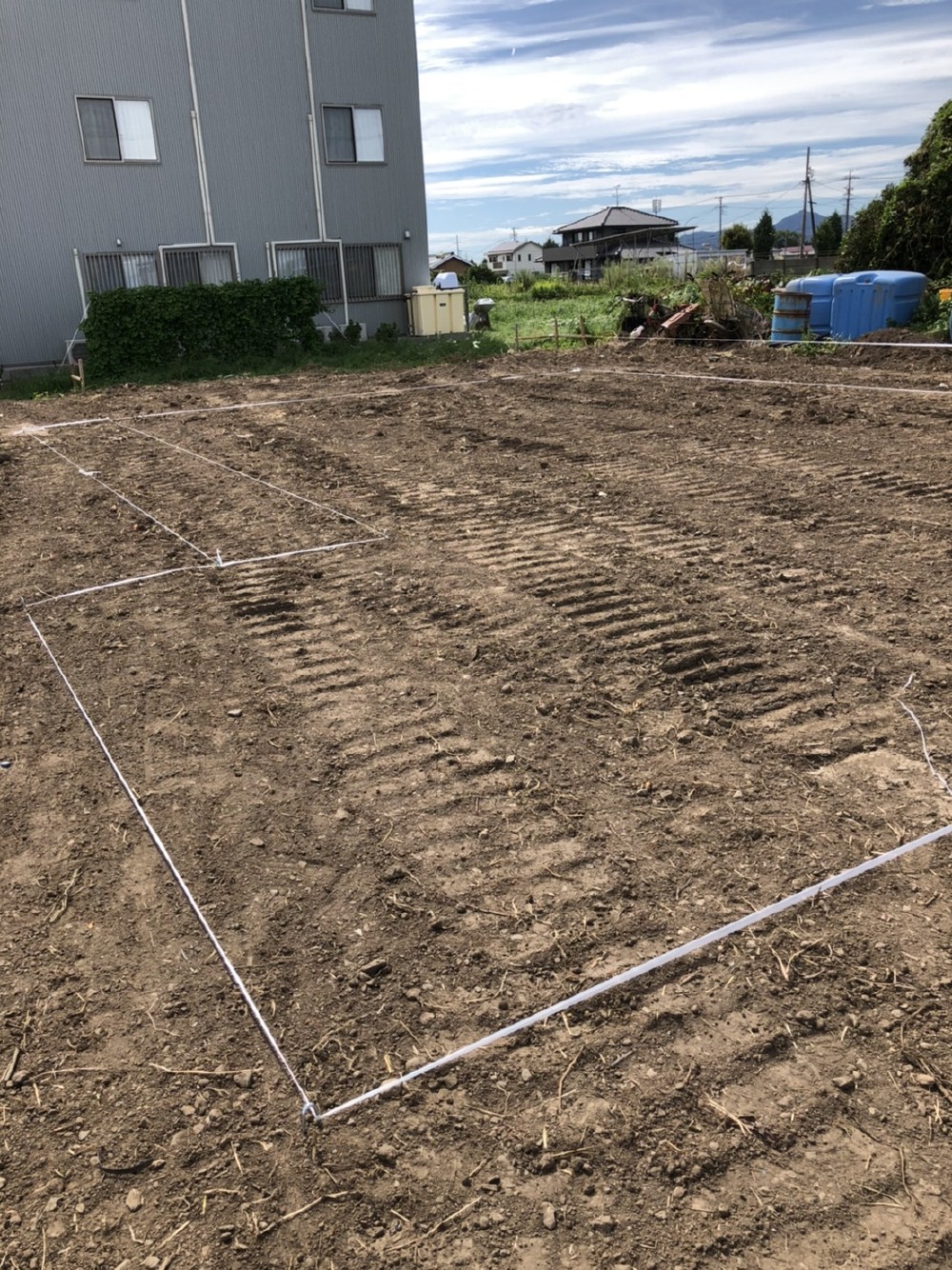

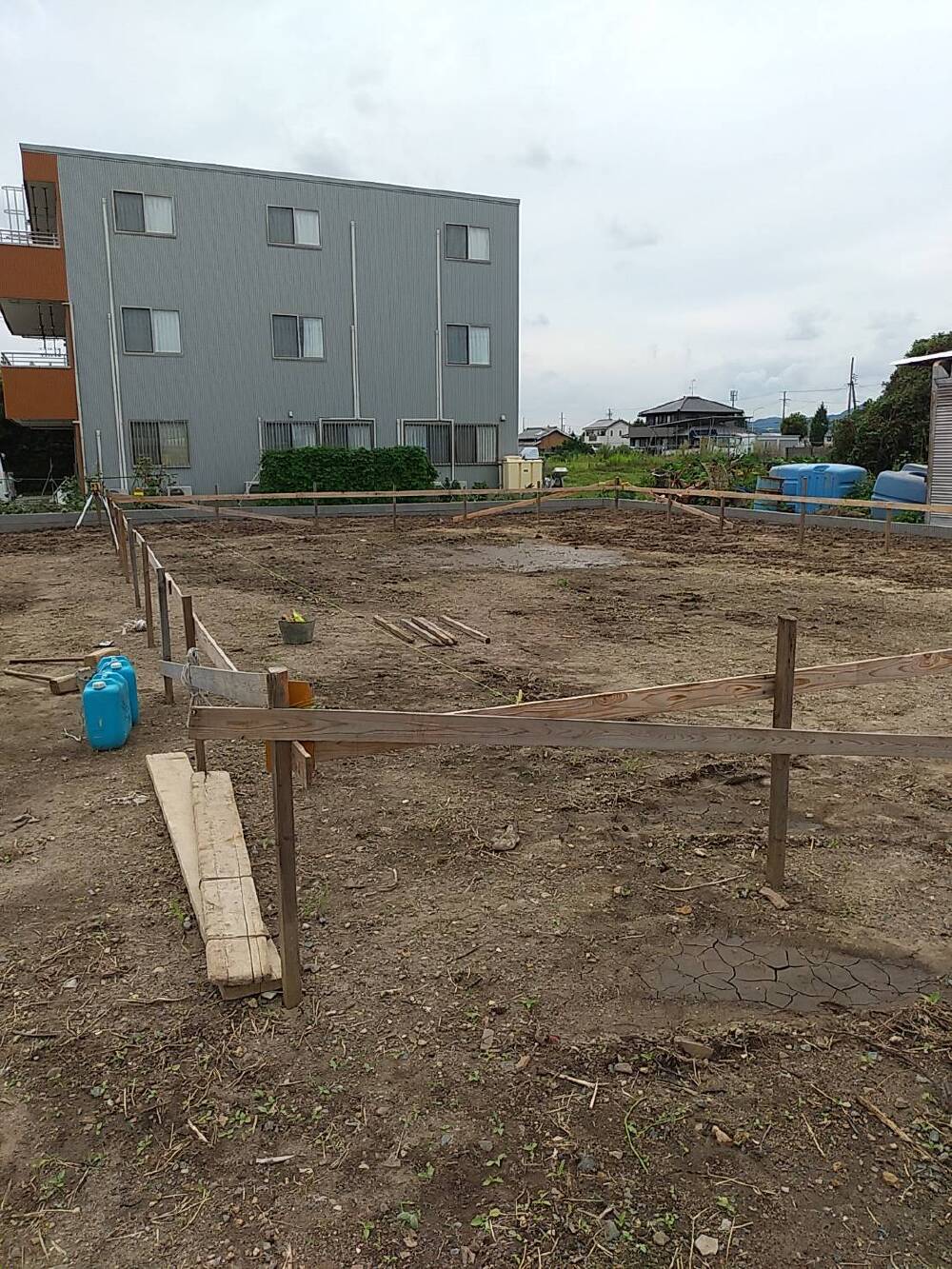

地縄張り
いよいよ明日は地鎮祭です。そのための地縄張りです。天気が心配です。
- 5. 2021年08月08日
-
地鎮祭
地鎮祭を執り行いました。台風の心配もしていましたが天気にも恵まれました。おめでとうございました。
建物の位置確認も終えましたので、これで無事着工出来ます。
- 6. 2021年08月22日
-

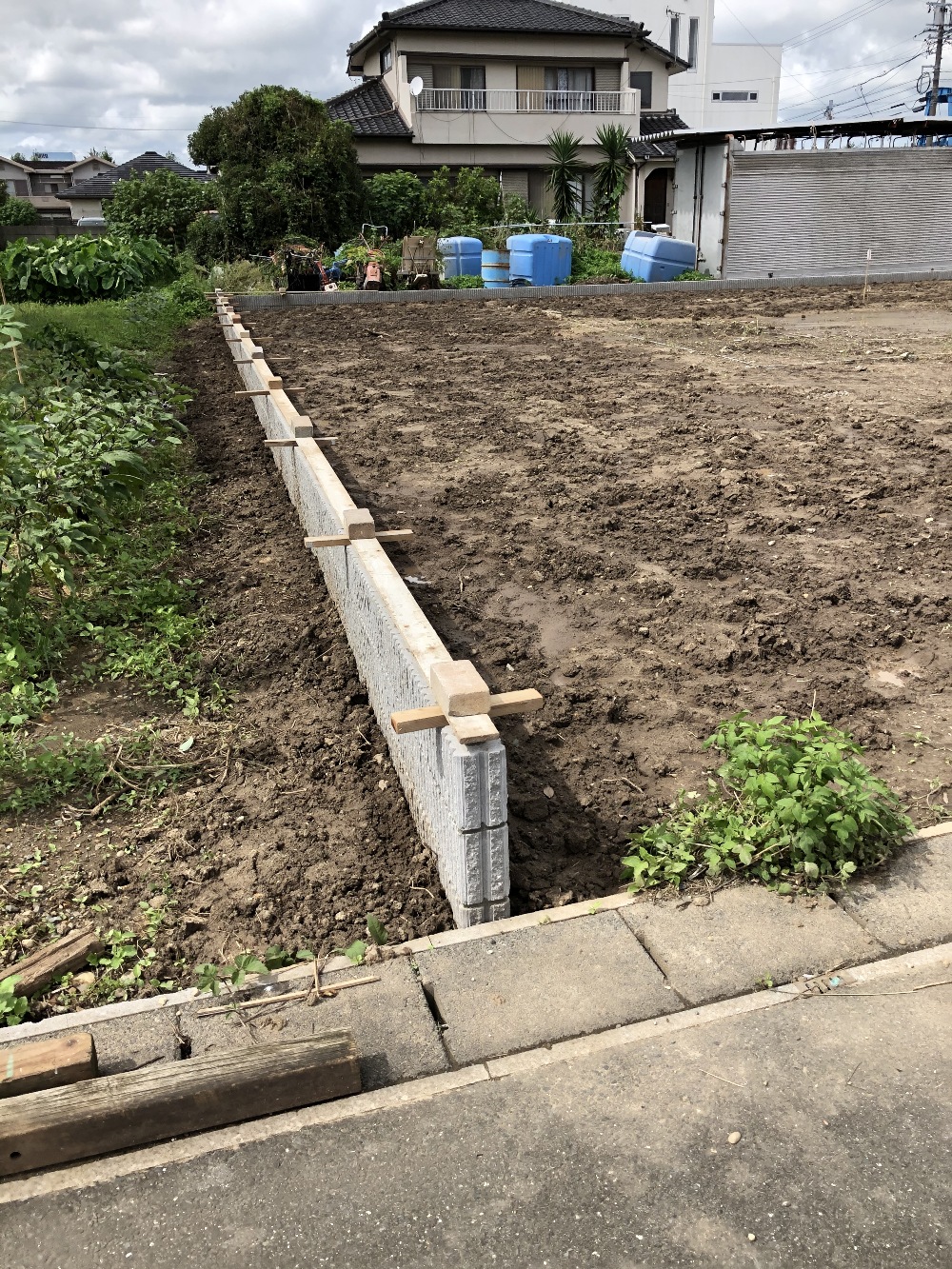

間仕切りブロック工事完了
隣地との境界の間仕切りブロック工事が完了しました。
雨が続く中、建物工事着工までにブロック積工事が完了するか心配でしたが無事間に合いました。いよいよ建物工事が始まります。
- 7. 2021年08月23日
-
水盛遣方
いよいよ着工です!
まずは建物の位置や水平を正確に出す工事です。
- 8. 2021年08月26日
-

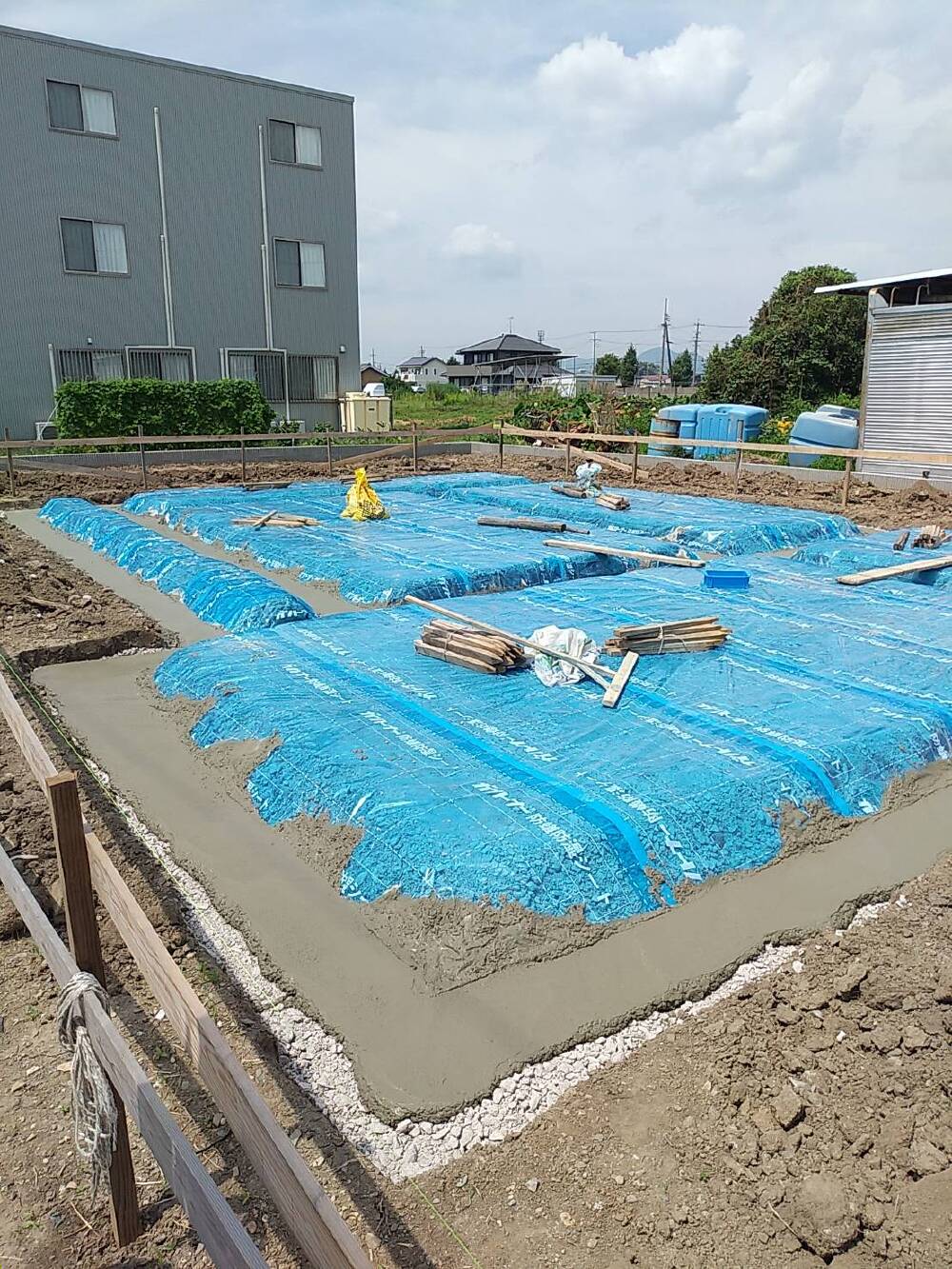

防湿シート・捨てコンクリート
防湿シートと捨てコンクリートの打設が行われました。
青色のシートが防湿シートです。地面から基礎に湿気が流れ込むのを防ぐ効果があります。たった一枚のシートですが、建物の耐久性に大きく影響される大事な作業です。
- 9. 2021年08月29日
-

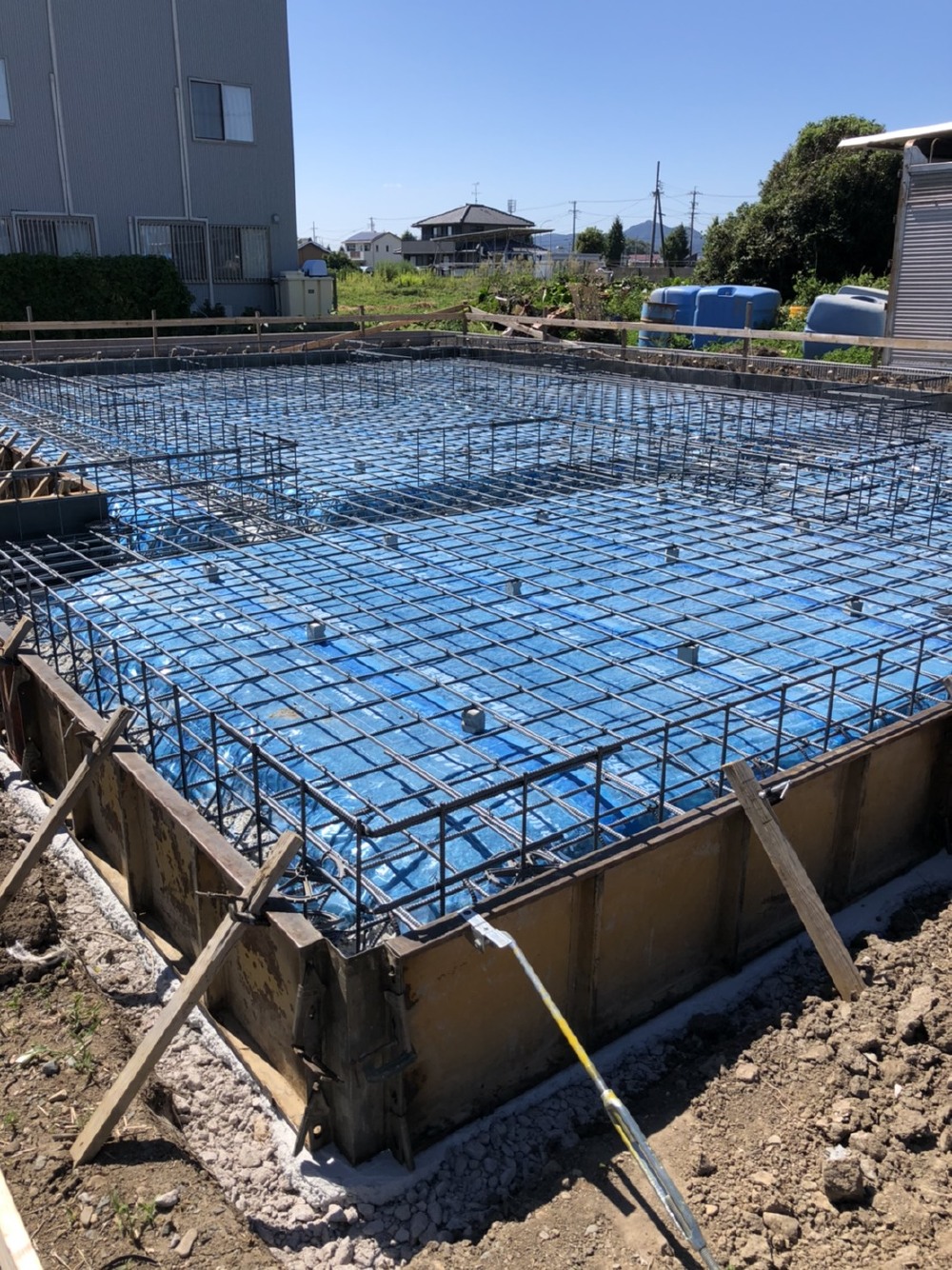

基礎配筋工事
基礎配筋工事が完了しました。図面通りに施工されているかどうか住宅瑕疵担保責任保険による配筋検査が行われます。
- 10. 2021年09月12日
-

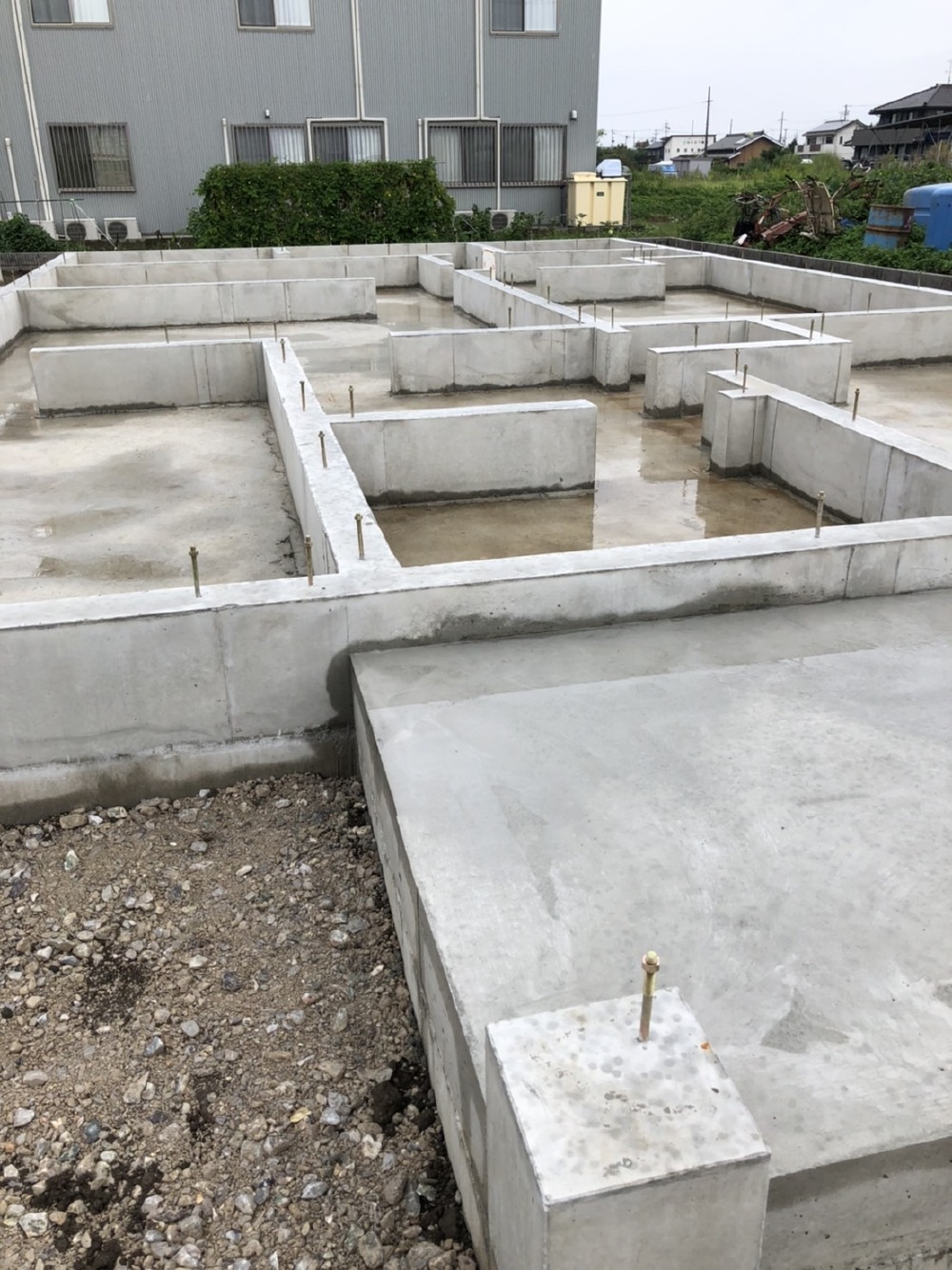

基礎工事完了
基礎の型枠が外れました。これで基礎工事は完了です。
- 11. 2021年09月16日
-

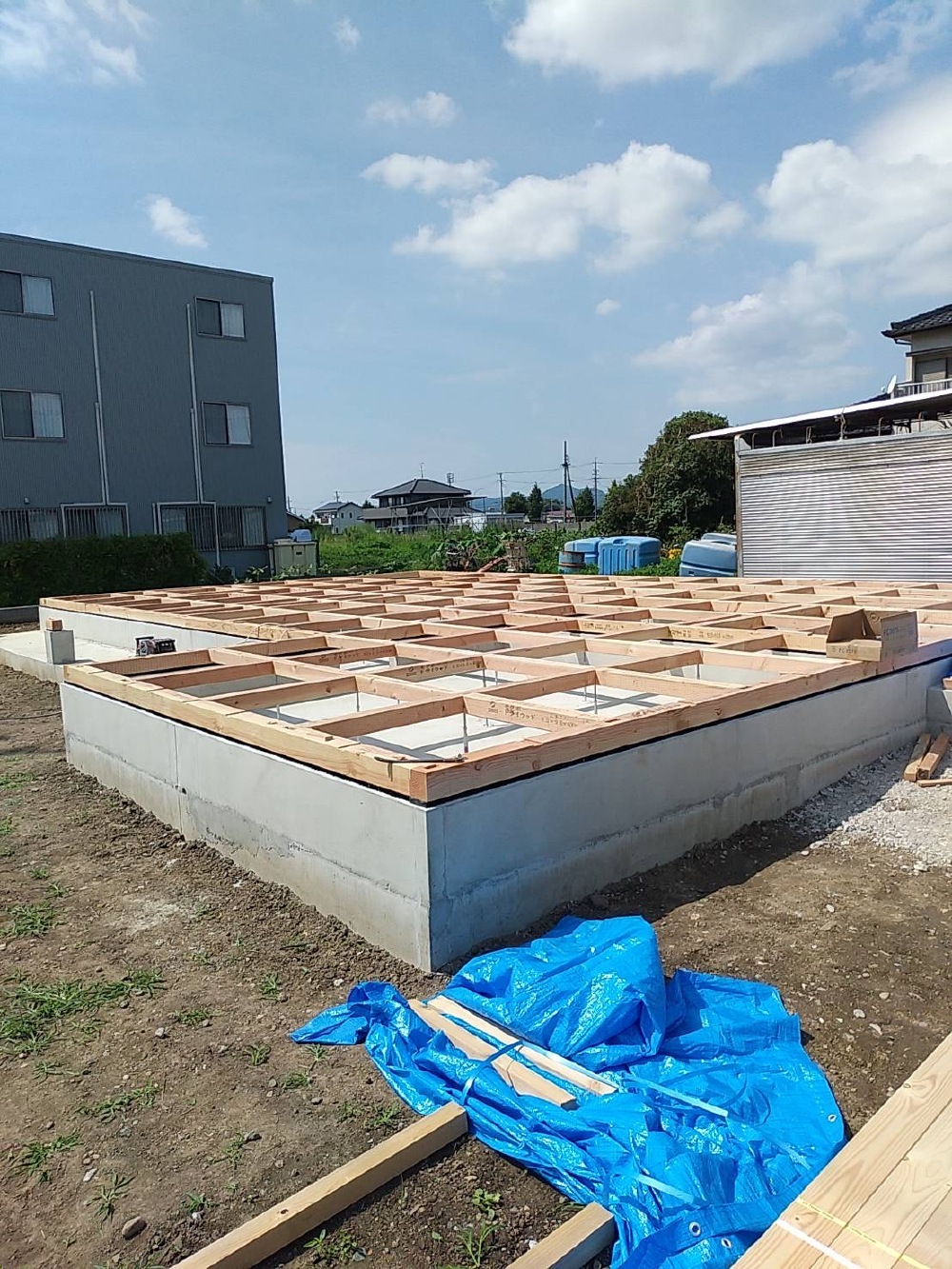

土台・基礎パッキン
基礎パッキンは基礎の上にある黒い部材です。ここから床下の換気がされます。基礎パッキンの上に土台があります。
- 12. 2021年09月22日
-

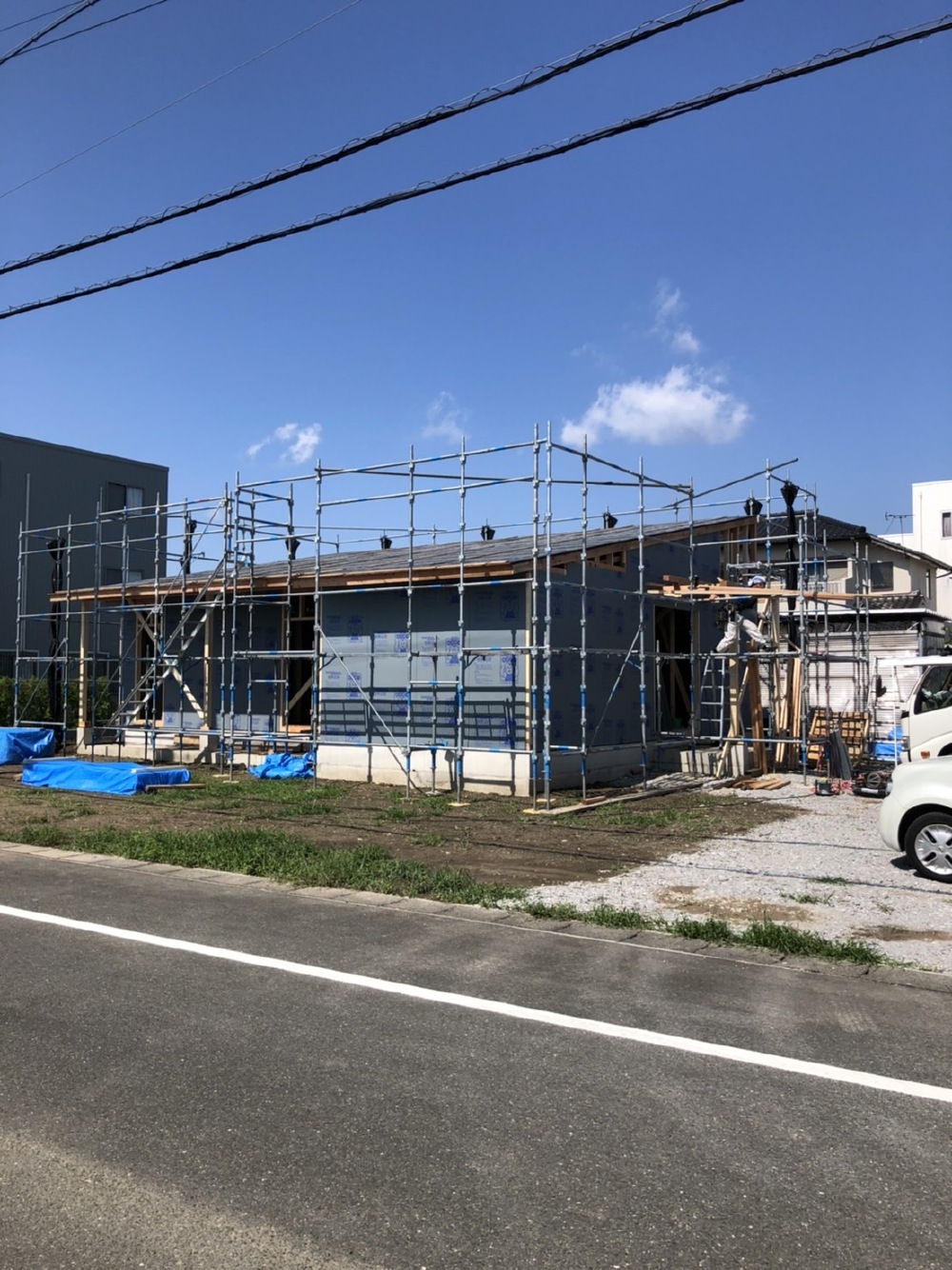

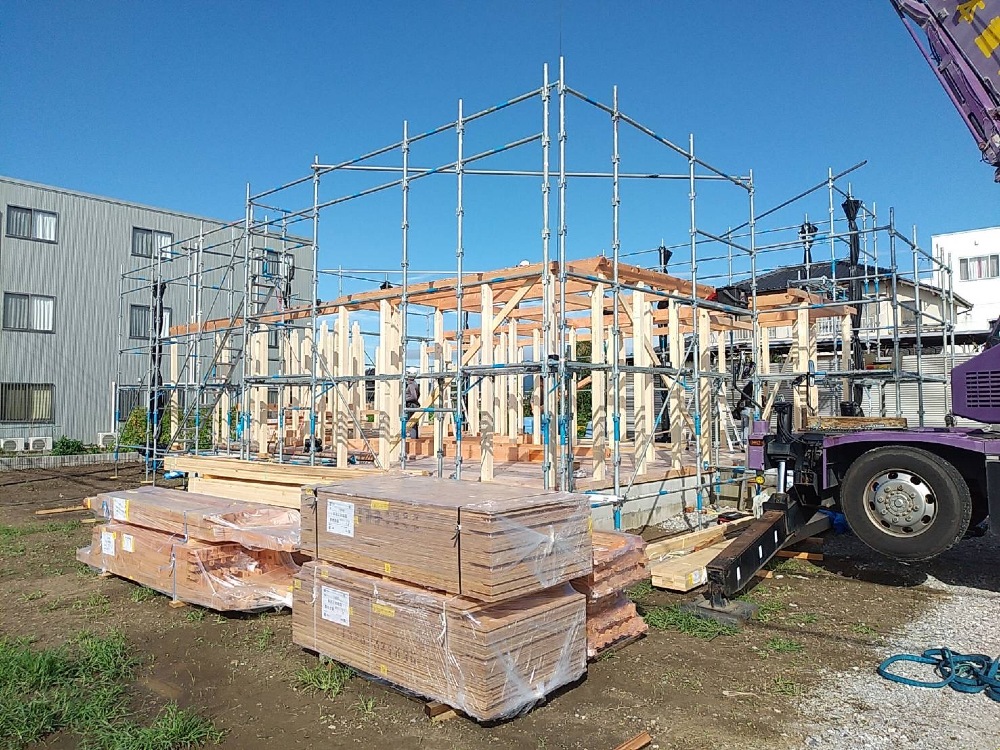

建て方1
足場が組まれ、柱などが組まれています。
- 13. 2021年09月22日
-

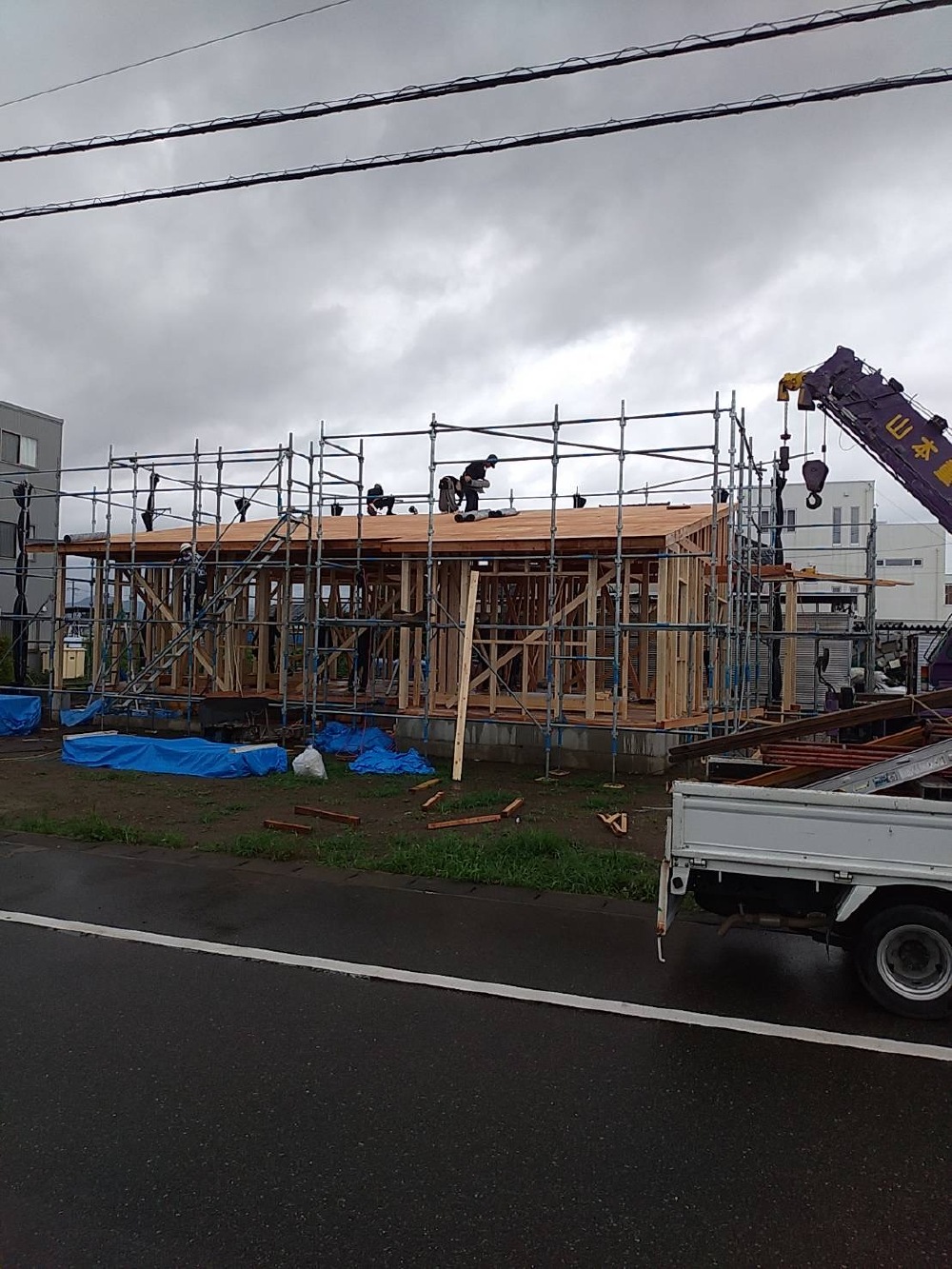

建て方2
屋根まで進みました、天気が悪くなってきました。
- 14. 2021年09月23日
-
ルーフィング施工
上棟して、ルーフィング施工が終わりました。瓦やスレート、ガルバリウム鋼板など屋根材の下に敷くシート状の防水建材のことをルーフィングといいます。
- 15. 2021年09月26日
-
屋根
ガルバリウム鋼板の屋根が施工されました。家に住んでいる人を守ってくれる、大きな傘のようなものです。雨から家を守ることの重要性はとても高いものです。
- 16. 2021年10月05日
-
ペアガラス設置
ペアガラスの設置が完了しました。
これで断熱性能が上がりますね!
- 17. 2021年10月09日
-

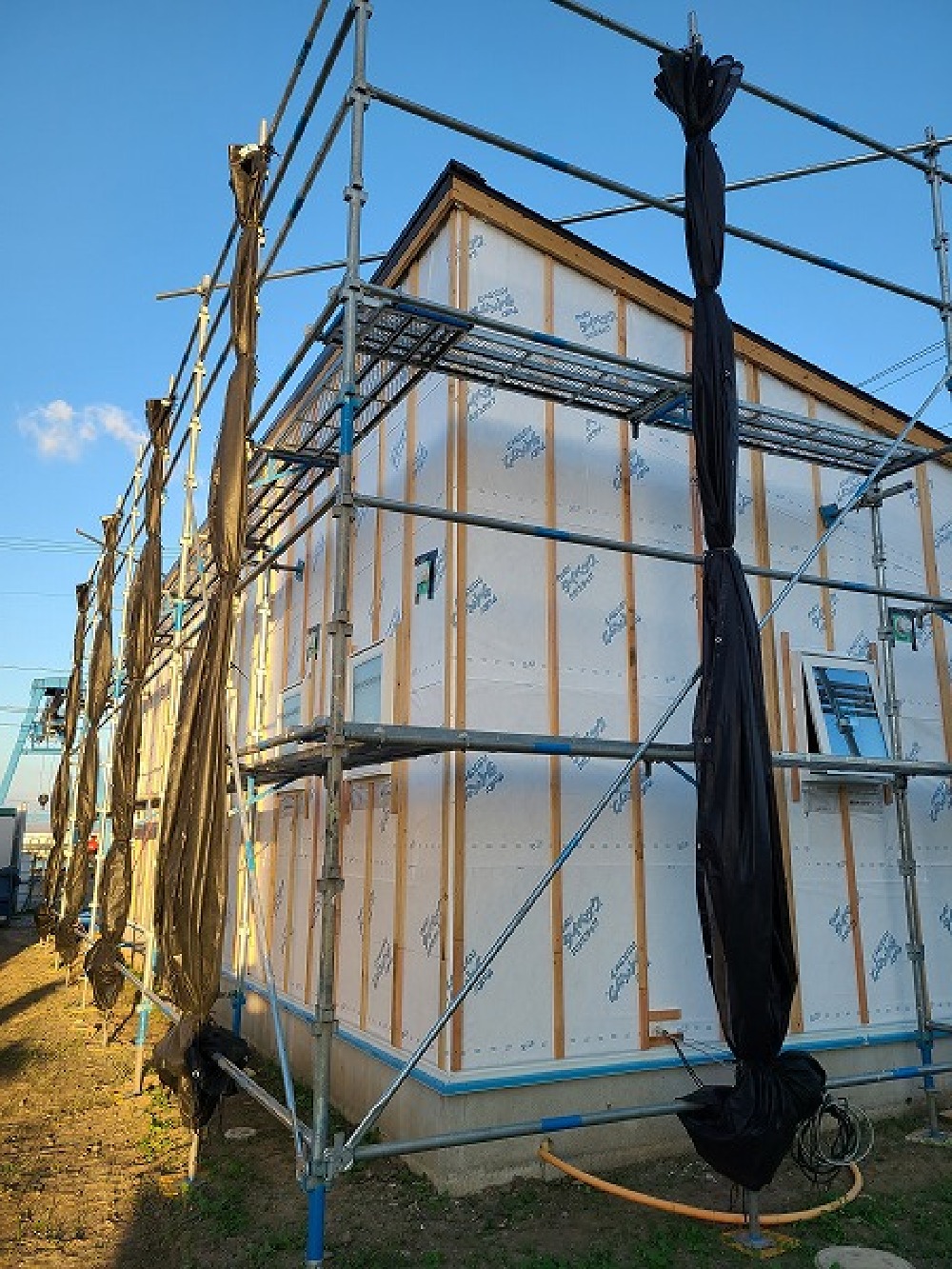

外部銅縁・透湿防水シート施工完了
透湿防水シートを張り終えました。
名前の通り、湿気(水蒸気や空気)は浸透(通過)するけど、水は防ぐという優れものです。
これで雨の日も水の浸入を防ぎ、同時に木材の放出する湿気は外に排出できますので、構造材が乾いた状態をキープできます。
- 18. 2021年10月11日
-

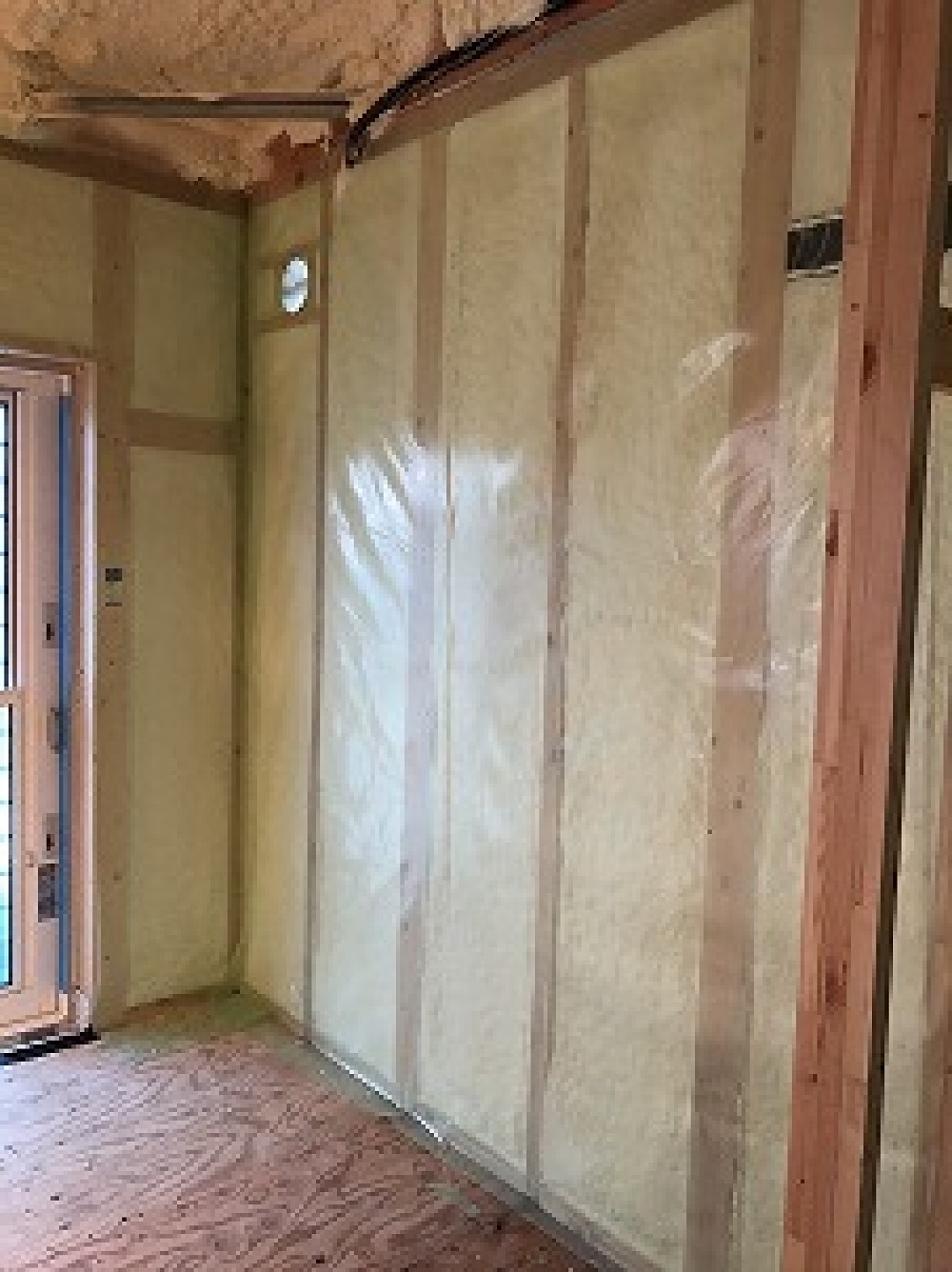

断熱工事
断熱材の吹付工事をしています。現場発泡タイプの断熱材になります。断熱材にはたくさんの種類がありますが、現場で発泡することで隙間なく施工でき、断熱性・気密性が良くなります。その後、不要な発泡断熱材を削ぎ落す作業をします。
- 19. 2021年10月13日
-
ベーパーバリア
屋根と壁に隙間なくウレタンの断熱材を吹付けました。その上に気密性と防湿性を更に高めるべーパーバリア(緑のシート)を施工しています。施工完了後は、いよいよ気密測定となります。
- 20. 2021年10月13日
-
気密測定
気密測定を行っています。機械で室内を負圧状態にさせて測定します。N様邸は玄関と勝手口が引戸となっているので、いい数値が出るか心配です。お施主様も立ち会って見守っているなか、いよいよ結果発表---。
結果は0.4。 引戸採用でもこの数字が出ました。安心してください。とてもいい結果でした。
- 21. 2021年10月16日
-
外壁(ガルバリウム鋼板)工事
外壁工事の施工中です。
色はサンドホワイトになります。真っ白ではないので、汚れがあまり目立ちません。
足場が取れてお披露目されるのが楽しみですね♪
- 22. 2021年10月19日
-
フローリング
フローリングの施工が始まりました!
施工後はキズが付かないようにすぐ養生します。
- 23. 2021年10月24日
-
ユニットバス設置
ユニットバスが設置されました。
施工後は傷がつかないようすぐに養生をします。
- 24. 2021年10月25日
-
石膏ボード
壁の下地となる石膏ボードが施工されています。
茶色のものは普通の石膏ボードで、緑色のものは耐水用としてキッチンなどの水回りに使用しています。
- 25. 2021年10月30日
-
外壁工事完了
外壁工事が完了しました。
サンドホワイトのガルバリウム鋼板が素敵ですね。
もうすぐ足場が取れて建物の全景がご覧いただけます!
楽しみですね♪
- 26. 2021年11月01日
-
石膏ボード施工中
室内の壁の部分の石膏ボードの施工をしております。
部屋の広さもだんだん分かるようになってきました。
- 27. 2021年11月05日
-
足場が取れました!!
足場が取れて外観がお披露目されました!!
横張のガルバリウムが素敵ですね♪
- 28. 2021年11月06日
-
クロス決め
クロス決めを行いました。とてもスムーズに進みました。
とってもシンプルで飽きがこないものをお選びいただきました。ステキな色使いですね♪完成が楽しみです^^
お疲れ様でした!
- 29. 2021年11月16日
-
石膏ボード工事完了
部屋の様子がだいぶ分かるようになってきましたね。
- 30. 2021年11月20日
-
キッチン腰壁カウンター下地
対面キッチンの腰壁カウンターの下地が出来上がりました。
- 31. 2021年11月26日
-
キャットウォーク設置
この階段は・・・・そうです!
これはキャットウォークなんです。
猫を飼われる予定とのことで設置しました。
- 32. 2021年12月01日
-

パテ処理
石膏ボードのつなぎ目やくぎが打ってある箇所をパテ処理しています。
このように壁や天井をたいらにしてクロスを貼っていきます。
- 33. 2021年12月03日
-
クロス貼り
クロスの施工が進んでいます。家が明るくなってきました。
- 34. 2021年12月06日
-

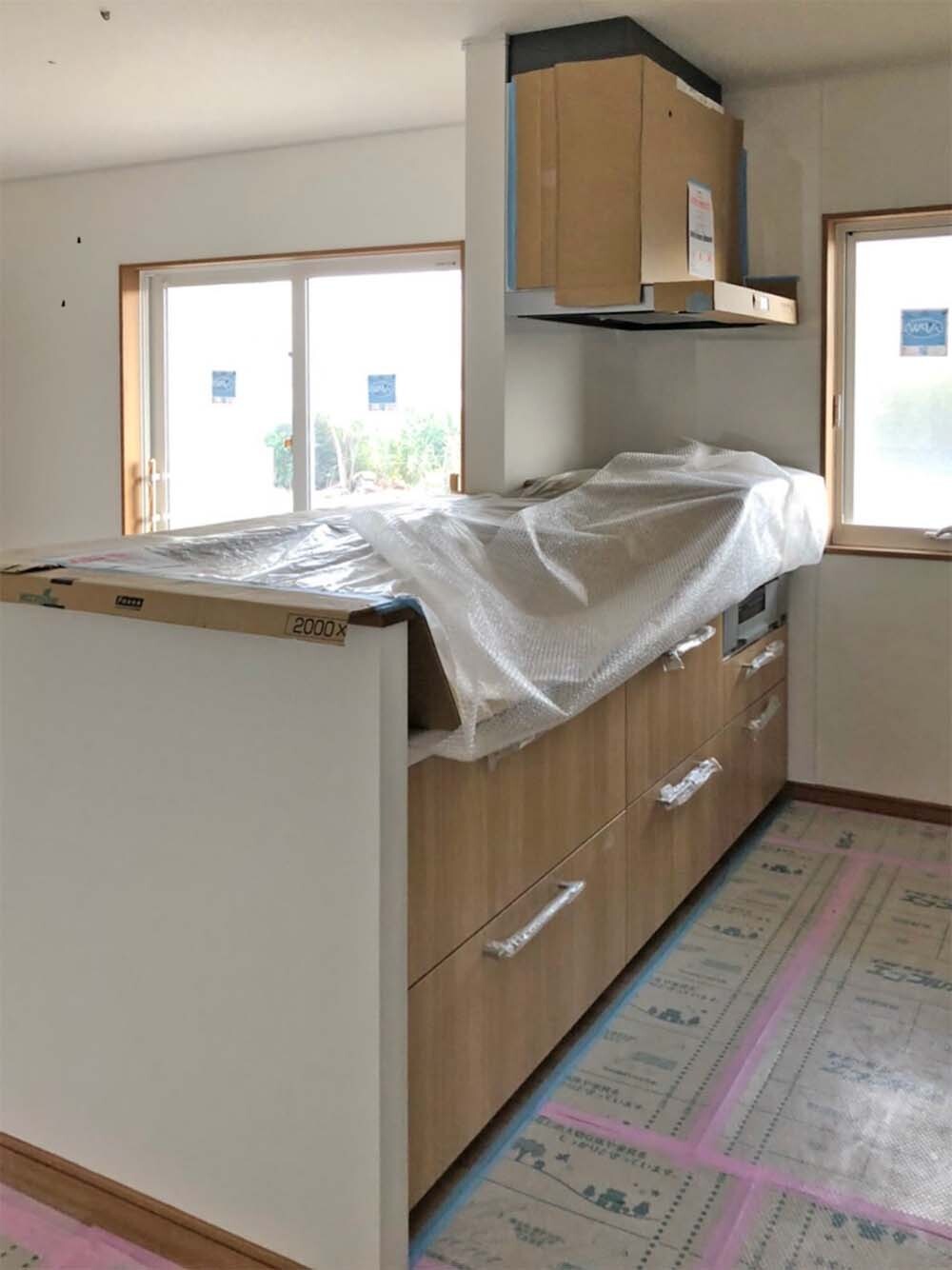

キッチン取付け
キッチンの取り付けが完了しました!
TOTOのミッテを採用しました。
- 35. 2021年12月10日
-
クロス貼り完了
クロスの施工が完了いたしました。
アクセントクロスなどとってもお洒落にまとまりました。
- 36. 2021年12月13日
-
屋外給排水工事・雨水排水工事
敷地が広いので、距離があって工事屋さんも大変そうです笑
- 37. 2021年12月24日
-

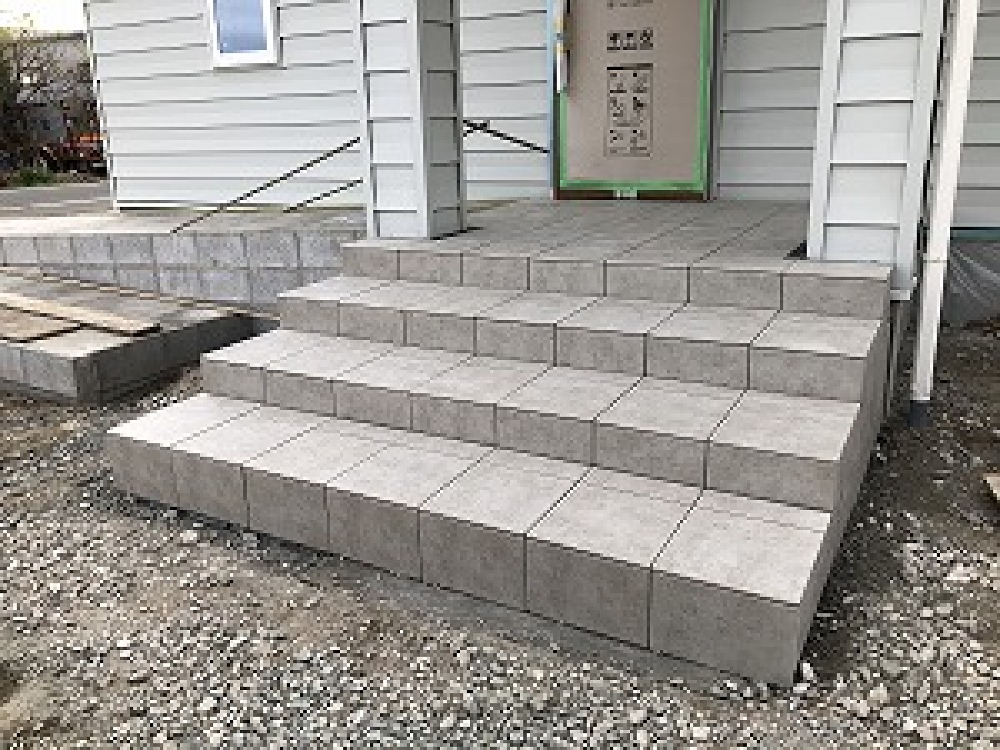

ポーチタイル工事
ポーチ部分のタイル工事が完了してきました。
建物完成まであと少しです。完成が楽しみですね。
- 38. 2021年12月28日
-

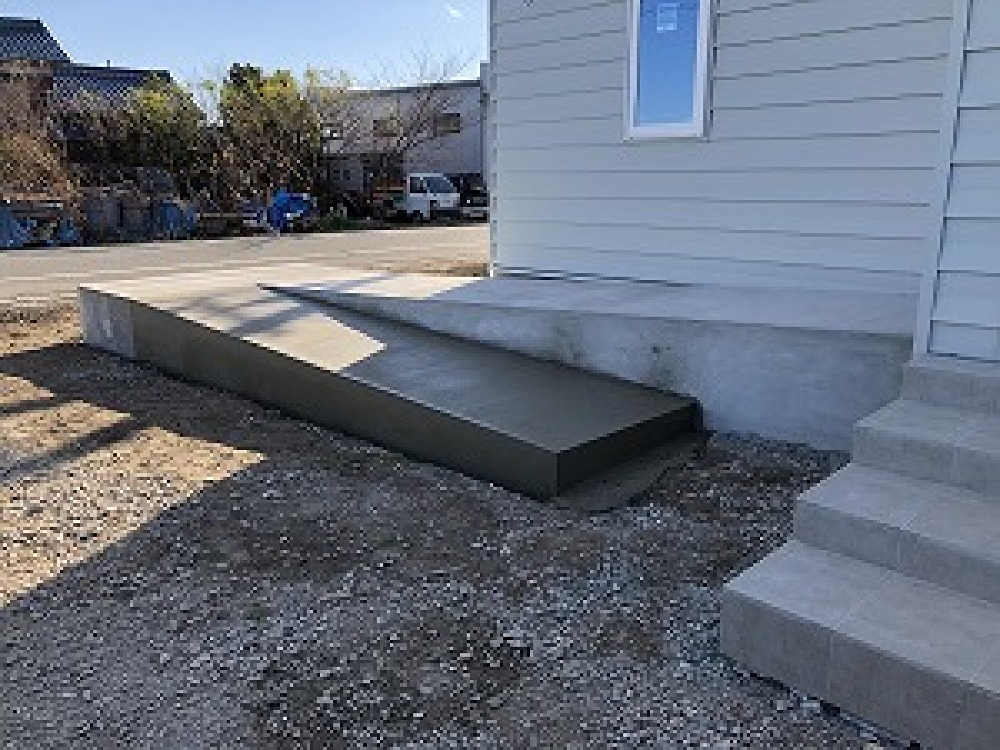

スロープ表面の仕上げ工事
スロープはコンクリートの打ち放しで、表面を ”刷毛引き(ハケビキ)”にて仕上げてあります。
横目に刷毛引きにすることで、雨に濡れても滑りにくい施工になっています。手摺が設置されればスロープ工事完了となります。
- 39. 2022年01月13日
-
エクステリア工事
建物もほぼ完成となり、エクステリア工事が始まりました。
まずは外周部のブロック積工事からスタートです。
敷地が広い為、ブロックだけでも相当なブロックが必要なのです。
- 40. 2022年01月14日
-
社内検査
本日社内検査を行いました。
複数人で隅々まで確認いたしました。
- 41. 2022年01月23日
-
施主検査
本日お施主様による検査が行われました。
隅々まで確認をしていただきました。
- 42. 2022年03月13日
-
お引渡し
本日はお引渡し、誠におめでとうございます。約2年前からの太陽住宅との家づくりが始まり、様々なことがありました。とても素敵なお家が完成しましたね。完成見学会もさせていただき、たくさんの人に見て頂くこともできました。本当にありがとうございました。ここからが本当のお付き合いになりますので今後ともどうぞよろしくお願いします。
