モスグリーンのガルバ×木目で統一された外観★L字型で日当たり良好!タイルやアクセントクロスにもこだわった収納力抜群のおしゃれハウス

豊橋市 注文住宅

タイプ別にみる|すべて

建築中レポート

1. 2020年07月13日
地鎮祭

地鎮祭

地鎮祭を行いました。悪天候が続いており天気が心配でしたが、当日は天気に恵まれ超晴天で暑いくらいでした!Yちゃんも暑い中泣かずにおりこうさんでした(^^♪

2. 2020年07月20日

水盛遣方

水盛遣方

本日よりH様邸着工です。まずは建物の位置や水平を正確に出す工事です。今後の工事のためにもとても重要です。

3. 2020年07月22日
基礎工事1

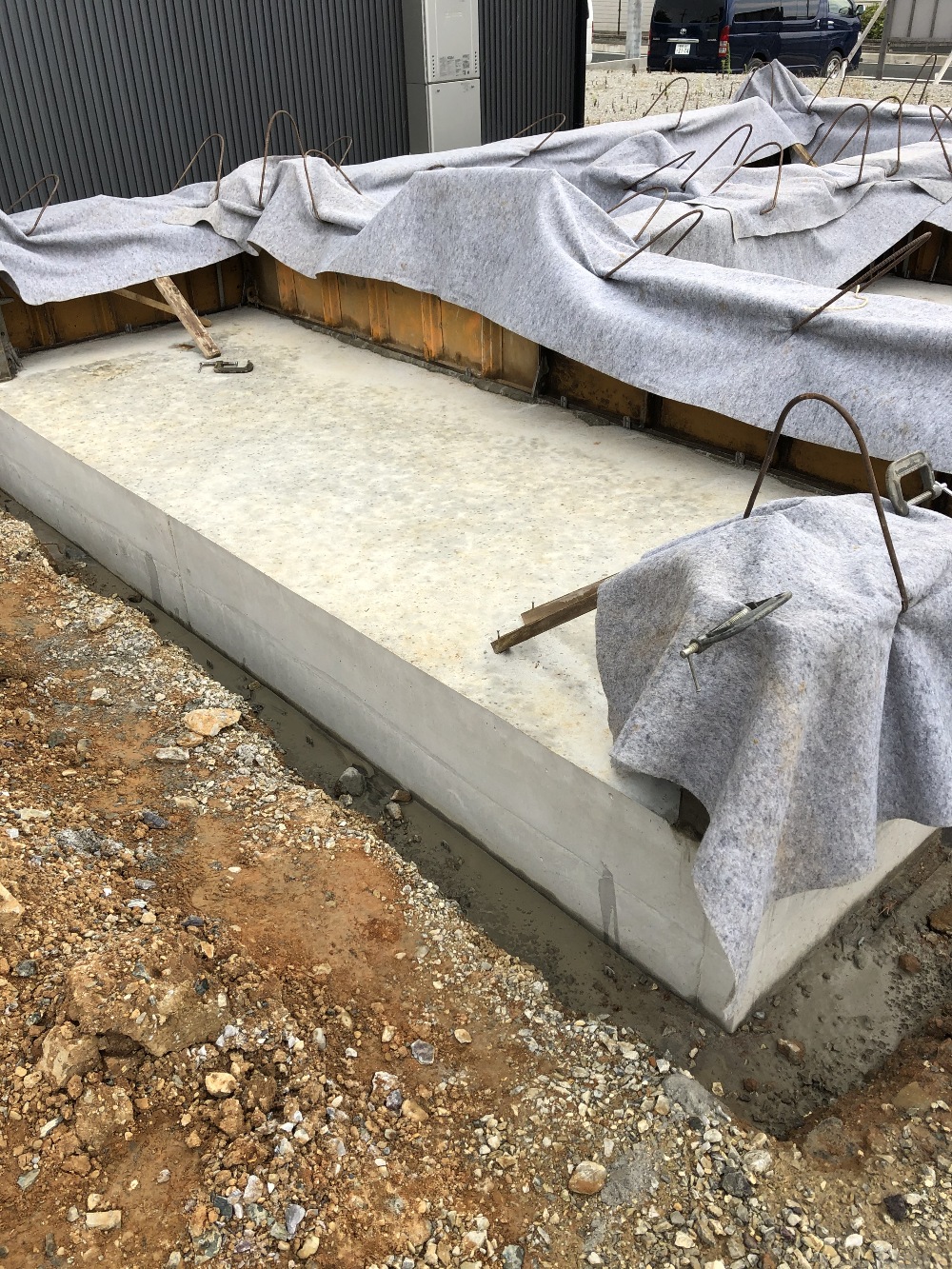

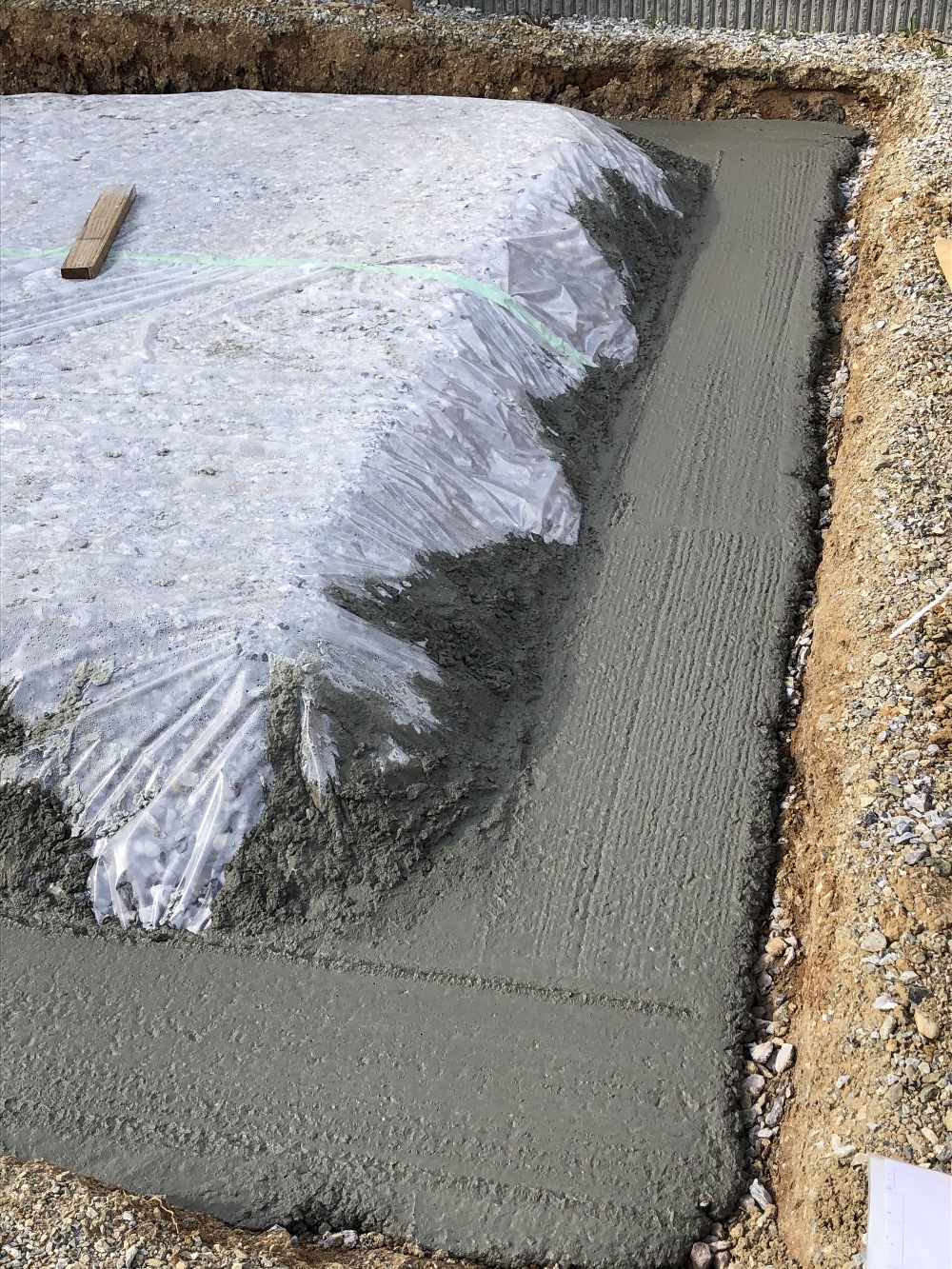

基礎工事1

防湿シートと捨てコンクリートの打設が行われています。

4. 2020年07月31日
基礎工事2

基礎工事2

基礎の立ち上がり部分を造っています。カンカン照りのいい天気だったのに現場監督が「もうすぐ雨が降るので対策してください」と。その後突発的な豪雨がやってきました!雨対策、間に合ってよかったです(^^)

5. 2020年08月06日
水道工事

水道工事

基礎の型枠も外れ、基礎工事が完了いたしました。今は水道工事が進んでいます。ピンクはお湯でブルーには水が通ります。

6. 2020年08月19日

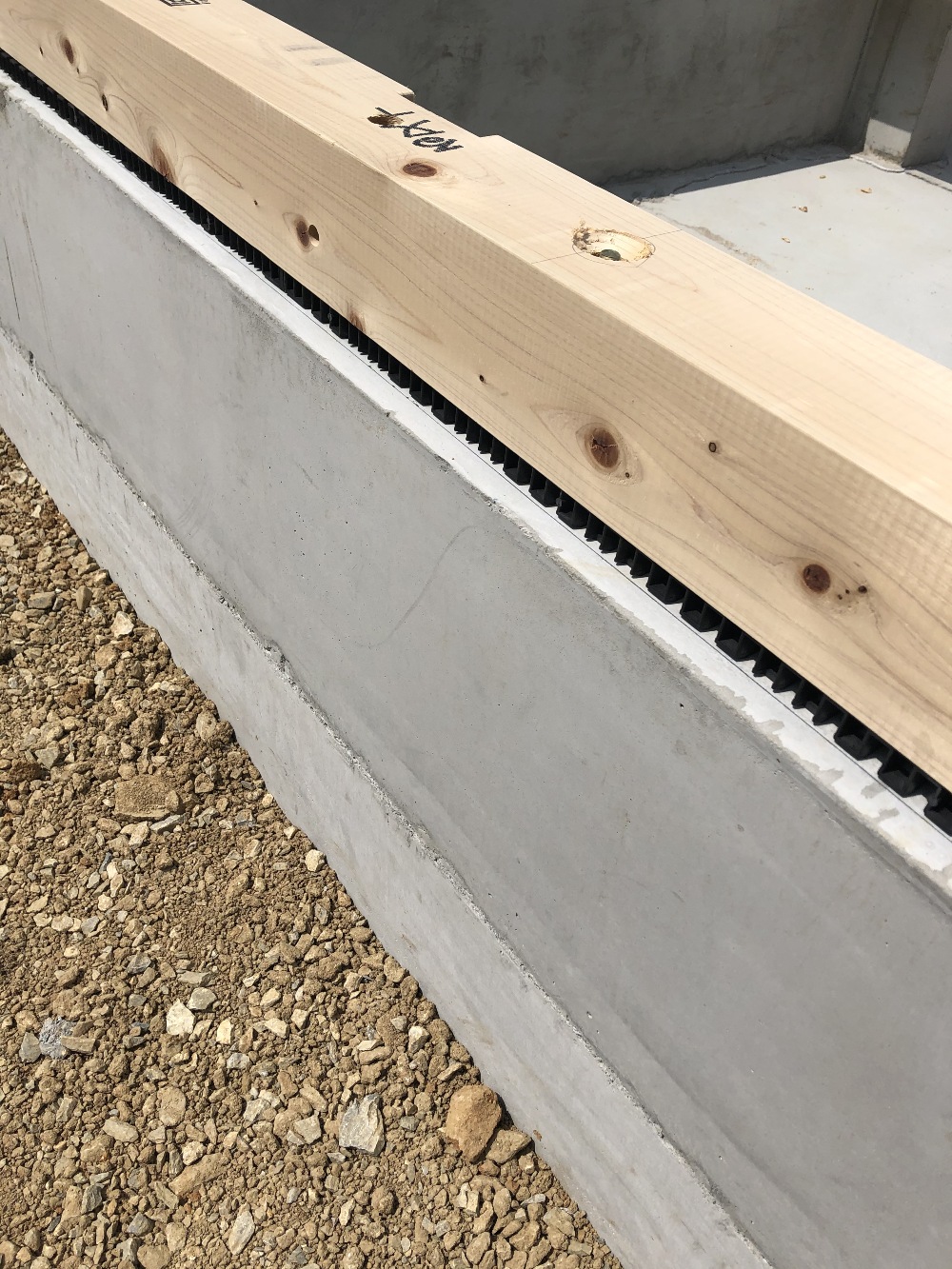

基礎パッキン・土台

基礎パッキン・土台

基礎パッキンは基礎の上にある黒い部材です。ここから床下の換気がされます。基礎パッキンの上に土台があります。

7. 2020年08月22日

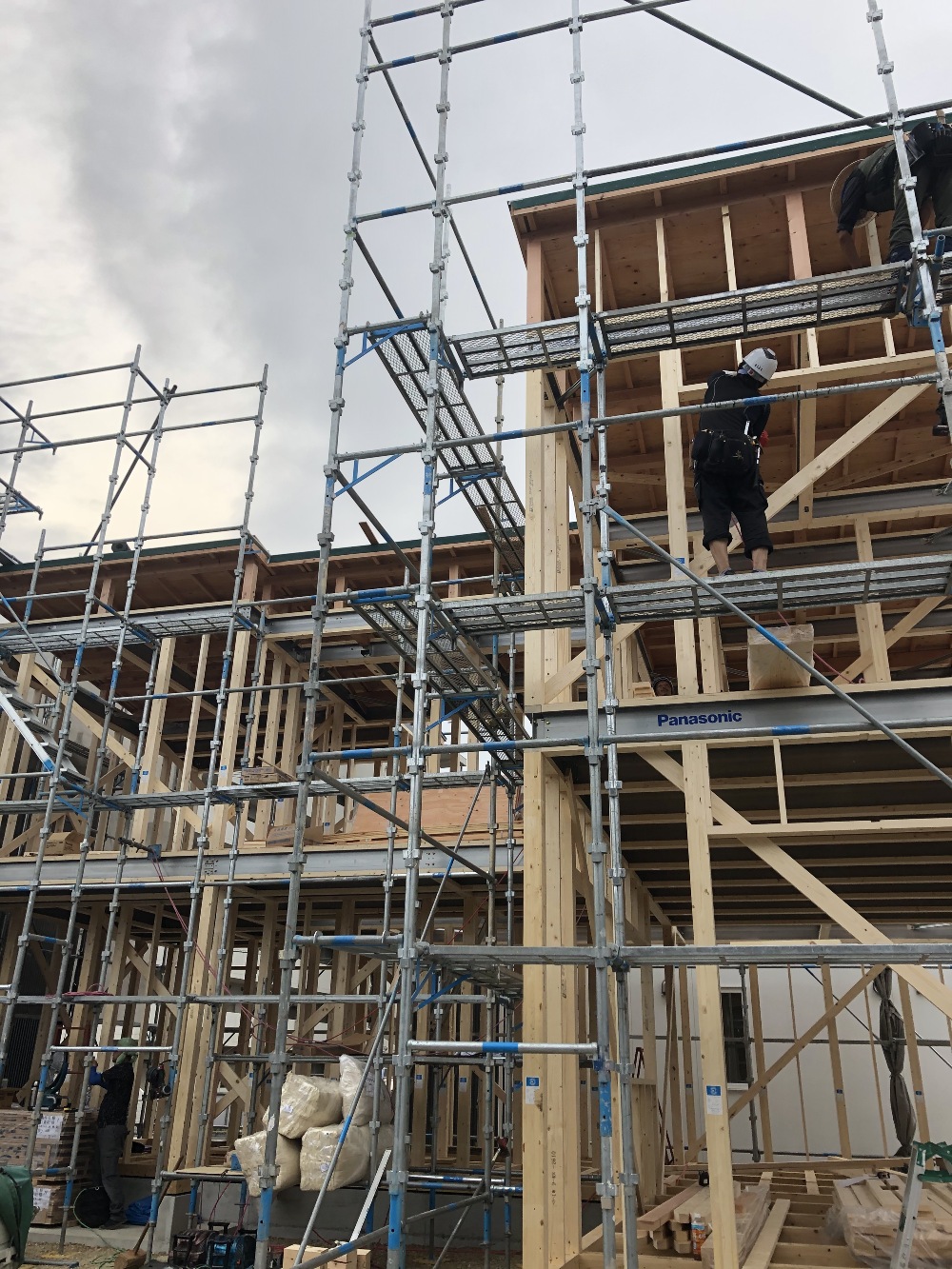

建方工事1

建方工事1

本日8:30より建方が始まりました。H様邸はテクノストラクチャー工法なので木と鉄の複合梁「テクノビーム」が使用されています。

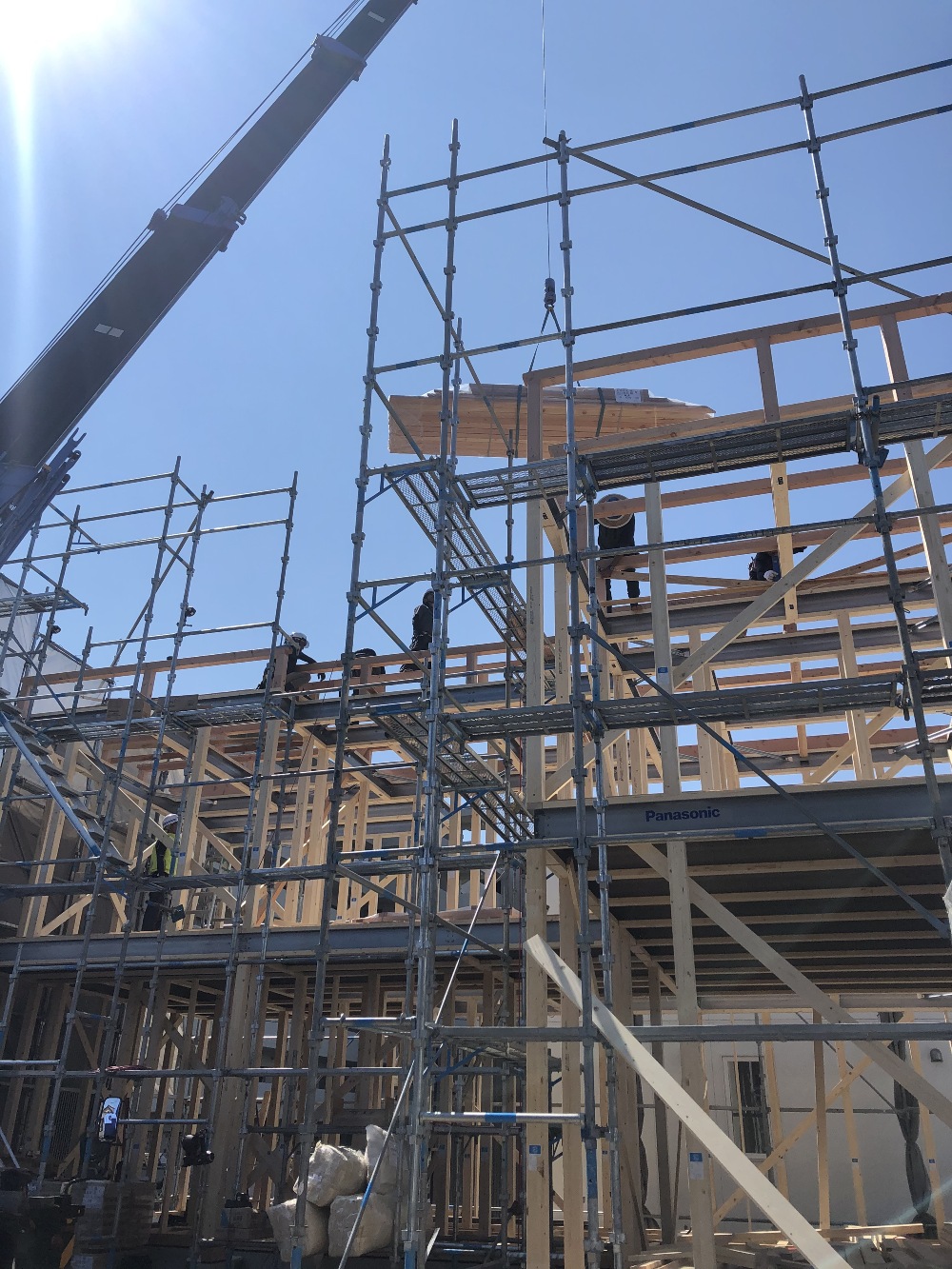

8. 2020年08月22日

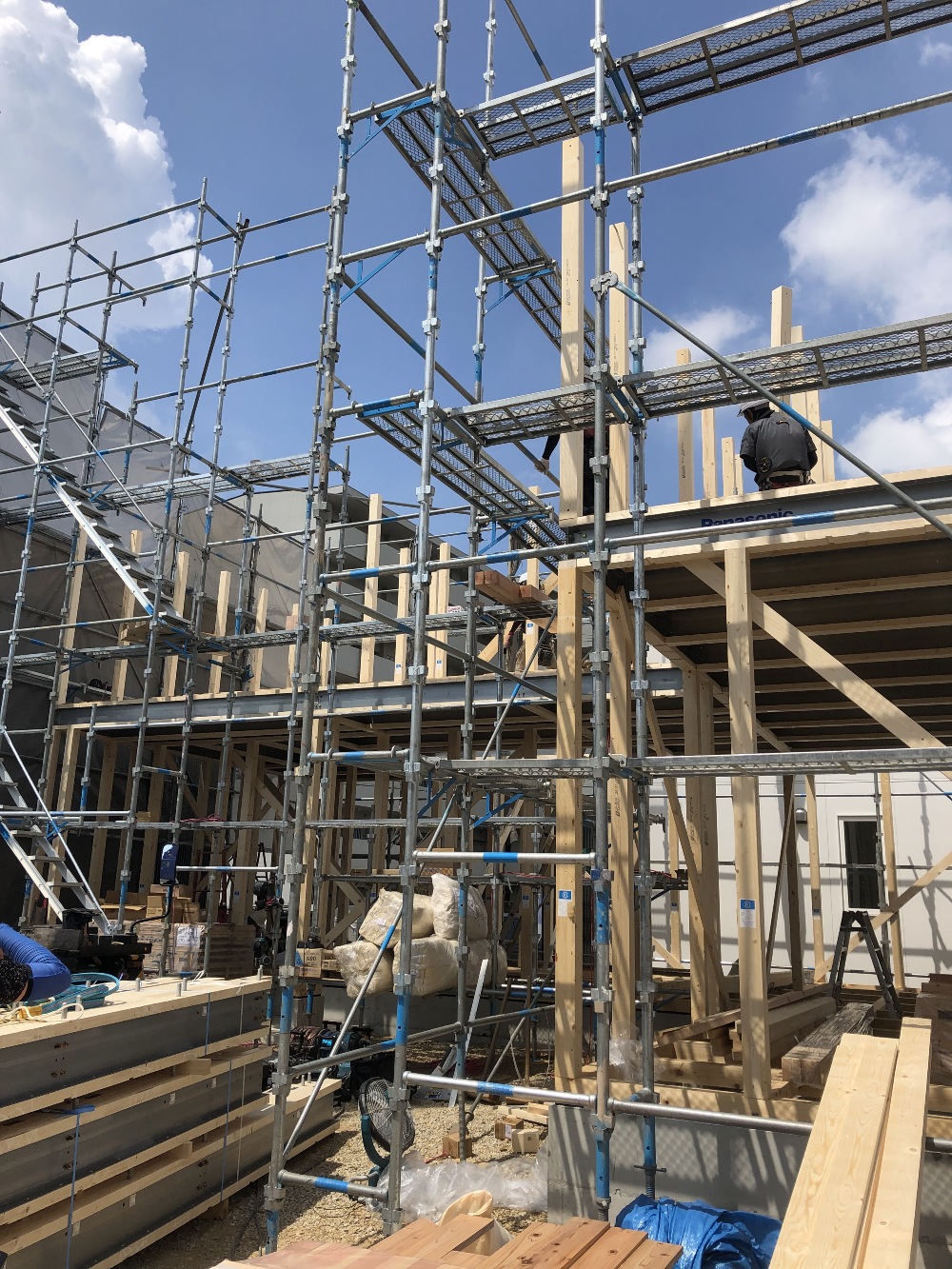

建方工事2

建方工事2

11:00頃の様子です。2階の柱まで進んでいます。テクノビームはとても重いので大変そうでした。

9. 2020年08月22日
建方工事3

建方工事3

14:00頃の様子です。2階も形になってまいりました。電線や足場にぶつからないよう慎重にクレーン車で材料を持ち上げています。

10. 2020年08月22日
上棟

上棟

17:30頃の様子です。H様上棟おめでとうございます!!!屋根のルーフィングも施工が完了いたしました。ルーフィングとは屋根材の下に敷くシートで雨水の進入を防ぎます。

11. 2020年08月26日

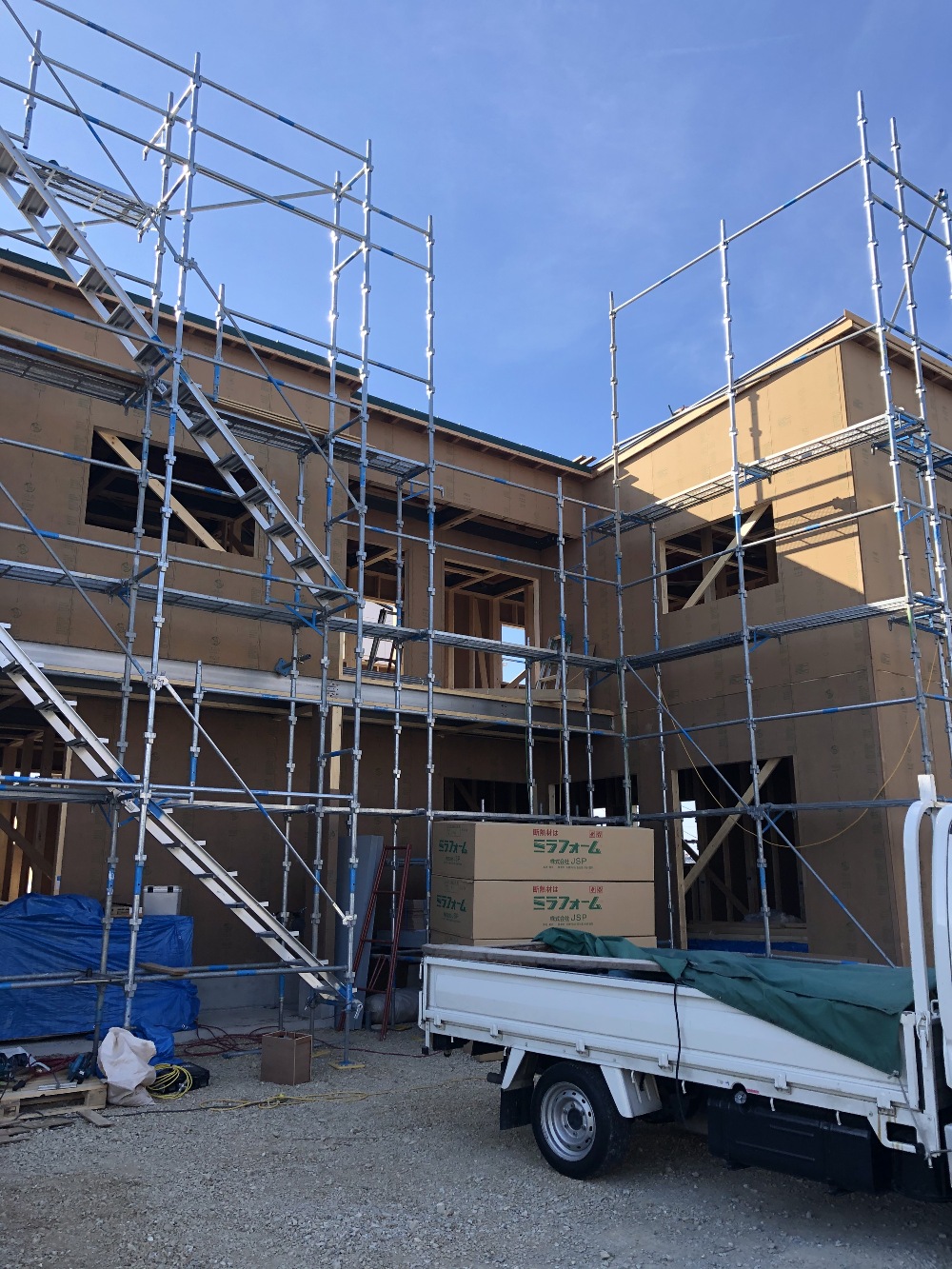

外壁下地

外壁下地

外壁の下地材の施工が完了し床断熱を施工しております。

12. 2020年08月27日
屋根

屋根

屋根工事が完了していました。マットシルバーです。H様邸は写真のように窓から下屋部分が見えます。

13. 2020年08月30日
コンセント打ち合わせ・サッシ

コンセント打ち合わせ・サッシ

本日は現場でコンセントの打ち合わせを行いました。H様暑い中お疲れさまでした!現場ではサッシの取り付けが進んでおります。

14. 2020年09月08日
吹付断熱

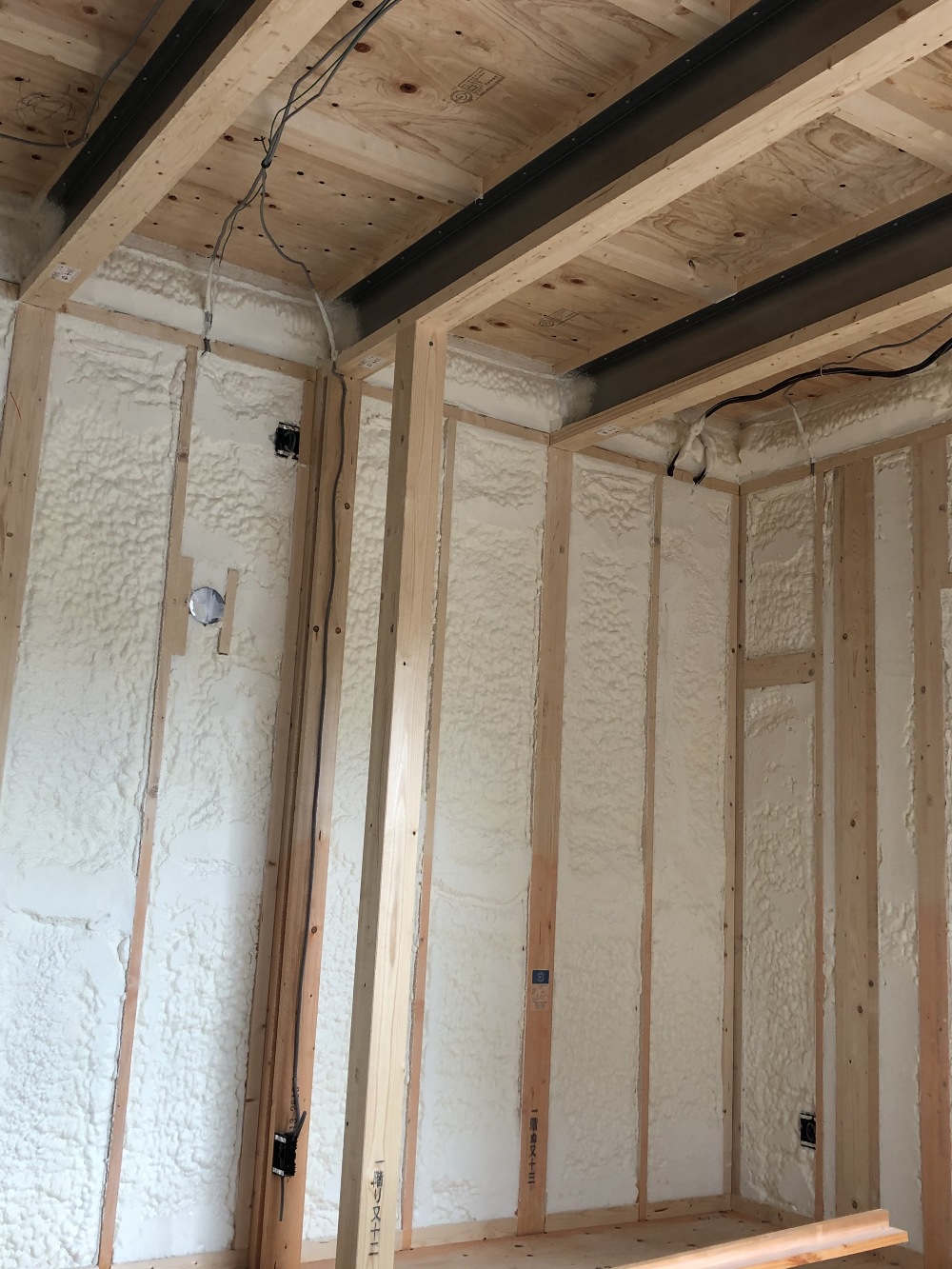

吹付断熱

屋根と壁にウレタンの断熱材を吹付けました。断熱材にはたくさんの種類がありますが、現場で発泡することで隙間なく施工でき、断熱性・気密性が良くなります。

15. 2020年09月10日
気密測定

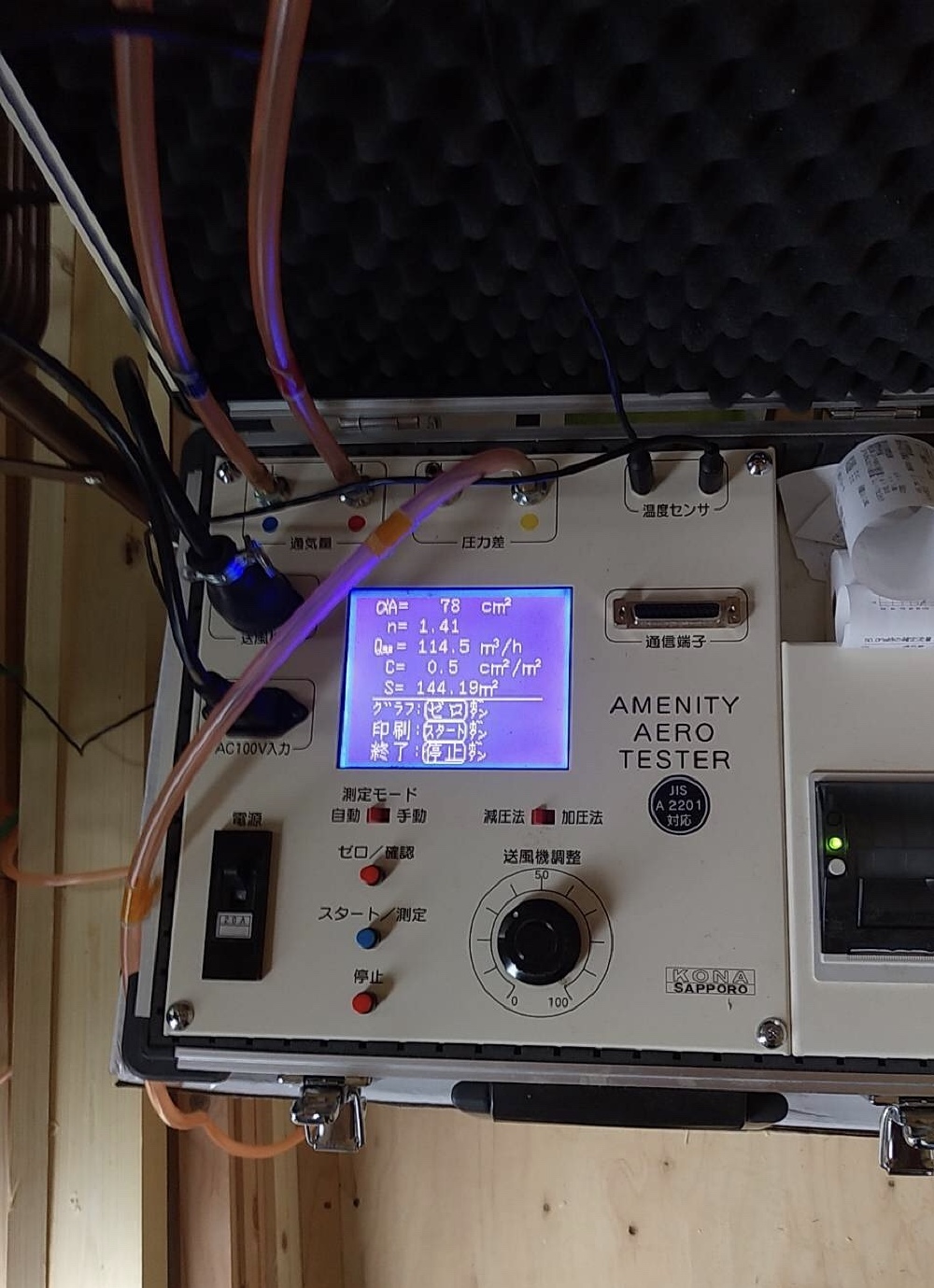

気密測定

家の気密性を測定する 気密測定 を行いました。機械で室内を負圧状態にさせて測定します。結果はC値0.5。数字が小さいほど高気密で毎度1.0より良い数値が出るようにしてきました。引違いの掃出し窓があるとどうしても数値が不利になってしまうそうですが、H様邸には掃出し窓が4つあってこの数値。今後工事が進むと数値はさらに良くなっていく傾向にあるようです。

16. 2020年09月17日

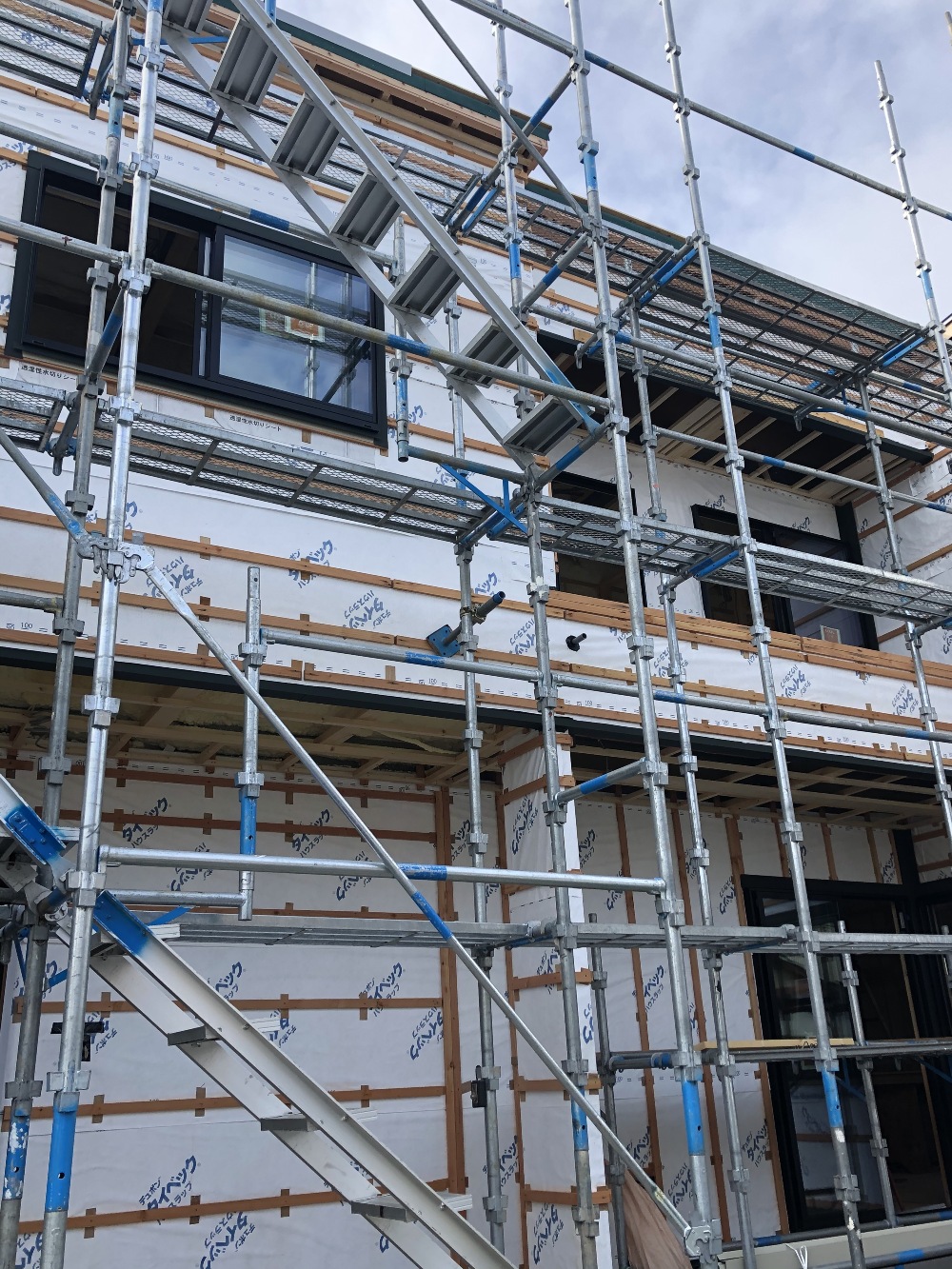

透湿防水シート・通気胴縁

透湿防水シート・通気胴縁

外壁にタイベックという透湿防水シートが貼られました。「透湿」で湿気を通し木材を常に乾燥状態に保ち「防水」で水の侵入を防ぎます。
その上には通気胴縁が施工されています。構造材と外壁材の間に通気層を作り構造材を乾いた状態に保ちます。

17. 2020年09月23日

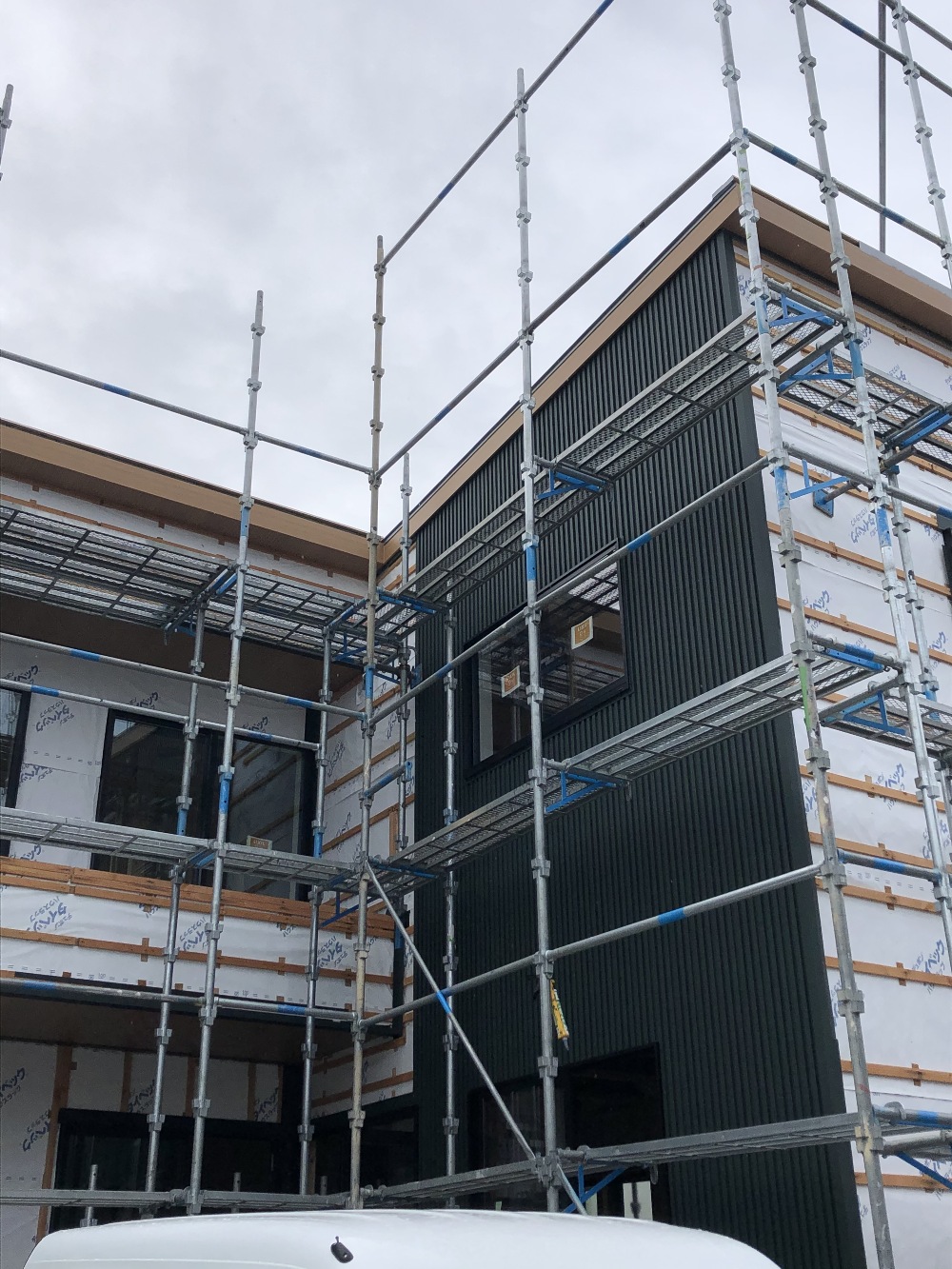

外壁

外壁

外壁の施工中です。H様邸はモスグリーンのガルバリウム鋼板です。

18. 2020年09月29日
石こうボード

石こうボード

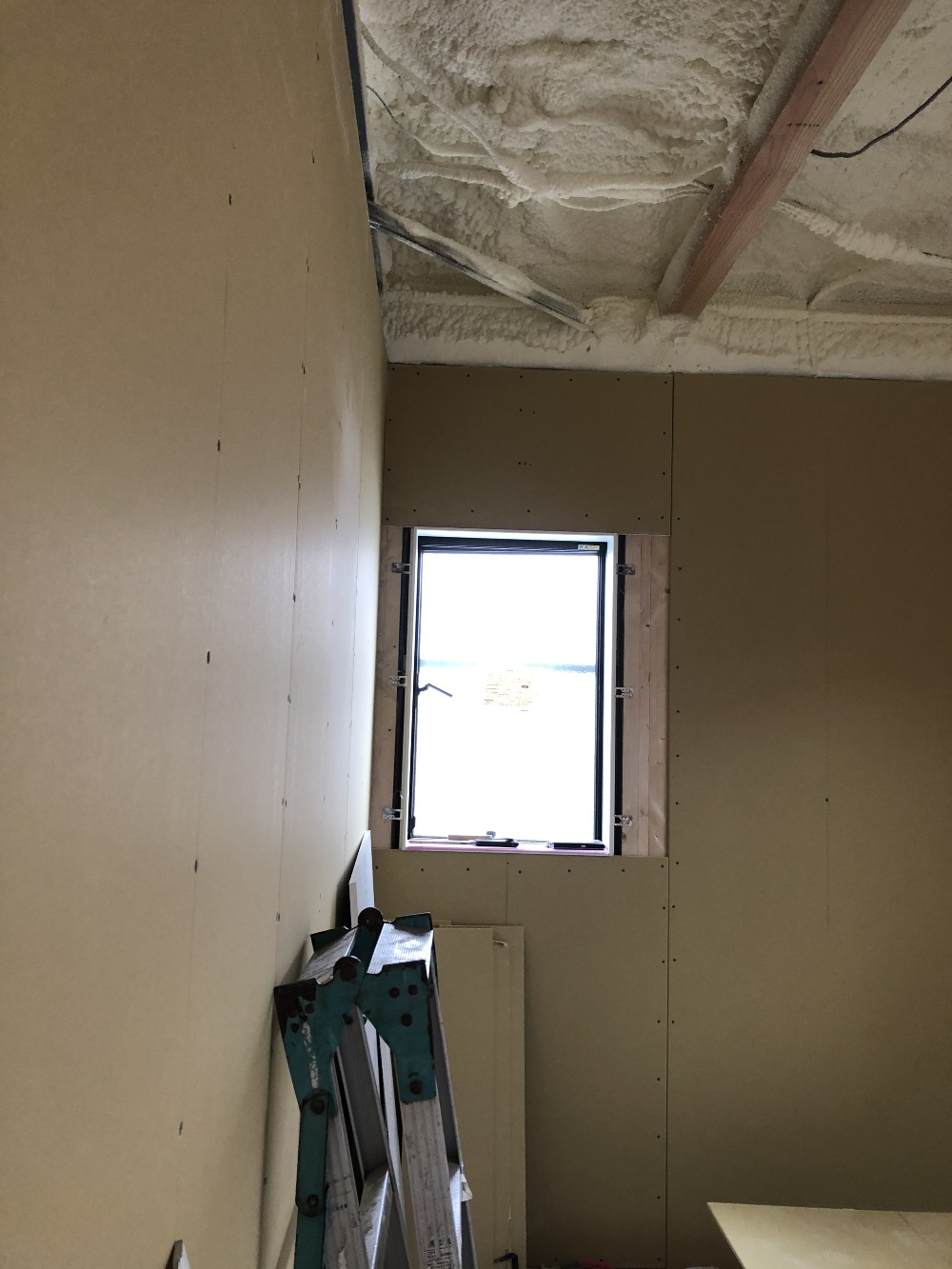

壁の下地となる石こうボードが施工されています。

19. 2020年10月03日
クロス決め

クロス決め

クロス決めを行いました。写真のクロスはかわいかったですが採用されなかったものです((+_+))長い打ち合わせでしたがH様お疲れ様でした!

20. 2020年10月14日
足場撤去

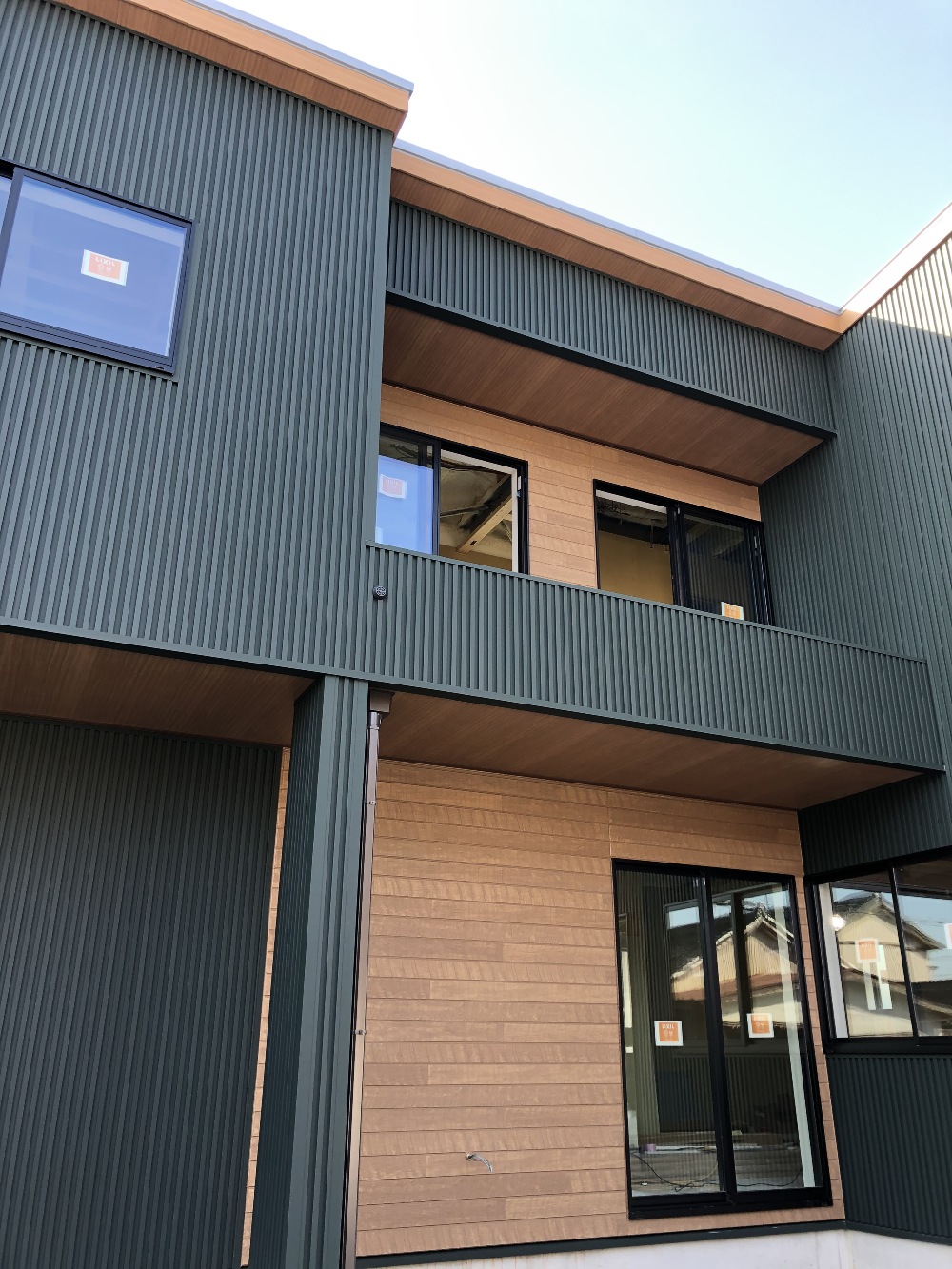

足場撤去

足場が撤去され、外観お披露目です♪モスグリーンのガルバリウムに木目のサイディングと軒天がいい感じです♪

21. 2020年10月16日

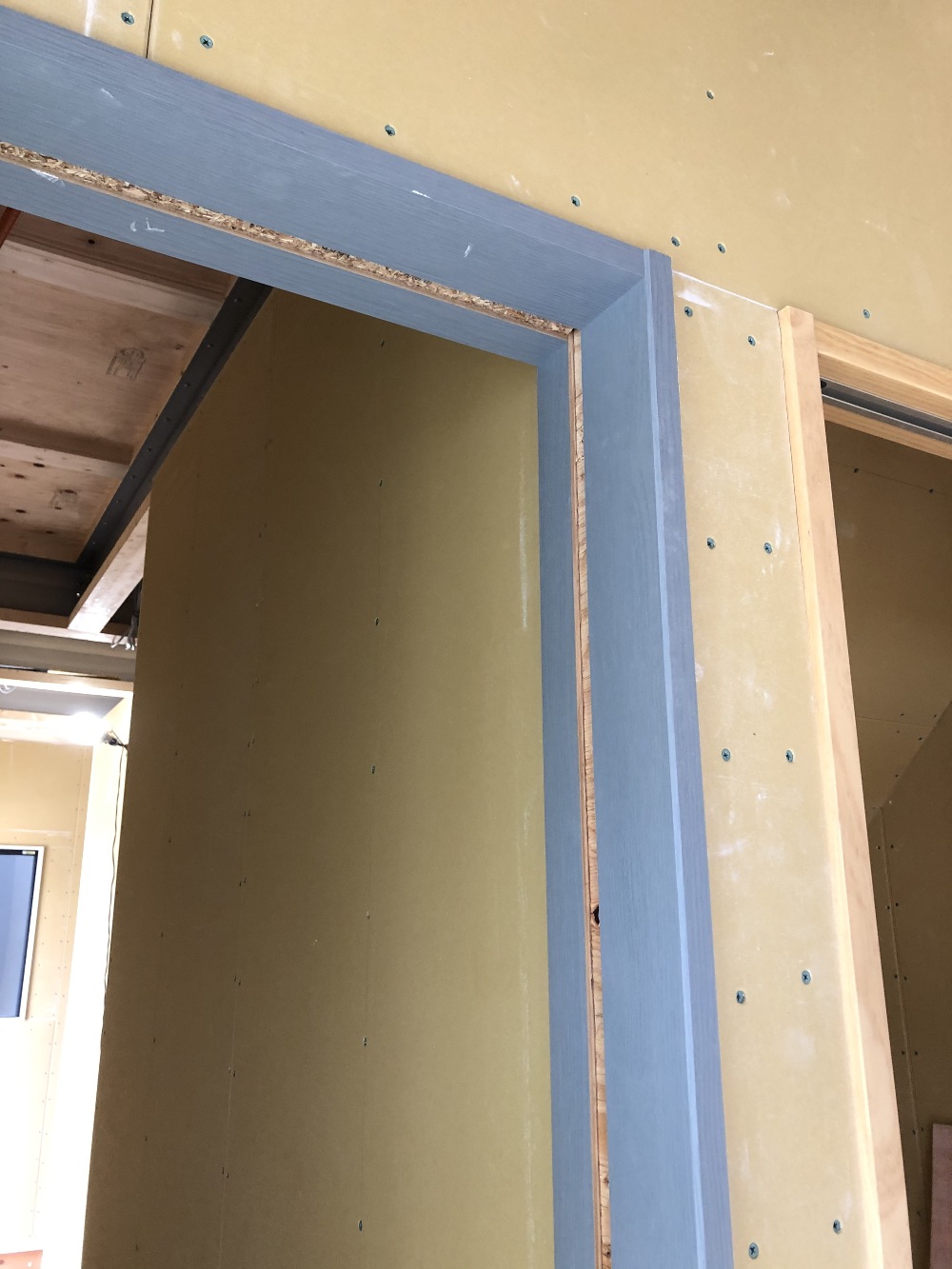

建具枠

建具枠

室内建具の枠が取り付けられています。写真はリビングのブルーグレー色の建具の枠です。

22. 2020年10月26日
収納棚

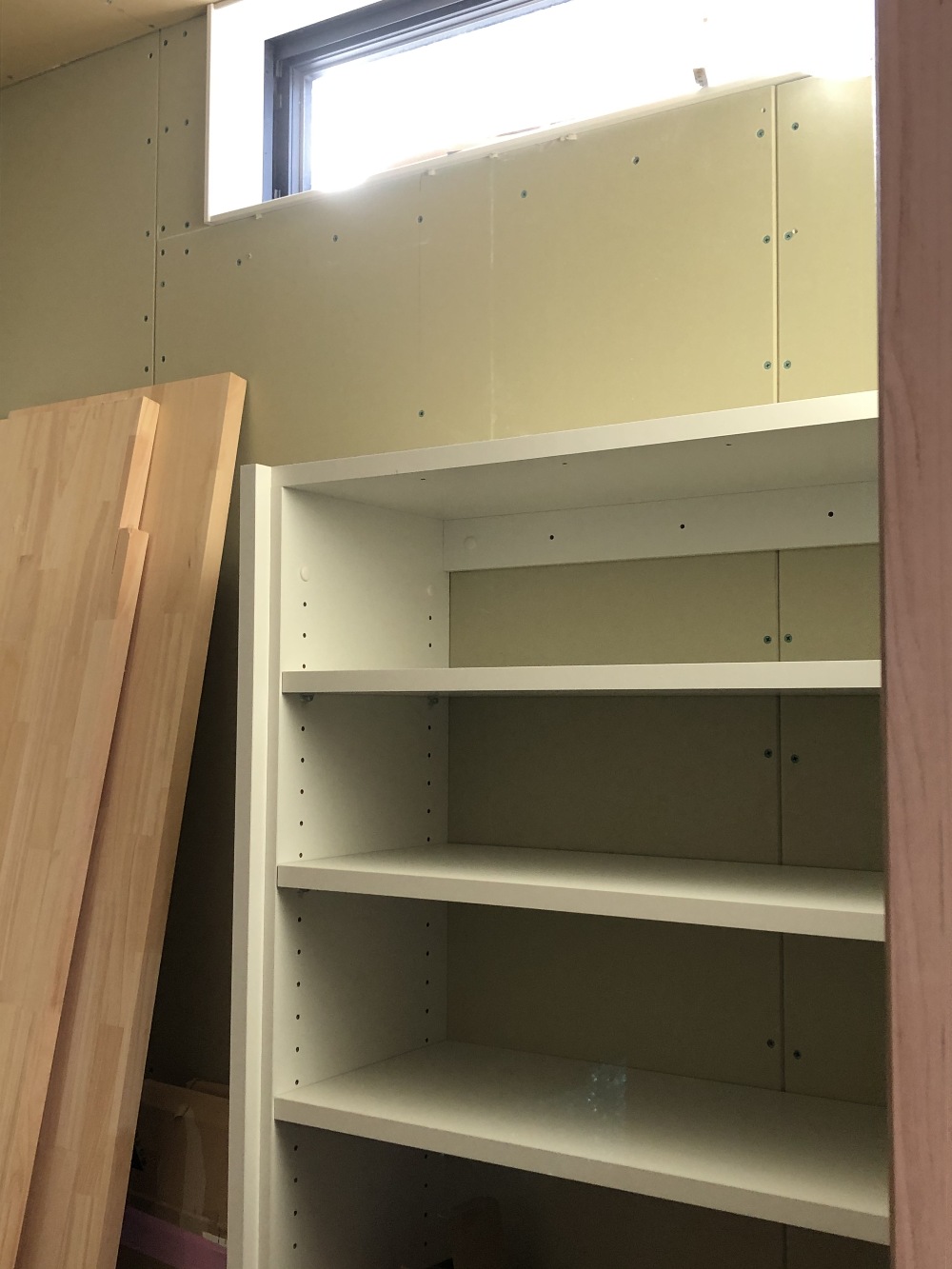

収納棚

収納棚が取り付けられています。

23. 2020年11月02日

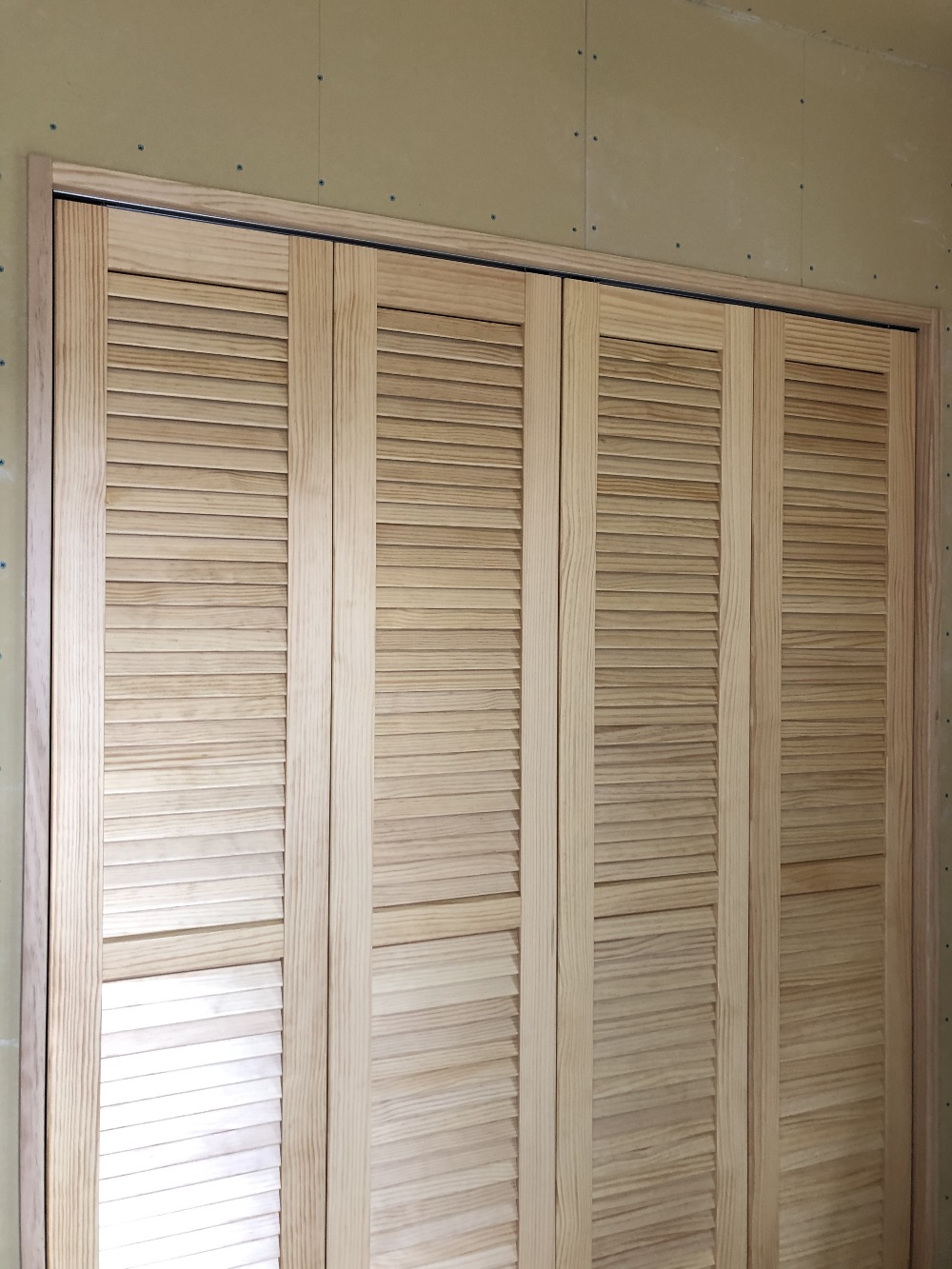

室内建具

室内建具

室内建具が取り付けられました。

24. 2020年11月05日

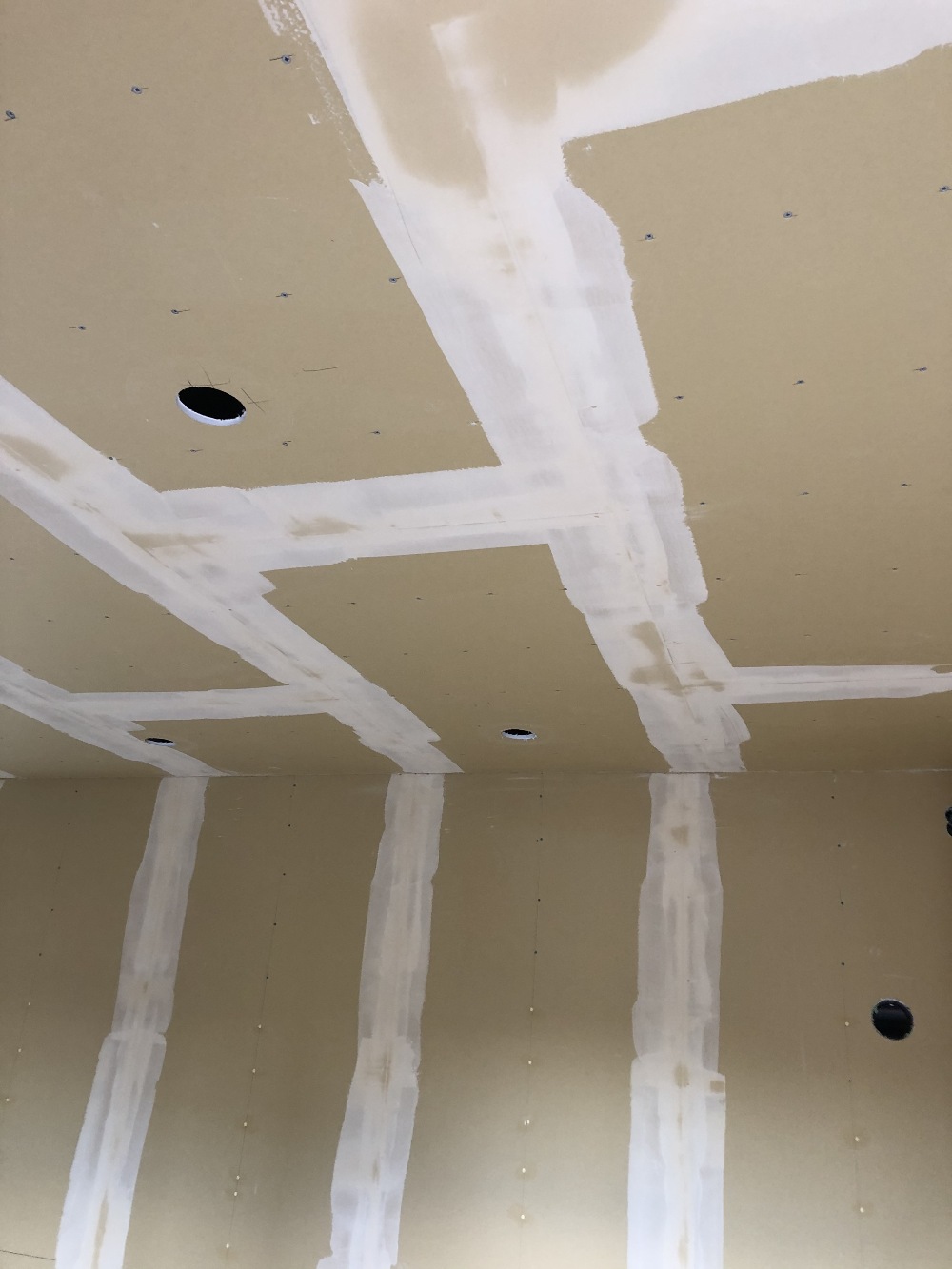

パテ処理

パテ処理

石膏ボードのつなぎ目やくぎが打ってある箇所をパテ処理しています。このように壁や天井をたいらにしてからクロスを貼っていきます。

25. 2020年11月06日
クロス

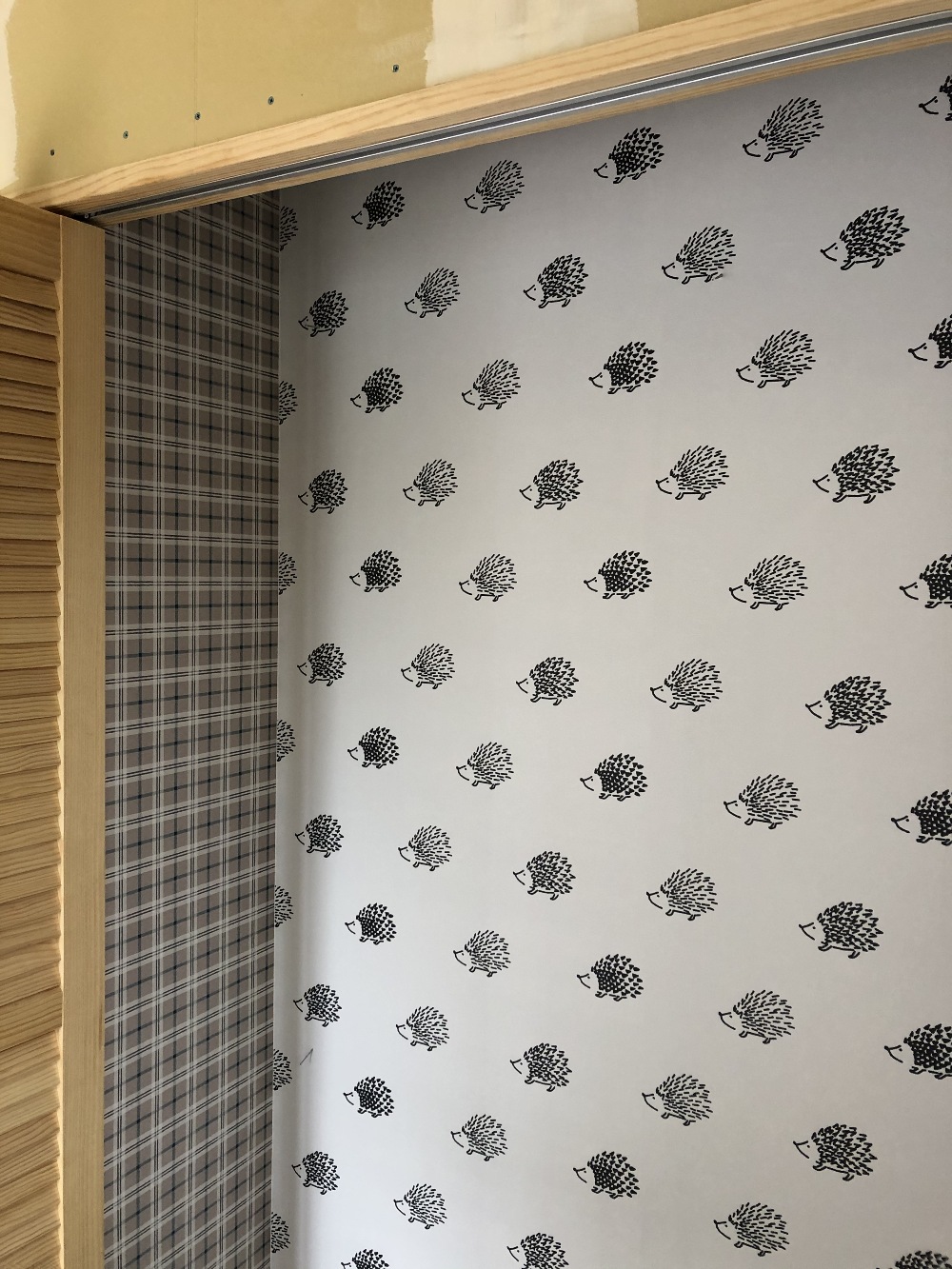

クロス

リビングの収納にハリネズミのクロスとチェック柄のクロスが貼られていました♪

26. 2020年11月19日

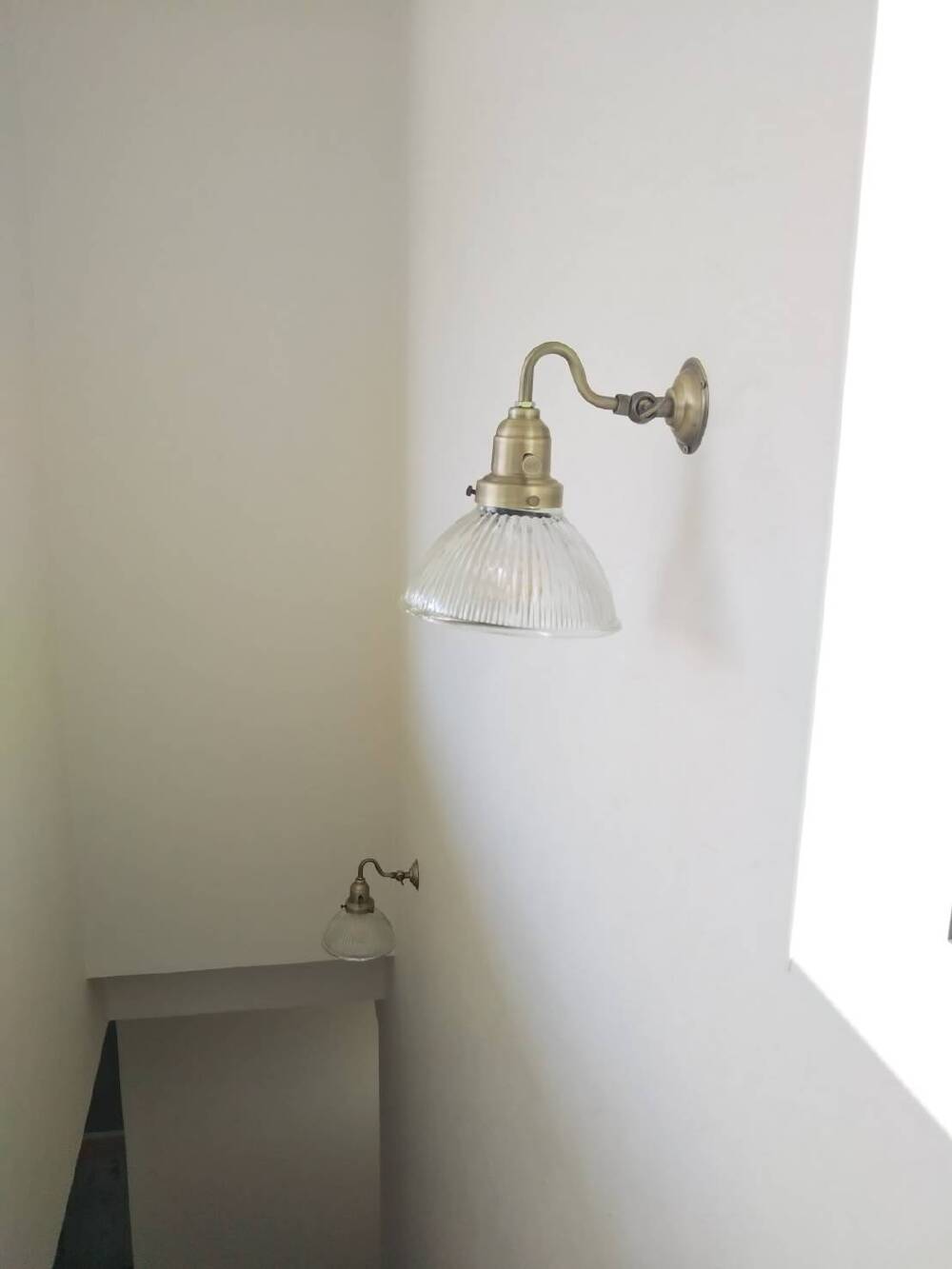

照明

照明

照明器具が取り付けられました。

27. 2020年11月24日

外構

外構

外構の工事が進んでいます。本日社内検査も行いました。お引き渡しまでもうすぐです!

28. 2020年11月29日
施主検査

施主検査

本日お施主様による検査が行われました。隅々まで確認をしていただきました。奥様が「建売を買わず注文住宅にしてよかった~」と。そう言っていただけて嬉しかったです(^^)お引き渡しまでもう少しですね!

29. 2020年12月08日
お引き渡し

お引き渡し

本日お引き渡しをさせていただきました。H様おめでとうございます!H様に初めてお会いしてからお引き渡しまであっという間の1年でした。これから新しいお家で楽しく過ごせることを願っています♪
