【セレクト住宅HIROGALIE】性能よし!デザインよし!450種類以上のプランから自分にピッタリのプランを♪ネコちゃんと快適に暮らすお家

豊橋市 注文住宅

タイプ別にみる|すべて

建築中レポート

1. 2020年10月07日
地鎮祭

地鎮祭

地鎮祭を行いました。おめでとうございます!

2. 2020年10月16日
水盛遣方

水盛遣方

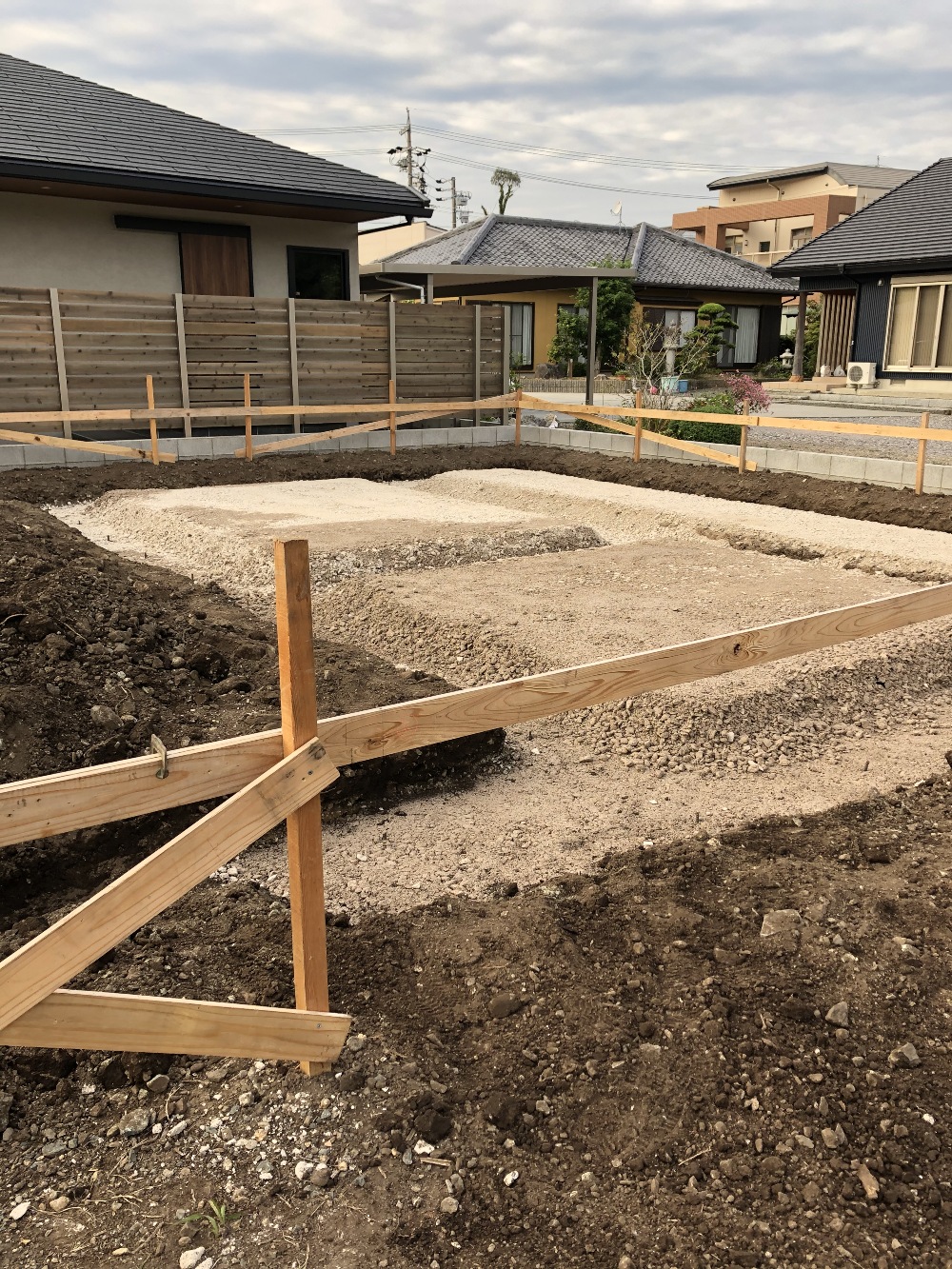

O様邸いよいよ着工です!まずは水盛遣方という建物を建てるために位置や水平を正確に出す工事です。

3. 2020年10月24日
基礎配筋工事

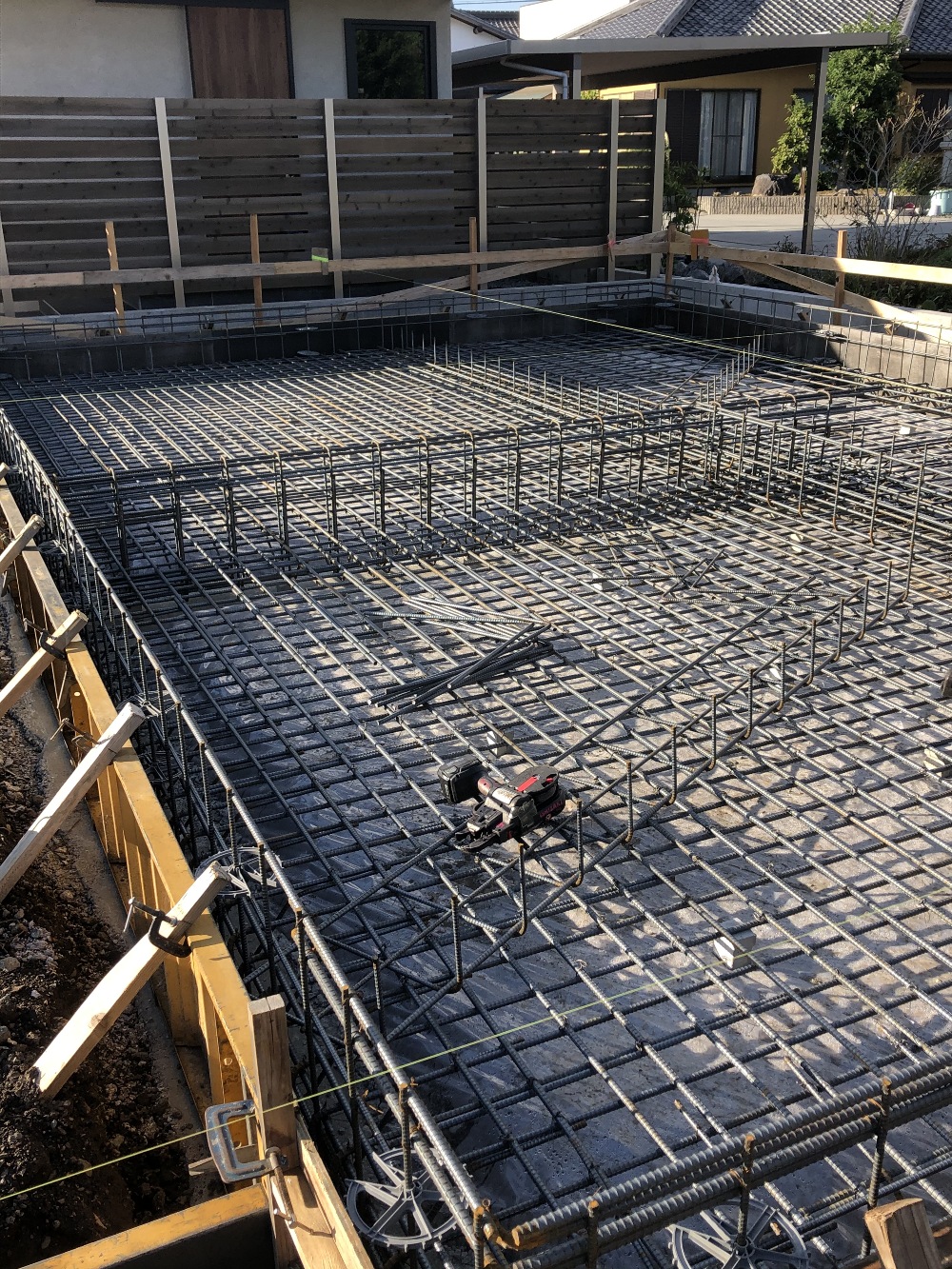

基礎配筋工事

基礎配筋工事が進んでいます。配筋が全て終わると、図面通りに施工されているかどうか住宅瑕疵担保責任保険による配筋検査が行われます。

4. 2020年11月05日
基礎工事完了

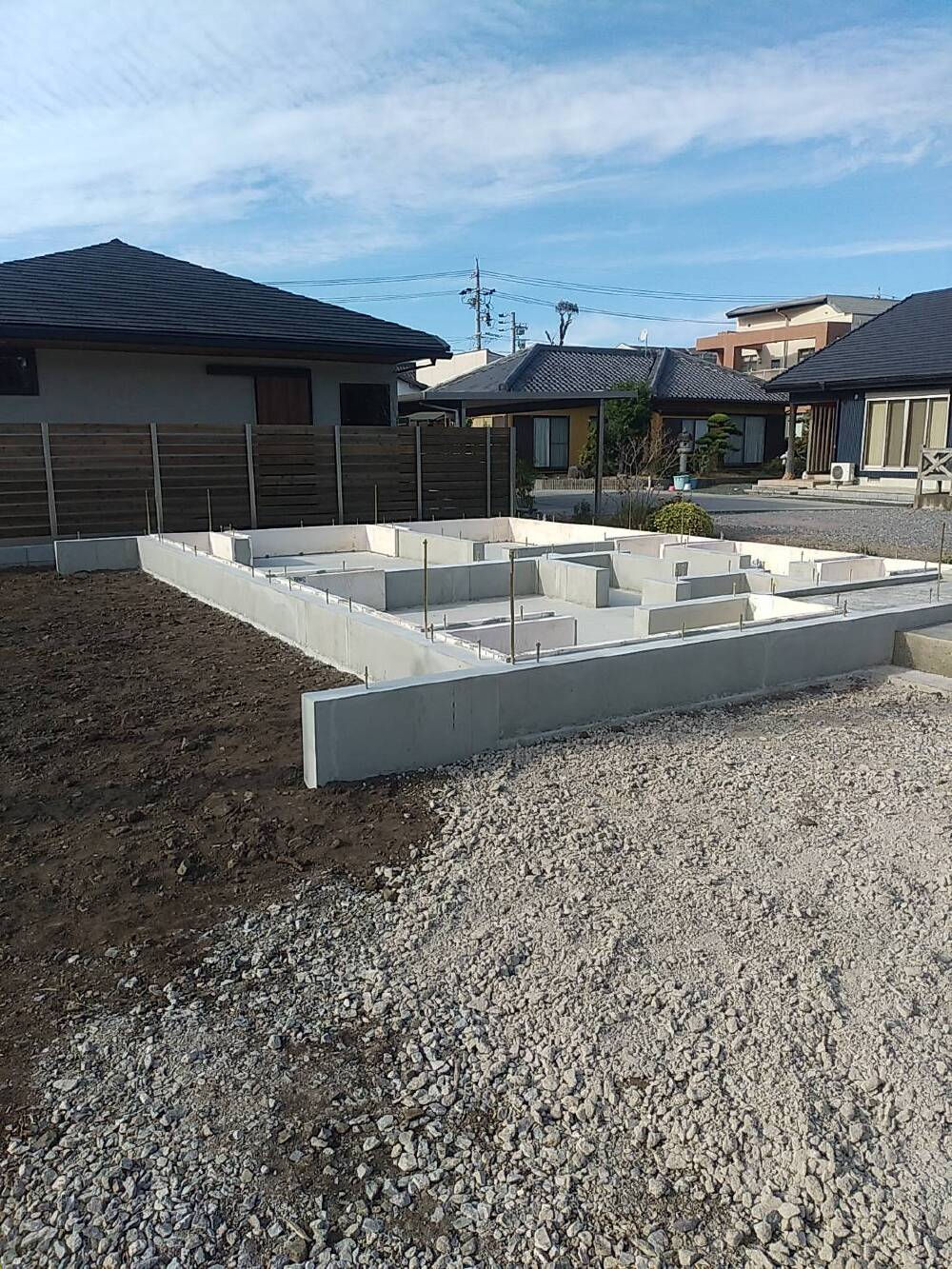

基礎工事完了

基礎の立ち上がり部分の型枠も外れ基礎工事が完了しました。O様邸は基礎断熱なのですが断熱材との隙間もなくきれいに施工されました。

5. 2020年11月12日
水道工事

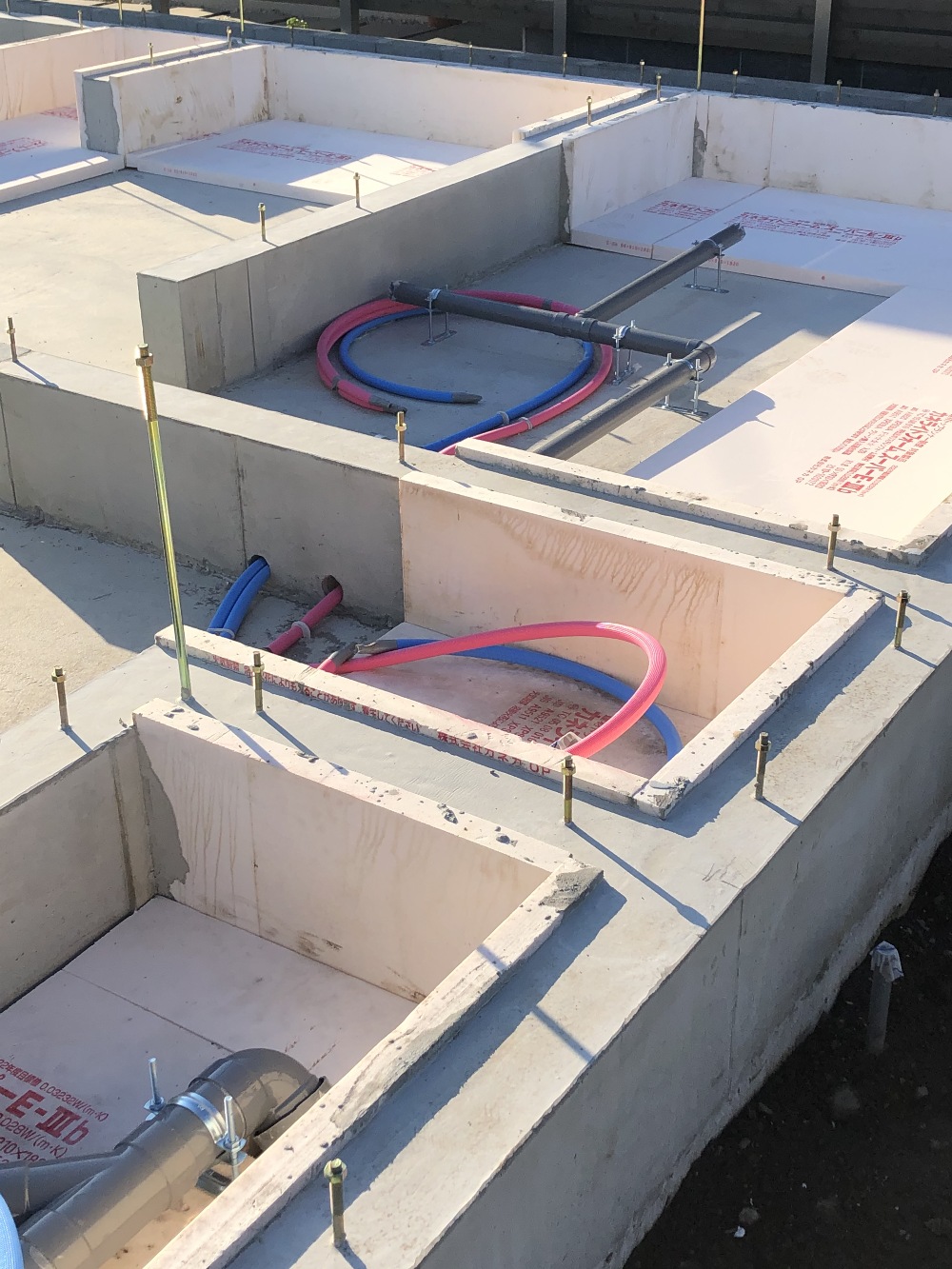

水道工事

基礎の型枠も外れ、基礎工事が完了いたしました。今は水道工事が進んでいます。ピンクはお湯でブルーには水が通ります。

6. 2020年11月19日
建方工事1

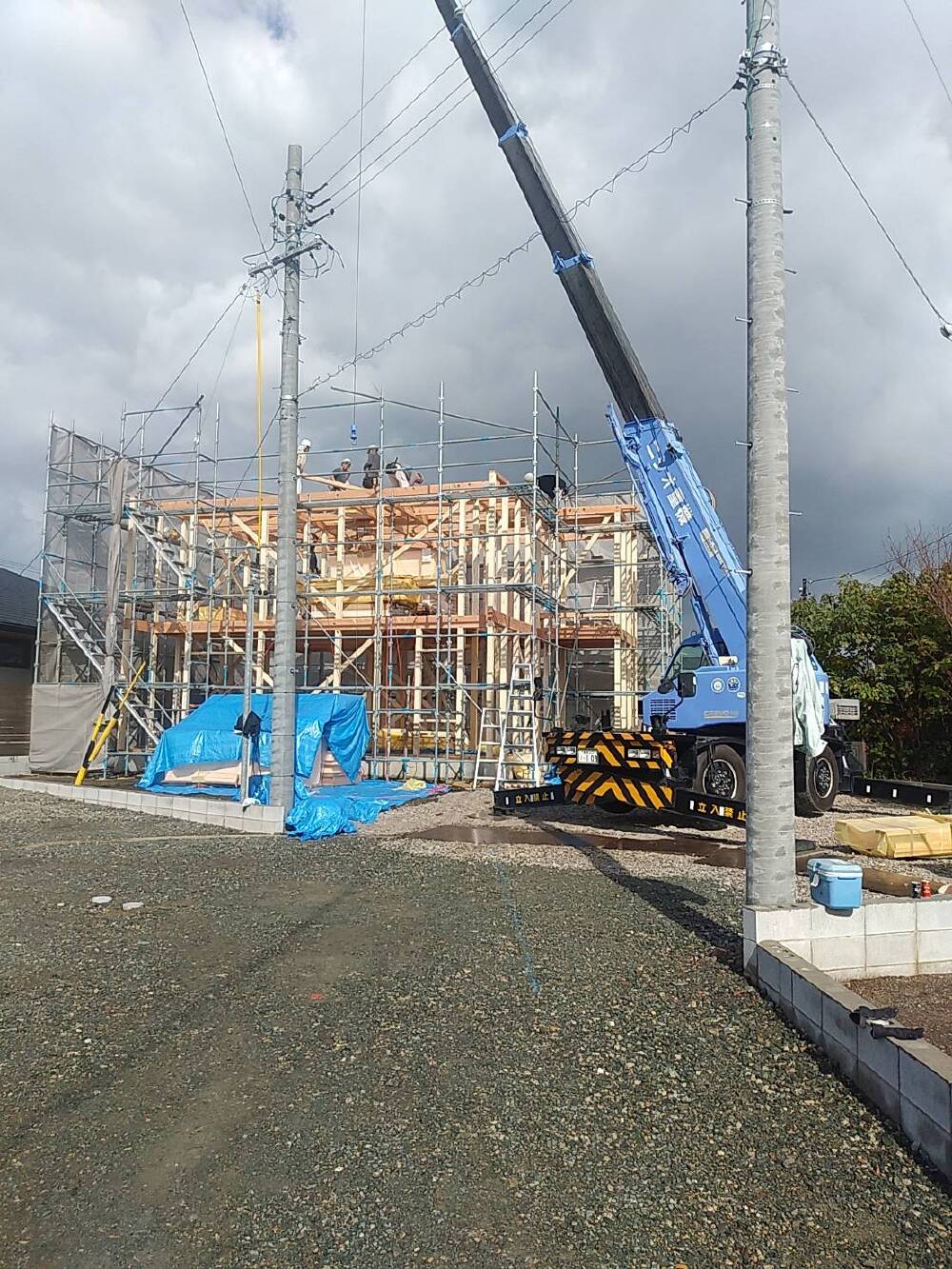

建方工事1

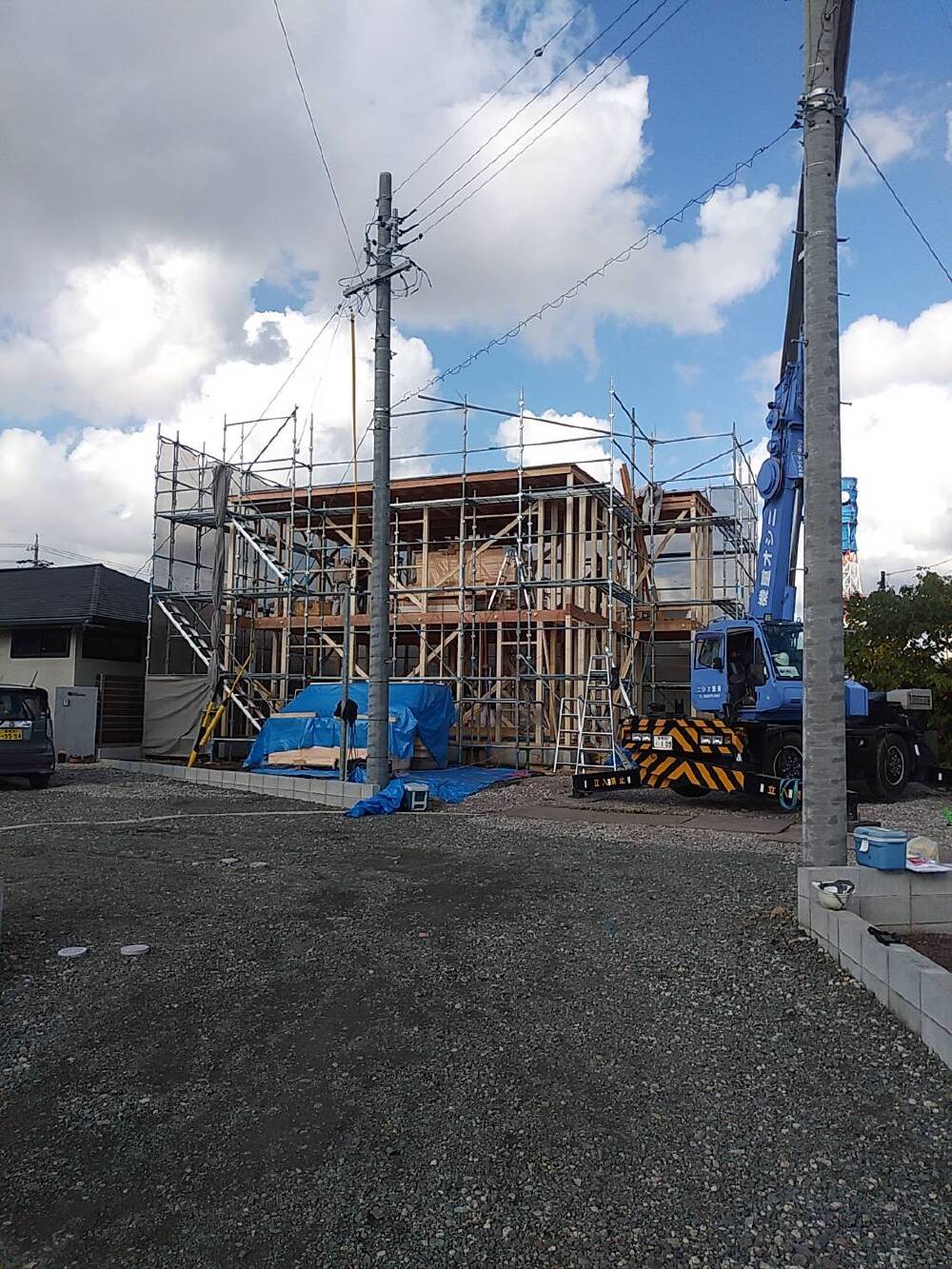

本日建方工事です!写真は11:30ごろの様子です。既に2階まで形になっています。電線や足場にぶつからないよう慎重にクレーン車で材料を持ち上げています。

7. 2020年11月19日
建方工事2

建方工事2

無事上棟いたしました。O様、上棟おめでとうございます!お引渡しまで安全に工事を進めさせていただきます。

8. 2020年11月21日

O様が建てられたHIROGALIEというセレクト住宅では断熱材がついている下地を使用します。下地と断熱材が同時に施工ができ作業効率がアップします。

9. 2020年11月28日
通気スペーサー

通気スペーサー

屋根に通気スペーサーの施工をしております。壁の内側の湿気を外部に放出させるために通気層を設けます。30㎜と充分な通気層が確保されています。湿気が壁の内側にたまらないので木や部材にカビが発生することを抑えられます。

10. 2020年12月01日
サッシ

サッシ

サッシの取り付けが完了いたしました。

11. 2020年12月03日
吹付断熱

吹付断熱

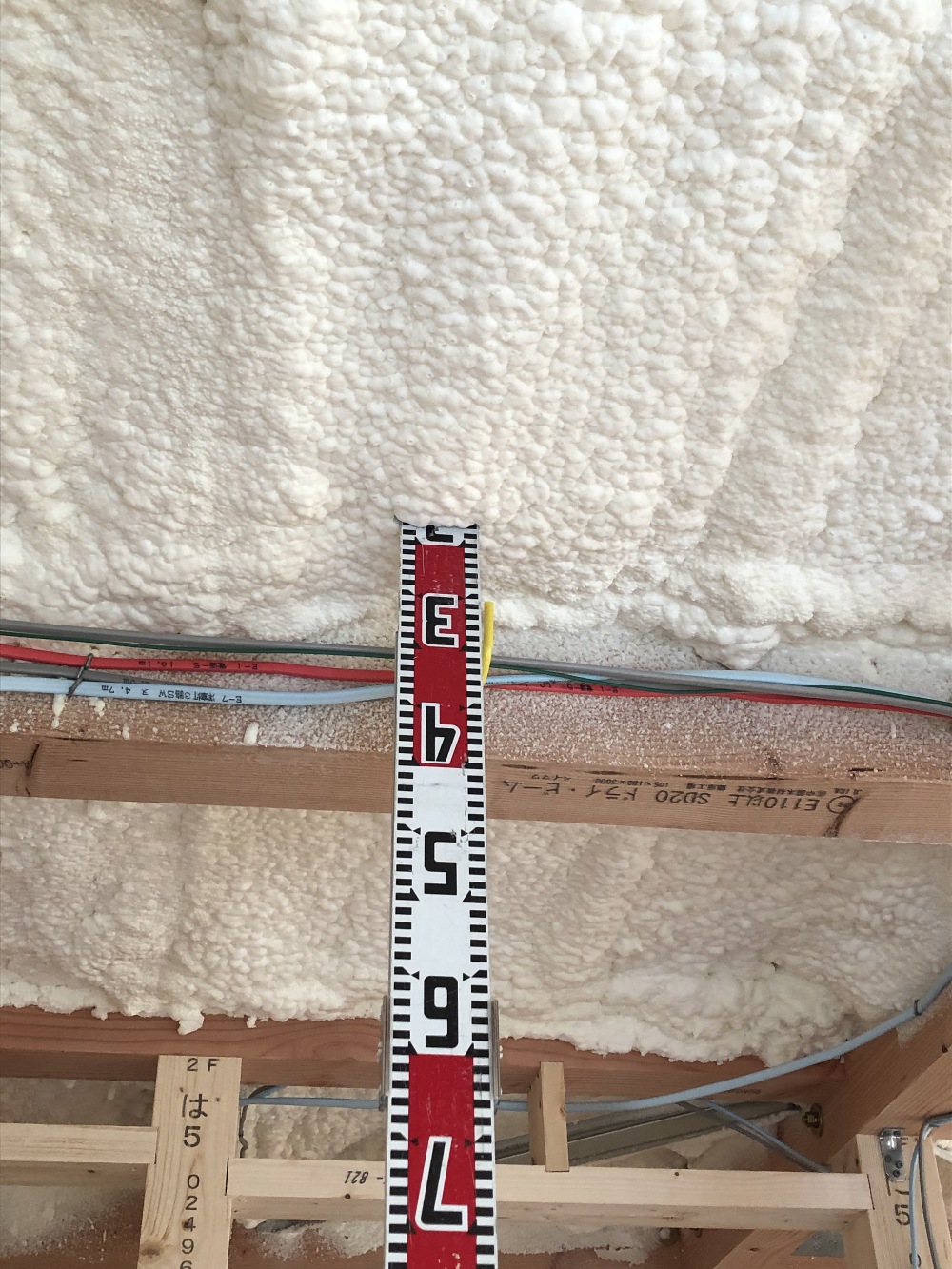

屋根の断熱が吹き付けられました。O様邸はZEH物件なので、屋根の断熱が150㎜以上しっかり施工されている証明の写真を撮りZEHの書類に添付します。

12. 2020年12月09日
外壁

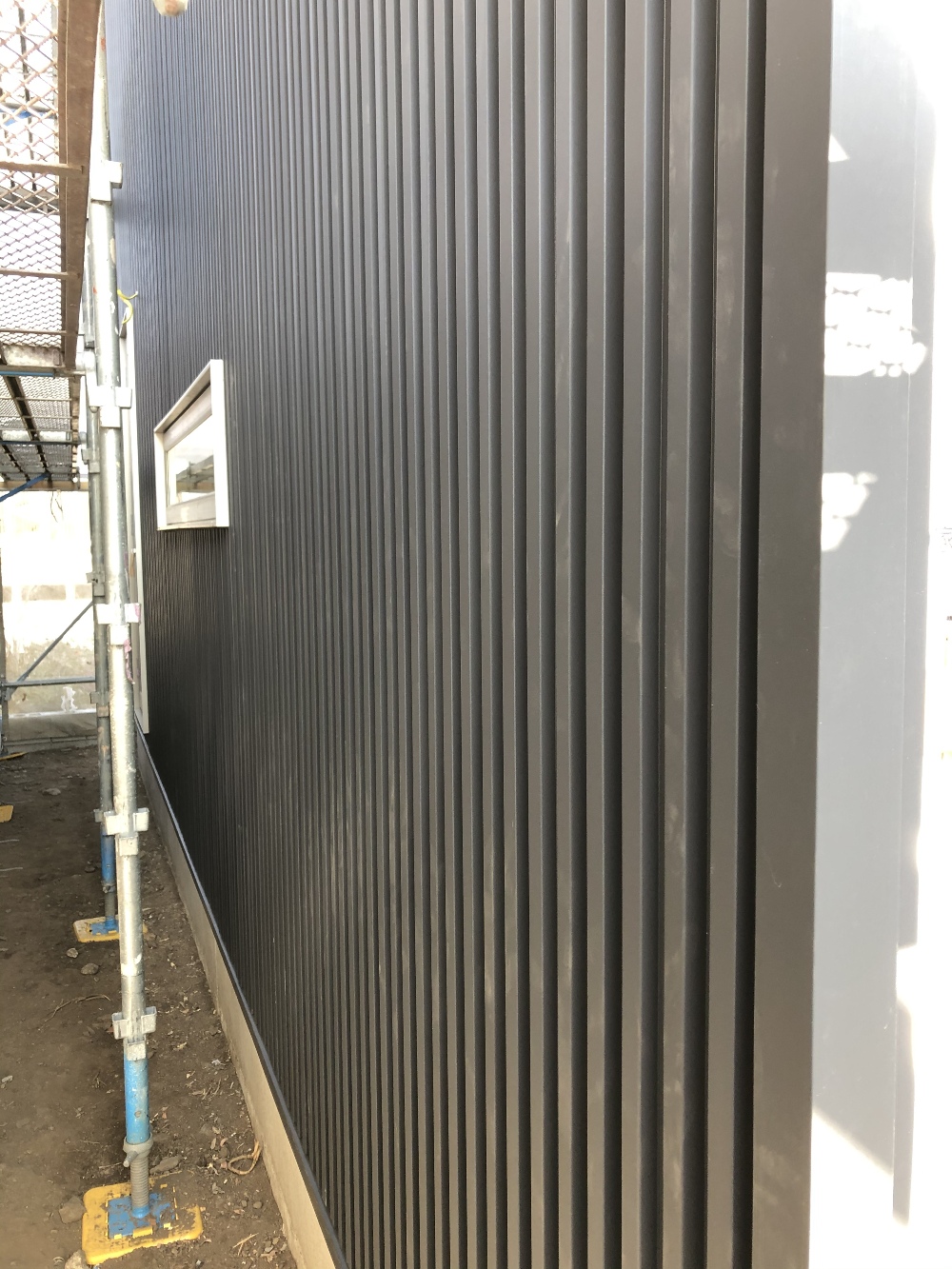

外壁

外壁の施工中です。O様邸はブラックのガルバリウム鋼板です。

13. 2020年12月12日
フローリング

フローリング

フローリングの施工が始まりました。施工後は傷がつかないようすぐに養生をします。

14. 2020年12月18日

石こうボード

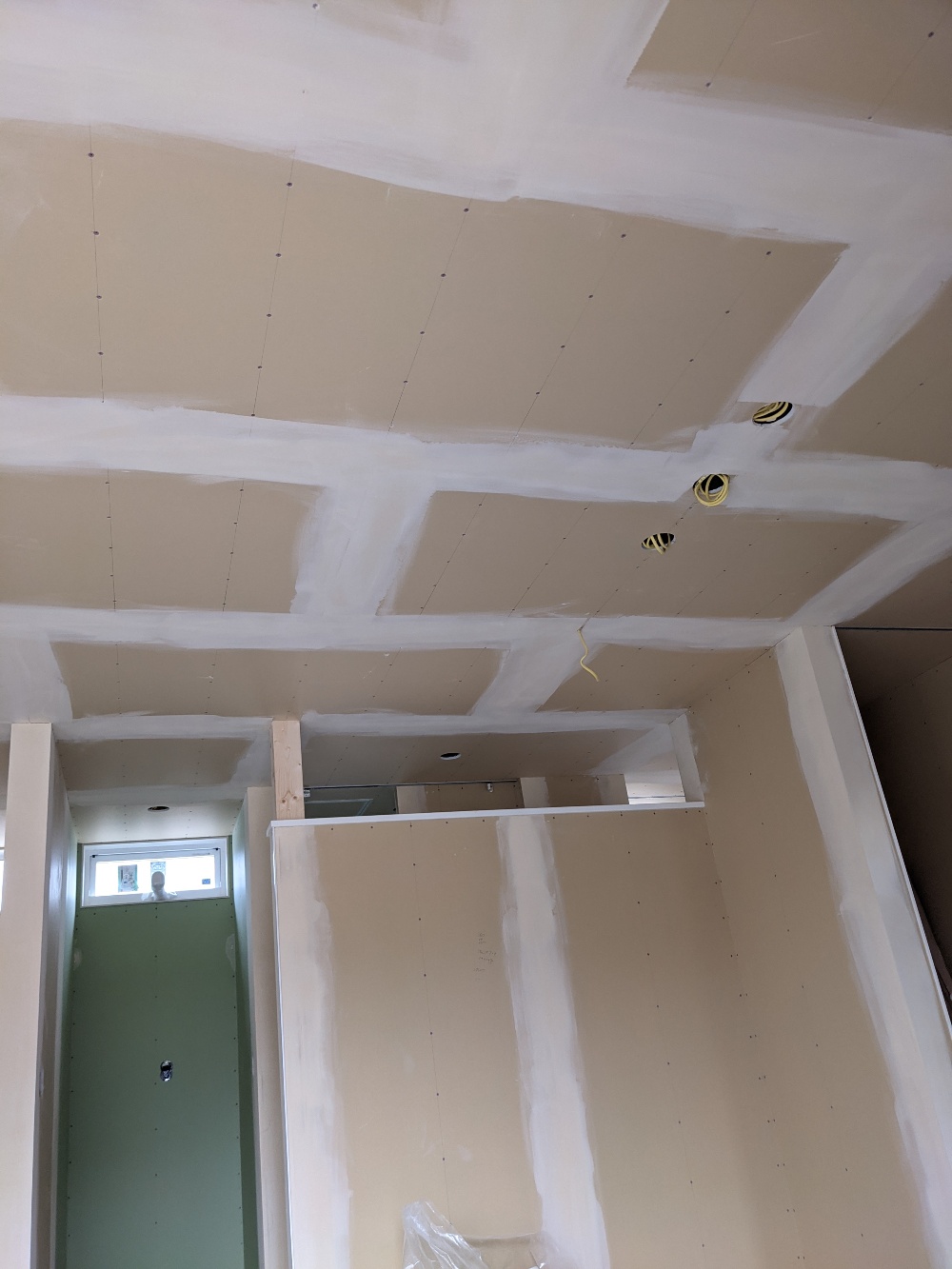

石こうボード

壁の下地となる石こうボードが施工されています。

15. 2020年12月21日
外壁2

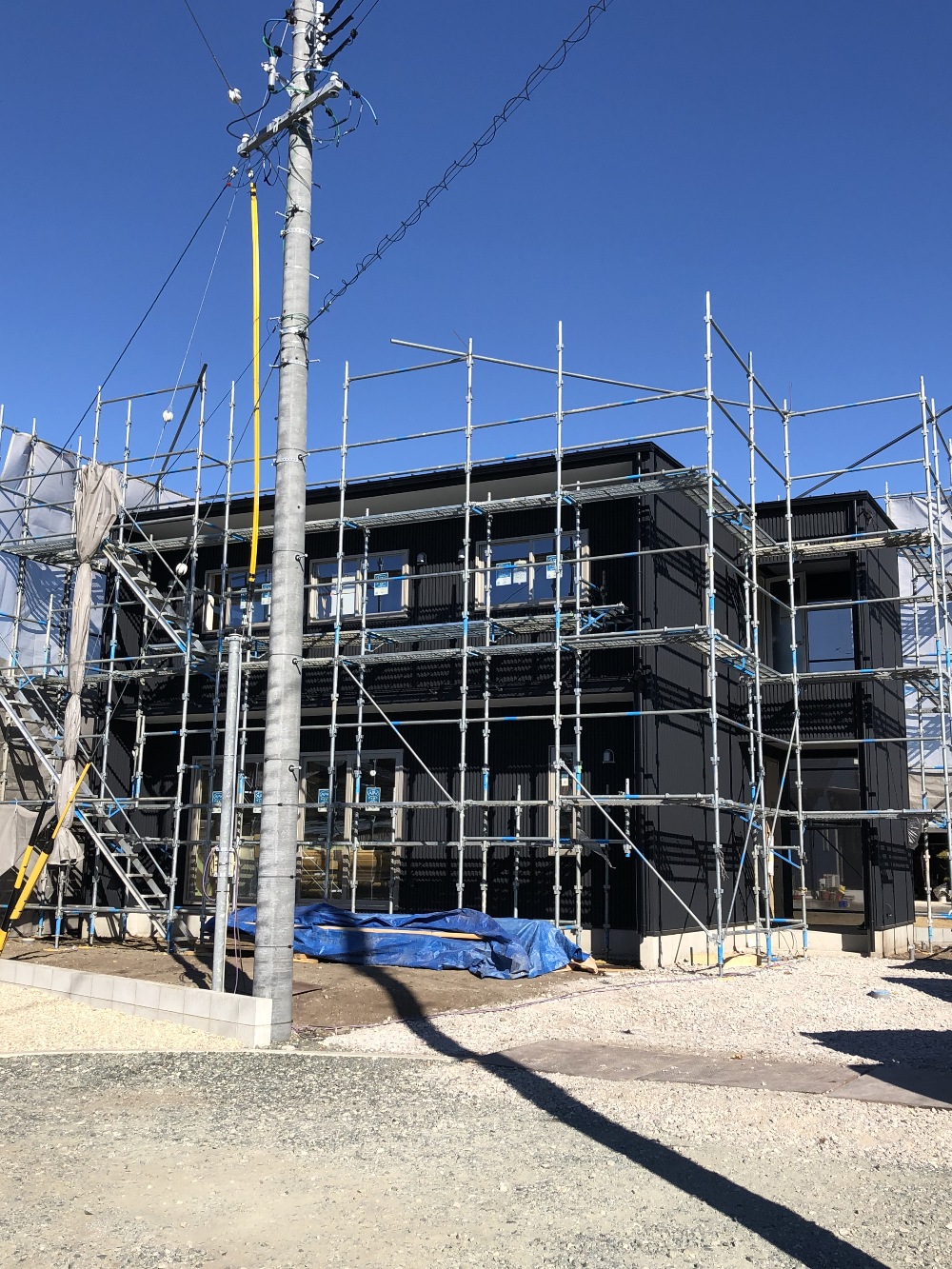

外壁2

外壁が貼り終わりました。室内の工事が着々と進められています。

16. 2020年12月28日

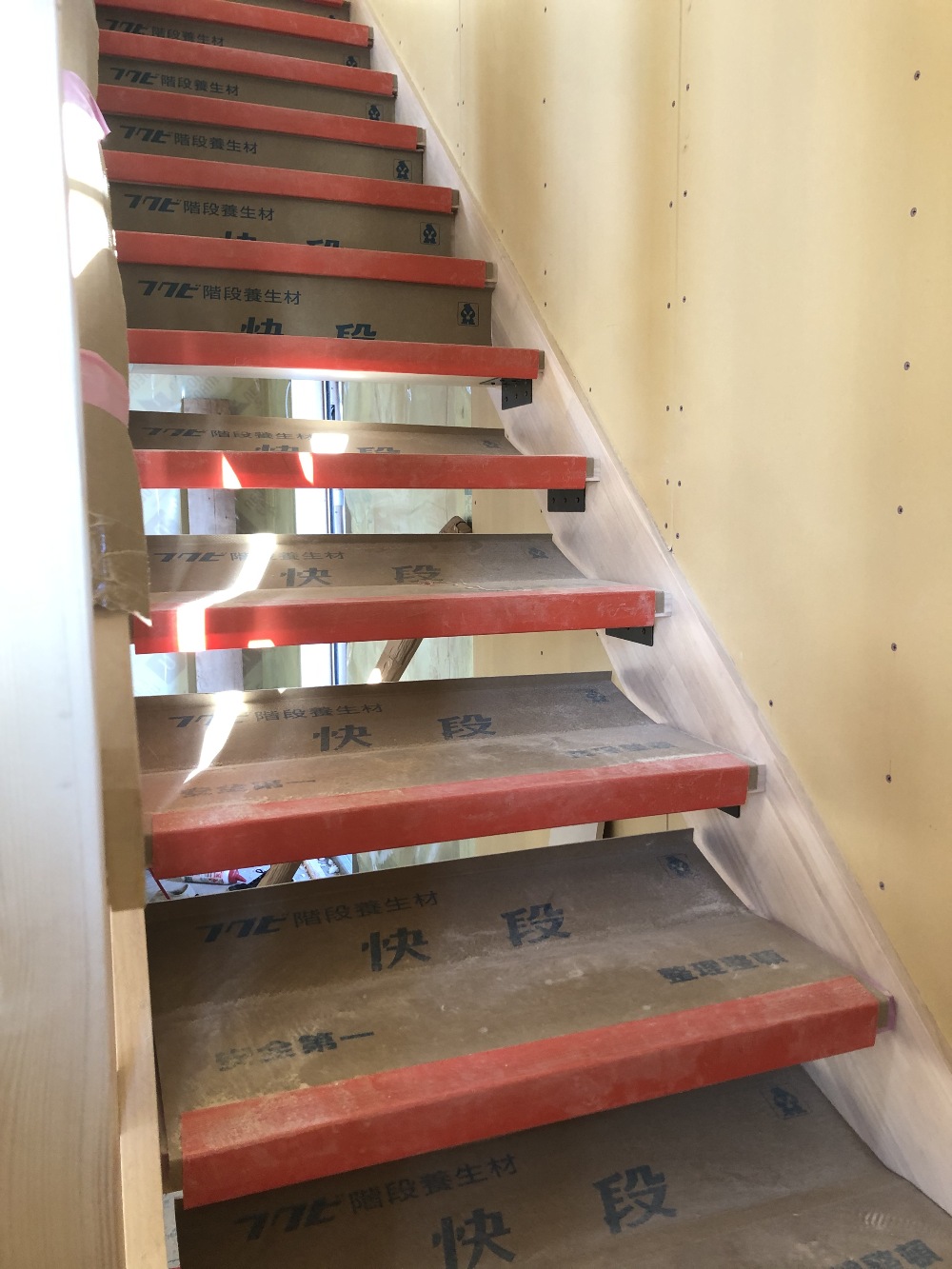

階段

階段

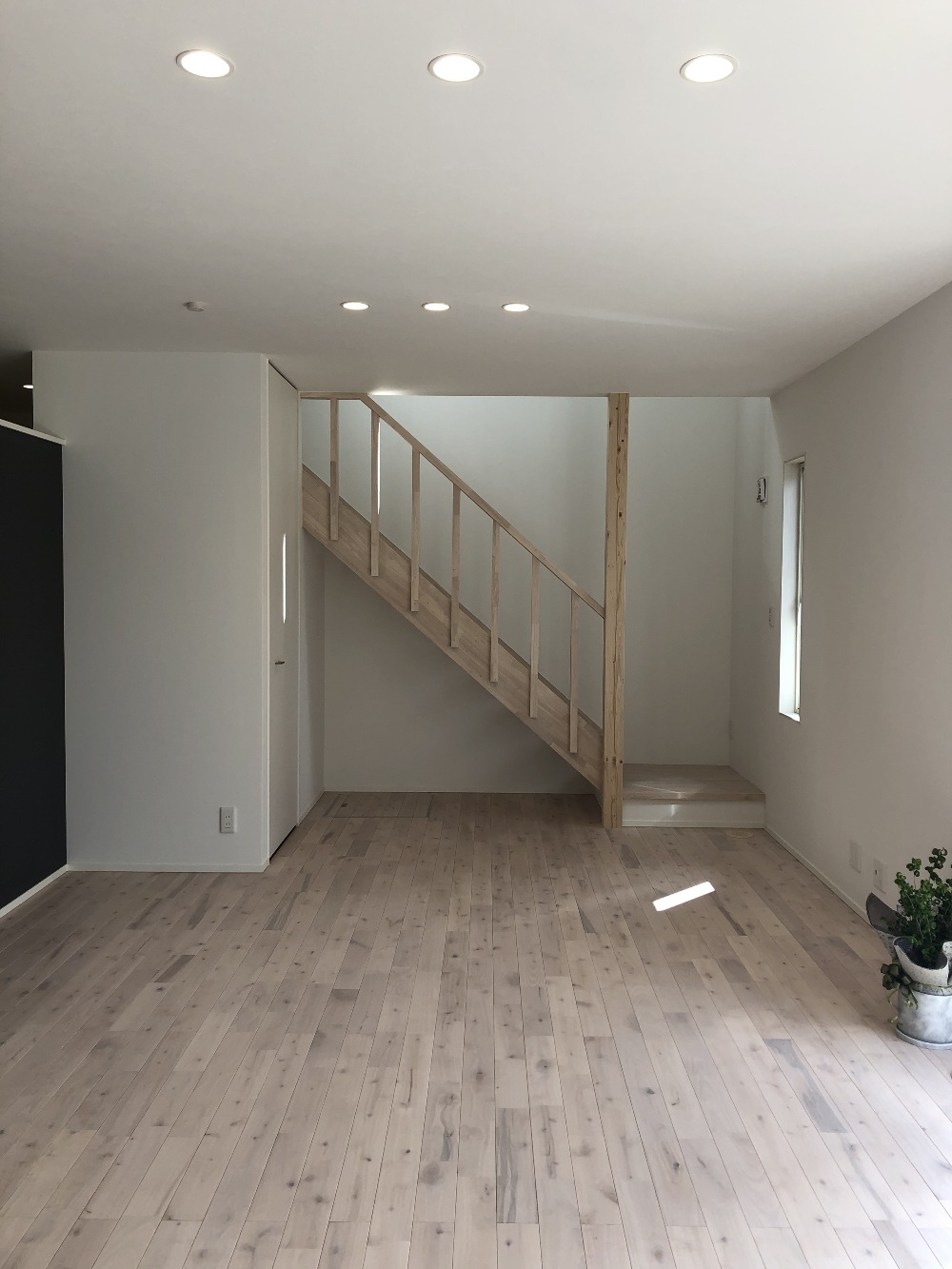

階段が完成いたしました。今まではハシゴで上り下りをしていましたがこれでやっと安全に上り下りができるようになりました。

17. 2021年01月06日
布団干しバー

布団干しバー

布団干しバーが付きました。このバーがあれば部屋から出ることなく楽に布団を干すことができます!

18. 2021年01月07日

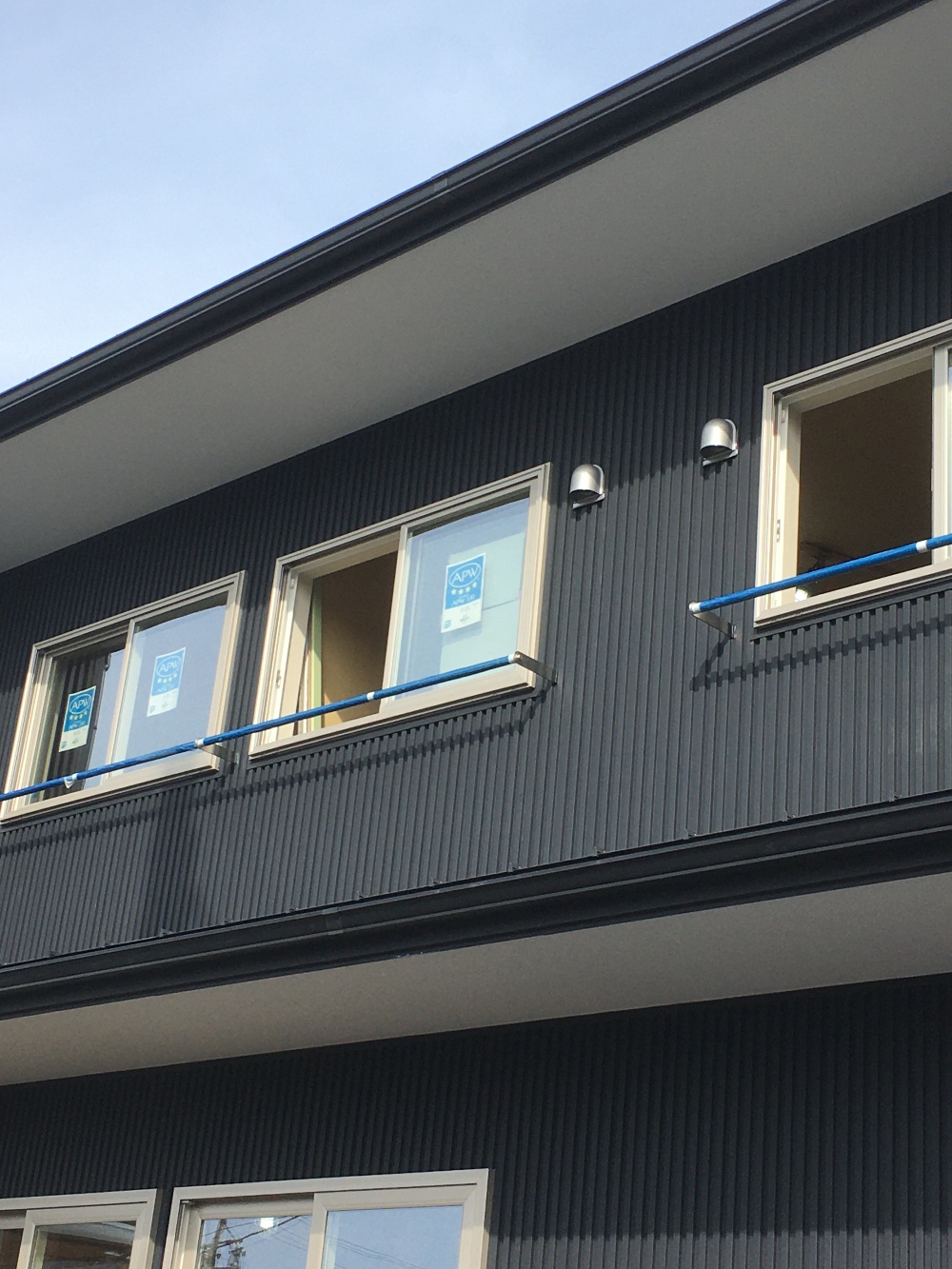

足場撤去

足場撤去

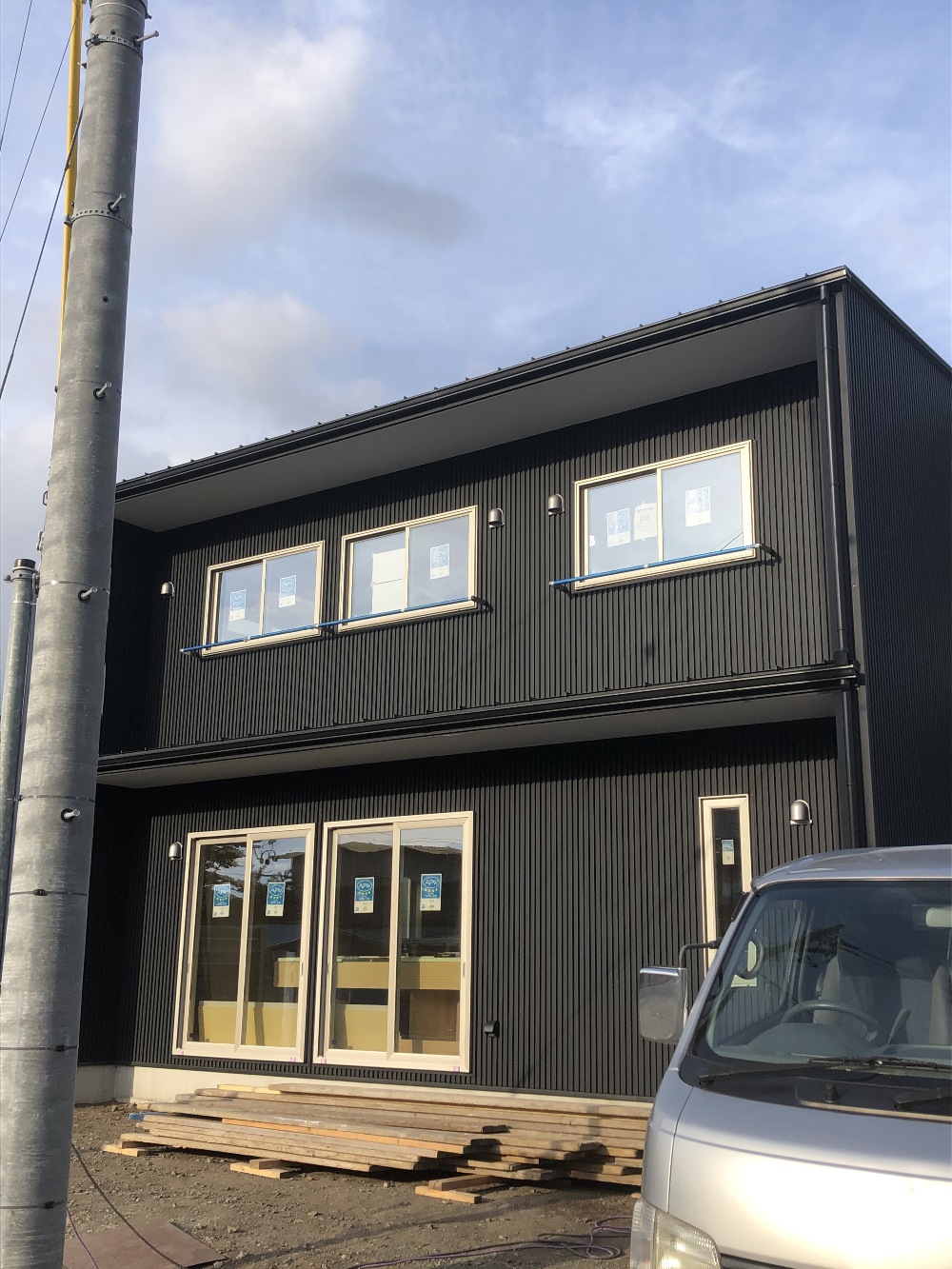

足場が撤去され外観のお披露目です!

19. 2021年01月21日

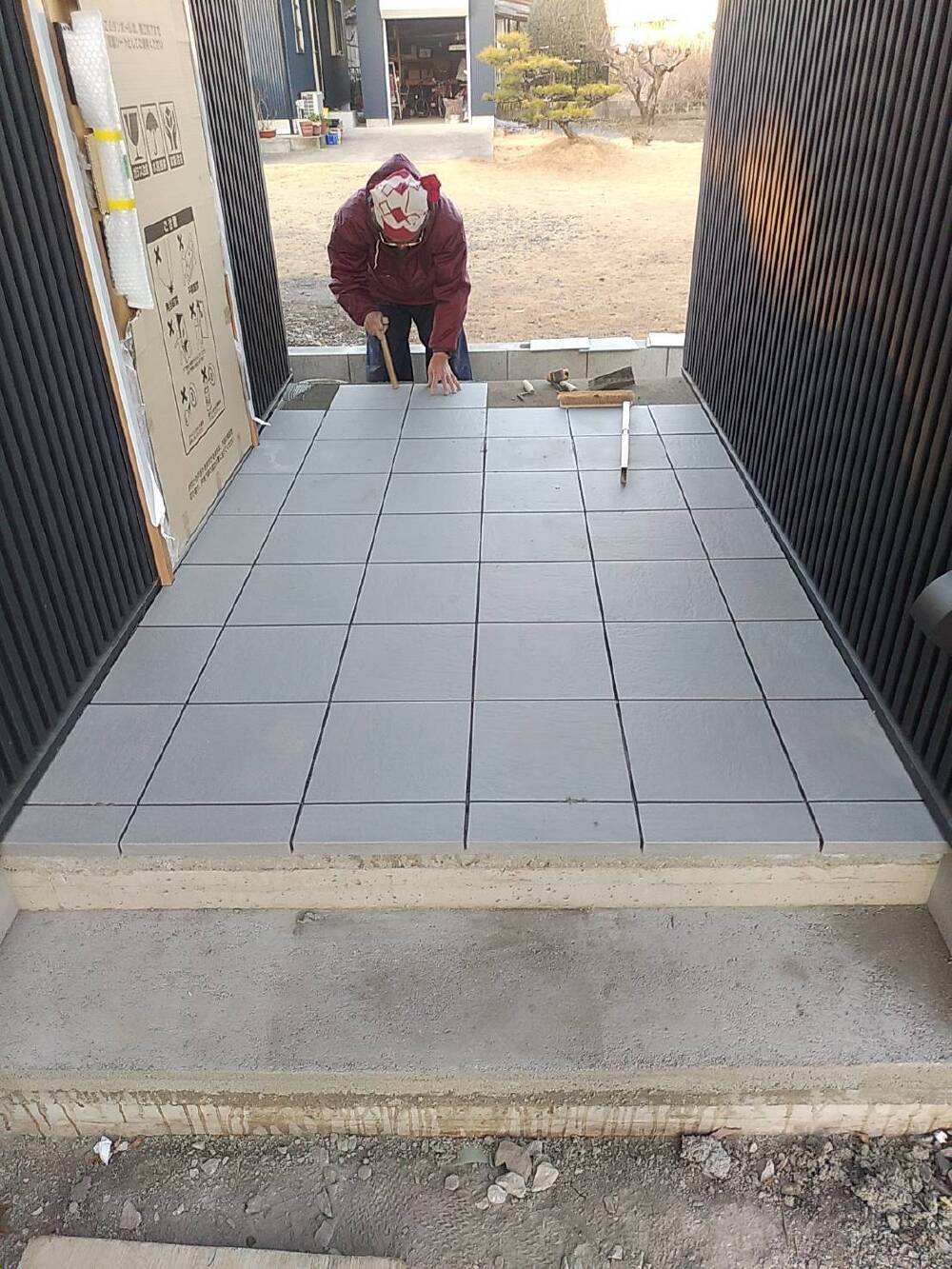

タイル

タイル

左官工事に入りました!玄関ポーチのタイルが貼られています。

20. 2021年01月22日
パテ処理

パテ処理

石膏ボードのつなぎ目やくぎが打ってある箇所をパテ処理しています。このように壁や天井をたいらにしてからクロスを貼っていきます。

21. 2021年01月29日

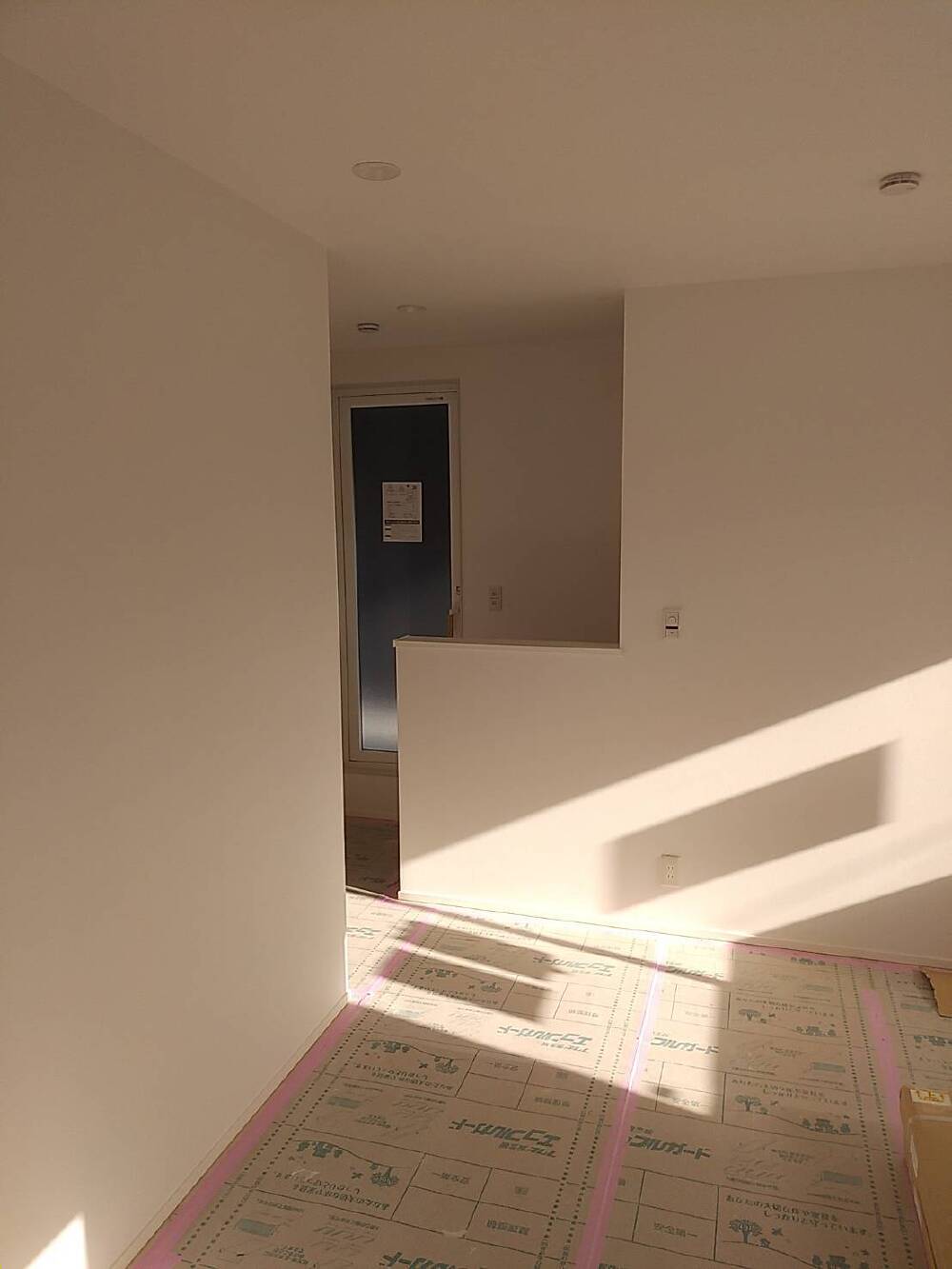

クロス

クロス

クロス工事が進んでいます。2階の様子です。クロスが貼られると一気に明るくなります♪

22. 2021年02月04日
養生

養生

養生が外れました!これからハウスクリーニング、社内検査、施主検査が行われます。お引渡しまでもう間もなくですね♪

23. 2021年02月17日
お引き渡し

お引き渡し

セレクト住宅「HIROGALIE」で建築されたO様のお家、本日お引き渡しをさせていただきました。O様おめでとうございます!これからネコちゃんも一緒に新しいお家で楽しく過ごせることを願っています♪
